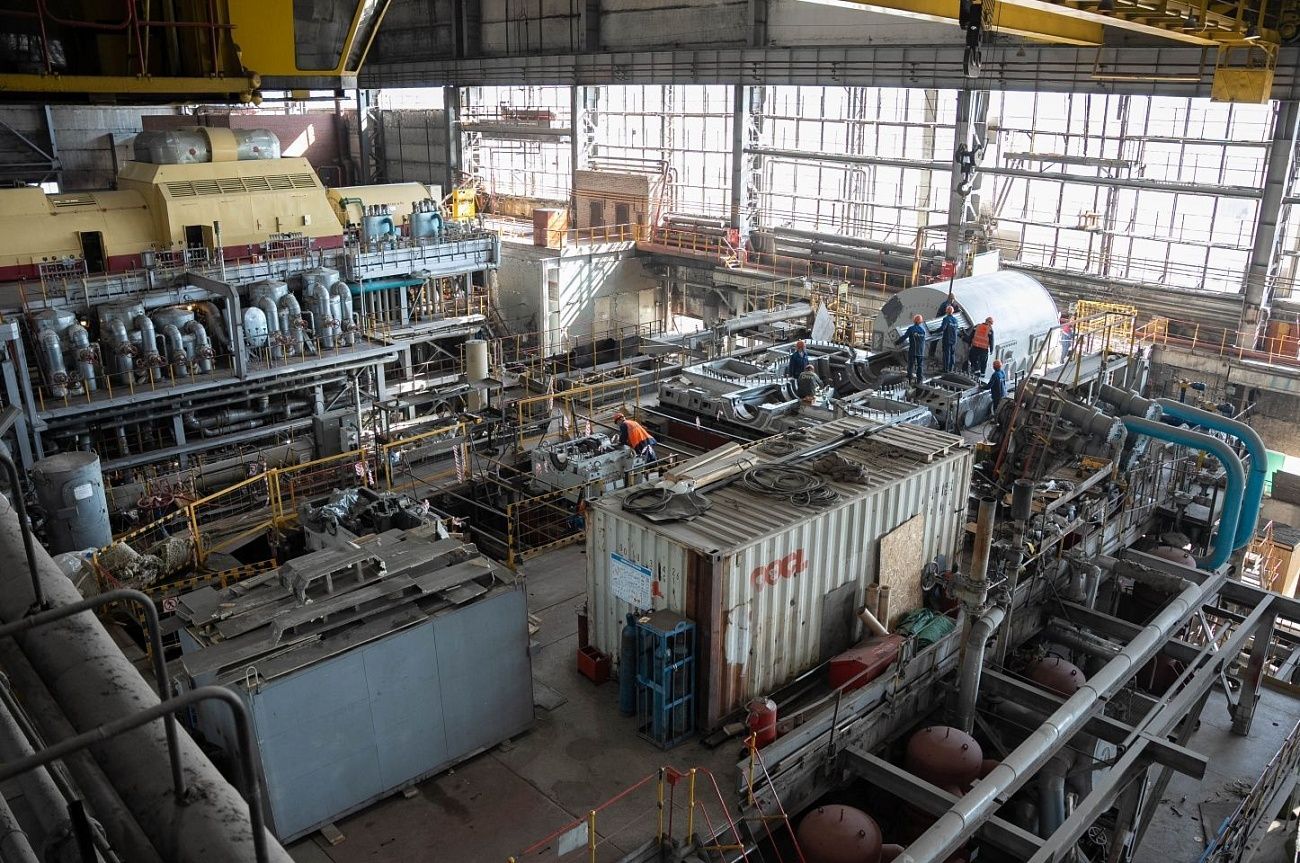

Новый турбогенератор для ТЭЦ-3 изготовили на новосибирском заводе ЭЛСИБ. Доставили генератор на станцию в конце марта по частям. Статор прибыл железнодорожным транспортом, ротор и остальные узлы — автотранспортом.

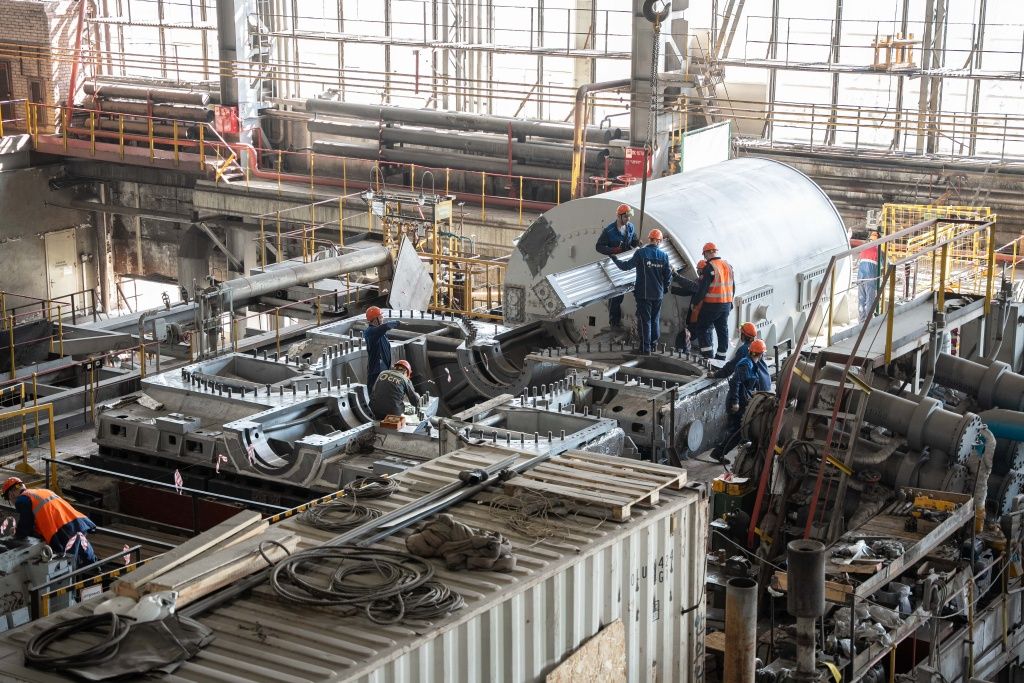

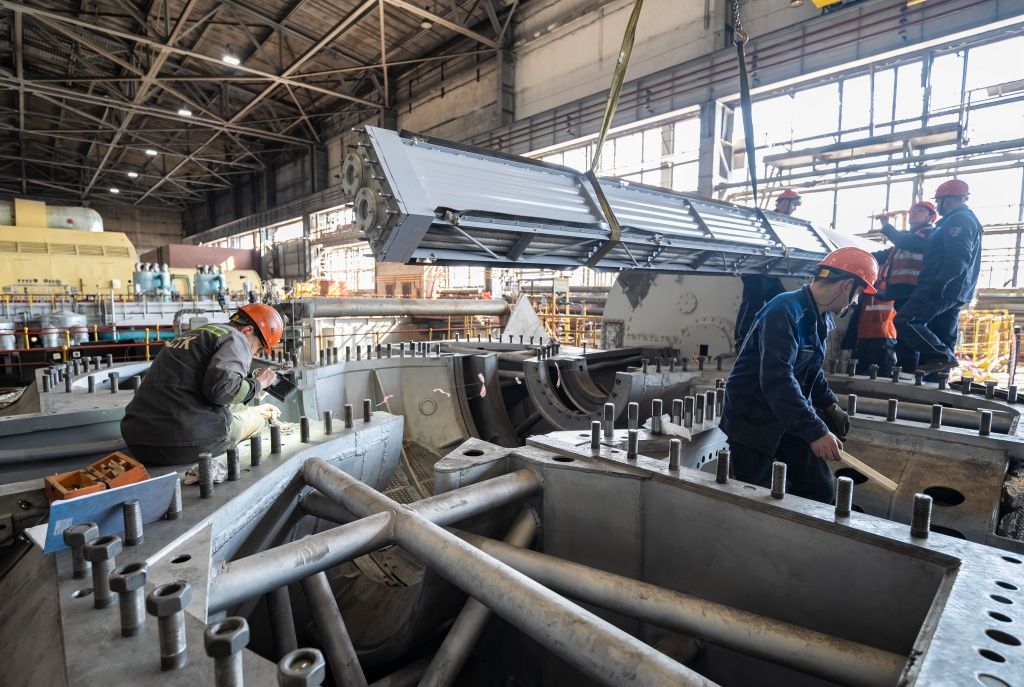

Сейчас на производственной площадке полным ходом кипит работа. Специалисты СибЭМ установили в проектное положение статор генератора, часть цилиндра низкого давления. Разворачивается работа по замене электрооборудования, готовится площадка для установки нового.

Скачать
Самую тяжелую часть — статор — общим весом 115 тонн поднимали двумя кранами с помощью траверсной балки.

Скачать

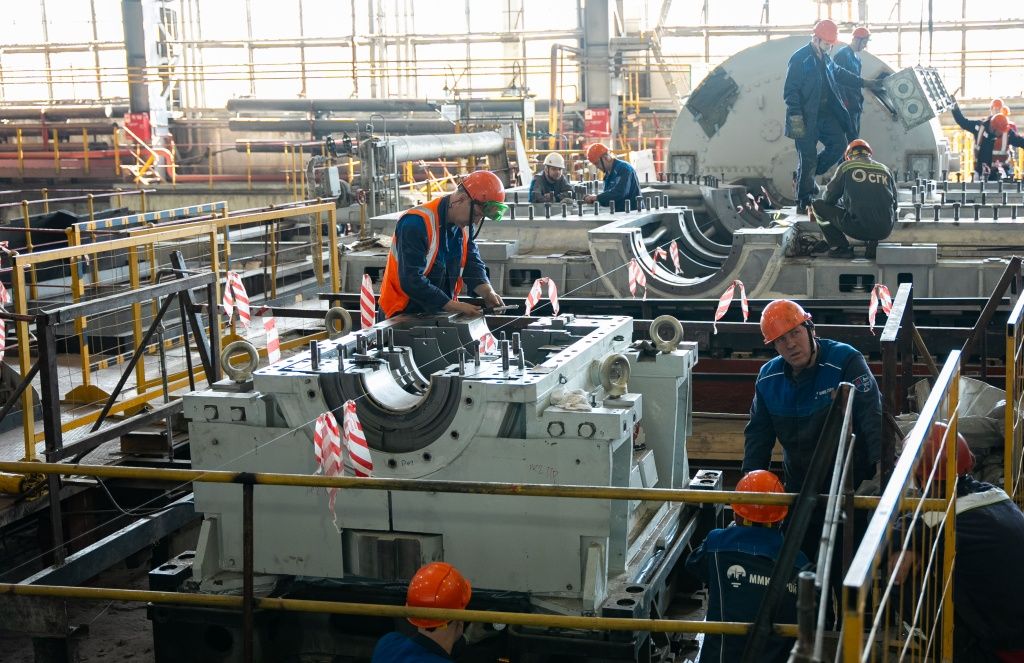

На данном этапе работ требуется выполнение множества точных операций. С помощью микрометра специалист проводит линейные замеры поверхности для дальнейшего монтажа оборудования. В первую очередь произведут геопривязку цилиндра низкого давления и уже в зависимости от его контрольных точек будут устанавливать остальные узлы агрегата.

Скачать
Ведется подготовка проточной части турбины. К ее установке приступят по ходу наращивания монтажных работ.
«Параллельно ведется укрупненная сборка вспомогательного оборудования — трубопроводов высокого давления турбины. Каждый стык уникальный, сварка занимает много времени. Сложность текущих работ связана с тем, что они выполняются в условиях действующего оборудования».
Завершить процесс сборки генерирующего оборудования энергетики планируют к 2026 году. После модернизации турбоагрегата №13 планируется выполнить обновление турбоагрегата №11 с аналогичными параметрами. В результате к июлю 2027 года установленная электрическая мощность станции увеличится на 40 МВт — прирост составит 8%. Вложения СГК в обновление Новосибирской ТЭЦ-3 запланированы на сумму свыше 12 млрд рублей.
