На Новосибирской ТЭЦ-3 демонтируют турбину для последующей модернизации

Новая турбина мощностью 120 МВт, которую изготовили в Екатеринбурге, уже поступила на Новосибирскую ТЭЦ-3. Агрегат заменит старую 100-мегаватную турбину №13, отработавшую почти полвека. Модернизация в перспективе должна увеличить электрическую мощность станции на 8%.

К разбору основных узлов турбогенератора №13 специалисты «СибирьЭнергоМонтаж» — подразделение СГК — приступили в октябре.

Турбоагрегат представляет собой связанные турбину и генератор. Турбина превращает энергию пара в механическую. Генератор же преобразует её в электроэнергию.

Новая турбина и комплектующие уже прибыли на Новосибирскую ТЭЦ-3
Новая турбина и комплектующие уже прибыли на Новосибирскую ТЭЦ-3
Скачать

На первом этапе сняли обшивку с изоляцией.

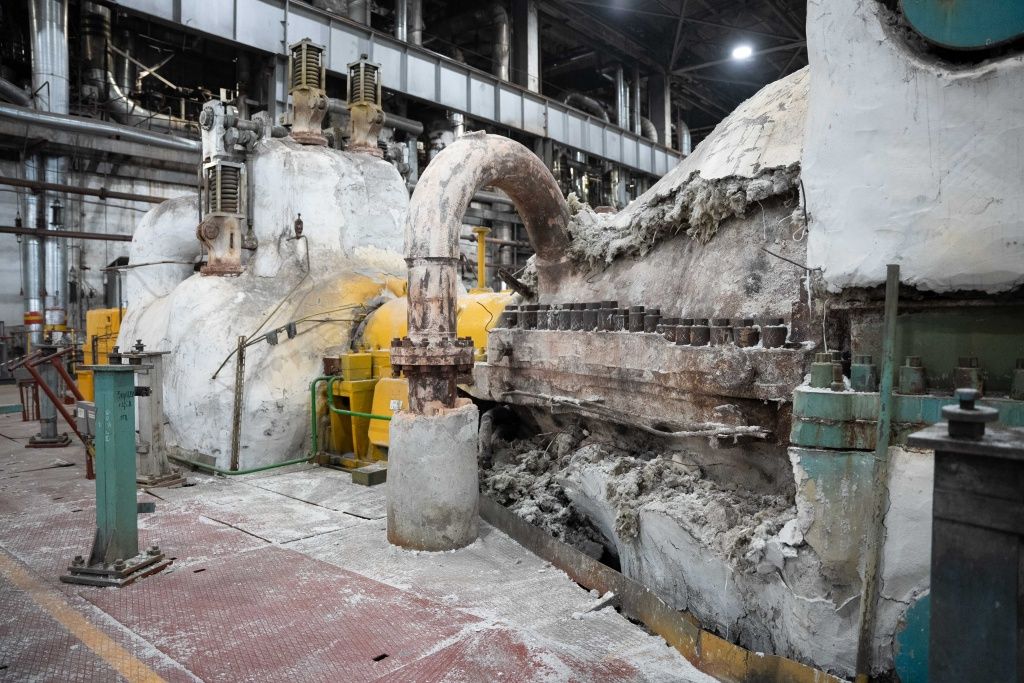

Все работы по демонтажу агрегата займут несколько месяцев
Все работы по демонтажу агрегата займут несколько месяцев
Скачать

Сама турбина состоит из трех цилиндров — высокого, среднего и низкого давления. В каждом из них пар отдает свою энергию, вращая ротор.

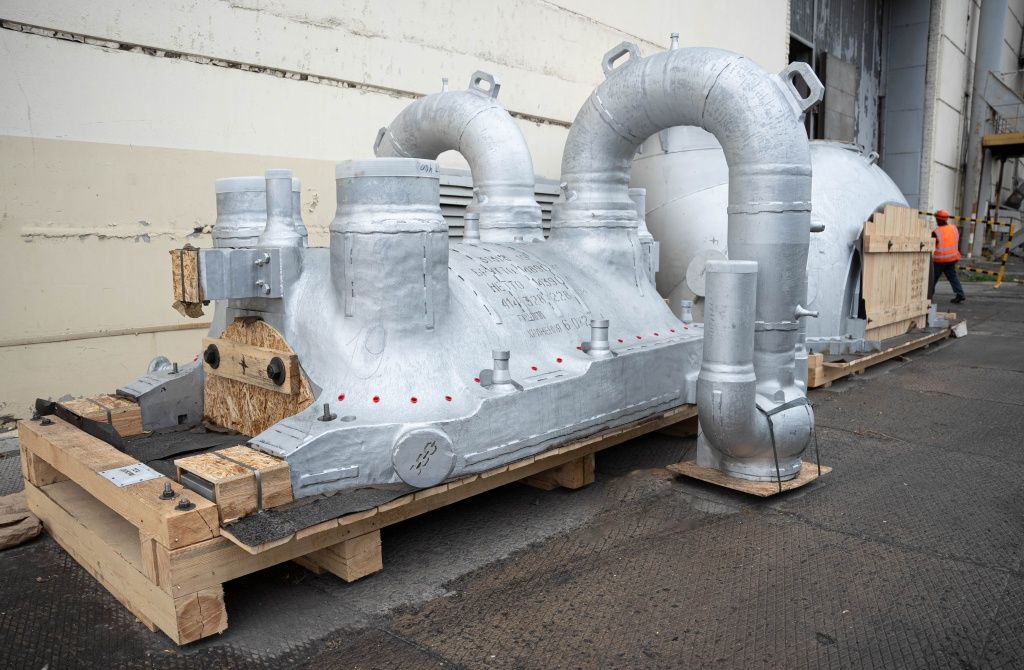

Так выглядит крышка одного из цилиндров новой турбины
Так выглядит крышка одного из цилиндров новой турбины
Скачать

На текущий момент теплоэнергетики вскрыли все три цилиндра. Ротор низкого и высокого давления извлекли, среднего — готовят к демонтажу.

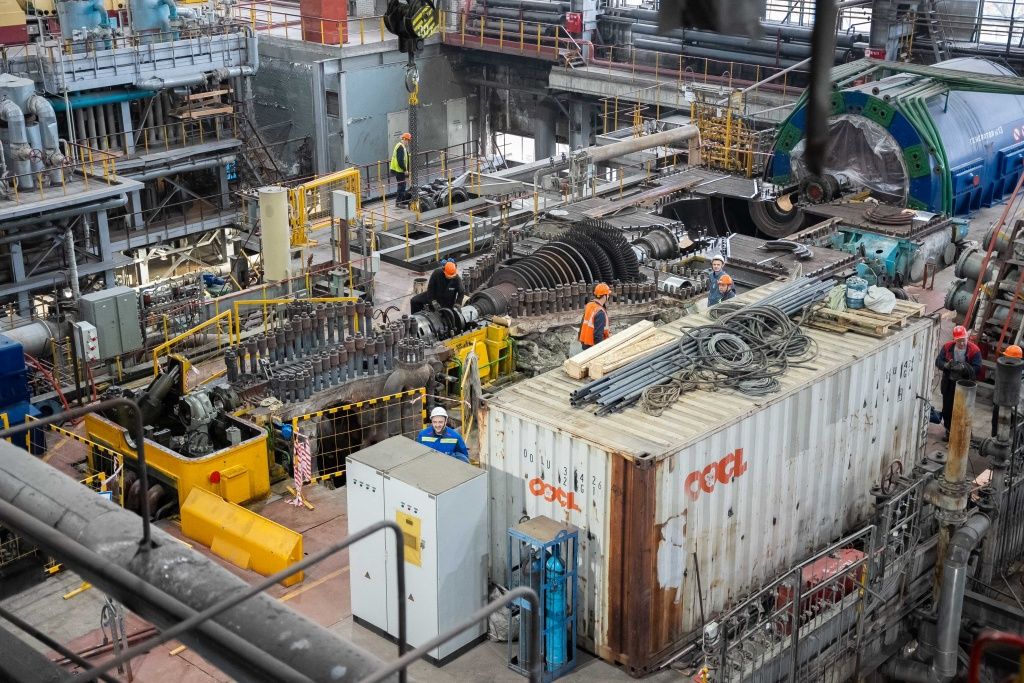

Цилиндр высокого давления — это наиболее подверженная высоким нагрузкам часть агрегата. Сюда поступает перегретый до 550 градусов пар под давлением 130 килограммов на квадратный сантиметр
Цилиндр высокого давления — это наиболее подверженная высоким нагрузкам часть агрегата. Сюда поступает перегретый до 550 градусов пар под давлением 130 килограммов на квадратный сантиметр
Скачать

Генератор, который работает в паре с модернизируемой турбиной, также заменят. Его Новосибирская ТЭЦ-3 получит в марте 2025 года. Оборудование сейчас изготавливают в Новосибирске. Новый генератор будет на 10 МВт мощнее, чем старый.

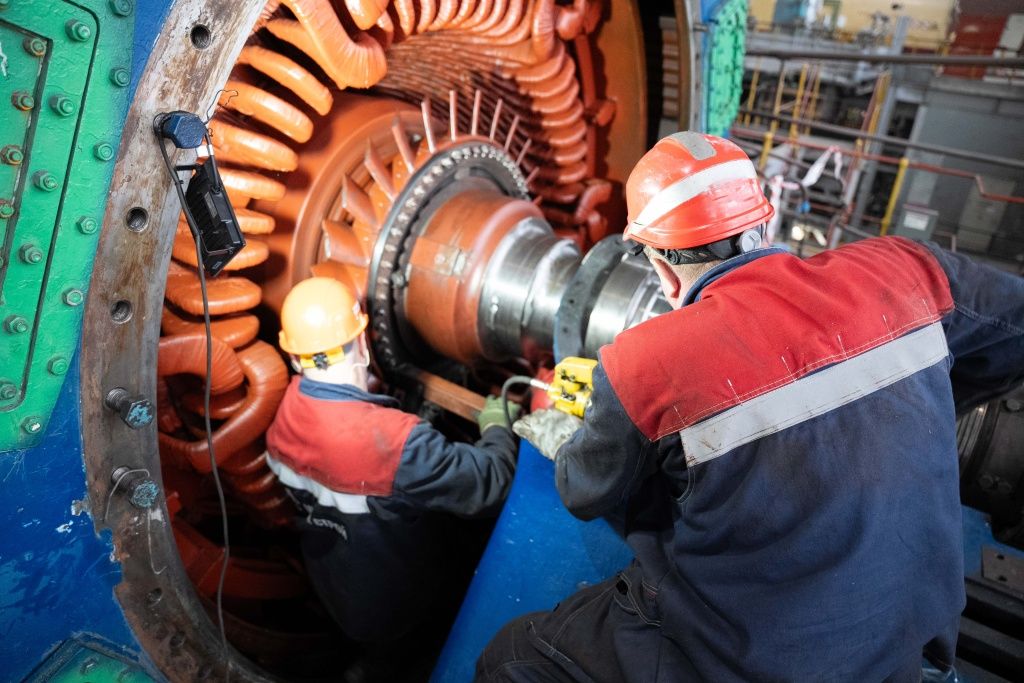

На станции идет разборка генератора
На станции идет разборка генератора
Скачать

Также бригада ведет разборку генератора, сняты наружные щиты. После разлопачивания ротора генератора его также демонтируют.

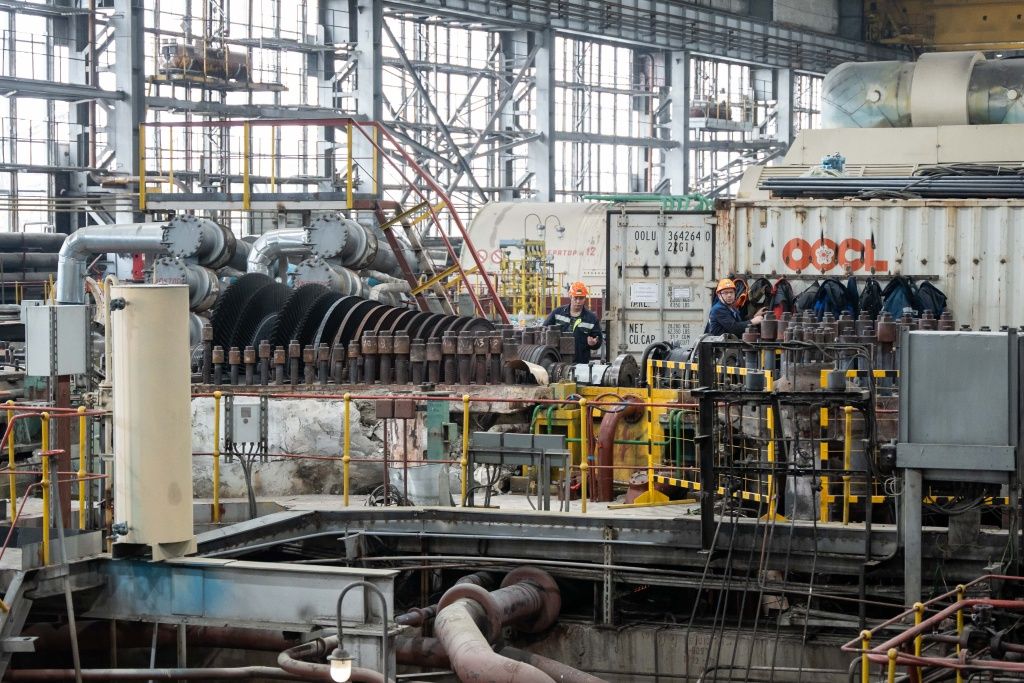

К монтажу новой турбины теплоэнергетики приступят в декабре. Работы будут вести при участии шеф-инженера завода производителя оборудования
К монтажу новой турбины теплоэнергетики приступят в декабре. Работы будут вести при участии шеф-инженера завода производителя оборудования
Скачать

Работы по установке первой турбины займут 15 месяцев. В результате к 2026 году будет увеличена установленная мощность станции на 20 МВт. Само предприятие продолжит в этот период нести плановую тепловую и электрическую нагрузки за счет действующего оборудования.

Новый и старый ротор низкого давления
Новый и старый ротор низкого давления
Скачать

После модернизации турбогенератора №13 планируется выполнить обновление турбогенератора №11 с аналогичными параметрами. В результате к июлю 2027 года установленная электрическая мощность станции увеличится еще на 20 МВт.

В целом весь проект должен повысить электрическую мощность с 496,5 до 536,5 МВт, или на 8%. Вложения энергокомпании в обновление ТЭЦ-3 запланированы на сумму свыше 12 млрд рублей.

В 2021 году ТЭЦ прошла отбор по федеральной программе ДПМ-2 (договор поставки мощности), которая позволяет проводить масштабную замену оборудования.
