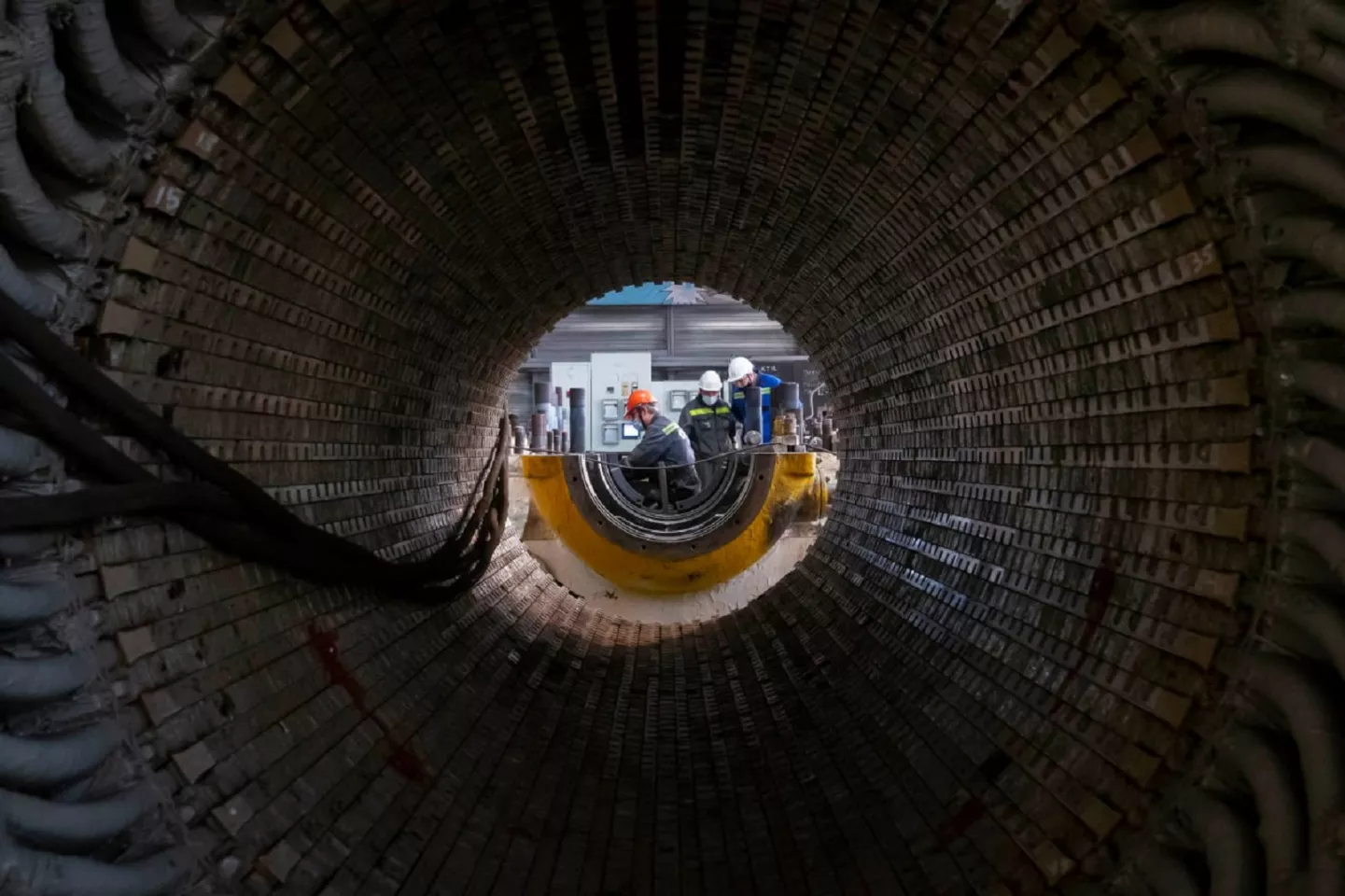

В планах ТЭЦ-4 — до 2026 года произвести обновление оборудования трех турбогенераторов — с номерами 5, 7 и 8, которые отработали около полувека. Несмотря на ряд капитальных ремонтов за свою историю, они близки к выработке ресурса.
Вложения в проекты составят суммарно порядка 460 млн рублей, из которых 240 млн будет направлено на турбогенератор №5.
В мае инженеры начнут разработку проектной документации по заданию станции.
Проекты нацелены то, чтобы обеспечить безотказную генерацию электричества в необходимом объеме. Кроме того, в случае с 7-й и 8-й машинами их мощность увеличится со 100 до 110 МВт на каждой — это позволит в дальнейшем выдать дополнительную мощность: суммарно 20 МВт.
Изготовить комплектующие и модернизировать оборудование планируется на новосибирском НПО «ЭЛСИБ». Турбогенератор №5 с водородным охлаждением будет заменен на более современный, с воздушным охлаждением. Седьмой и восьмой турбогенераторы будут модернизированы на заводе с увеличением мощности, заменой основных узлов и деталей.
На турбогенераторах №№ 5 и 8 замене подлежат также системы возбуждения, которые обеспечивают выработку реактивной мощности и регулирование напряжения с требуемыми параметрами.
Всего СГК намерена до 2039 года вложить в теплоисточники Новосибирска свыше 33 млрд рублей.
