Вложения в теплоснабжающий комплекс Новосибирска достигнут за год 21 млрд рублей

Ремонтная кампания завершена, Новосибирск готов к отопительному сезону. Заменено более 52 км трубопроводов, на ТЭЦ города отремонтировано 83 единицы оборудования — котлов и турбогенераторов. Об этом генеральный директор АО «СГК – Новосибирск» Дмитрий Перязев доложил на заседании комиссии Совета депутатов Новосибирска. Также он поднял вопрос контроля соблюдения графика при подключении тепла в домах.

Теплосети

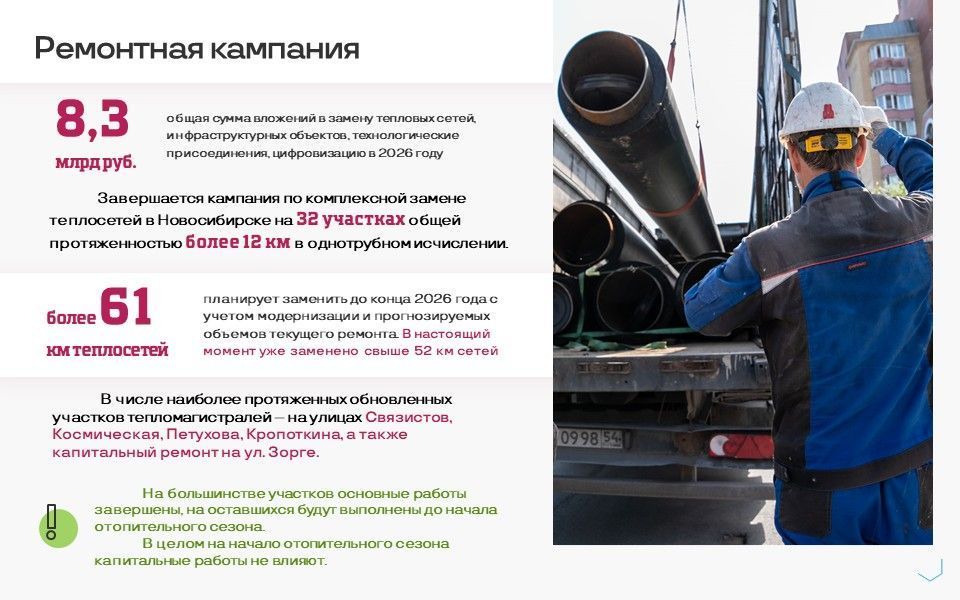

Всего в ходе капитального и текущего ремонтов по состоянию на 17 сентября СГК заменила в городе 52 км трубопроводов; до конца года объём увеличится до 61 км.

В том числе в ходе комплексной замены и капитального ремонта теплосетей энергетики переложили трубы на 34 участках общей протяжённостью более 13 км в однотрубном исчислении.

На нескольких участках теплосетей работы ещё не завершены, однако на запуск отопления это не повлияет, подчеркнул Дмитрий Перязев.

По состоянию на 17 сентября перекладка труб завершена на 21 участке.

  • Авиастроителей,
  • Артиллерийской,
  • Горского,
  • Д. Шамшурина,
  • Декабристов,
  • Димитрова — выполнен первый этап, на втором работы завершаются,
  • Доватора,
  • Дружбы,
  • Коммунистической,
  • Костычева,
  • Кропоткина — выполнен первый этап, на втором работы завершаются,
  • Народной,
  • Перевозчикова,
  • Петухова,
  • Плановой — 2 участка,
  • С. Шамшиных,
  • Серебренниковской,
  • Сибиряков-Гвардейцев,
  • Советской — 2 участка.



Помимо жилых домов и зданий, надёжность теплоснабжения повысили для 139 социальных объектов: детских садов, больниц, поликлиник, школ и других образовательных учреждений.

Суммарные вложения СГК в теплосетевой комплекс — в замену, строительство и онлайн-контроль — по итогам года должны составить 8,3 млрд рублей.

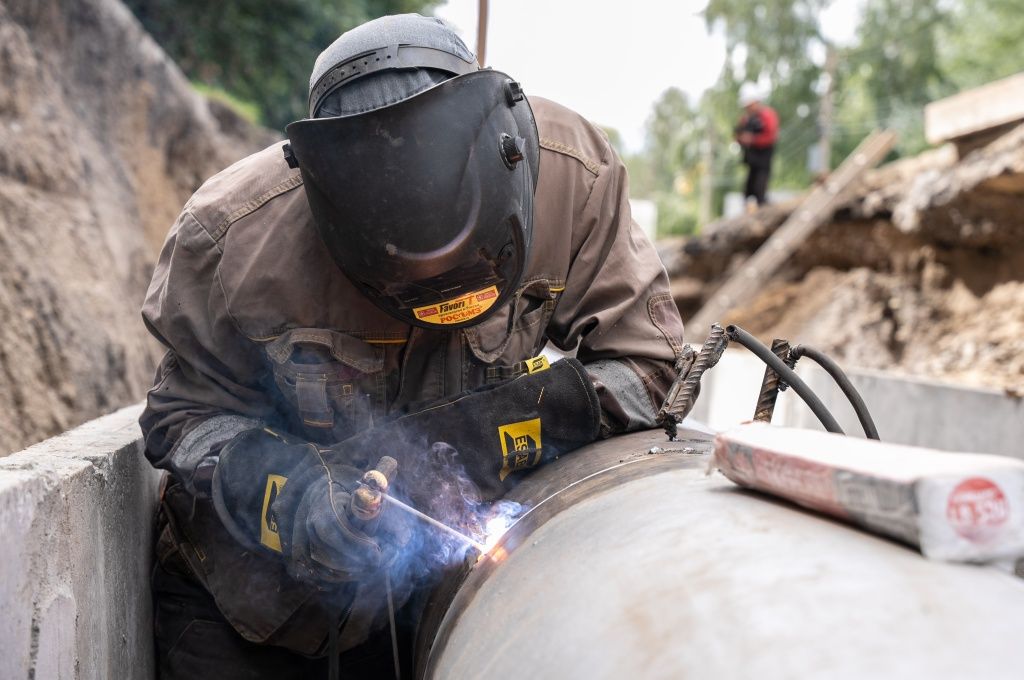

При выполнении проектов на теплосетях нередко возникает дополнительный объем работ и согласований
При выполнении проектов на теплосетях нередко возникает дополнительный объем работ и согласований
Скачать

Можно ли быстрее

Актуальным остается вопрос сроков производства работ. В случае, если не справляется подрядчик, а усиление контроля ситуацию не улучшает, энергокомпания меняет исполнителя.

Но не всегда проблема в подрядчиках, во многих случаях они могли провести работы быстрее. Дмитрий Перязев привел из практики летней кампании 2026 года сразу несколько факторов увеличения сроков.

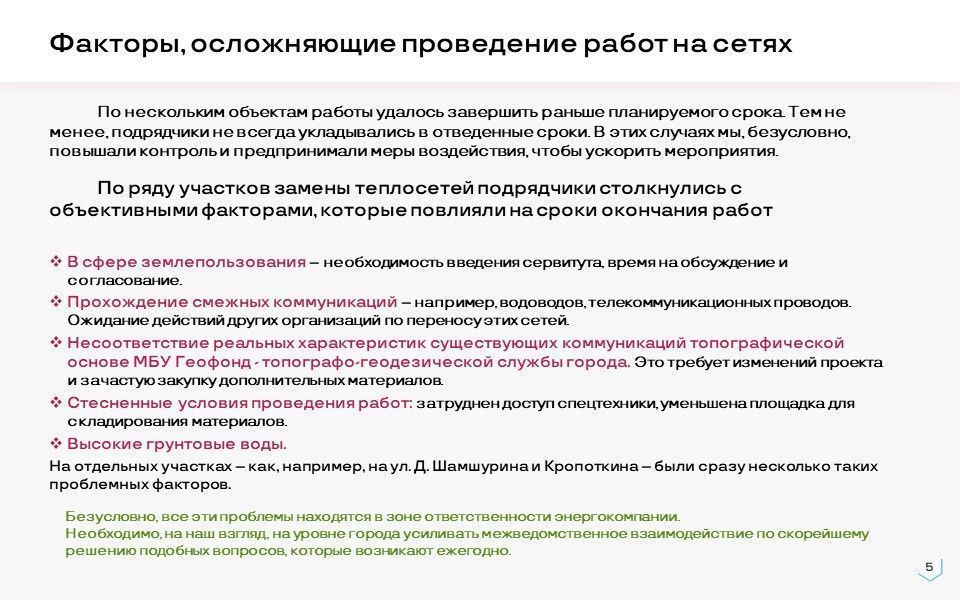

  • Длительные процедуры согласования, связанные с введением сервитутов.
  • Проблемы со смежными коммуникациями — водоводами, телеком-линиями. Нередко требуется необходимость привлечения специализированных подрядчиков по согласованию с операторами.
  • Несоответствие фактических характеристик подземных сетей топографической основе города в  МУП «Геофонд», что требует корректировки проекта и дополнительных закупок.
  • Подтопление котлованов грунтовыми водами, недостаток ливневых канализаций.
  • Отдельная проблема — административная, пояснили в НТСК: согласование проектов дорожных работ проходит через несколько служб без режима «одного окна», а согласование отдельных вопросов может сдвигаться.
  • Согласование проектов с собственниками домов и земельных участков также может затягиваться: отдельные организации пытаются переложить на энергетиков организацию собраний собственников многоквартирных домов.
В период начала отопительного сезона самый актуальный вопрос — необходимость соблюдения управляющими компаниями графика подключения тепла в городе и контроля этого процесса со стороны муниципалитета. «Это важно для стабильной работы системы в период подачи тепла. Нельзя допустить прошлогоднюю практику, когда УК не открывали задвижки домов из-за теплой погоды, а потом при похоложании произошел резкий массовый отбор тепла, — подчеркнул руководитель АО «СГК – Новосибирск».
На фото на трибуне - Дмитрий Перязев
На фото на трибуне - Дмитрий Перязев
Скачать

ТЭЦ

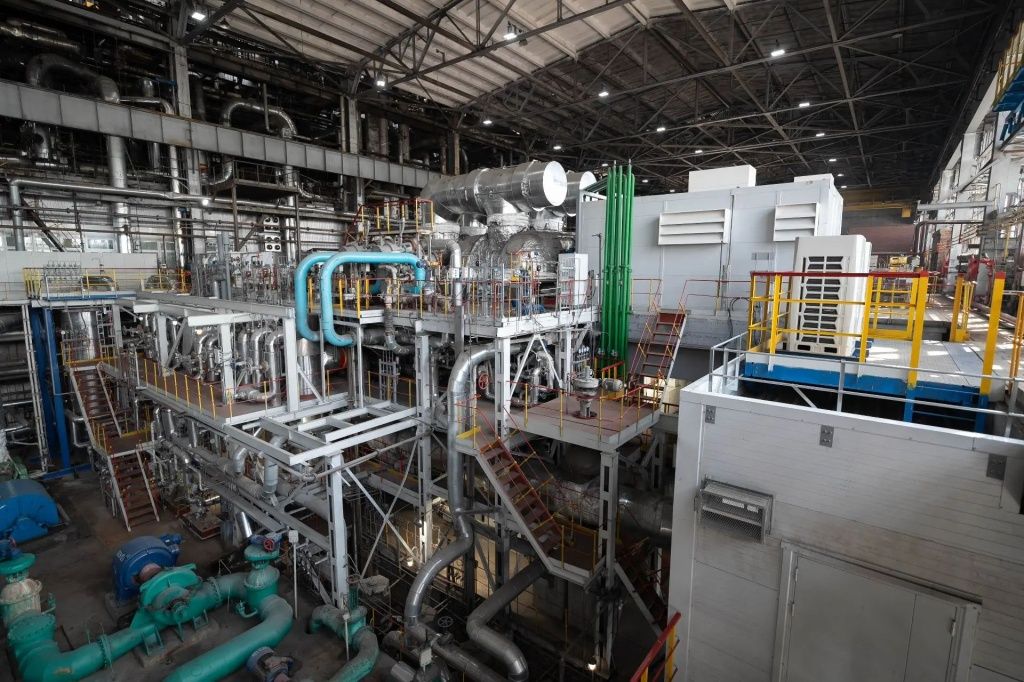

2026 год стал началом масштабного обновления в новосибирской энергетике, напомнил Дмитрий Перязев. На Новосибирской ТЭЦ-3: заработал новый турбогенератор, на очереди — ещё один.

Капитальные затраты на ввод турбогенератора №13 и реализацию проекта составили 5,2 млрд рублей.
Начаты работы по модернизации машины №11; срок выполнения проекта — до 1 июля 2027 года.
2026 год стал знаковым для новосибирской энергетики — заработал новый турбогенератор на ТЭЦ-3
2026 год стал знаковым для новосибирской энергетики — заработал новый турбогенератор на ТЭЦ-3
Скачать

Также в 2026 году ТЭЦ-3 начала работы по проектированию нового котлоагрегата №15; срок окончания работ по установке — декабрь 2029 года.

Кроме того, на станциях реализовано несколько инвестпроектов, направленных на модернизацию оборудования и повышение экологичности производства. Например, ТЭЦ-4 готовит работы по замене статора и капитальному ремонту ротора, а также начала проектирование модернизации скруббера — мокрого золоуловителя.

На четырёх новосибирских ТЭЦ отремонтировано 83 единицы основного оборудования — котлов и турбогенераторов; 10 из них прошли капитальный ремонт.

Затраты на модернизацию и ремонт оборудования составили 7,5 млрд рублей.

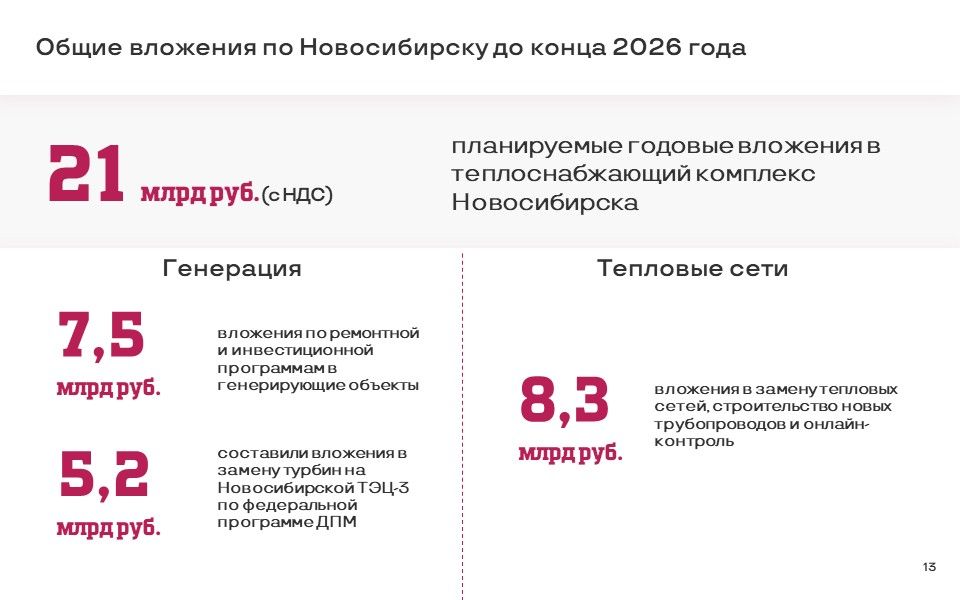

Общие планируемые годовые вложения в теплоснабжающий комплекс — теплосети, четыре теплоэлектростанции и новое оборудование на ТЭЦ-3 — по итогам года составят 21 млрд рублей.
ТЭЦ Новосибирска полностью готовы обеспечивать городу необходимые объемы ресурсов, подчеркнул Дмитрий Перязев.
Запасы угля, по состоянию на 16 сентября, составили 1,6 млн тонн, что значительно превышает нормативы, установленные Минэнерго РФ.
