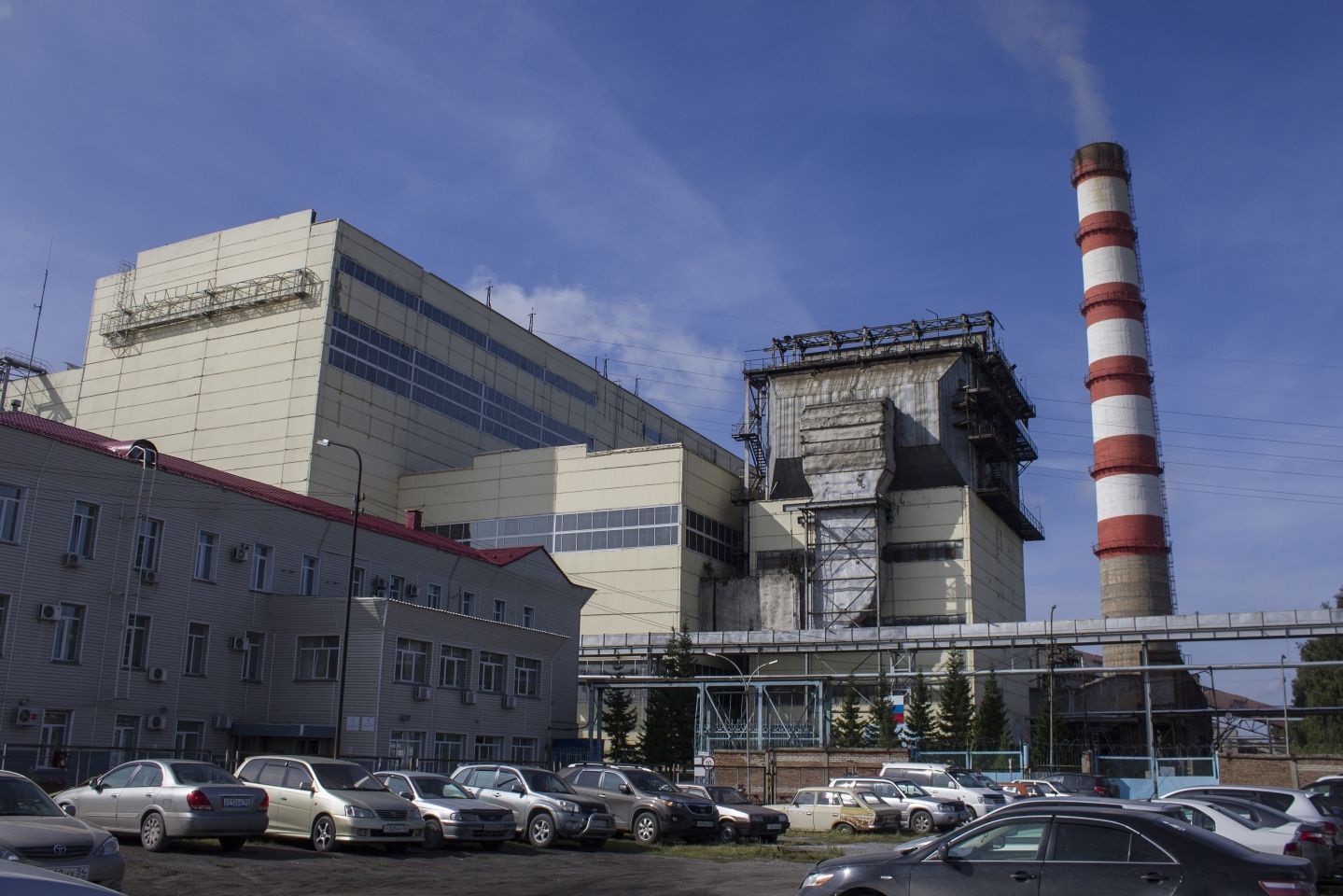

ТЭЦ-3 уже начала подготовку стройплощадки: готовится доставка на объект кран
Новосибирская ТЭЦ-3 начинает строительство нового котла
Скачать

Новосибирская ТЭЦ-3 начинает строительство нового котла

Выбраны генеральный проектировщик и генподрядчик на строительство котла ТЭЦ-3, в августе 2026 года станция планирует начать основные работы. Общая стоимость проекта по федеральной программе КОММод достигнет почти 30 млрд рублей.

ТЭЦ-3 уже начала подготовку стройплощадки: готовится доставка на объект кранов и другой спецтехники, идет оснащение строительного городка.

Впервые за постсоветское время в новосибирской энергетике готовится строительство теплогенерирующих мощностей.

Планируется установка нового котла №15 с электрофильтром.

Новосибирская ТЭЦ-3 по заявке СГК прошла отбор модернизации генерирующего оборудования ТЭЦ (распоряжение правительства РФ от 31.01.2026 № 148-р) по программе конкурентного отбора проектов модернизации мощностей (КОММод 2029). Инвестор вкладывает средства под гарантии приобретения производимого ресурса в будущем.
По результатам конкурсных процедур генеральным проектировщиком стала компания «УралТЭП» — один из лидеров рынка проектирования в энергетике. Далее предстоит выбрать изготовителя и поставщика котла и электрофильтра — техзадание уже подготовлено, в ближайшее время состоится конкурс.

Как будет выполнен проект: 5 основных этапов

  • Строительство котлоагрегата №15.
  • Установка электрофильтра на новый котел.
  • Замена главного паропровода: монтаж трубопроводов острого пара и питательной воды технологического соединения «котёл-турбина». Паропровод будет подключен к общестанционным коллекторам пара и питательной воды.
  • Автоматизация систем управления котлом №15 и турбоагрегатами №№ 12, 14.
  • Регенерация турбоагрегатов №12 и №14 — восстановление и модернизация системы подогрева питательной воды.
Также компания рассмотрит необходимость строительства дымовой трубы протяженностью 250 метров — решение будет принято по результатам разработки основных технических решений.

Новый котел должен быть установлен в декабре 2029 года.

Параллельно ТЭЦ-3 продолжает большой проект модернизации по другой федеральной программе ДПМ (договор о предоставлении мощности). В настоящее время завершены испытания нового турбоагрегата №13. Далее планируется выполнить обновление турбогенератора №11 с аналогичными параметрами. Весь проект по ДПМ должен повысить электрическую мощность с 497 до почти 537 МВт, или на 8%.

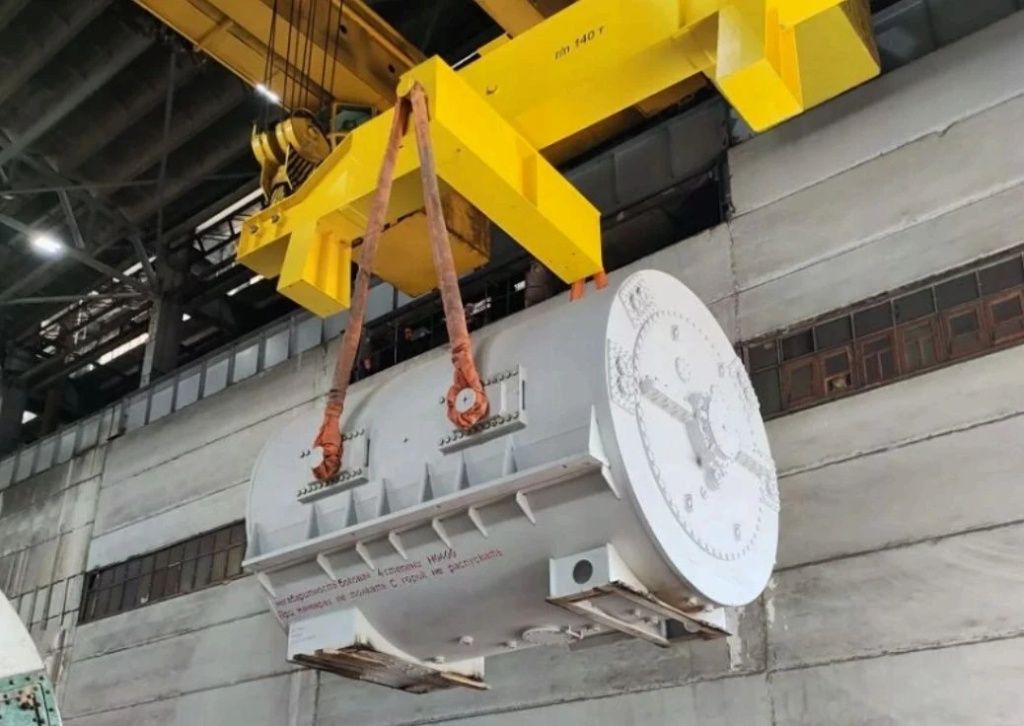

Новый генератор турбины №11, доставленный с завода ЭЛСИБ
Новый генератор турбины №11, доставленный с завода ЭЛСИБ
