Сибирская генерирующая компания продолжает строительство в Красноярске тепловых сетей до Николаевского моста. По новым трубам тепло пойдет от Красноярской ТЭЦ-2 в активно развивающиеся районы города.

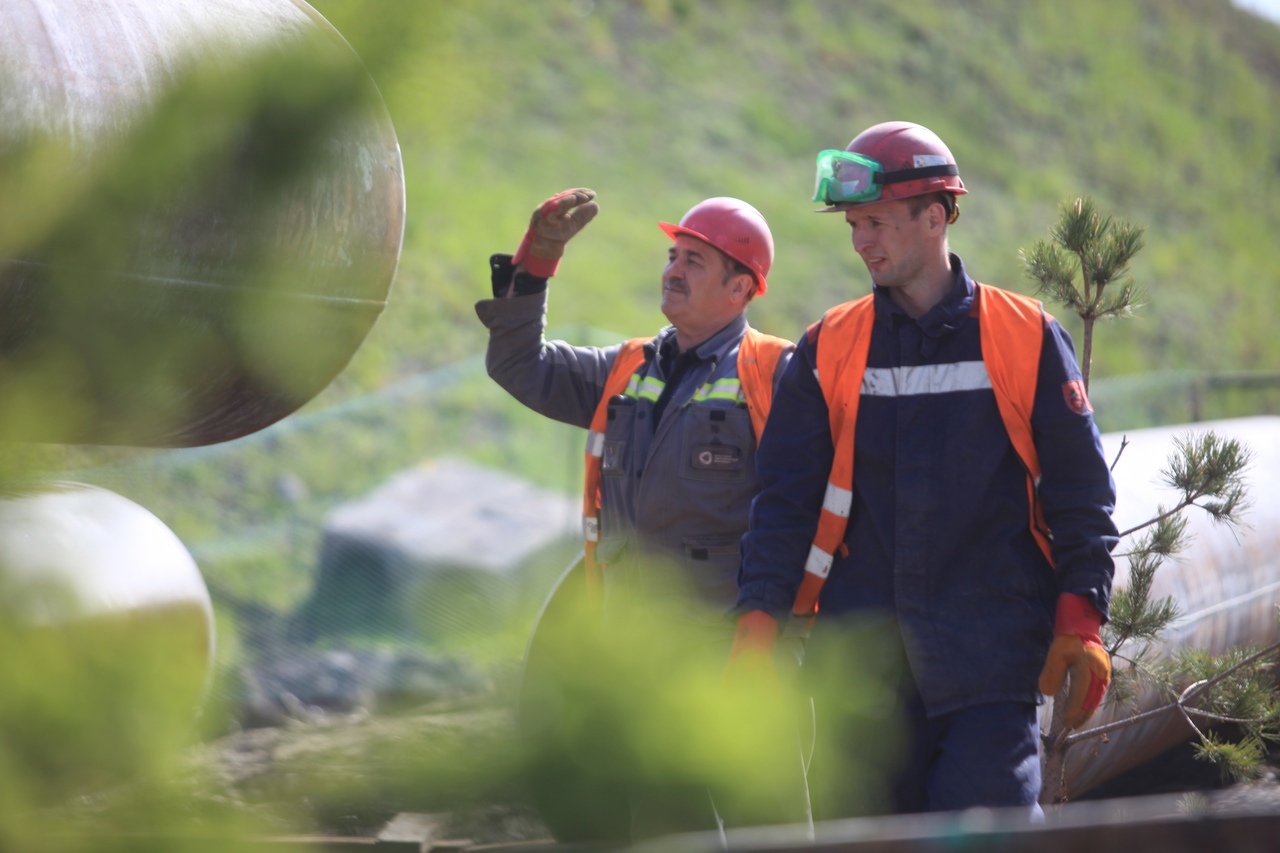

В 2019 году теплосеть строят на улице Саянской, на съезде с Николаевского моста. Строительство идет сразу на нескольких участках. Здесь уже проведены земельные работы, разрыты котлованы, завезены необходимые материалы: железобетонные лотки и стальные трубопроводы.
В планах Сибирской генерирующей компании на этот год построить 1 660 метров магистральных трубопроводов диаметром 1 000 мм. По ним тепло и горячая вода пойдут в застраивающийся микрорайон «Тихие Зори» возле «Арены Платинум», а также, через теплосеть в Николаевском мосту, к централизованному теплоснабжению станет возможным подключить строящиеся дома на левобережье: в Николаевке, Студгородоке, Академгородке и Ветлужанке. А всего за последние несколько лет, с 2013 по 2018 годы, построено 47 км тепловых сетей.
Финансирование строительства теплосетей на этом участке в 2019 году составит 500 миллионов рублей. Работы ведут несколько подрядных организаций, которые были отобраны по итогам конкурса: АО «СибЭР» и «Тренд Консалтинг».
Тепломагистраль в теле Николаевского моста была построена в октябре 2015 года, работы шли параллельно с его строительством. В 2018 году специалисты и подрядные организации Красноярской теплотранспортной компании СГК соединили трубы в Николаевском мосту с ближайшей насосной станцией в Николаевке, проложили трубы над федеральной автодорогой и железнодорожными путями.
