Степан Солженицын: «Штабы по крупным проектам СГК — часть нашей регулярной работы». Фоторепортаж со стройплощадок ДПМ-2 в Красноярске
В Красноярске под руководством генерального директора СГК Степана Солженицына прошел штаб строительства объектов генерации по федеральной программе модернизации мощностей (ДПМ-2). В нем приняли участие проектные институты, подрядные организации, производители оборудования и сотрудники СГК. Энергетики и приглашенные специалисты обсудили детали дальнейшей работы, сверили сроки выполнения задач и сделали обход строительных площадок на красноярских ТЭЦ.

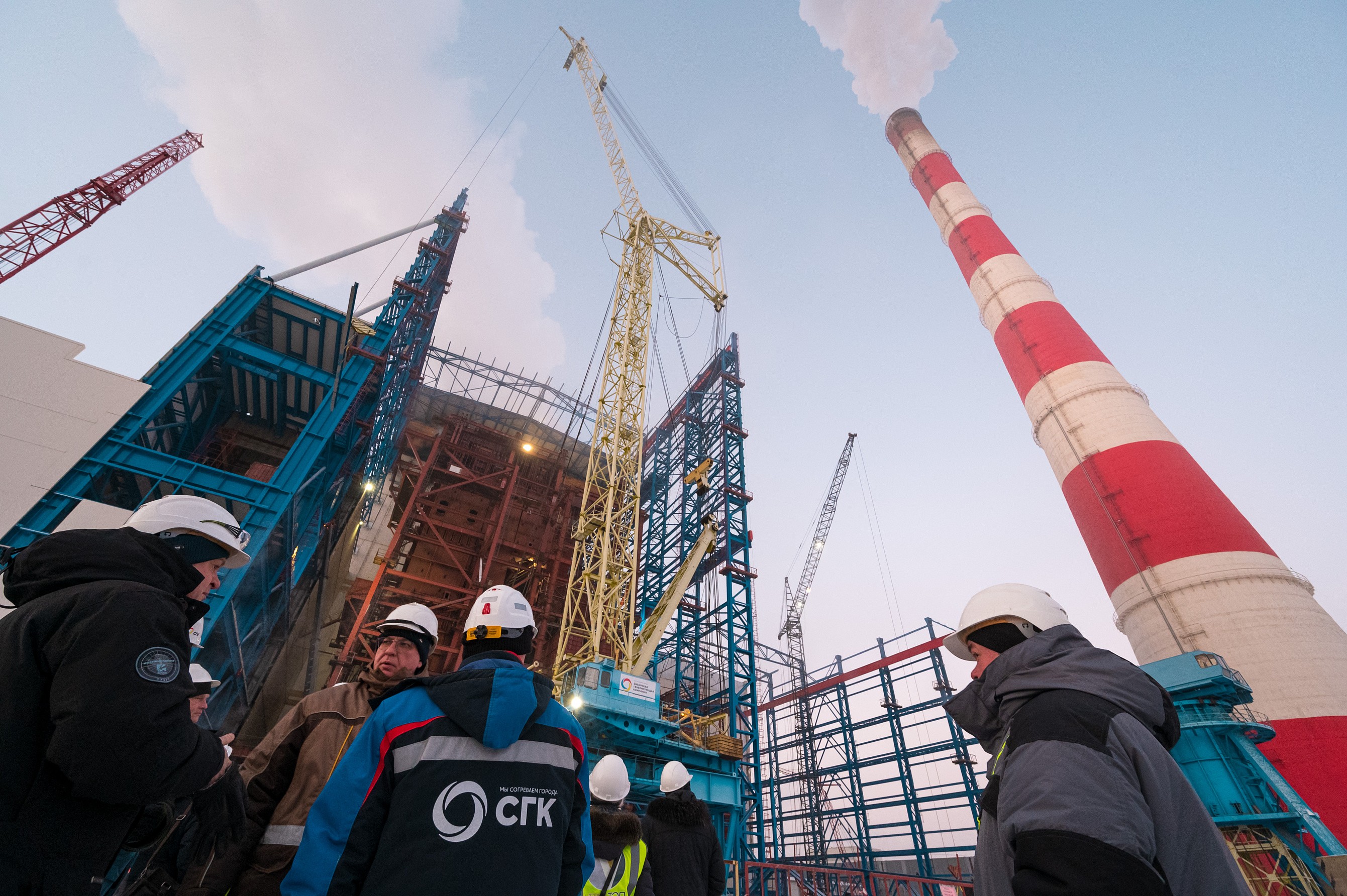

Морозный рассвет встретил участников штаба на строительной площадке Красноярской ТЭЦ-3, где идет монтаж металлоконструкций нового энергоблока мощностью 185 мегаватт. Ввод в работу нового оборудования позволит перераспределить нагрузку с ТЭЦ-1 на расположенную вдали от жилых массивов ТЭЦ-3.

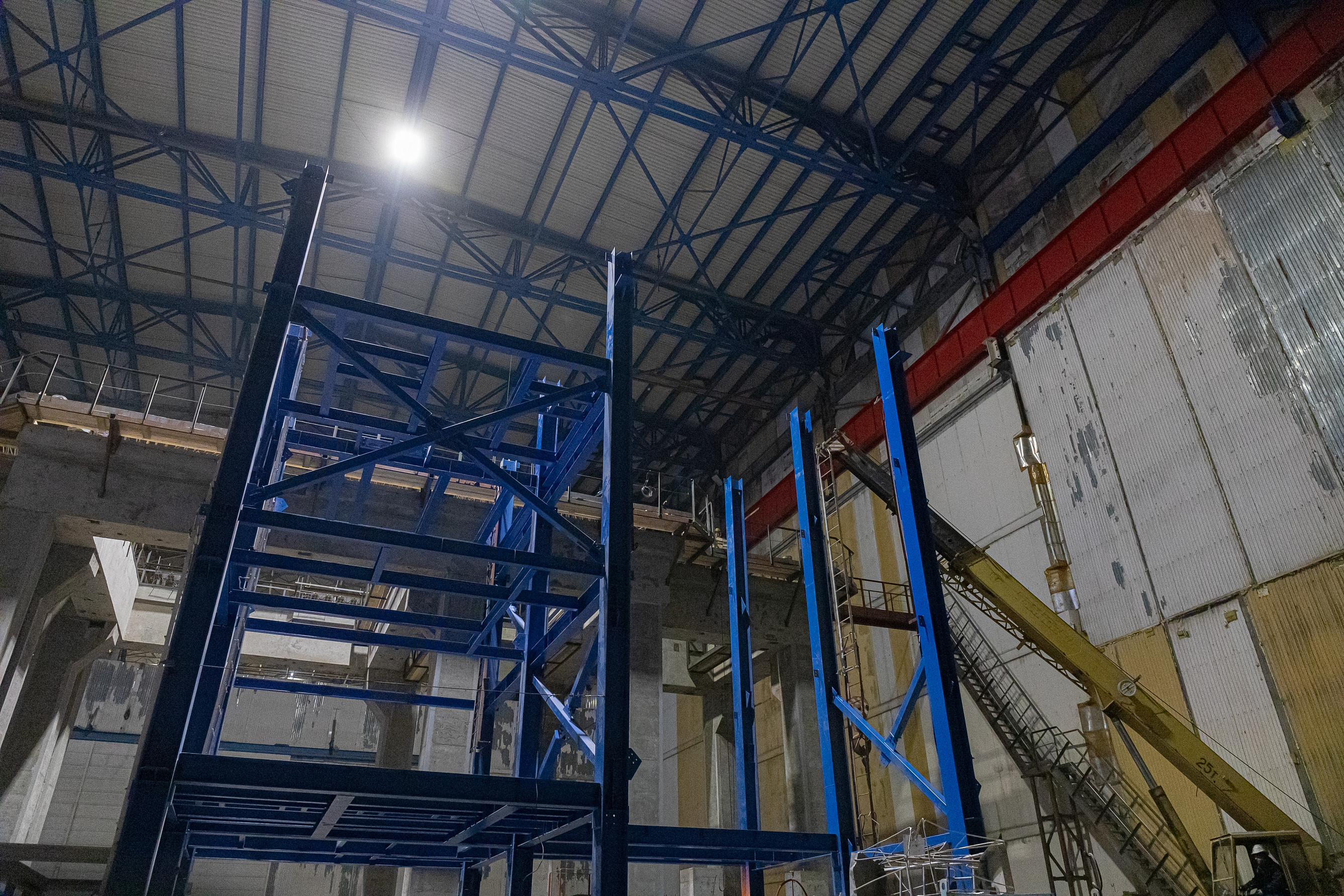

Котлотурбинный цех после реконструкции будет в два раза больше Скачать
Специалисты подрядных организаций уже смонтировали каркас, топку и большую часть поверхностей нагрева будущего котлоагрегата тепловой мощностью 270 Гкал/час. Собрана и основа будущего электрофильтра производства компании «Аскинтех». Его детали изготавливают на заводе Назаровского горного монтажно-наладочного управления. Каркас будущего электрофильтра Скачать
В будущем турбинном отделении уже тепло — на закрытой площадке рабочие монтируют систему подпитки и подогреватели сетевой воды. Подготовлен фундамент под турбину, а сам агрегат прошел приемку на заводе в Екатеринбурге. Монтаж системы подпитки Скачать

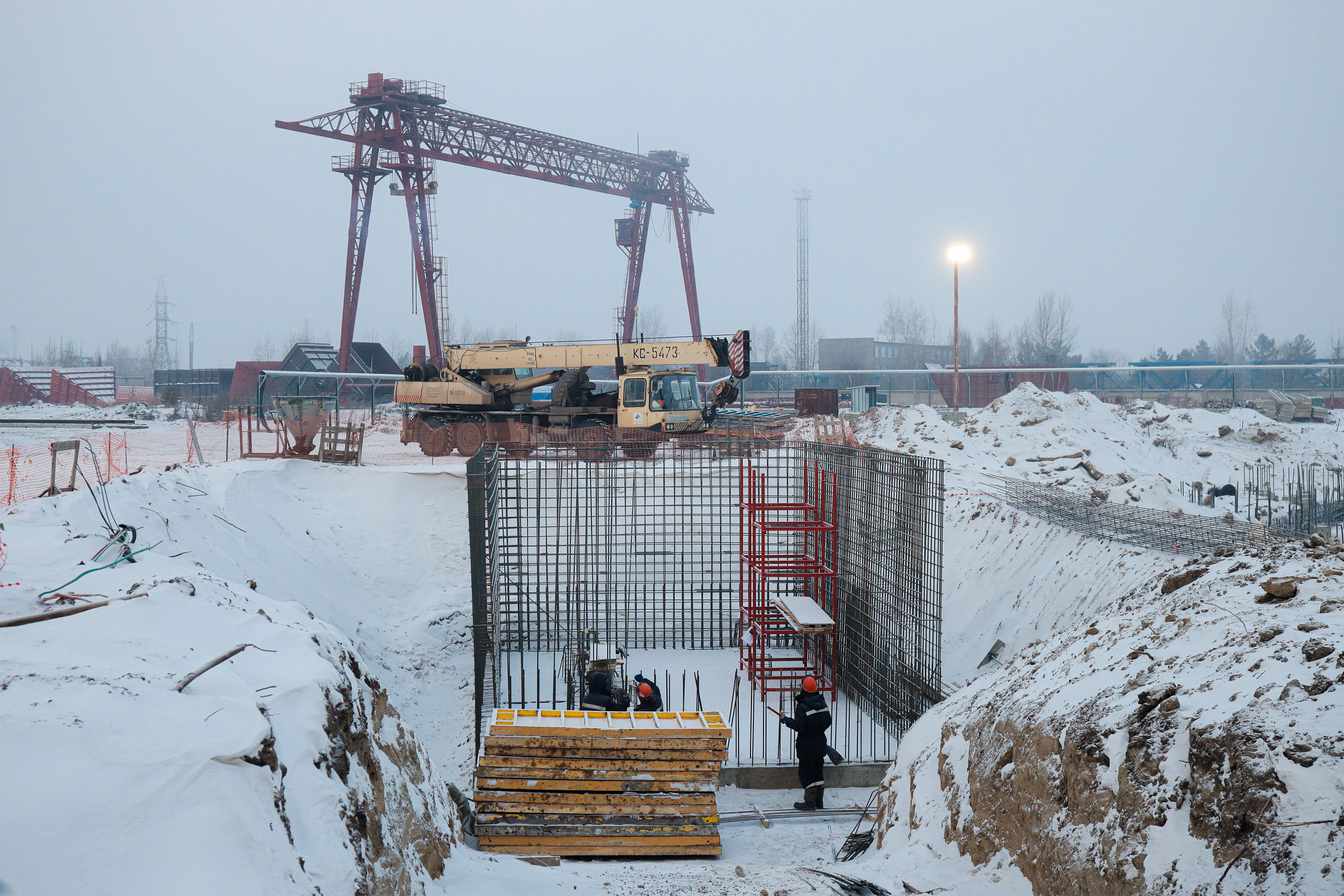

Руководители посетили и место строительства градирни. Там закладывается фундамент башни диаметром 70 метров, свайное поле для нее уже готово. Аналогичная конструкция сейчас строится на Томь-Усинской ГРЭС. Фундамент будущей градирни Скачать
Проект первой красноярской градирни выполнила компания «Каскад» — та же, что и на Кузбассе, она же изготовила металлоконструкции. Монтировать их будет подрядная организация «Гидромашсервис».
Для тепла и чистого воздуха

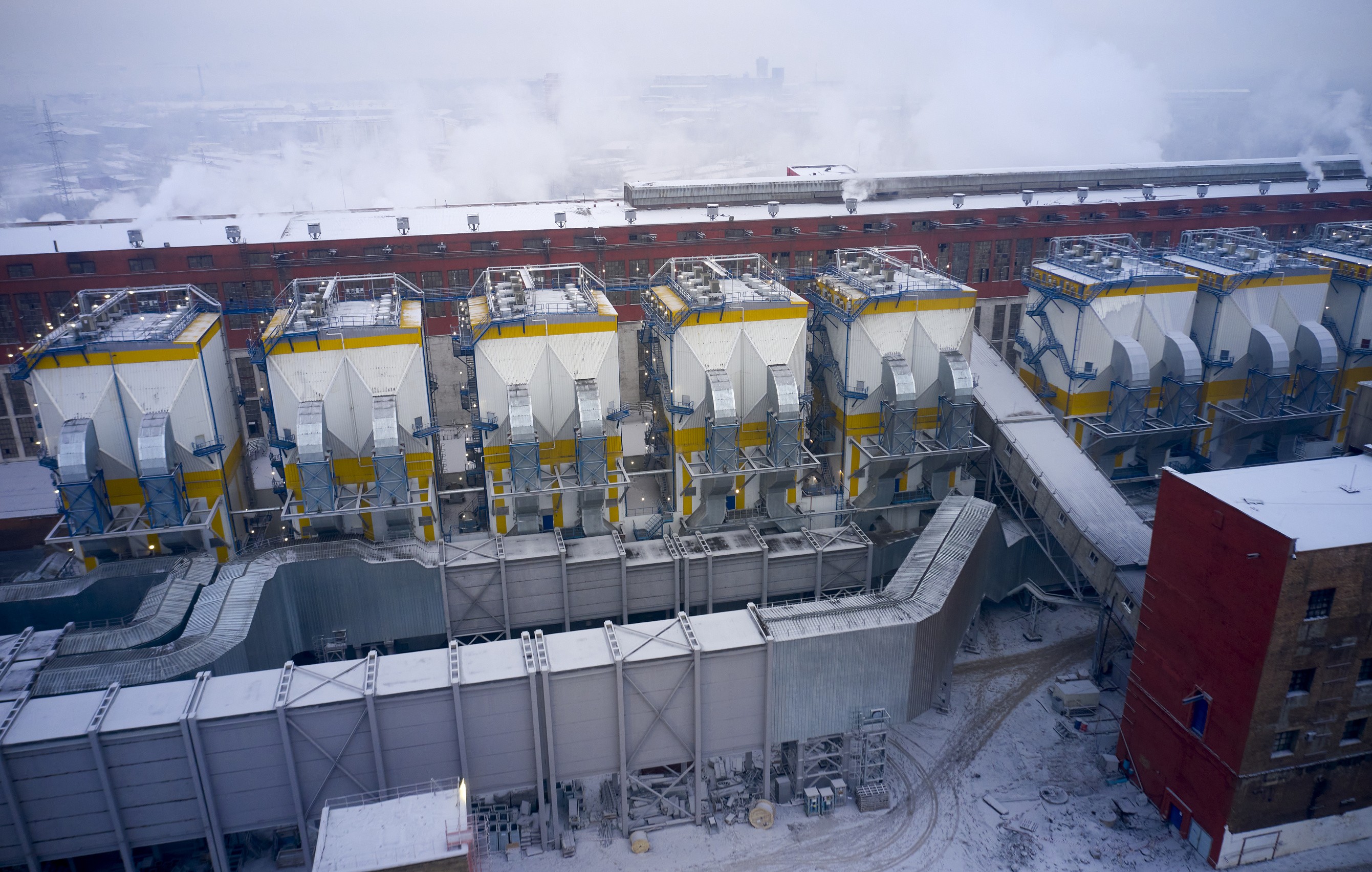

На Красноярской ТЭЦ-1 участники штаба осмотрели установленные и строящиеся электрофильтры. Пять из них уже работают, два полностью смонтированы и монтаж еще одного будет завершен в ближайшее время. На строительной площадке Красноярской ТЭЦ-1 СкачатьДействующие и строящиеся электрофильтры Скачать
Энергетики и их гости побывали и в котельном цехе, где специалисты подрядной организации «Ремэкс энергомонтаж» собирают два новых котла. Готовность агрегатов — более 50%, собраны поверхности нагрева, установлены барабаны.

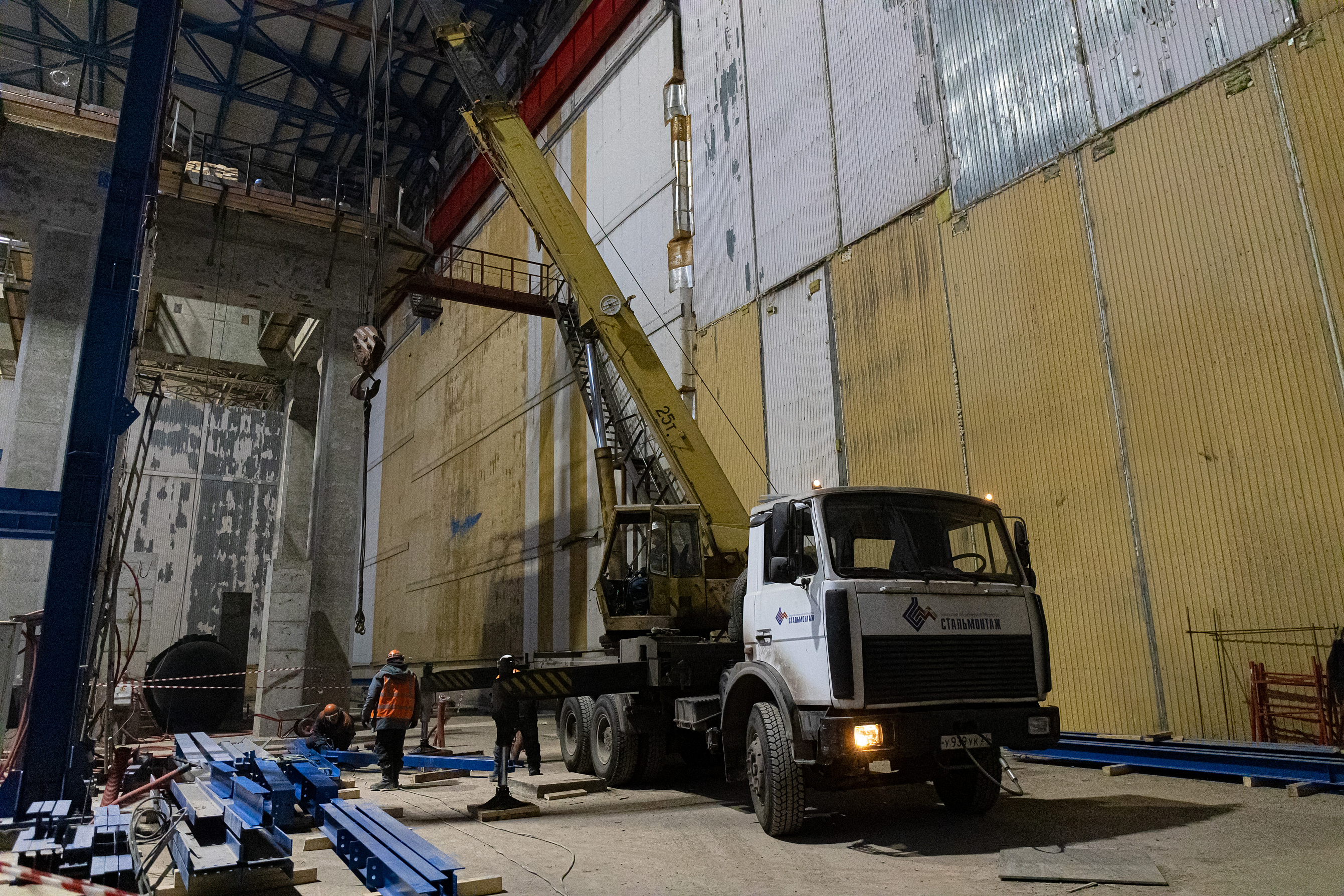

Установка барабана на котел №16 Скачать
Завершение строительства двух котлоагрегатов запланировано на осень 2023 года. Также на Красноярской ТЭЦ-1 в 2024 году начнется монтаж двух турбин.

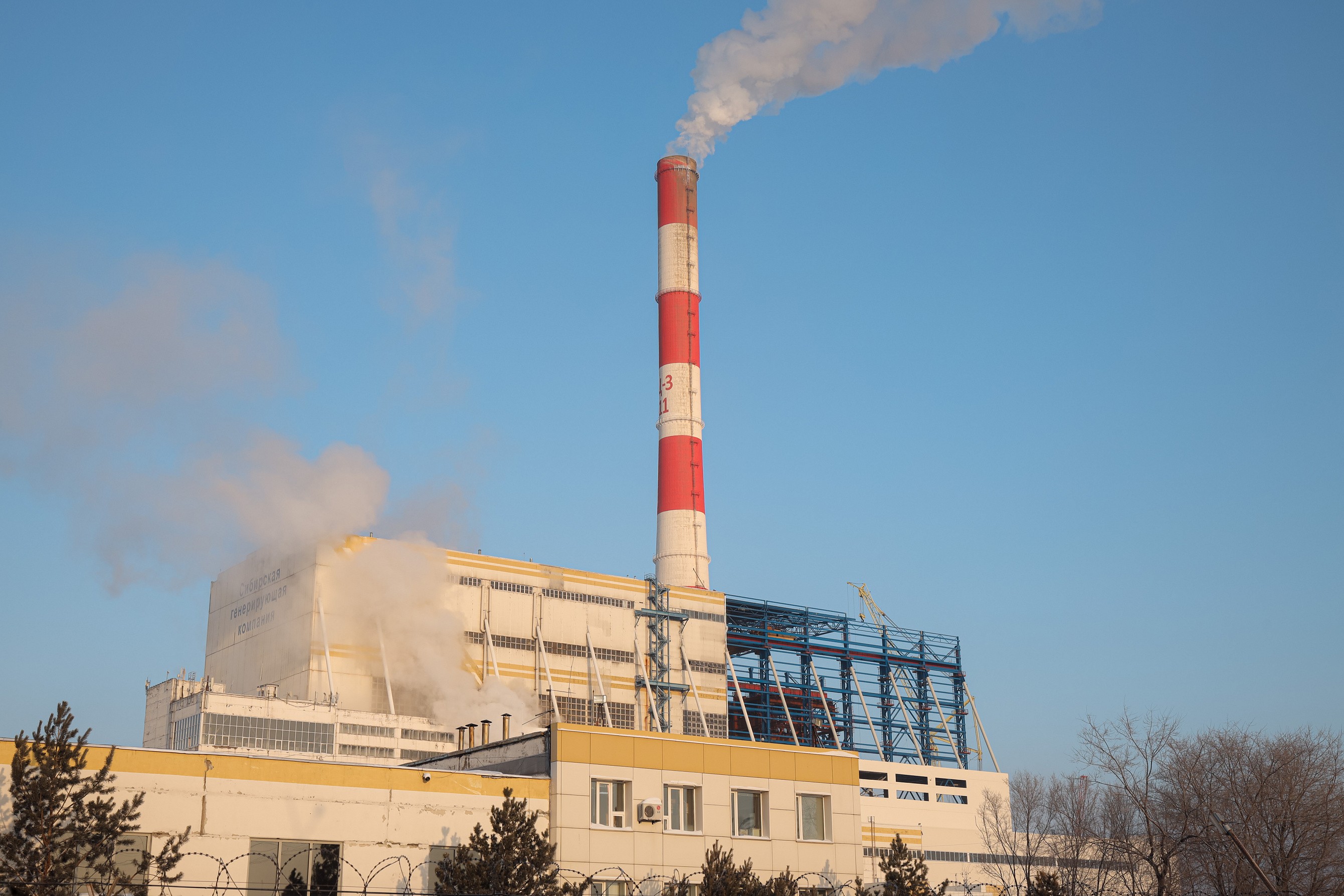

Степан Солженицын оценил темпы работ на объектах Скачать
В «полях» и в кабинетах
После погружения в детали производства на площадках участники штаба провели несколько рабочих совещаний и встреч, где подробно рассмотрели каждый объект — актуализировали сроки, проверили готовность рабочей документации, обозначили проблемные моменты.
Производственное совещание на Красноярской ТЭЦ-3 Скачать
Такие штабы регулярно проводятся не только в Красноярске, но и в других городах. Повестку этих рабочих совещаний составляют от 30 до 60 индивидуальных поручений и решений. Речь идет и о проектировании, и о поставках, и о горячей фазе работ — стройке и монтаже. Где-то цель — закрыть нерешенные задачи, где-то — подготовиться к пускам.
Степан Солженицын
Генеральный директор СГК
«Эти совещания — живое общение не только с сотрудниками СГК, но и с представителями подрядных организаций. А они, в свою очередь, доводят поручения до непосредственных исполнителей. Если что-то говорили раньше, но не сделали — значит, нужно улучшить коммуникацию. Пусконаладчики, проектировщики, строители, монтажники — со всеми ними потом проходят отдельные встречи в специальных рабочих группах. Так мы оперативно решаем те вопросы, которые в других обстоятельствах решались бы дольше».
В Красноярске, помимо проектов на ТЭЦ-1 и ТЭЦ-3, по федеральной программе была выполнена модернизация турбины на ТЭЦ-2. Физически обновленный агрегат в работе c конца ноября, но было необходимо подтвердить модернизацию документально. В такие моменты работа перемещается с площадок в кабинеты, причем решения принимаются не только в Красноярске, но и в Москве.
Дополнительные фотоматериалы с мероприятия — в галерее:
