Плюс один. На энергоблоке №6 Томь-Усинской ГРЭС установлен новый статор

На Томь-Усинской ГРЭС СГК установлен новый статор генератора энергоблока №6. Реконструкция оборудования ведётся в рамках правительственной программы по обновлению генерирующих мощностей ДПМ-2. Цель — повышение надёжности энергоснабжения крупных промышленных предприятий, социальной сферы, а также обеспечение устойчивости работы всей кузбасской энергосистемы.

Чтобы установить статор в проектное положение, были задействованы два мостовых крана грузоподъемностью по 125 тонн каждый. Для подъёма использовали также поворотную траверсу грузоподъемностью 200 тонн с прочными текстильными стропами. Траверса была разработана и закуплена по спецзаказу Томь-Усинской ГРЭС — для выполнения работ со статорами генераторов энергоблоков 200 МВт.

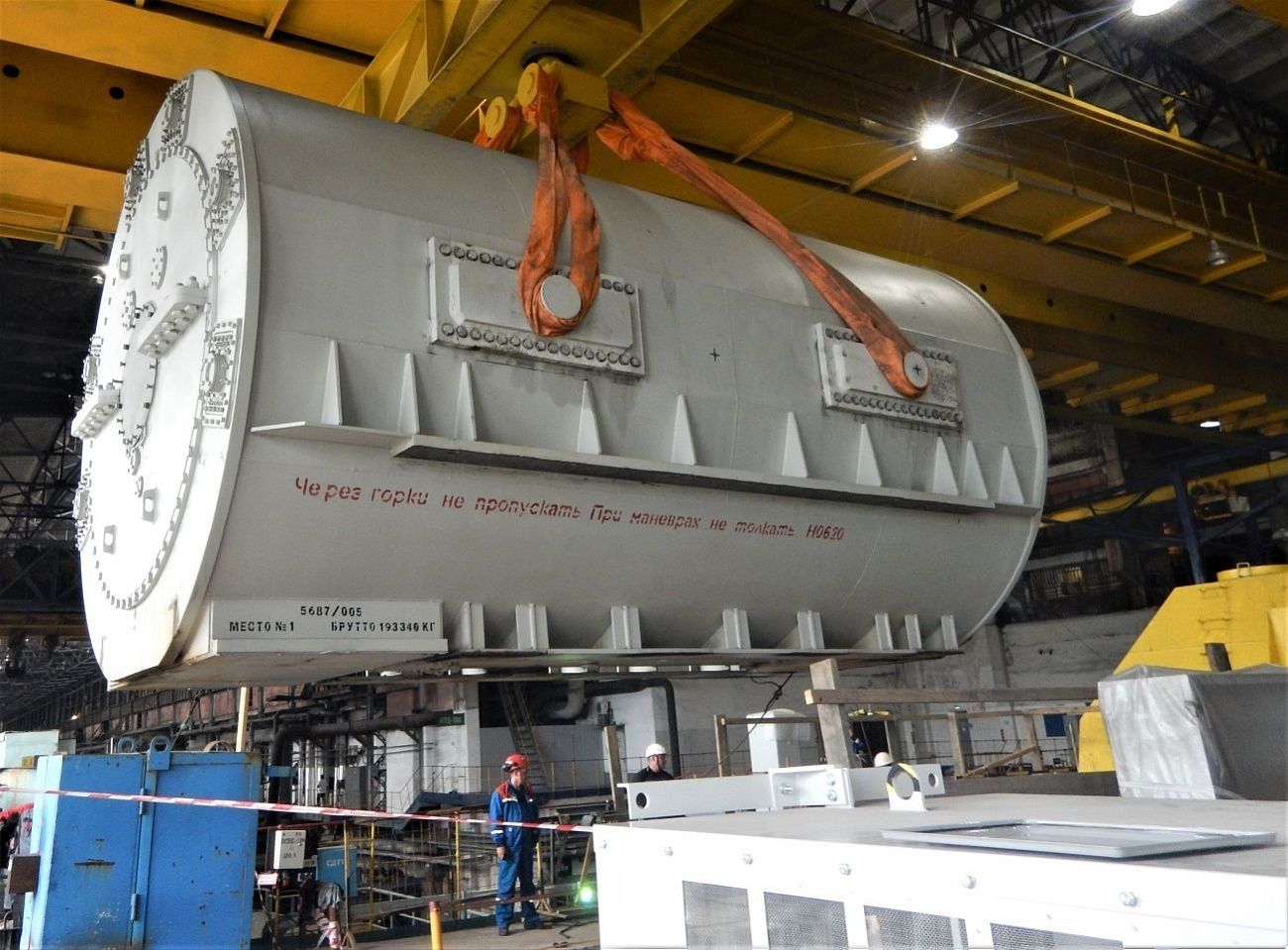

Подъем статора для перемещения в проектное положение
Подъем статора для перемещения в проектное положение
Скачать
Установка статора потребовала мастерства, терпения и максимальной аккуратности. Сказывался как большой вес оборудования, так и необходимость работать синхронно двумя кранами. А также транспортировка статора над действующим оборудованием с минимальными зазорами при перемещении.
Мастерство, терпение, аккуратность — статор на месте!
Мастерство, терпение, аккуратность — статор на месте!
Скачать
Кроме того, предварительно были выполнены работы по реконструкции и усилению старого фундамента — под требования нового оборудования.

Теперь статор предстоит надежно зафиксировать на фундаментных плитах, а затем начнётся сборка: монтаж опор подшипников, заводка ротора, обвязка генератора трубопроводами охлаждения и маслоснабжения.

Напомним, модернизация энергоблока №6 Томь-Усинской ГРЭС началась в июне 2023 года. Ввести его в работу планируется в начале 2025 года.
