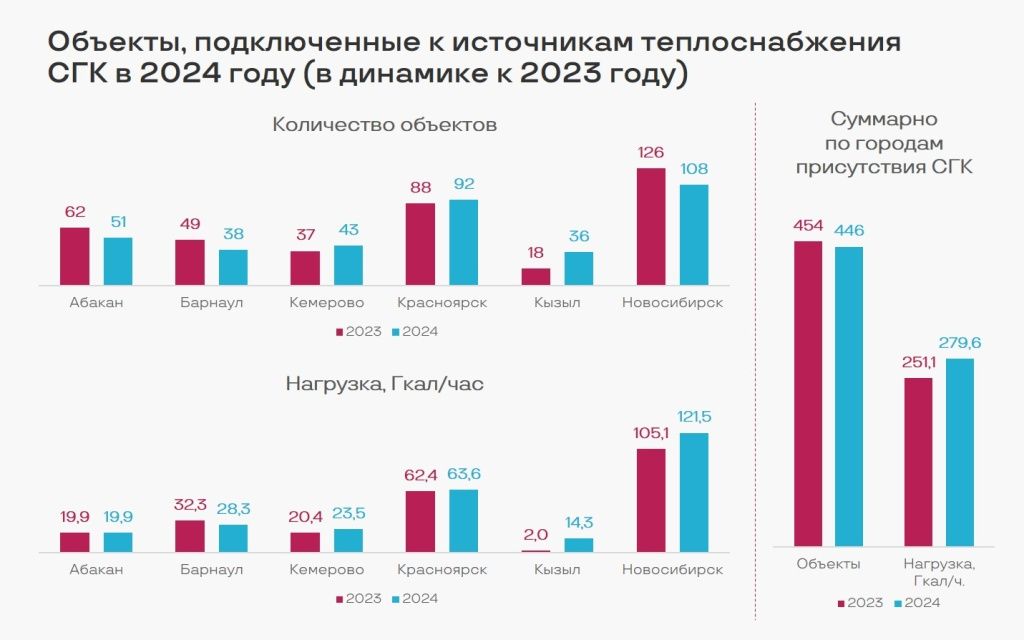

Динамика подключений
Тройка городов Сибири с наибольшим годовым объемом присоединения объектов к системам теплоснабжения за год не изменилась: Новосибирск, Красноярск и Барнаул с показателями подключенной тепловой нагрузки 121, 64 и 28 Гкал/ч соответственно.
В Новосибирске положительная динамика по подключениям составила 16%. В Красноярске наблюдается прирост на уровне 2%, а Барнаул, напротив, снизил объем подключений на 12%.
С некоторым отрывом от Барнаула закончили год Кемерово и Абакан; оба города — с небольшой динамикой в плюс. Значимые объемы присоединенной нагрузки в Кызыле — 14 Гкал/ч, что сразу в 6 раз больше в сравнении с 2023 годом.

В целом подключения новых объектов были в 13 больших и малых городах, где работает СГК.
Для новостроек проложено и реконструировано порядка 40 км новых тепловых коммуникаций.
Также энергокомпания продолжила подготовку проектов комплексного развития территорий. На этих направлениях суммарно в крупных городах присутствия СГК предстоит подключить свыше 700 Гкал/ч тепловой нагрузки в ближайшие два десятка лет.

Скачать
Новый соцкультбыт
44 Гкал/ч, или 16% от общего объема подключенной нагрузки, пришлись на социальные объекты. Это два спортивных объекта, восемь школ, четыре медицинских учреждения.
Топ социальных объектов по объему тепловой нагрузки, присоединенных к теплоисточникам СГК в 2024 году в городах Сибири
|
|
Город |
Заявитель |
Подключаемый объект |
Адрес объекта |
Источник |
Дата акта о подключении |
Подключенная нагрузка общая, гкал/ч |
|
1 |
Новосибирск |
ООО «Проекты развития 2» |
Инфекционная больница |
Новосибирская область, пос. Садовый |
ТЭЦ-4 |
12.07.2024 |
10,2 |
|
2 |
Кызыл |
ГКУ РТ Госстройзаказ |
Спортивно-культурный центр |
Республика Тыва, посёлок городского типа Каа-Хем |
Кызылская ТЭЦ |
25.03.2024 |
4,95 |
|
3 |
Новосибирск |
МБОУ «Лицей №185» |
Здание школы с бассейном |
Новосибирск, ул. Тургенева ул, 84 |
ТЭЦ-5 |
16.09.2024 |
3,03 |
|
4 |
Красноярск |
МКУ г. Красноярска «Управление капитального строительства» |
Общеобразовательная школа |
Красноярск, микрорайон Аэропорт |
ТЭЦ-3 |
6.11.2024 |
2,6 |
|
5 |
Новосибирск |
ООО «Седьмая концессионная компания» |
Городская клиническая поликлиника №7 |
Новосибирск, ул. Пролетарская |
ТЭЦ-5 |
16.01.2024 |
2,5 |
|
6 |
Новосибирск |
АО «Инрусинвест» |
Многопрофильный клинико-диагностический медицинский центр |
Новосибирск, ул. Добролюбова, 2 |
ТЭЦ-2 |
13.12.2024 |
2,24 |
|
7 |
Новокузнецк |
Министерство строительства Кузбасса |
Общеобразовательная школа |
Кемеровская область, Новокузнецк, кварталы 45-46 |
Кузнецкая ТЭЦ |
25.12.2024 |
2,21 |
|
8 |
Абакан
|
Некоммерческая организация "Муниципальный жилищный фонд города Абакана" |
Общеобразовательная школа |
Республика Хакасия, Алтайский район, с. Белый Яр |
БМВКУ Белый Яр |
13.11.2024 |
1,9 |
|
|
МКУ «Архоград» |
Общеобразовательная школа |
Республика Хакасия, Абакан, жилой район Арбан, 12 |
Абаканская ТЭЦ |
13.09.2024 |
1,9 |
|
|
9 |
Кызыл |
ООО «Бенконс» |
Общеобразовательная школа |
Республика Тыва, Кызыл |
Кызылская ТЭЦ |
30.08.2024 |
1,87 |
|
10 |
Новосибирск |
ГКУ Новосибирской области «Управление капитального строительства» |
Операционно-реанимационный корпус Государственной клинической больницы №34 |
Новосибирск, ул. Титова, 18 |
ТЭЦ-2 |
21.02.2024 |
1,48 |
На 2025 год СГК уже получила заявки на подключение полутора десятков объектов — это многоквартирные дома, школы, больницы и промышленные предприятия.

Скачать
Ждать ли падения объемов строительства и подключений
«Участники строительного рынка говорили об ожиданиях снижения объемов ввода из-за высоких процентных ставок, ужесточившихся требований к ипотечным заемщикам. Анализируя рынок за постсоветский период, могу отметить, что строительная отрасль довольно инерционна в реакции на рыночные изменения. Колебания происходят в среднем на уровне плюс-минус 10%. Исходя из этого, и строим планы по подключению: некоторое снижение на 10-15% на период до 2027 года. В настоящее время снижения объема подключений и ввода объектов в городах, где мы работаем, почти нет».
В 2024 г. в Сибирском федеральном округе объём строящегося жилья вырос на 3% и достиг почти 9 млн кв. метров — таковы данные аналитического центра агентства ДОМ.РФ. Почти 60% всего жилья в СФО было введено в Новосибирской, Иркутской областях и Красноярском крае. По итогам года объёмы жилья в стадии строительства выросли во всех регионах СФО. Наибольший прирост числа строящихся проектов пришёлся на Тыву, Хакасию и Республику Алтай.
Новосибирская область сохранила статус лидера по доле возводящихся объектов — 39% от всего портфеля по федеральному округу. Объем строительства многоквартирных домов увеличился на 1% — до 3,5 млн кв. м.
В городах, где работает СГК, по объемам подключенной тепловой нагрузки лидируют новосибирские застройщики «Брусника», «Расцветай», «Энергомонтаж»; красноярский «Арбан», кемеровская компания «Програнд»; строящие дома в Новосибирске и Барнауле «ВИРА» и ГК «Союз».
