В 2026 году СГК предоставит новостройкам на четверть больше тепловой энергии
Скачать

В 2026 году СГК предоставит новостройкам на четверть больше тепловой энергии

Для новых объектов в городах Сибири энергокомпания планирует построить порядка 30 км новых теплосетей. Они рассчитаны на тепловую нагрузку в объеме не менее 300 Гкал/ч — на 27% больше, чем годом ранее. Наиболее крупные проекты подключений готовятся в Новосибирске, Красноярске и Барнауле.

Для новых объектов в городах Сибири энергокомпания планирует построить порядка 30 км новых теплосетей, рассчитанных на тепловую нагрузку в объеме не менее 300 Гкал/ч — на 27% больше, чем годом ранее. Наиболее крупные проекты подключений готовятся в Новосибирске, Красноярске и Барнауле.

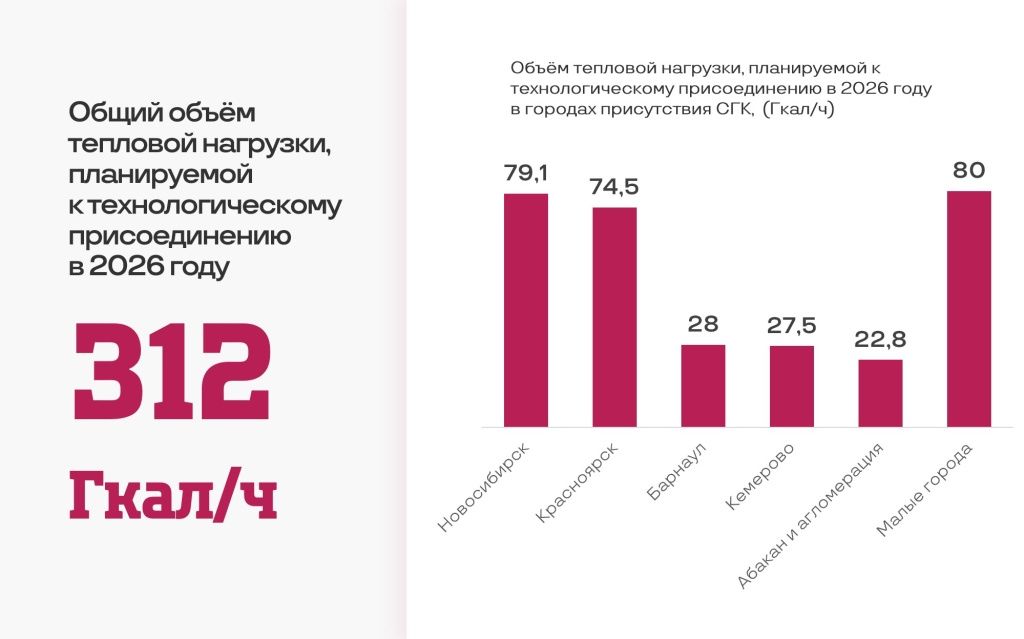

В 2026 году есть предпосылки сохранения темпов строительства в городах Сибири. По заявкам застройщиков СГК планирует подключения свыше 300 Гкал/ч тепловой энергии — против 237 Гкал/ч по итогам 2025 года, рассказал директор по тепловым сетям СГК Антон Баев.

Антон Баев
директор по тепловым сетям

«В прошлом году план был выполнен, в 2026 мы видим более значительные планы по объемам застройки, видим активность строительных компаний. Вне зависимости от экономических сложностей города развиваются, а мы со своей стороны делаем все необходимое в части ресурсоснабжения, чтобы новое жилье строилось и вводилось в строй вовремя».

Наибольшие объемы строительства запланированы в рамках проектов комплексного развития территорий (КРТ), возведения новых кварталов и переключения котельных.
Скачать

Антон Баев отметил несколько крупных площадок по городам присутствия СГК. Часть проектов рассчитаны на несколько лет.

В Новосибирске в рамках заключенных договоров о подключении с 2025 по 2032 годы СГК готовит поэтапное подключение трех крупных площадок с общей подключаемой тепловой нагрузкой почти 32 Гкал/ч.

  • Дома жилого комплекса «Скандинавские кварталы» по ул. Заречной с тепловой нагрузкой 12,4 Гкал/ч.

  • Жилой квартал «Тимирязевский парк» по ул. Дуси Ковальчук (10,55 Гкал/ч).

  • Объекты застройщика «Эллада» по проспекту Димитрова (8,86 Гкал/ч).

Для новых объектов планируется, в частности, построить трубопроводы общей протяженностью свыше 2 км, реконструировать участок крупной тепломагистрали с увеличением диаметра с 1000 до 1 200 мм по ул. Кошурникова протяженностью 436 метров, заменить насосы на Перекачивающей насосной станции №6 – с увеличением их производительности. Суммарные затраты оцениваются в сумму порядка 460 млн рублей.

Помимо этого, Новосибирская теплосетевая компания строит коммуникации на территории перспективного развития в микрорайоне Клюквенный в Калининском районе.

В Красноярске основной объект технологического присоединения — замещение котельной Красноярского электровагоноремонтного завода установленной мощностью 133 Гкал/ч. Проект рассчитан на реализацию в 2025-2027 годах. Суммарные вложения в замещение котельной завода составят 278 млн рублей — с учетом прокладки теплосетей и строительства дополнительного оборудования.

В Барнауле для застройки в прибрежной зоне в районе улицы Промышленной и площади Баварина СГК планирует строительство теплосетей общей протяженностью 2 км диаметром 200-500 мм. Прогнозные затраты составят 140 млн рублей.

Еще 2 км теплосетей диаметром 50-150 мм будут проложены в сторону аэропорта. Здесь планируется квартальная застройка многоквартирными домами и административными зданиями в районе улиц Просторная, Мельникова, Евдокимова. Вложения запланированы в сумме 130 млн рублей.

Строительство новой теплосети на ул. Заречной в Новосибирске
Строительство новой теплосети на ул. Заречной в Новосибирске
Скачать

Строительство теплосетей дополняет основной объем работ СГК — обновление действующих трубопроводов в городах, где работает энергокомпания.

Из 10 тысяч 835 км тепловых сетей в эксплуатации СГК за последние 5 лет компания уже заменила более 1 026 км или 10% об общего объема. За этот период компания вышла на среднюю долю обновления более 2% в год. Задача на ближайшие годы — увеличить эту долю до 2,5%, подчеркнул Антон Баев.

В 2026 году объемы перекладки в городах Сибири в контурах СГК достигнут 225 км — с учетом техперевооружения и текущего ремонта.
