Долгосрочная инвестиционная программа СГК в Куйбышеве стартовала в 2023 го

В Куйбышеве отремонтируют свыше 2,3 километров теплосетей

В программе капремонта тепловых сетей СГК в Куйбышеве — замена двух участков общей протяжённостью 519 метров в однотрубном исчислении. Работы дополнят инвестпрограмму по техперевооружению крупного магистрального трубопровода города, где основной источник теплоснабжения — Барабинская ТЭЦ.

Долгосрочная инвестиционная программа СГК в Куйбышеве стартовала в 2023 году. За первый год ее реализации заменили участок тепломагистрали на улице Промышленной протяженностью 246 метров в однотрубном исчислении. Это один из двух крупных выводов Барабинской ТЭЦ.

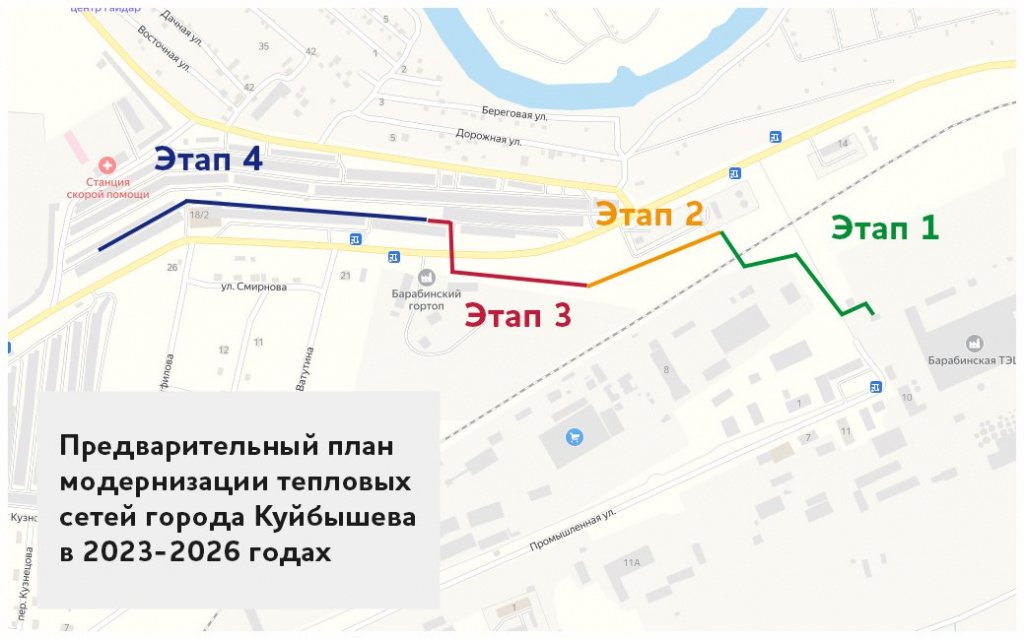

Труба подает теплоноситель сразу на две трети домов города. Работы по перекладке разбили на четыре этапа
Труба подает теплоноситель сразу на две трети домов города. Работы по перекладке разбили на четыре этапа
Скачать

В этом году работы продолжат — предстоит заменить еще 1,1 км теплосетей. Объем вложений превысит 109 млн рублей.

До конца лета капитально отремонтируют два участка теплосетей с высоким износом. Теплотрассу 1976 года постройки на улице Чехова протяженностью 270 метров в однотрубном исчислении заменят энергетики. К работам специалисты планируют приступить в начале июля. Капремонт 248,8 метров тепломагистрали диаметром 500 мм на улице Молодежной выполнит подрядная организация.

Денис Мартынов
заместитель начальника участка тепловых сетей в Куйбышеве

«В среднем на каждом участке в программе капремонта было от 2 до 4 повреждений за последние пять лет. Один из дефектов теплотрассы на улице Молодежной произошел в феврале этого года. Тогда повреждение устранили за пару часов и отключения теплоснабжения домов микрорайона Южный, улиц Светлая, Молодёжная, поселка Энергетик удалось избежать».

Крупный объем теплосетей в Куйбышеве планируют заменить также в рамках текущего ремонта после устранения дефектов — порядка 704 метров.

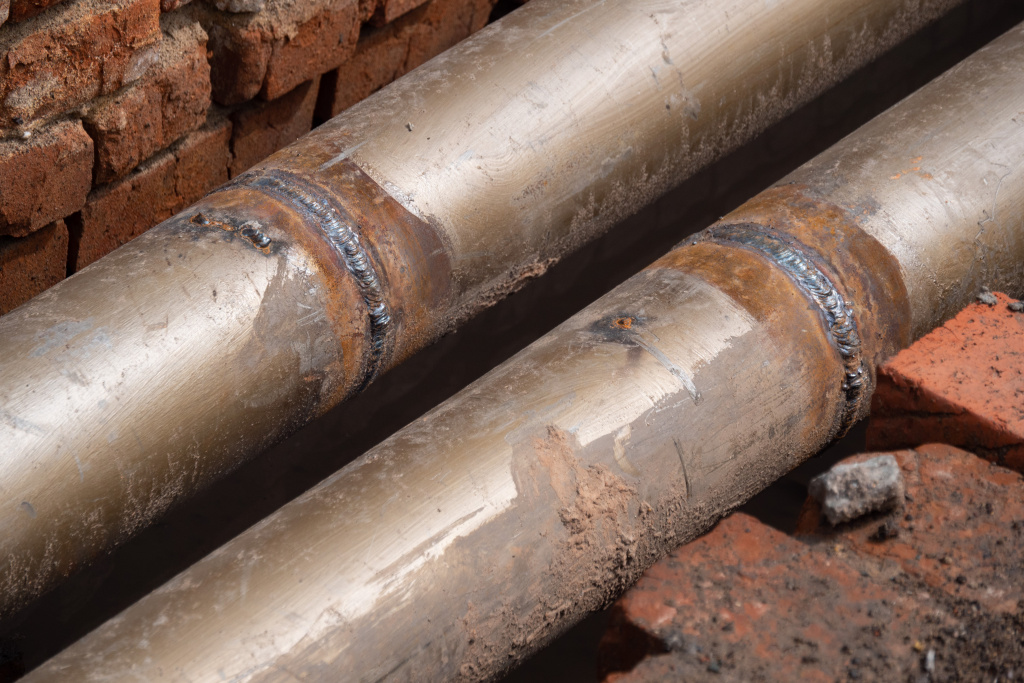

На сегодняшний день энергетики уже заменили 149 метров изношенных коммуникаций в рамках текущего ремонта
На сегодняшний день энергетики уже заменили 149 метров изношенных коммуникаций в рамках текущего ремонта
Скачать

Всего в 2024 году по инвестпрограмме, капитальному и текущему ремонтам в городе заменят 2,3 километра коммуникаций. Общий объем вложений энергокомпании составит более 126 млн рублей.

Кроме тепловых сетей в этом году энергетики планируют реконструировать четыре котельные. Все необходимое оборудование уже закуплено. К работам намерены приступить в июле. До начала нового отопительного сезона Куйбышев будет полностью готов к зиме.
