Беловская ГРЭС — одна из крупнейших электростанций и ключевых звеньев энергосистемы Кузбасса. Она вырабатывает около трети всей электроэнергии в регионе. Поэтому вопрос надёжной работы всех шести энергоблоков ГРЭС — стратегический. А значит, своевременный и качественный капитальный ремонт оборудования — тоже.
Беловская ГРЭС — важная часть энергосистемы Кузбасса. По итогам 2025 года электростанция выработала 5,45 млрд кВТ*ч электроэнергии Скачать
Плановый капитальный ремонт энергоблока № 2, в составе которого — турбоагрегат, двухкорпусный котлоагрегат и блочный трансформатор, стартовал в марте. Первый этап — дефектация, то есть проверка состояния оборудования и определение необходимого объема работ для восстановления его технических характеристик и ресурса.
Работы с самого начала ведутся интенсивно: на площадке задействовано более 200 сотрудников подрядного персонала, включая инженерно-технических специалистов.
— Мы стараемся вести работы с опережением графика. Начали «без раскачки», максимально активно с первых дней. Чтобы был временной задел на выполнение необходимых дополнительных работ, если такая необходимость возникнет, — отмечает заместитель главного инженера Беловской ГРЭС по ремонту Эдуард Николаев.

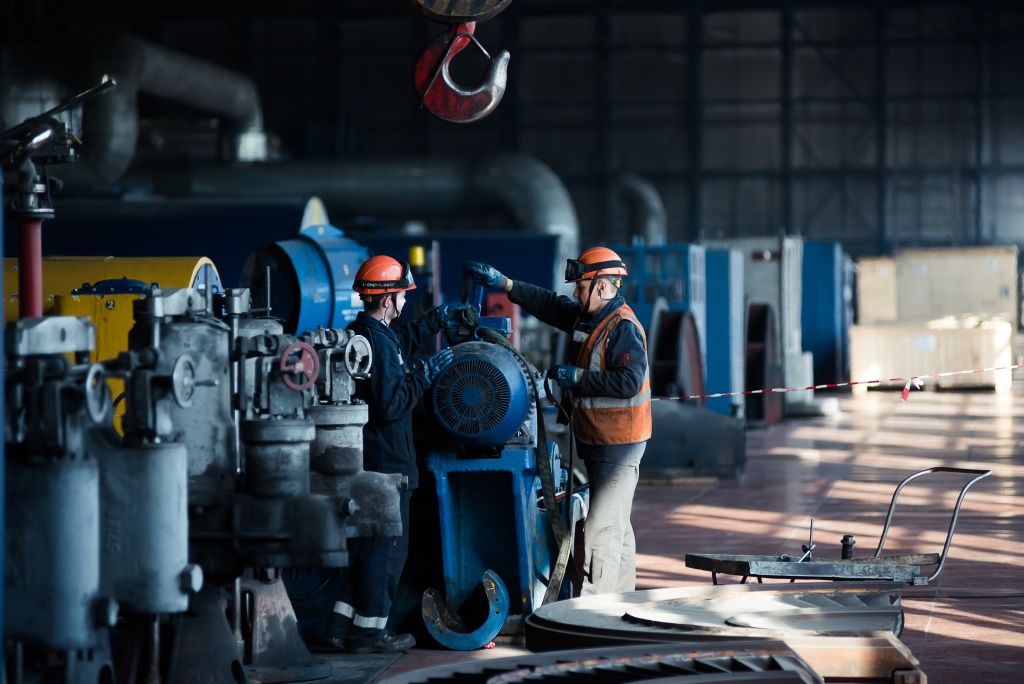

С самого старта работы на площадке ведутся максимально интенсивно. Всего задействовано более 200 человек. Скачать
На данный момент полностью разобран турбоагрегат, проведена пескоструйная обработка роторов высокого, среднего и низкого давления, контроль качества металла. Проводится ремонт проточной части агрегата, регулирующих клапанов, переклиновка статора генератора, замена обмоток статоров электродвигателей.

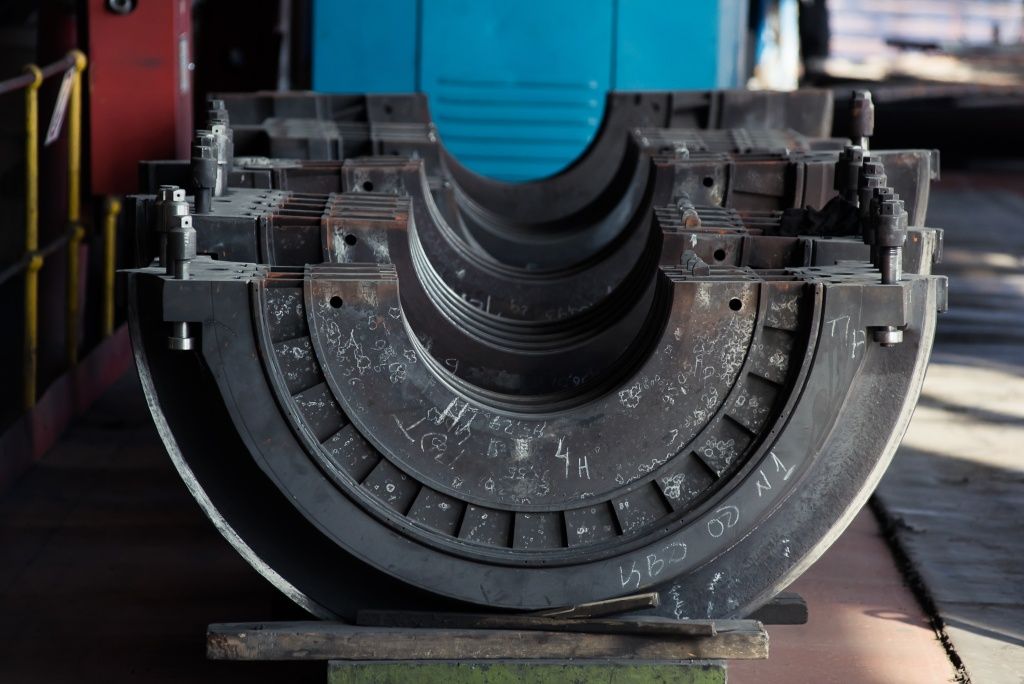

Элементы части высокого давления турбоагрегата — дифрагмы, то есть направляющие пара. Каждая деталь — подписана Скачать
Одновременно на площадке проводится замена главных паропроводов энергоблока № 2 — от двух корпусов котлоагрегата до стопорных клапанов турбины. Оборудование исчерпало свой парковый ресурс и нуждалось в замене. Работы приурочили к проведению капитального ремонта. Всего будет заменено 140 метров паропроводов, а также вся опорно-подвесная система. Эдуард Николаев рассказывает корреспонденту sibgenco.online о ходе капитального ремонта энергоблока № 2 Скачать
Главные паропроводы — важный элемент энергоблока. Главная задача этого оборудования — транспортировка острого пара от котлоагрегата до турбины. По паропроводам в турбину подается пар для дальнейшей выработки электроэнергии. Эти огромные трубы работают в условиях высокого давления и температуры, нуждаясь в строгом соблюдении всех эксплуатационных требований.

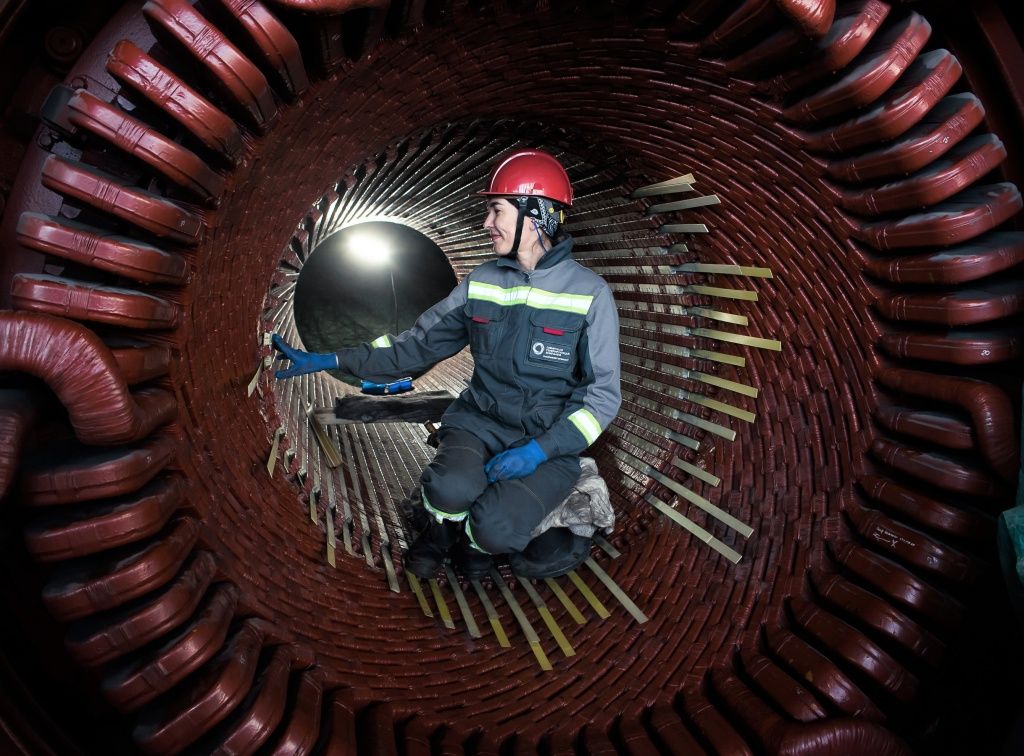

Даже во время непростых ремонтных работ есть место красоте. Сотрудница сервисного предприятия СГК «СибЭР» Скачать
Большой объем работ проводится на двухкорпусном котлоагрегате энергоблока. На каждом корпусе котла предусмотрен типовой ремонт: ремонт пылеугольных горелок, пылепитателей и другого оборудования.
Также помимо типовой номенклатуры выполняется сверхтиповой объем работ.
Так, на корпусе А выполняется замена 8 средних ширмовых пароперегревателей, замена верхней части НРЧ (нижней радиационной части котлоагрегата) с выходными коллекторами.

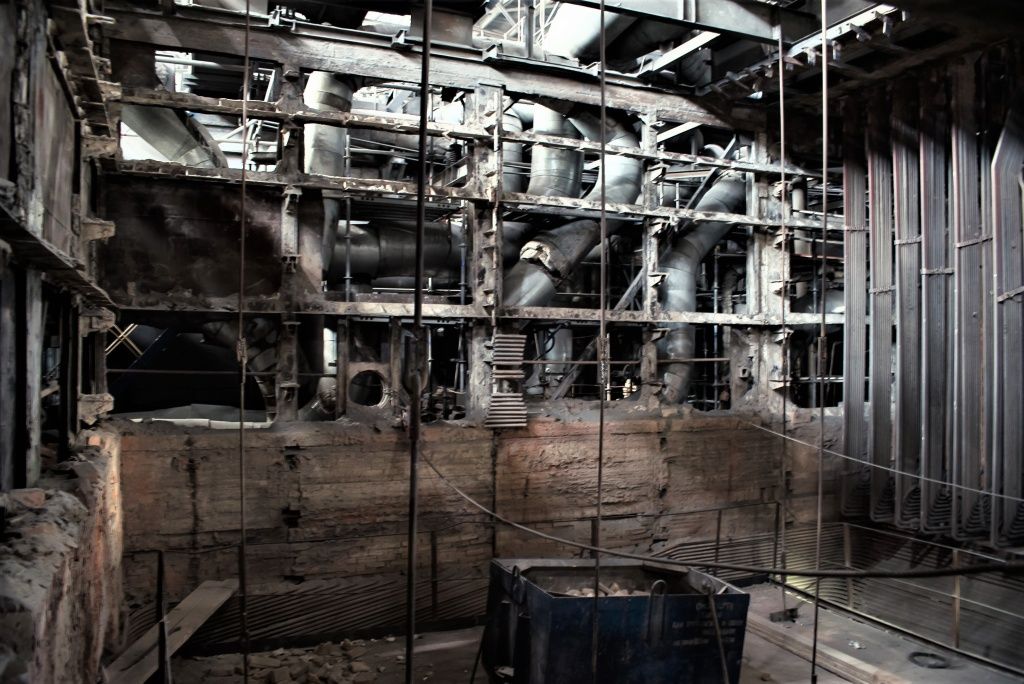

Редкий кадр: вот так корпус котлоагрегата выглядит изнутри, когда проведены работы по демонтажу поверхностей нагрева Скачать
На корпусе Б проводятся работы по замене потолочного экрана с входной и выходной камерами и верхней радиационной части с входными и выходными коллекторами — всего почти 61 тонна труб поверхностей нагрева.
В настоящее время старое оборудование демонтировано, продолжается монтаж новых пакетов поверхностей нагрева, ремонт, тепловая изоляция и окожушивание клапанов котлоагрегата. После завершения монтажа новых поверхностей нагрева начнутся работы по восстановлению тепловой изоляции и обмуровки.

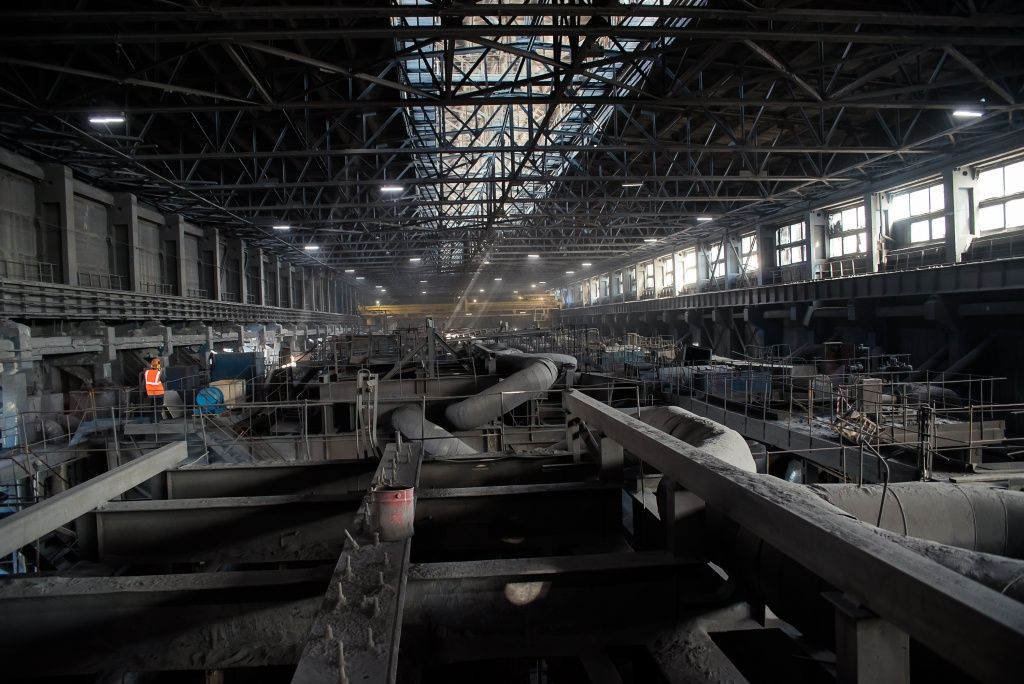

Отметка 37 метров — промышленная эстетика. Сейчас потолочный экран корпуса 2Б демонтирован. Скачать
Параллельно ведутся подготовительные работы по замене всасывающего газохода дымососа 2Б. На энергоблоке их два. Высота каждого — около 17 метров. После проведенной толщинометрии металла газохода было принято решение о замене. Поэтому на площадке идёт изготовление нового газохода. После того, как все элементы конструкции будут готовы, старый газоход демонтируют и вывезут, а на его место установят новый.

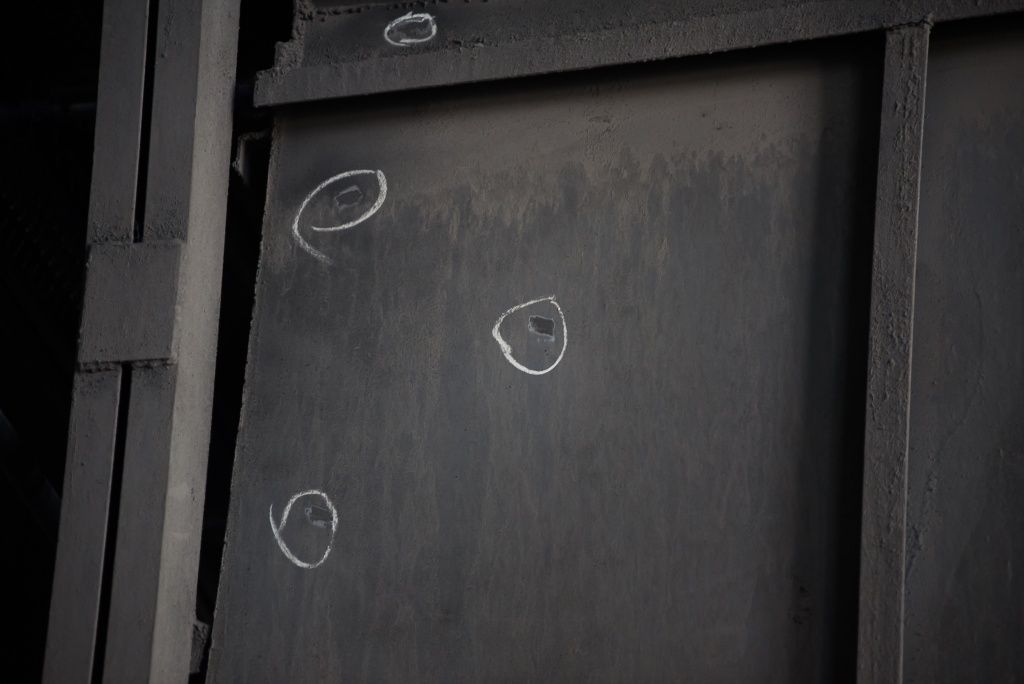

После проведения толщинометрии металла газохода было принято решение о его замене Скачать
— Сейчас капремонт энергоблоков проводится планово по графику, раз в пять лет, — говорит Эдуард Николаев. — В будущем планируем перейти на шестилетний цикл, чтобы каждый год проводить «капиталить» один из шести блоков станции. Это будет максимально эффективно и позволит сосредоточить на ремонте все силы и ресурсы.
Значимый объем работ запланирован также на двух мельницах котлоагрегата. На мельнице 2Б ведется монтаж торцевой и цилиндрической брони — торцевых панелей, изготовленных из особо прочного металлического сплава. Броня укладывается внутри всего корпуса мельницы, защищая его от воздействия железных шаров, которые при вращении мельницы перемалывают уголь в пыль.

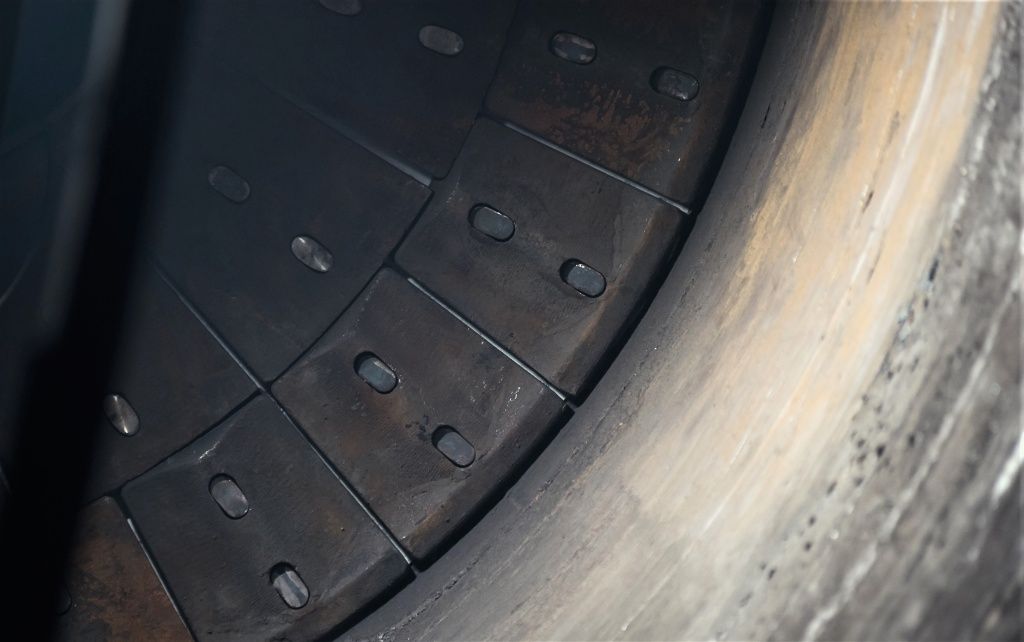

Монтаж торцевой брони — процесс, требующий больших усилий и сосредоточенности. Элементы стыкуются между собой как пазл и крепятся к корпусу большими болтами. Кстати, на сленге энергетиков такие панели называются «печенюшки». Наверное, потому что внешне они и правда напоминают гигантские печенья Скачать
На мельнице 2А проходит замена торцевой крышки. Для этого будет произведен демонтаж части барабана, то есть части основного цилиндрического корпуса мельницы. Она будет автомобильным транспортом направлена на завод в Сызрани, где на специальном оборудовании будет произведена максимально точная подгонка этих элементов до проектных значений, буквально до миллиметров. Затем оборудование будет возвращено в Кузбасс на Беловскую ГРЭС.
Максимальная подгонка корпуса мельницы и ее крышки имеет огромное значение — если наблюдается хоть малейшая несостыковка, этот приведет к тому, что мельница будет работать неисправно, изнашивая подшипники.

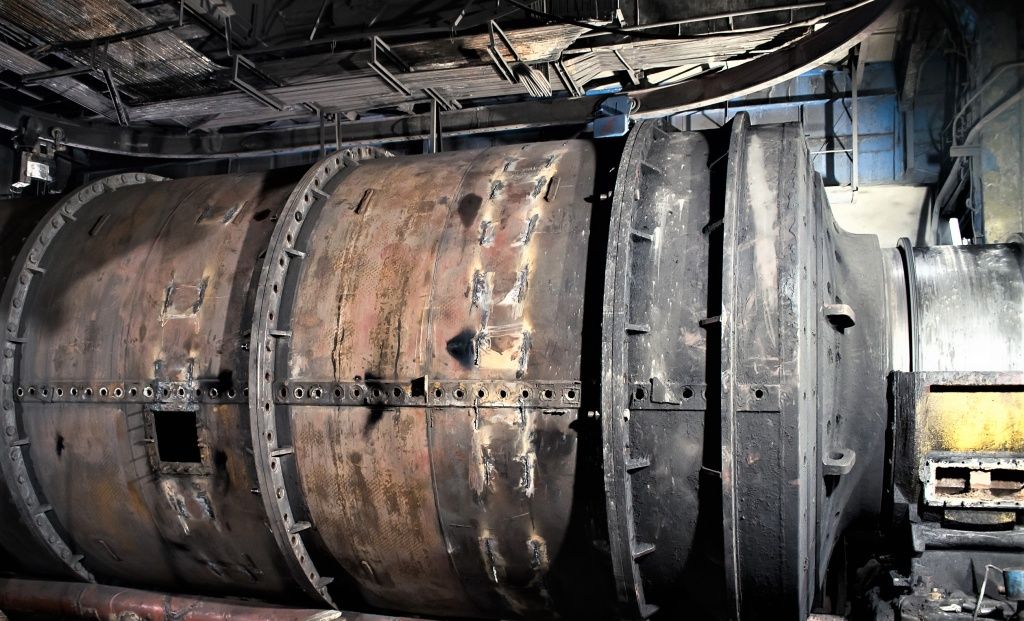

Подгонка торцевой крышки мельницы и части барабана — важная часть капремонта блока. Кстати здесь сказался временной задел, который был набран в начале работ. Демонтаж старых «прикипевших» болтов мельницы потребовал больше времени и сил. Каждый болт приходится выдавливать домкратом Скачать
Капитальный ремонт энергоблока № 2 на Беловской ГРЭС продлится до начала августа. Также на этот год на электростанции запланирован капитальный ремонт блока № 1.
