 СГК начнёт замену квартальной тепловой сети по улице Горно-Алтайской в Бийске
Скачать

СГК начнёт замену квартальной тепловой сети по улице Горно-Алтайской в Бийске

В прошлогоднюю ремонтную кампанию бийское теплосетевое подразделение СГК завершило масштабную перекладку магистрального трубопровода по улице Горно-Алтайской в поселке Химиков, которая длилась 4 года. В 2026 году теплоэнергетики продолжат обновлять квартальные трубопроводы поселка: в этой части Бийска они имеют достаточно высокий уровень износа.

Объект замены квартальных теплосетей в 2026 году — трубопровод подземной прокладки, проходящий между домами №71 и №73 по улице Горно-Алтайской, — был введен в эксплуатацию в 1990 году. Он проводит ресурс от магистрали №3 к 13 домам, в которых проживает более 1000 человек.

За последние 3 года на данном участке квартальной теплосети оперативно-ремонтные бригады СГК устранили 5 дефектов, и каждый раз работы сопровождались вскрытием асфальтового покрытия.

Роза Кремлева
заместитель директора по развитию теплосетевого подразделения СГК в Бийске

«Помимо того, что участок между домами №71 и №73 находится на красной линии улицы Горно-Алтайской, и его ремонт связан с постоянным разрушением и восстановлением асфальтобетонного покрытия, трубопровод проложен бесканальным способом и достаточно близко к поверхности. Это делает его уязвимым к механическим повреждениям и температурным воздействиям.

В этом году мы заменим здесь 114 метров трубы диаметром 200 мм и построим новый канал прокладки».

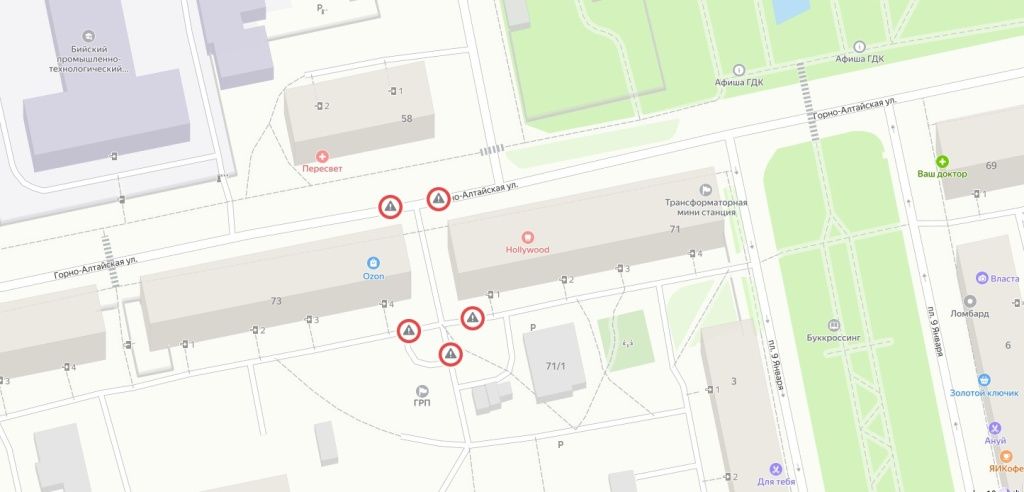

На карте отмечена территория замены квартальной теплосети по ул. Горно-Алтайской с ограничением проезда для всех видов транспорта
На карте отмечена территория замены квартальной теплосети по ул. Горно-Алтайской с ограничением проезда для всех видов транспорта
Скачать

Как пояснили специалисты бийского теплосетевого подразделения СГК, техническое перевооружение теплосети по ул. Горно-Алтайской, 73 будет проводиться в том числе и на на проезжей части.

В связи с этим на месте работ будет перекрыто движение автотранспорта с 11 мая до 7 июля.

Весь цикл работ с последующим восстановлением асфальтового покрытия подрядная организация планирует выполнить до середины июля.
