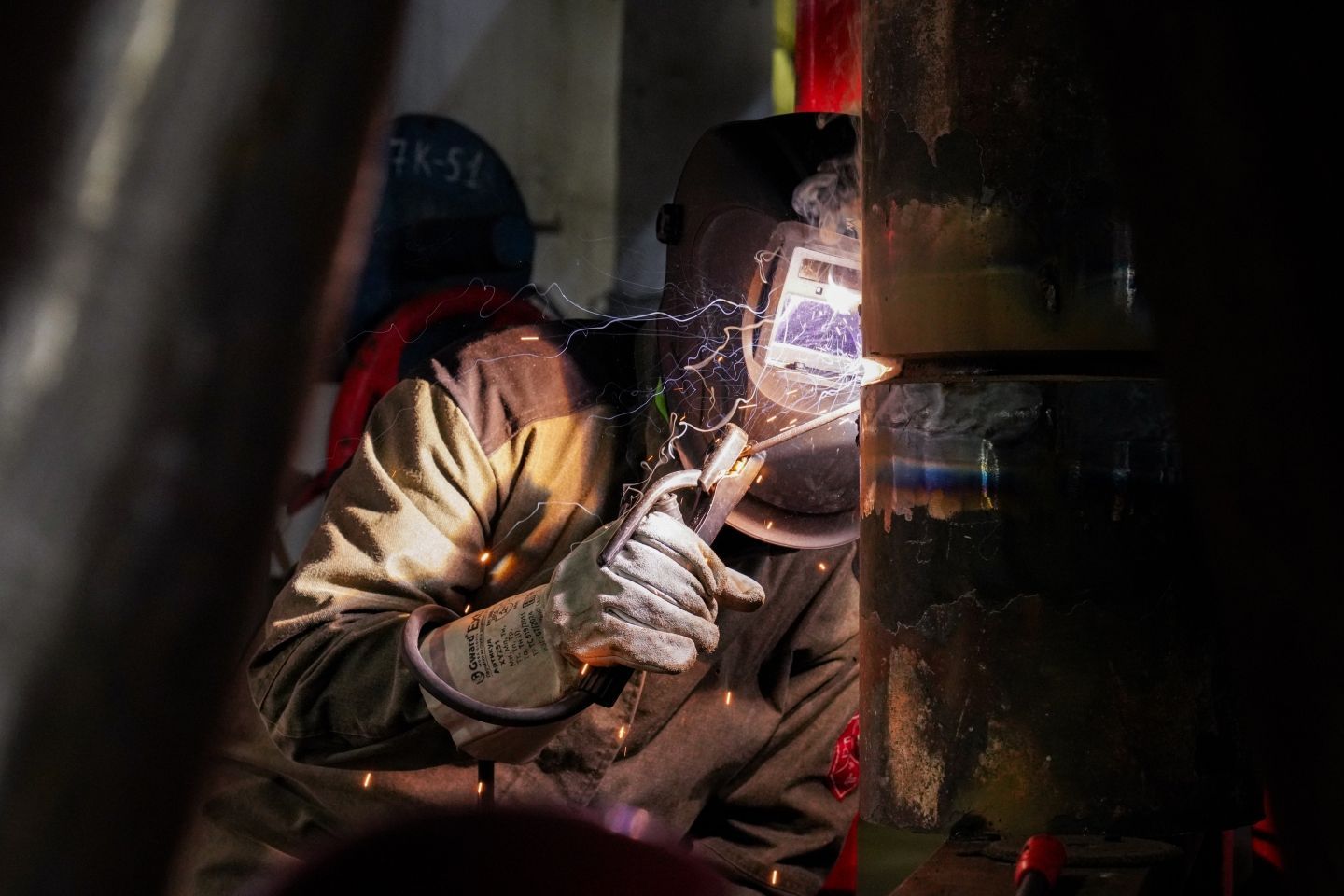

На Новосибирской ТЭЦ-4 ведут замену паропроводов

Новосибирская ТЭЦ-4 продолжает поэтапную замену паропроводов — в 2025 году станция обновит первую секцию станционного коллектора перегретого пара 2-й очереди. За предыдущие несколько лет модернизация уже позволила повысить надежность и безопасность транспортировки пара от котлов и турбин в среднем на 80%. Стоимость проекта 2025 года составит 86 млн рублей, с учетом проектирования, выполненного в 2024-м.

Специалисты подрядной организации из Красноярска уже полностью демонтировал старый паропровод и приступили к монтажу нового — элемента системы, отвечающего за транспортировку пара от котлов к турбинам.

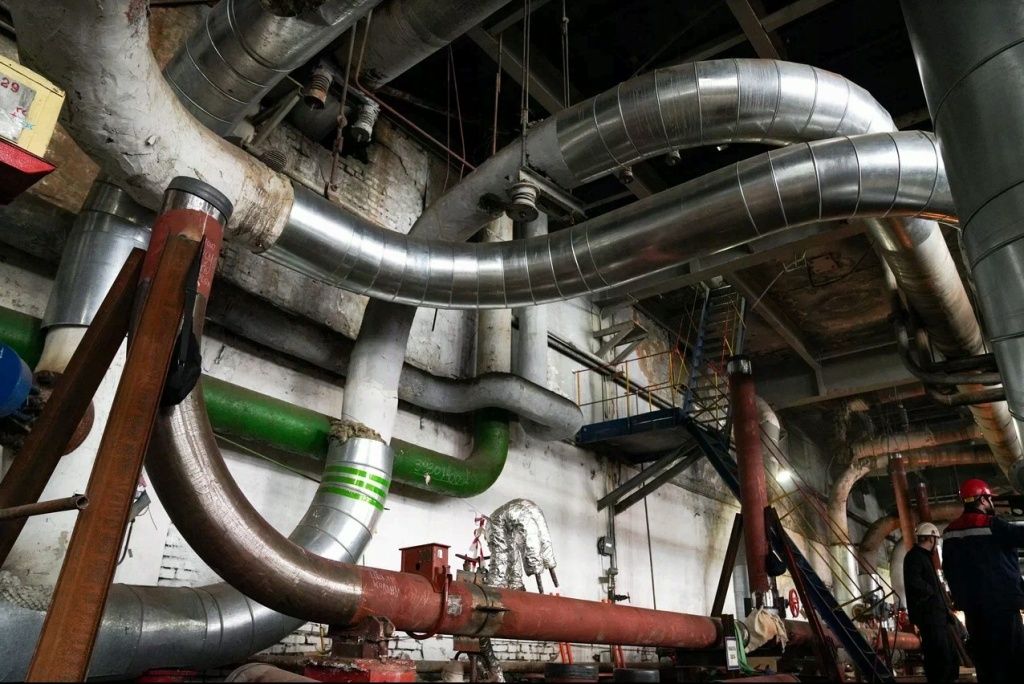

Ранее на станцию поступила необходимая запорная арматура, а также трубы из специальной жаропрочной стали диаметром 273 мм — от завода-производителя в Белгороде
Ранее на станцию поступила необходимая запорная арматура, а также трубы из специальной жаропрочной стали диаметром 273 мм — от завода-производителя в Белгороде
Скачать

Что такое паропроводы и почему их меняют? При работе ТЭЦ по схеме с поперечными связями все котлы работают на один станционный коллектор перегретого пара, который оборудован отключающей арматурой. По паропроводу пар от котлов с давлением 90 кгс/см² (килограмм силы на кв. см) и температурой 500°С подается к турбинам — для выработки тепловой и электрической энергии. Необходимость в замене паропровода наступает после наработки более 350 тысяч часов.

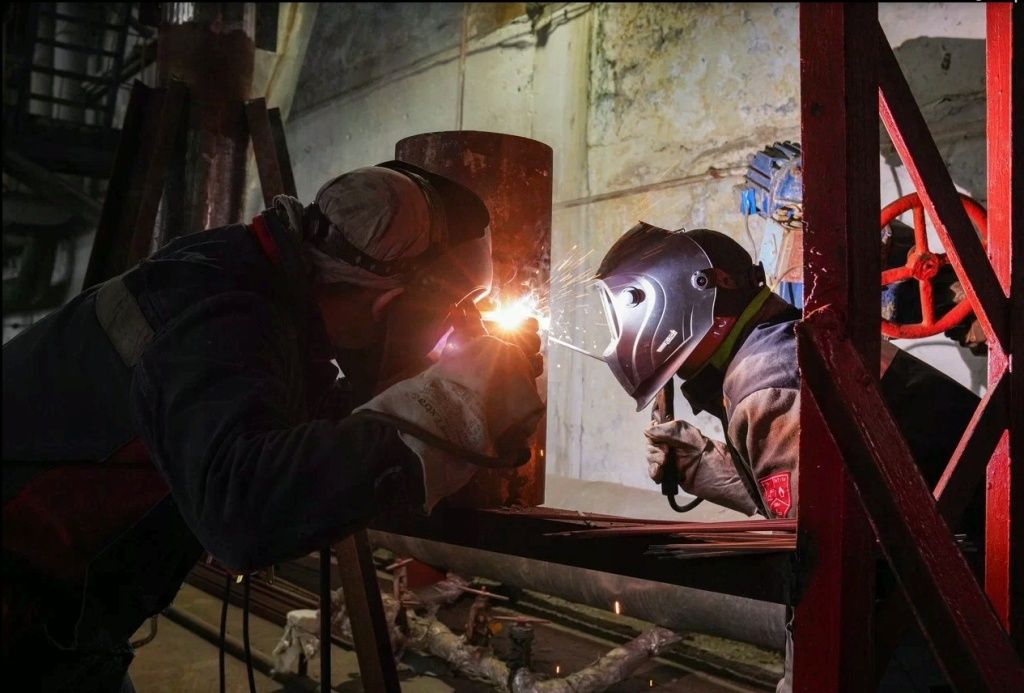

Одновременная сварка стыка двумя сварщиками
Одновременная сварка стыка двумя сварщиками
Скачать

В работах задействовано 15 специалистов: монтажники, сварщики, изолировщики и один термист. Как отмечают представители подрядной организации «СДК», наиболее ответственная работа — у сварщиков и термиста. Задача последнего — выполнить термообработку сварных соединений. Причем, после сварки стык должен быть подвергнут термообработке в течении 72 часов. Для этого используют специальные станции термообработки сварных соединений.

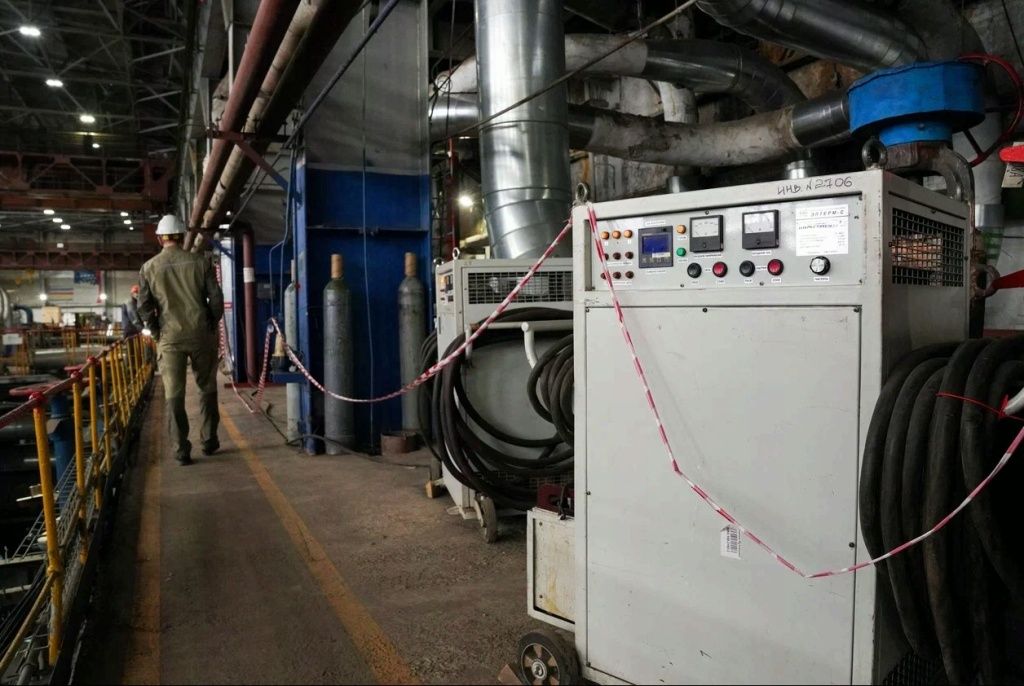

Специальные станции термообработки сварных соединений
Специальные станции термообработки сварных соединений
Скачать

На сегодняшний день новый паропровод смонтирован на 25%. Полностью завершить работы подрядчик планирует до конца июня. Повышенная надежность оборудования позволит поддерживать необходимый отпуск тепловой и электрической энергии.

За предыдущие несколько лет модернизация паропроводов позволила ТЭЦ-4 повысить надежность и безопасность транспортировки пара от котлов к турбинам. Вложения в это направление с 2020 года составили около 249 млн рублей.

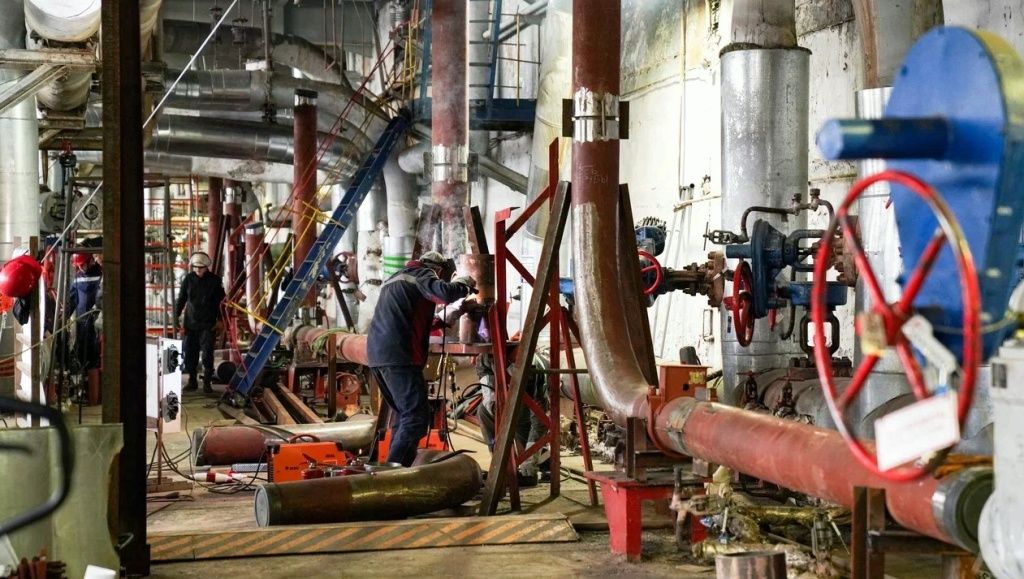

Работы по замене паропровода планируют завершить в июне
