Медиана ремонтной кампании на Бийской ТЭЦ: как станция готовится к предстоящему отопительному сезону
В июне энергетики Бийской ТЭЦ завершили ремонт 7 из 15 единиц основного оборудования станции. Рассказываем подробнее о ходе ежегодной ремонтной кампании на главном энергопредприятии алтайского наукограда.
В первой половине 2026 года ремонтные мероприятия, проводимые на Бийской ТЭЦ, в основном были сосредоточены в котельном цехе станции.
С апреля по июнь весь объем запланированных работ согласно утвержденным графикам выполнен на котлоагрегатах №7,10,11,12 и 16.
1 июня выведен в текущий ремонт котлоагрегат №15 производительностью 500 тонн пара в час: в течение месяца на объекте будут выполнены типовые работы по устранению дефектов, выявленных в ходе эксплуатации котла в прошедший отопительный сезон, а также проведены профилактические мероприятия, направленные на повышение надежности работы элементов конструкции.

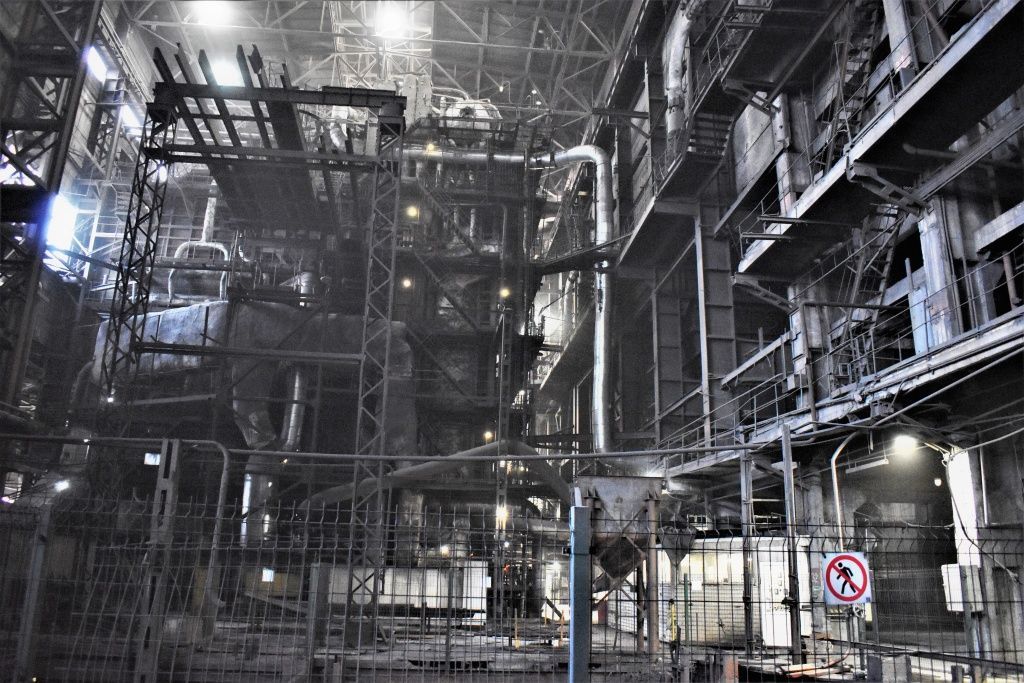

Котельное оборудование Бийской ТЭЦ Скачать
Также большой объем ремонтно-профилактических мероприятий реализуется в турбинном отделении станции.
Первым в этом году был отремонтирован турбоагрегат №1 мощностью 25 Мвт.
В данный момент текущий ремонт со сверхтиповыми объемами работ проводится на турбоагрегате №3 мощностью 50 Мвт.
Ротор этой турбины был направлен энергетиками станции на предприятие «ЭЛСИБ» в Новосибирск, где в заводских условиях узкопрофильные специалисты выполнили капитальный ремонт элемента турбины с заменой обмотки, изготовлением полумуфты и восстановлением посадочного места.
После проведенных процедур ротор благополучно вернулся на Бийскую ТЭЦ, и в ближайшее время персонал АО «Сибирьэнергоремонт» выполнит заводку ротора непосредственно в статор генератора.
Ротор турбины №3 Бийской ТЭЦ перед транспортировкой на заводской ремонт Скачать
До середины августа бийским энергетикам еще предстоит завершить текущий ремонт турбоагрегата №7 мощностью 114,9 Мвт, в рамках которого запланировано проведение эксплуатационного контроля металла регулирующих клапанов и стопорного клапана, ЭПБ трубопроводов отбора и транспортировки пара, замена пароперепускных труб, а также других элементов турбины.
Евгений Красиков
начальник отдела подготовки проведения ремонта Бийской ТЭЦ
«Помимо мероприятий на основном оборудовании в ремонтной программе Бийской ТЭЦ на 2026 год предусмотрен большой объем работ по обновлению зданий и сооружений. До начала отопительного сезона на станции будет выполнен капитальный ремонт газоходов котлоагрегата № 14. Летом мы обновим фасады зданий главного корпуса, дробильного корпуса топливно-транспортного цеха и компрессорной турбинного цеха. Продолжим проводить остекление котельного цеха легкосбрасываемыми конструкциями и ремонтировать кровли производственных зданий».
Отметим, что ремонтные работы Бийской ТЭЦ проводятся на протяжении всего календарного года для поддержания и улучшения качества производимой продукции —тепловой энергии и электричества, а также повышения надежности работы всей производственной базы станции. Последний аспект особо важен в плане подготовки ТЭЦ к работе в отопительный сезон, когда оборудование станции испытывает максимальную нагрузку.
При этом значительная часть ремонтных мероприятий, которые Сибирская генерирующая компания проводит на всех своих предприятиях, направлена на улучшение условий труда и создание безопасных рабочих мест для своего персонала.
