Глубокая очистка
На площадке, где расположено котельное оборудование энергоблока, наблюдается картина, напоминающая масштабную генеральную уборку. На самом котле работают котлочисты, основным орудием труда которых является шланг с водой, а внизу виден результат их работы.
Скачать

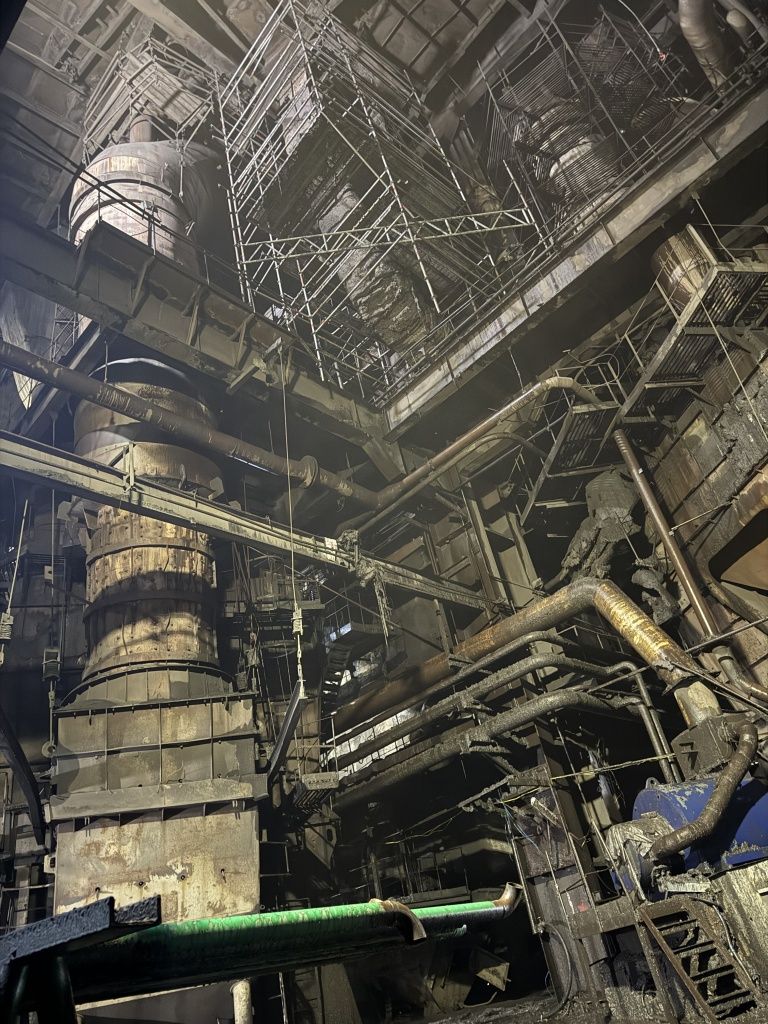

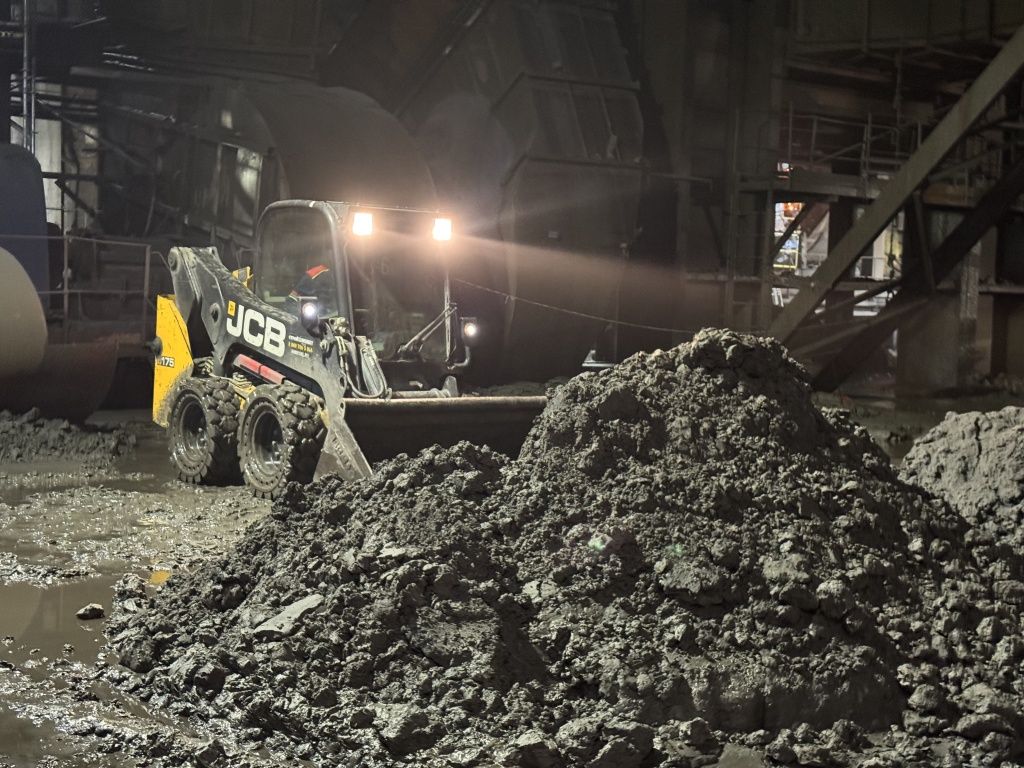

Огромного размера котёл, уходящий куда-то в высь, в прямом смысле слова отмывают. Стадия очистки оборудования происходит как снаружи, так и внутри. Всё, что наработано годами в ходе его эксплуатации, а это в основном угольная пыль, полностью удаляется. Зрелище с точки зрения эстетики не совсем красивое, но этот этап — необходимая подготовительная часть, предшествующая большому ремонту.
Скачать
До основания, а затем…
Модернизация энергоблока №6 предполагает полную замену системы золоулавливания. Так же, как и на предыдущих четырёх уже модернизированных энергоблоках, здесь будет установлен электрофильтр. Это позволит перейти от системы мокрого золоудаления на сухое и существенно повысит экологические показатели станции.
Скачать

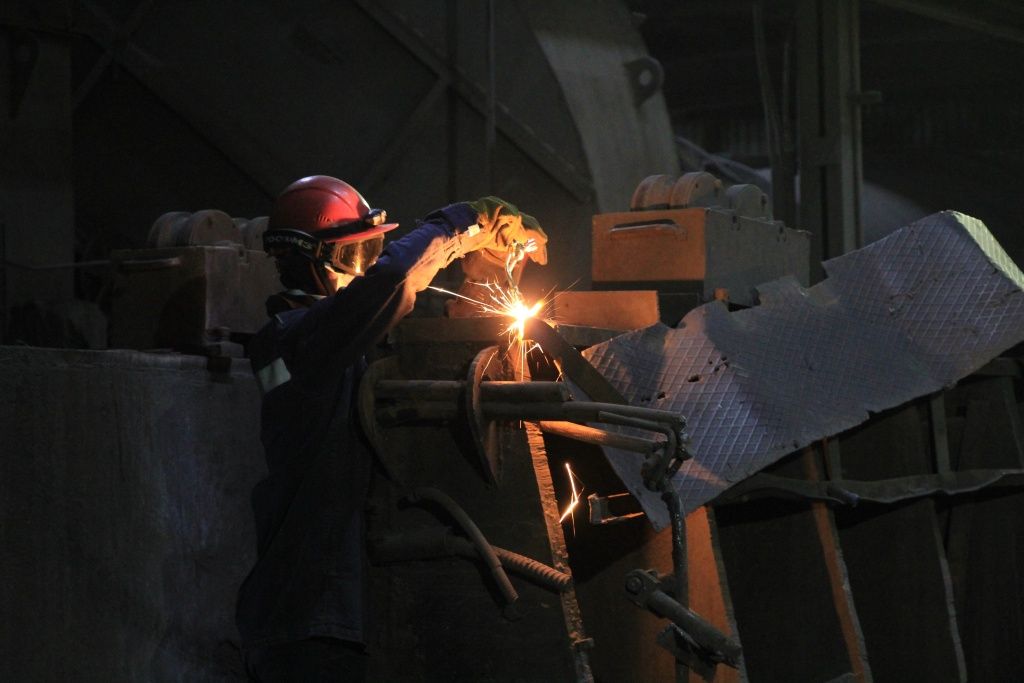

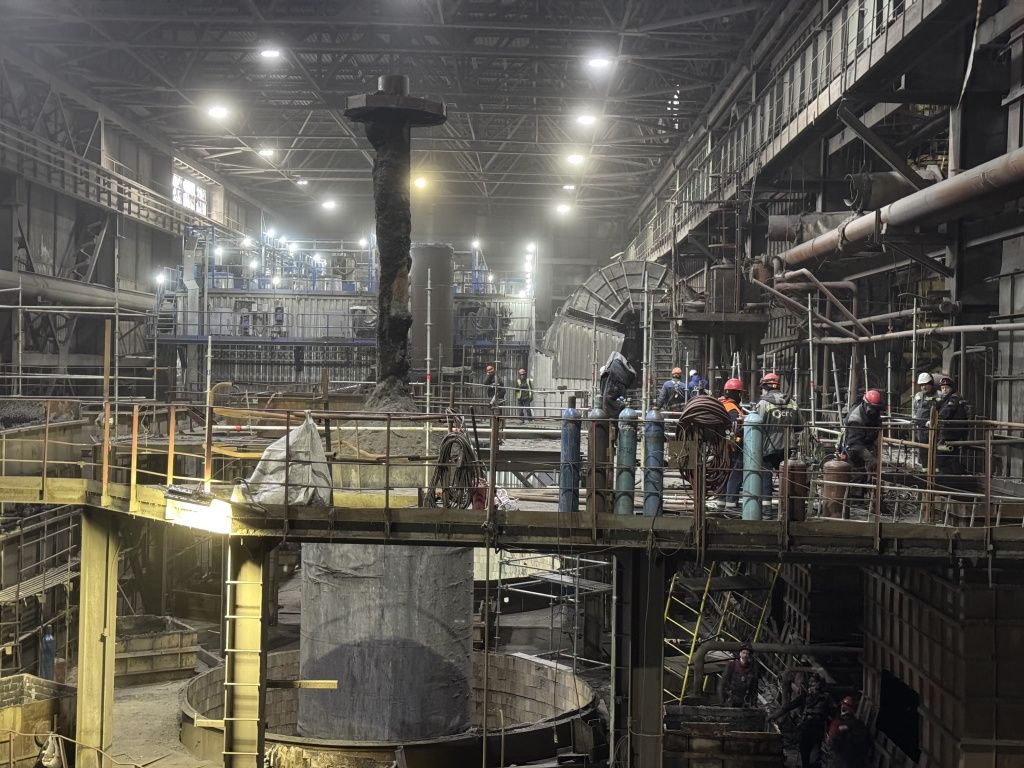

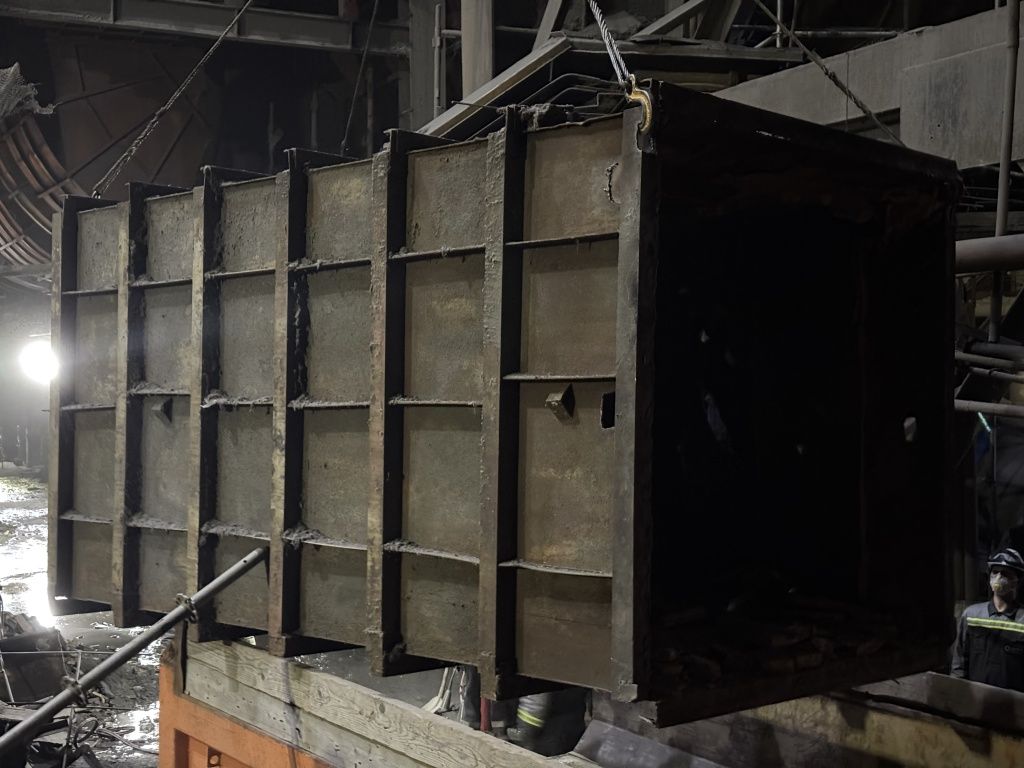

Строительство электрофильтра — дело ближайшего будущего. Сейчас идёт демонтаж старой системы фильтрации до самого её основания. Затем предстоит разобрать старый фундамент, вскрыть и подготовить грунт для нового строительства и уже потом возводить с нуля современную систему фильтрации. Сейчас «отрезаны» все внутренние и наружные газоходы, воздухоподогреватели, дымососы, сняты верхняя и средняя часть скруббера. Ещё неделя — и от старой системы мокрого золоудаления (МЗУ) ничего не останется.
Скачать
Скачать
Вскрытие покажет

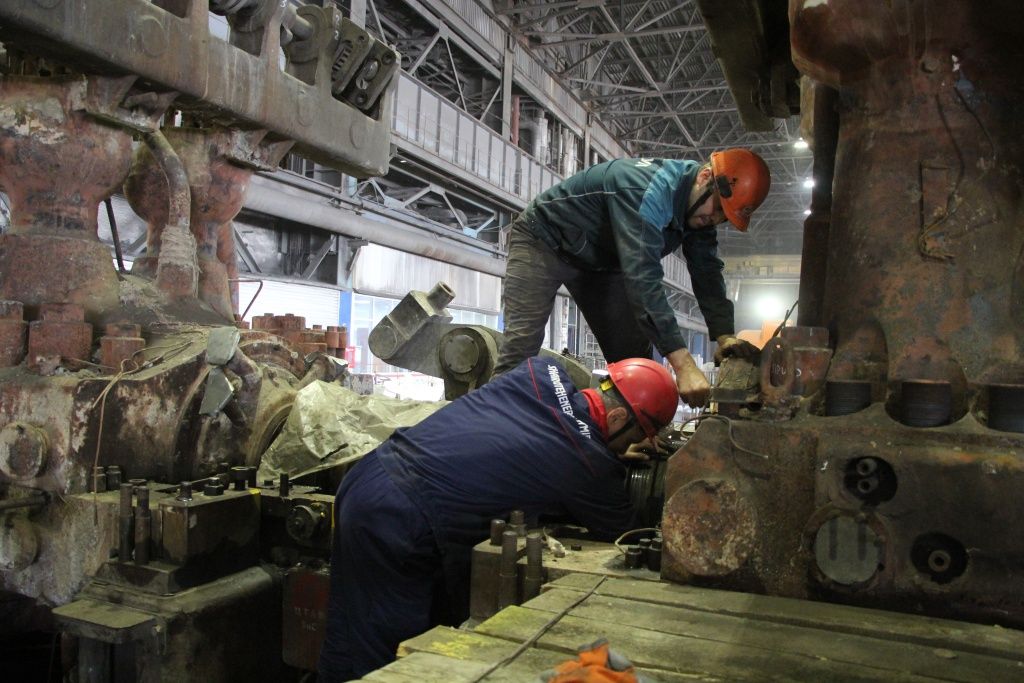

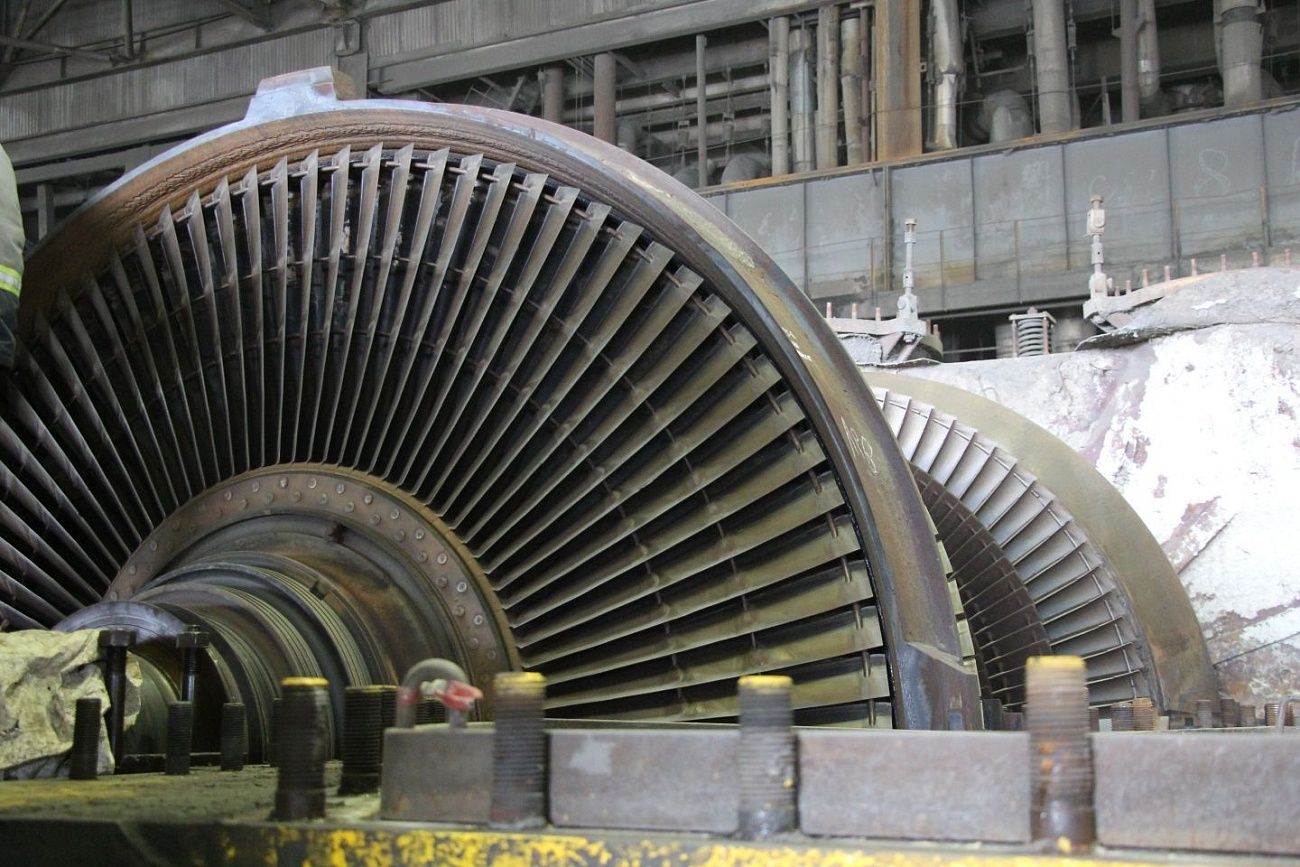

Что касается турбогенератора, то здесь работа тоже кипит: на турбине завершён демонтаж цилиндров высокого и низкого давления, питательных и конденсатных насосов, сняты основные крышки, ресиверные трубы. Специалисты разбирают и саму турбину.
Скачать
Основные работы по данному этапу демонтажа оборудования выполняет энергоремонтное предприятие СП ООО «SHARQTEHENERGOTA'MIR». Специалисты компании уже проводили работы по модернизации блоков №5 и №9, показав высокий профессиональный уровень.
После полного демонтажа оборудования предстоит оценить степень дефектов и затем приступить к обновлению. Полную модернизацию шестого энергоблока планируется завершить к декабрю 2025 года.
Однако в этом году модернизация станции не ограничится только шестым энергоблоком. Уже в первой половине марта на очереди стоит реконструкция третьего энергоблока мощностью 110 МВт. Планы грандиозные — время требует перемен, и они уже начались.
Скачать
