До сентября специалистам предстоит полностью перебрать турбину, отреви

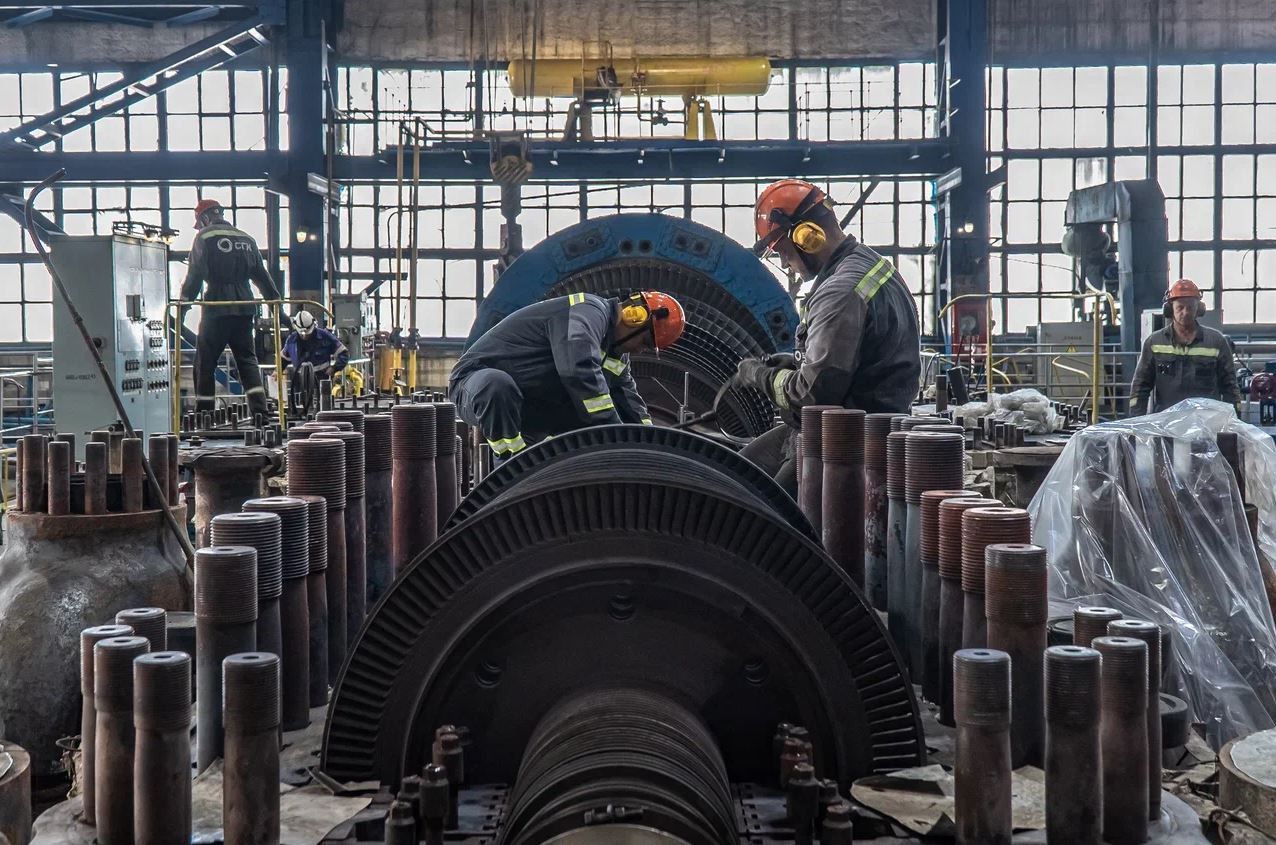

Железу тоже нужен отпуск: на Абаканской ТЭЦ приступили к самому крупному ремонту лета

Турбинный цех Абаканской ТЭЦ сейчас — по-настоящему самое жаркое место в Хакасии. Здесь горячо в прямом и переносном смысле. На станции приступили к большому ремонту турбины №2. На генерирующем оборудовании Абаканской ТЭЦ это самый крупный ремонт нынешнего лета — и по сложности, и продолжительности. Он завершится в сентябре, как раз перед началом отопительного сезона.

До сентября специалистам предстоит полностью перебрать турбину, отревизировать все ее узлы и элементы, убедиться, что лопатки турбины целы, почистить ротор и провести металлоконтроль каждого сантиметра сложного оборудования, чтобы обнаружить и устранить даже самые незначительные дефекты и быть уверенными в надежности турбины перед ее пуском в работу.

Столь длительный отпуск турбина №2 Абаканской ТЭЦ «заработала» за 5 лет напряженной работы: именно с таким интервалом проводится капитальный ремонт основного оборудования на станции. А роторы турбины, как большинство отпускников, ждет небольшое путешествие и даже белый речной песок. Правда, его привезут на станцию специально, чтобы методом пескоструйной очистки удалить с ротора все накопившиеся загрязнения и отшлифовать шероховатости. Такая чистка проводится на ремонтной площадке нового блока станции, куда роторы доставляются на специальной платформе.

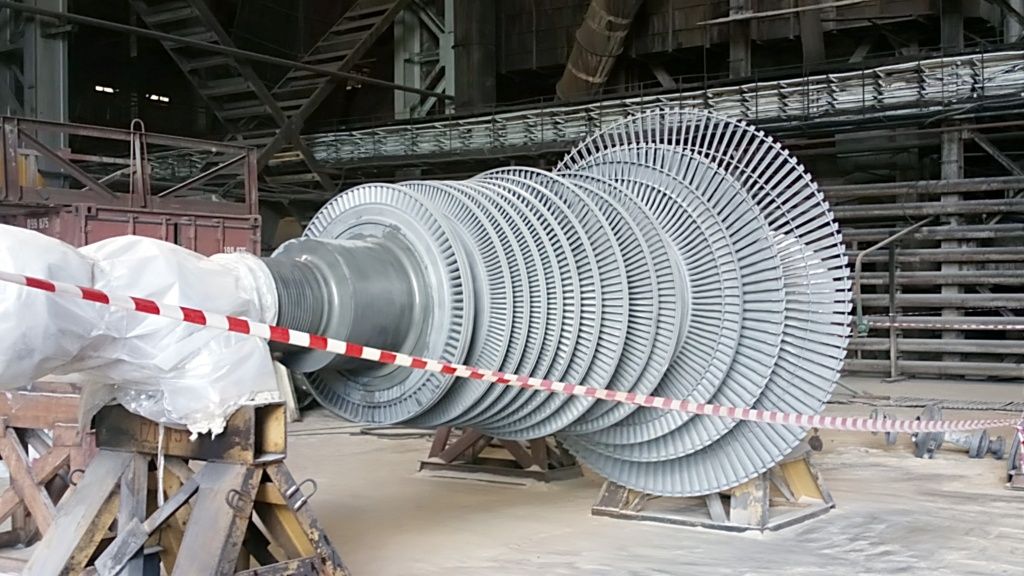

Пескоструйный метод предполагает обработку поверхности ротора речным песком, направляемым струёй сжатого воздуха
Пескоструйный метод предполагает обработку поверхности ротора речным песком, направляемым струёй сжатого воздуха
Скачать

Остальные турбины станции тоже проходят подготовку к новому отопительному сезону, но не в капитальном, а текущем режиме. Два турбоагрегата уже прошли профилактику, еще две «машины» предстоит отремонтировать до холодов.

А одна из турбин Абаканской ТЭЦ совсем скоро отправится не просто в отпуск, а буквально на пенсию.

Андрей Щукин: Абаканская ТЭЦ готовится к масштабному проекту модернизации оборудования.JPG
Скачать

Андрей Щукин
Андрей Щукин, генеральный директор Абаканской ТЭЦ

К концу этого года на станции стартует проект модернизации турбины №1. Это самая первая установленная на ТЭЦ турбина, отработавшая со дня пуска станции. В рамках программы модернизации электроэнергетики будет проведена полная замена турбоагрегата №1. Основные работы развернутся после демонтажа оборудования, и через год новая турбина должна будет выдать электрическую энергию в Единую сеть.


Параллельно на станции идет и ремонт котельного оборудования, три единицы из пяти уже отремонтированы и готовы к новым сезонным нагрузкам.

В котельном цехе самые масштабные работы в этом году проходят на котлоагрегате №1. Здесь капитальный ремонт, помимо замены поверхностей нагрева, предполагает и пароводокислородную очистку и пассивацию поверхностей нагрева, которая позволит не только очистить «внутренности» от отложений, но и создать на них защитную пленку для обеспечения длительной и надежной работы котла.

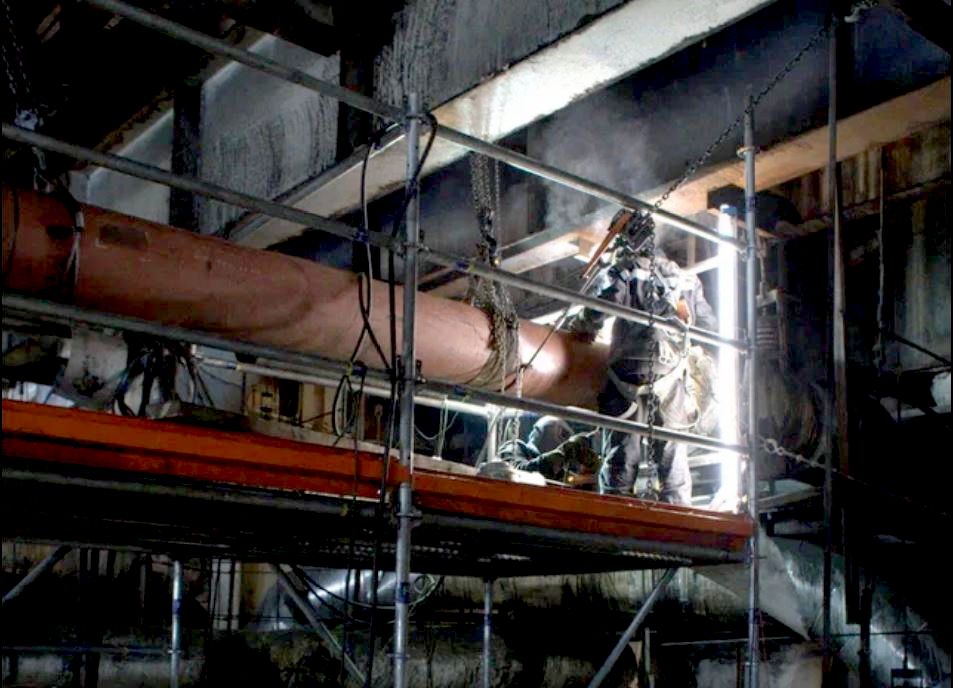

Ремонт паропровода осложняет еще и его труднодоступность, поэтому здесь работают самые подготовленные специалисты
Ремонт паропровода осложняет еще и его труднодоступность, поэтому здесь работают самые подготовленные специалисты
Скачать

Ремонт главного паропровода с заменой дефектных фрагментов трубы - это один из самых трудоемких видов работ в рамках ремонтов на станции. Это трубопровод с самой большой толщиной стенки металла — 50 мм. Задача сварщиков — соединить стыки трубы максимально прочно и надежно.

Вячеслав Пузаков
мастер по ремонту котельного оборудования и оборудования топливоподачи «СибЭР»

Для выполнения этого вида сварки специалисты применяют особую технологию. Перед сваркой стык проходит термоотжиг — участок трубы прогревается до 250 градусов в течение нескольких часов. Затем к работе приступают сварщики — 4 человека в звене. В цехах летом очень жарко, а останавливать процесс нельзя, поэтому специалисты работают по очереди, меняя друг друга через каждые полчаса. На сварку каждого стыка уходит примерно 6 часов. После завершения сварочных работ дефектоскописты проводят инструментальную проверку качества сварного шва, и после этого можно переходить на другой участок.



До конца ремонтной кампании работы пройдут на всем основном и вспомогательном оборудовании Абаканской ТЭЦ. Практически все мероприятия выполняются в обычном режиме станции — котлоагрегаты и турбины выводятся из работы поочередно и после окончания ремонта вновь возвращаются в строй.

Капитальные ремонты на основном оборудовании ТЭЦ проводятся раз в пять лет
Капитальные ремонты на основном оборудовании ТЭЦ проводятся раз в пять лет
Скачать

Но на одну пятидневку все же предстоит сделать паузу в работе всей станции. С 28 июля по 1 августа запланирован полный останов Абаканской ТЭЦ. В это время проводятся ремонты, которые без полной остановки всего оборудования провести невозможно, например, ремонт дымовой трубы, которая на станции представлена в единственном экземпляре.

И напоследок несколько фактов о ремонтах на ТЭЦ:

  • График ремонтов утверждается за год, т.е. сейчас специалисты приступили к формированию плана ремонтной кампании 2026 года.

  • Оборудование вносится в график ремонтов на основании отработанного времени, а не тогда, когда на нем произошла поломка.

  • В период полного останова станции ремонтный персонал работает в круглосуточном режиме, чтобы сократить время отключения горячей воды.

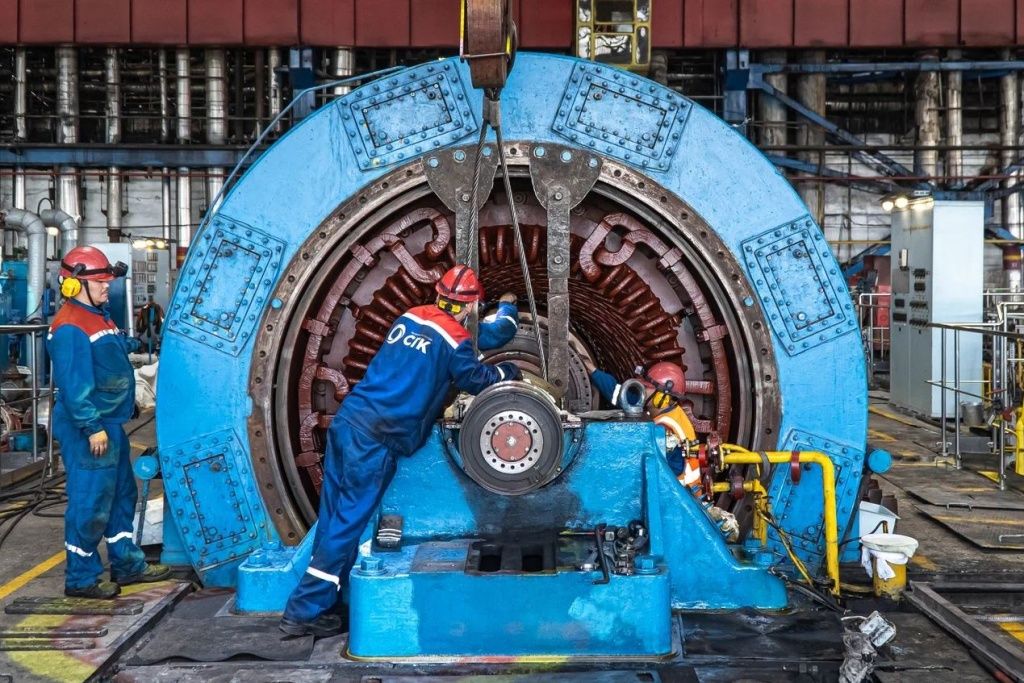

Турбина №2 вернется из ремонта только в сентябре, к началу отопительного сезона
Турбина №2 вернется из ремонта только в сентябре, к началу отопительного сезона
