По состоянию на 30 июля теплоэнергетики провели 11 этапов гидравлических ис

С начала испытаний теплосетей Новосибирска выявлено около 1 100 дефектов

Порядка 70% повреждений уже устранены, теплоэнергетики продолжают ремонты в ежедневном режиме. На ряде тепломагистралей возрастом несколько десятков лет число дефектов возросло — это потребовало значительного увеличения объемов ремонтных работ.

По состоянию на 30 июля теплоэнергетики провели 11 этапов гидравлических испытаний из 13-ти, запланированных на период до конца августа 2026 года.

В Новосибирской теплосетевой компании (НТСК, входит в СГК) подвели предварительные итоги: общее количество дефектов в целом на уровне прошлого года.

При этом на промежуточном этапе выявлено на 7% больше крупных повреждений, которые потребовали масштабных ремонтных работ: 353 против 330 в 2025 году. Это будет учтено при формировании инвестиционной и ремонтной программ ближайших лет.

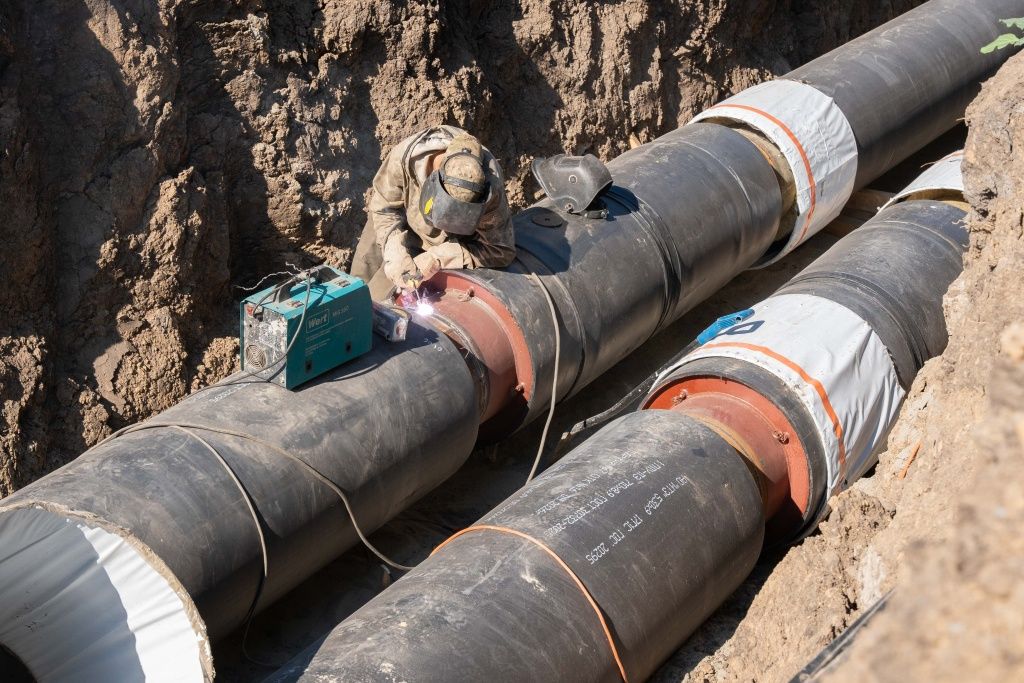

Информация о состоянии труб по итогам обследования ложится учитывается при формировании инвестиционных и ремонтных программ
Информация о состоянии труб по итогам обследования ложится учитывается при формировании инвестиционных и ремонтных программ
Скачать

В частности, большой объем мероприятий пришлось выполнить в Заельцовском районе на теплосетях от ТЭЦ-4 в контуре перекачивающей насосной станции №5.

Крупные ремонты повлияли на сроки отключения и качество ресурса в отдельных домах на улицах Светлановская, Тимирязева, Дачная, Д. Донского, Красный проспект и некоторых других. При подаче ресурса в отдельных случаях возникали повторные дефекты — например, на теплосетях по улицам Тимирязева и Д. Ковальчук. Требовались дополнительные срочные работы.

Также по этому контуру период ремонтов после гидравлических испытаний использовали, чтобы провести внутритрубную диагностику тепломагистралей при помощи роботов.

Сергей Боровских
начальник 4-го района тепловых сетей Новосибирской теплосетевой компании

«Параллельные мероприятия — ремонты и диагностика — позволят в итоге избежать дополнительных отключений домов для проверки коммуникаций роботами. Обследовано 960 метров трубопроводов. Для этих работ пришлось слить несколько километров крупных теплосетей диаметром 1000 и 700 мм. По завершении диагностики потребовалось длительное заполнение и регулирование режимов».


После высокоточной диагностики и последующих работ теплосети будут работать без сбоев минимум 5-6 лет.

В настоящее время продолжается этап гидравлических испытаний в контуре ТЭЦ-2. Подключения домов к горячему водоснабжению проводятся сразу по устранении дефектов.

В целом 14-дневный срок отключения горячей воды при гидравлических испытаниях, согласно законодательству — рекомендуемый, а не обязательный. При большом объеме работ срок может быть увеличен при согласовании с органами местного самоуправления. Это вопрос регламентирован в п. 5.1.5 Правил и норм технической эксплуатации жилищного фонда (постановление Госстроя РФ от 27.09.2003 № 170). Гидравлические испытания — это основная часть подготовки теплоснабжающего комплекса к отопительному сезону и обязанность теплоснабжающих организаций.

НТСК заранее оповещает управляющие компании и ТСЖ о завершении или продлении работ — для оперативного информирования горожан. Если горячая вода не появилась в анонсированный срок и отсутствует информация о причинах, просим жителей уточнить ситуацию в управляющей компании.

Также горожане могут обратиться в кол-центр СГК по телефону 8-800-300-5555 или в Единую диспетчерскую службу мэрии Новосибирска: (383) 218-00-51.

Если дом подключен, а горячее водоснабжение в квартирах не восстановилось, управляющей компании необходимо проверить параметры подачи ресурса и при необходимости сообщить о ситуации в НТСК.
