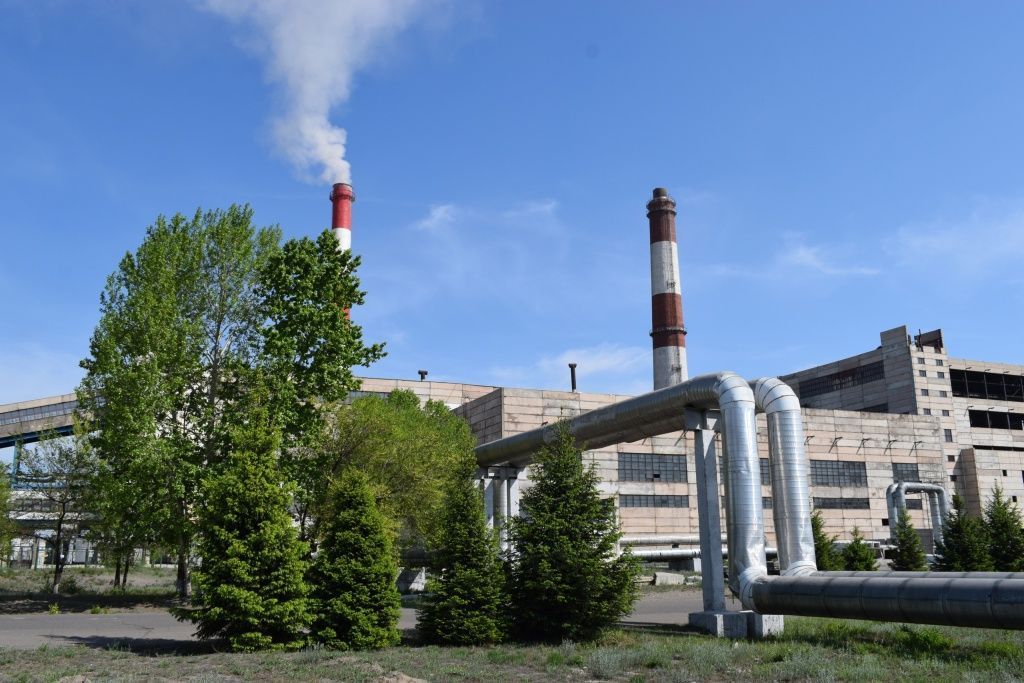

К началу сентября на Кызылской ТЭЦ выполнена основная часть работ по подготовке оборудования к новому отопительному сезону. В ближайшие две недели энергетики проведут ремонт ещё одного котлоагрегата, и, таким образом, всё основное оборудование будет готово к несению сезонных нагрузок.
Финал самых масштабных ремонтных работ на ТЭЦ пришелся на август. В период полного останова ТЭЦ специалисты выполнили значимые работы на внутристанционных паропроводах. Проведенные гидравлические испытания подтвердили, что система полностью готова к высоким нагрузкам по температуре и давлению. Кроме того, пауза в работе позволила выполнить более 140 различных видов работ.
Всего за лето энергетики СГК отремонтировали пять из шести котлоагрегатов ТЭЦ, два турбоагрегата, два генератора, провели капитальный ремонт зданий цеха водоподготовки и установки горячего водоснабжения.
На тепловых сетях за лето выявлено и оперативно устранено более 20 дефектов и построено более полутора километров трубопроводов для подключения новых потребителей. Общий объём вложений в обновление оборудование Кызылской ТЭЦ и тепловых сетей в столице региона и посёлке Каа-Хем, находящихся на обслуживании СГК, в 2025 году превысил 320 млн рублей.
