12 мая в Канске завершается отопительный сезон 2025/2026 гг. Он стартовал 17 сент
 Обновление, ремонт и благоустройство: энергетики завершают отопительный сезон в Канске
Скачать

Обновление, ремонт и благоустройство: энергетики завершают отопительный сезон в Канске

Ремонтная кампания в Канске входит в активную фазу – энергетики планируют гидравлические испытания и модернизируют сети на 57 участках.

12 мая в Канске завершается отопительный сезон 2025/2026 гг. Он стартовал 17 сентября и продлился 238 суток. Средняя температура наружного воздуха за осенне-зимний период составила –7,7 °C. При этом в январе Канск пережил настоящие крещенские морозы. Самым холодным днём отопительного сезона стало 19 января, когда температура понизилась до –42,4 градуса. Несмотря на суровые морозы, предприятия СГК стабильно поставляли тепло жителям Канска, подтвердив высокий уровень надёжности оборудования и сетей теплоснабжения.

Это итог большой программы модернизации, которую Сибирская генерирующая компания реализует в Канске с 2020 года. За это время в городе закрыты 11 старых котельных, их потребители переведены на главный городской теплоисточник — Канскую ТЭЦ или автоматизированные комплексы. Также было построено и реконструировано 50 км тепловых сетей. Все эти меры позволили сократить выбросы в городской воздух на 1 500 тонн в год, а износ теплосетей снизить в 2 раза: с критических 80% до 38%.

Чтобы жители Канска надежно получали тепло и следующей зимой, энергетики уже готовятся к новому отопительному сезону. На теплосетях будут проведены гидравлические испытания - на сегодня это самый надежный способ выявления возможных дефектов для их оперативного устранения. Для проведения испытаний плановое отключение горячей воды пройдет во всех районах города в 2 этапа: с 20 мая по 1 июня и с 11 по 12 августа.

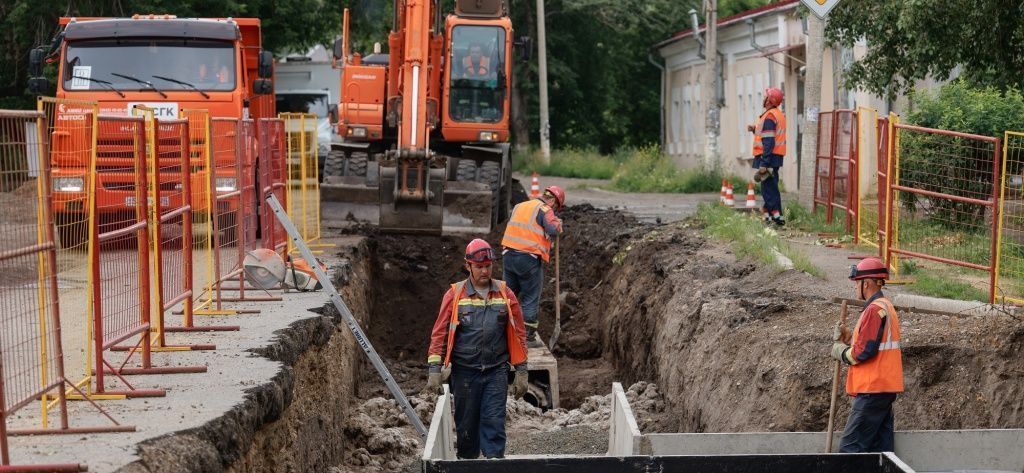

В этом году Канская теплосеть (филиал Енисейской ТГК, подразделение СГК в регионе Енисейская Сибирь) проведёт ремонт и реконструкцию почти 7 км трубопроводов на 57 участках. Первые ремонтные работы в Канске стартовали ещё в начале апреля. Сейчас энергетики ремонтируют трубопровод теплосети и приступают к работам на тепломагистрали №3. Для обеспечения жителей соседних домов горячей водой специалисты монтируют временный трубопровод.

Важный фронт работ — улица 30 лет ВЛКСМ. В этом году Канская теплосеть переложит здесь 162 метра трубопровода. Работы завершают пятилетнее обновление коммуникаций в этой части города, в ходе которого проложено 707 метров трубопроводов. Это позволило серьёзно повысить надёжность теплоснабжения более 40 многоквартирных жилых домов, получающих отопление и горячую воду от этой теплосети.

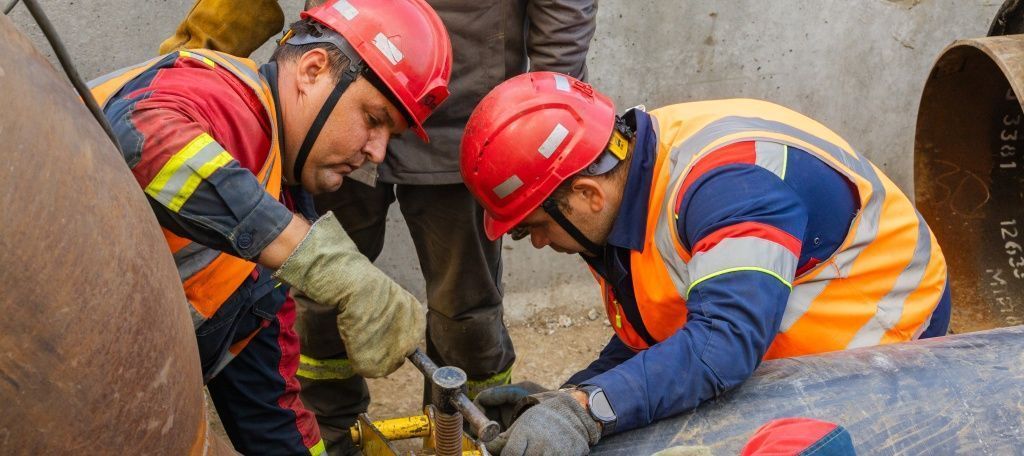

Первые работы на теплосетях Канска стартовали ранней весной
Первые работы на теплосетях Канска стартовали ранней весной
Скачать

Идёт обновление и теплоисточников. Запланирована модернизация двух котельных №3 («ПТУ») и №13 («Пятый военный городок»), а также старт проектных работ ещё по двум котельным для проведения реконструкции в следующем году.

А уже в ближайшие дни в Канске начнётся восстановление благоустройства более чем на 14 участках, где в прошлом году шёл ремонт. Так работы пройдут в микрорайонах Северный, Северо-Западный и в других районах города.  Там будут восстановлены слой асфальта и бордюрный камень.
