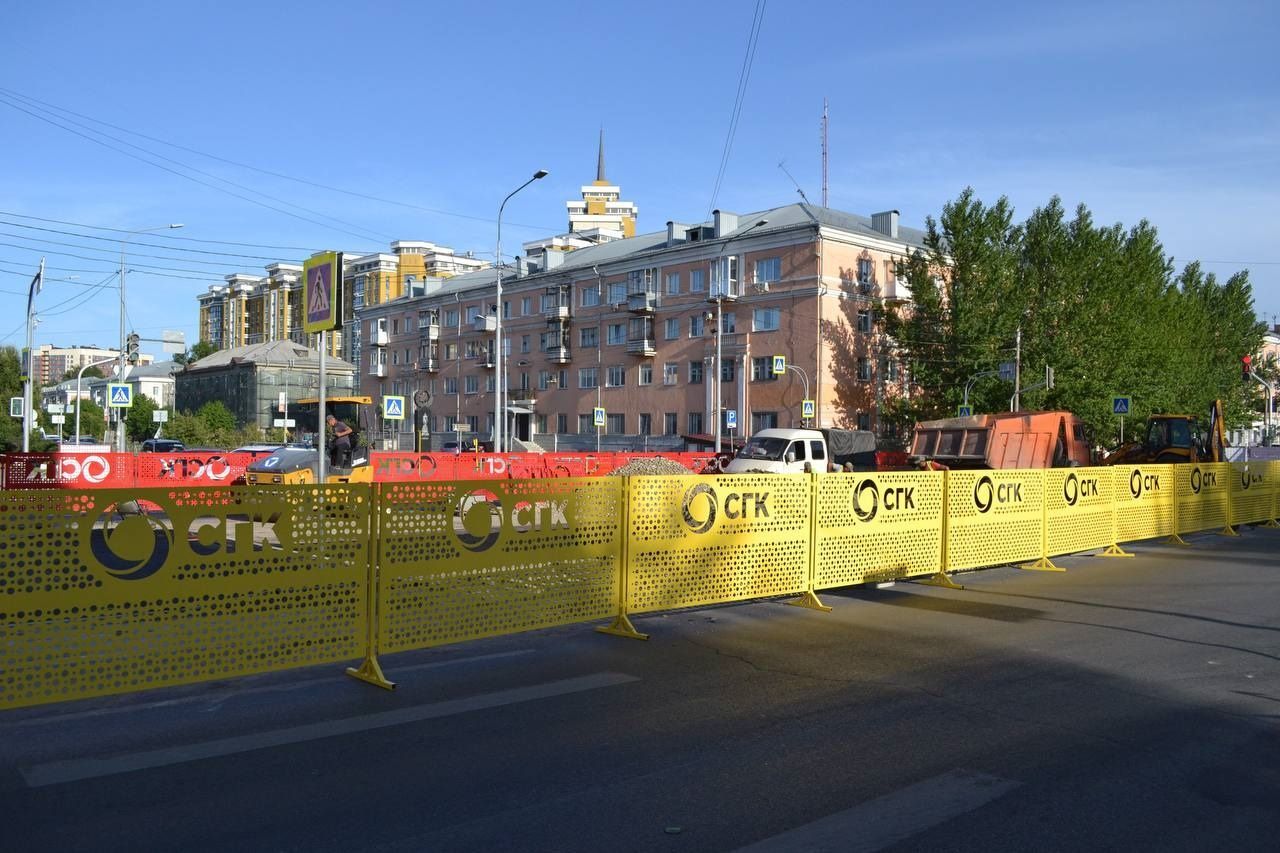

Одним из обязательных этапов ремонтной программы является благоустройство участков после завершения работ. Благоустроительные работы выполняются до первоначального состояния с привлечением подрядных организаций, под контролем СГК и администрации города.
Фронт работ — разнообразный. Специалисты подрядных организаций укладывают новое дорожное полотно, устанавливают бордюры и обновляют газоны.
Объем планируемых работ по восстановлению благоустройства следующий:
-
40,1 тыс. квадратных метров асфальтобетонного покрытия на проезжих частях и тротуарах;
-
1 тыс. квадратных метров тротуарной плитки;
-
15 тыс. квадратных метров газона.
В приоритете — объекты наибольшего спроса у потребителей: территории общего пользования, а также места бывших раскопов около детских садов и школ.
«Объемы работ достаточно серьезные. Поэтому расставляем приоритеты и идем в режиме очередности».
По данным на 1 октября, за период ремонтной кампании восстановлено асфальтобетонное покрытие на 749 участках общей площадью 48,2 тыс. квадратных метров.
