Новосибирская ТЭЦ-2 находится в режиме нулевого останова с 16 июня и не производит тепловую и электрическую энергию. Такая процедура проводится ежегодно и продлится до 9 июля. Горячее водоснабжение потребителям ТЭЦ-2 сейчас обеспечивают ТЭЦ-3 и ТЭЦ-5.

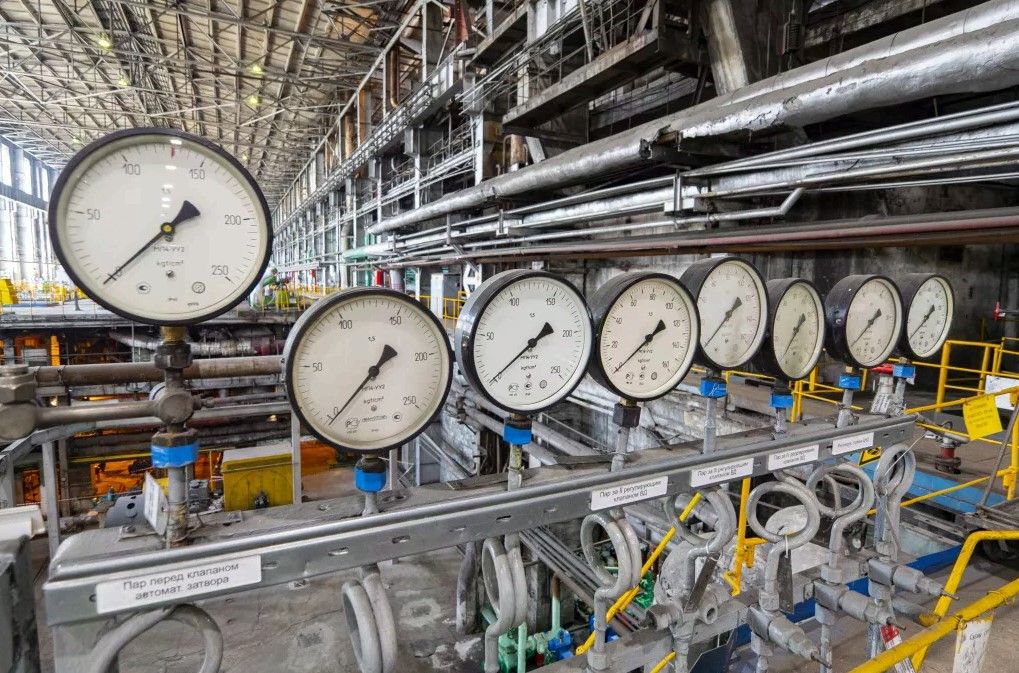

«Полный останов оборудования необходим для проведения ремонтных работ на станциях с поперечными связями. На время останова ТЭЦ-2 тепловая нагрузка распределена между ТЭЦ-3 и ТЭЦ-5. Участок правого берега берет на себя ТЭЦ-5, а зону ответственности по левому берегу — ТЭЦ-3. До останова летняя нагрузка станции в среднем составляет от 30 до 100 Гкал/час».
Если возникнет потребность в производстве электричества, по команде Системного оператора Единой энергетической системы оборудование, которое находится в резерве, возобновит работу в течение 10 часов.

Скачать

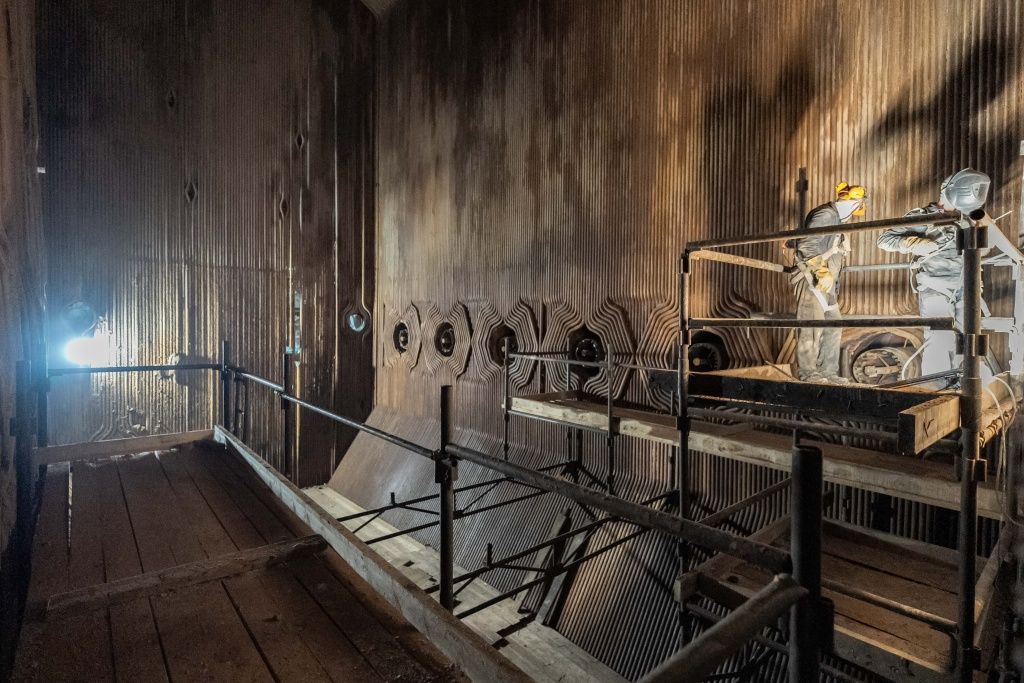

Сейчас сотрудники Новосибирской ТЭЦ-2 заняты ремонтной кампанией. На текущий момент выполнили очистку газоходов котлов, приемных бункеров гидрозолоудаления, ремонт арматуры на главном паропроводе, заменили участок трубопроводов технической воды, насосов, произвели ремонт и очистку каналов гидрозолоудаления.

Скачать

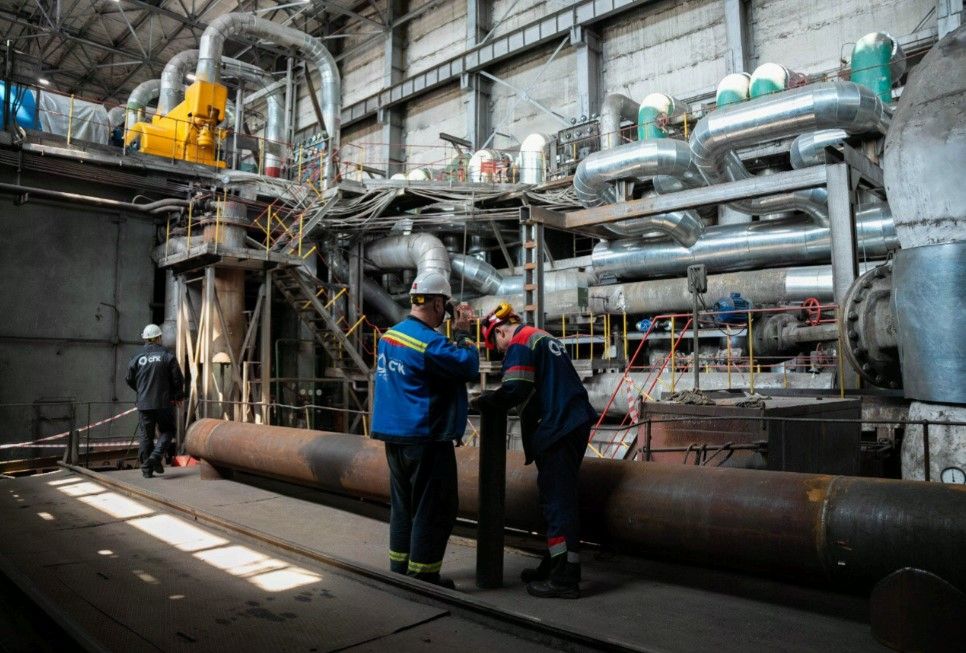

С 19 июля по 15 августа свою работу остановит Новосибирская ТЭЦ-3. За это время теплоэнергетики завершат реконструкцию пиковой бойлерной, выполнят очистку каналов гидрозолоудаления, а также подготовят паропровод к техдиагностике и экспертизе промышленной безопасности.

Скачать

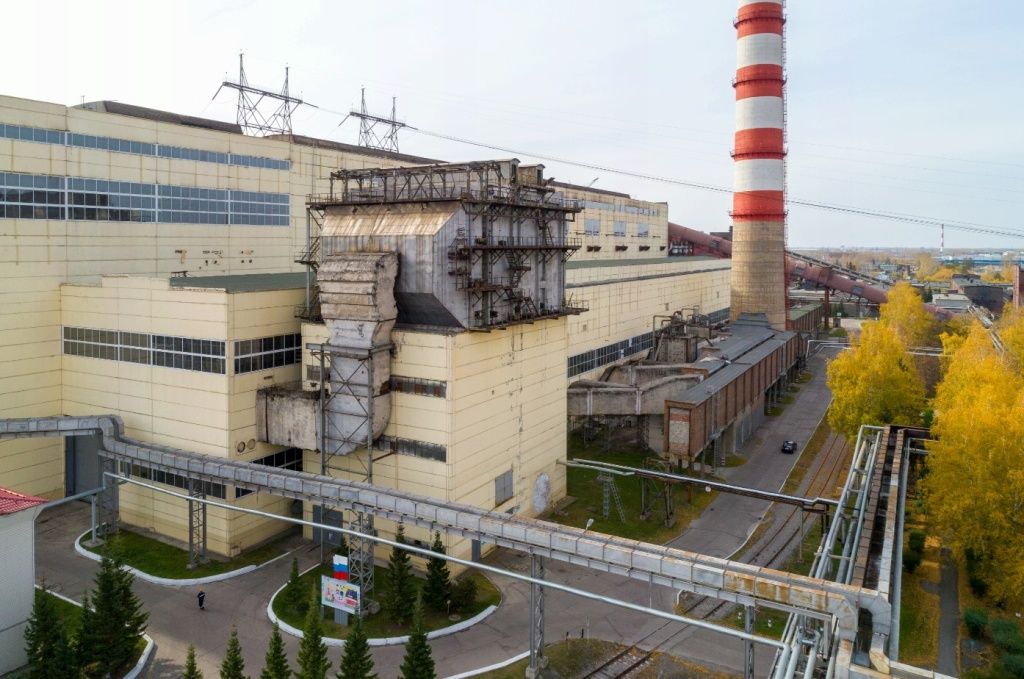

Резервная тепловая мощность потребуется на период масштабной модернизации ТЭЦ-3 по федеральной программе ДПМ: замены двух турбогенераторов.
«Планируемые к выполнению работы исключают возможность работы станции. В период останова тепловая нагрузка будет перераспределена на Новосибирскую ТЭЦ-2 и Кировскую районную котельную».
В случае необходимости производства электричества станция в любой момент может возобновить работу — на это потребуется не более четырех дней.

Скачать
