Готовим к нагрузкам: на Кемеровской ГРЭС продолжается капитальный ремонт котлоагрегатов
На Кемеровской ГРЭС Сибирской генерирующей компании продолжается капитальный ремонт двух котлоагрегатов — № 12 и № 15. О том, что прямо сейчас происходит на ремонтной площадке, какие виды работ ведутся и для чего — в нашем материале.
Котлоагрегаты № 12 и № 15 относятся к части высокого давления. Их надежная работа важна для всего производственного процесса электростанции, но особенно — в период несения зимних пиковых нагрузок. Всего на Кемеровской ГРЭС 9 котлоагрегатов.
Сейчас котлоагрегаты № 12 и № 15 выведены в капитальный ремонт. Работы проходят на обеих площадках параллельно. В них задействованы почти 90 человек, сотрудников подрядной ремонтной организации.
Производительность котлоагрегатов № 12 и № 15 — по 420 тонн пара в час температурой 550 С0 давлением 140 кгс/см2

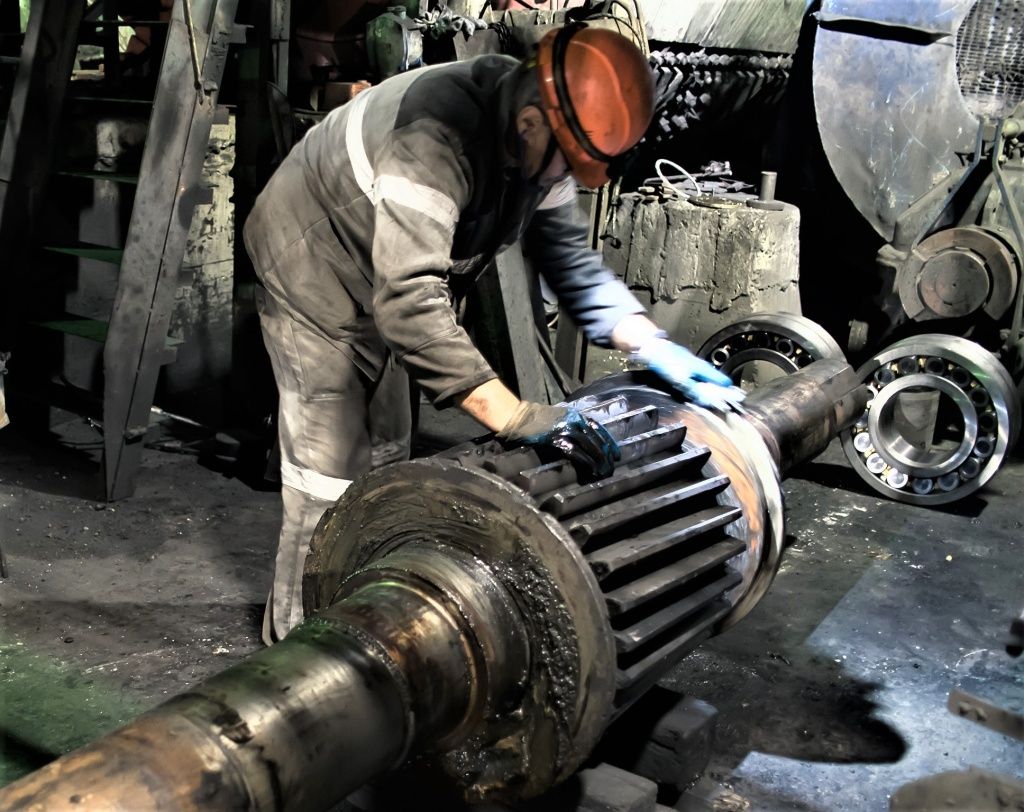

Ремонт приводной шестерни мельницы. На заднем фоне — два новых подшипника, которые уже распакованы. Именно на них после установки и будет расположена шестерня. Она будет вращаться, передавая вращение дальше на мельницу Скачать
Одновременно на каждом котлоагрегате ведутся несколько видов работ. Во-первых, это типовой объем. Он сейчас в самом разгаре. То есть это те необходимые работы, которые нужно провести на котлоагрегате для его восстановления, повышения надежности оборудования. Проходит ремонт вращающихся механизмов: мельниц, мельничных вентиляторов, дымососов, дутьевых вентиляторов.

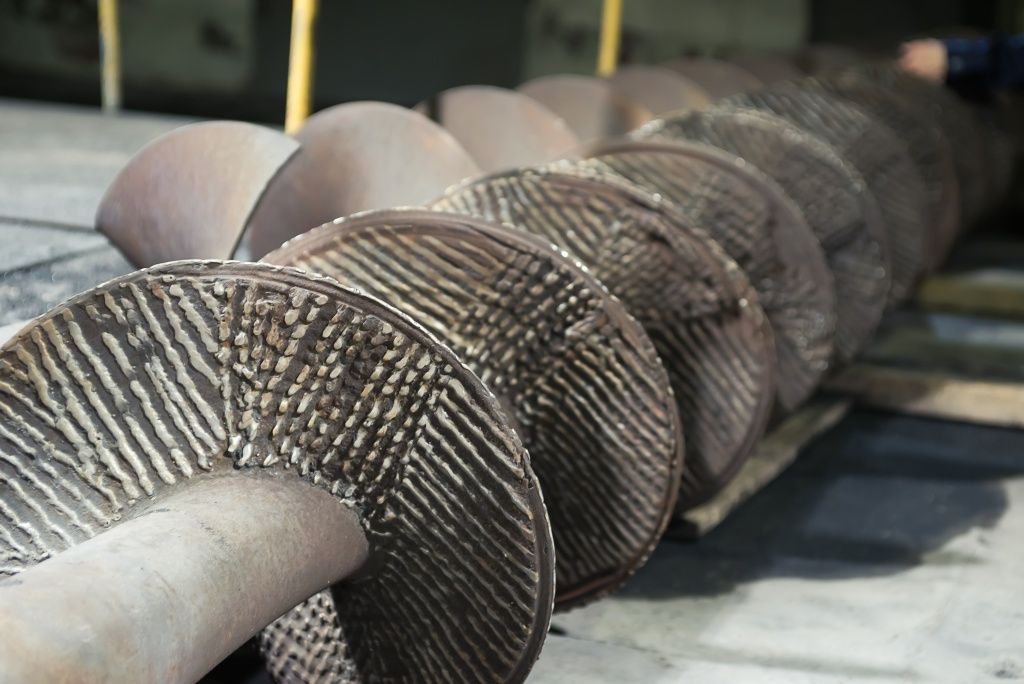

На шнеках питателя сырого угля также проводится ремонт — наплавка специальными износостойкими электродами. Питатель сырого угля подает уголь в мельницу благодаря вращению шнеков. И чтобы они дольше и качественней служили, их наплавляют. Ведь уголь сам по себе — абразивный материал. Скачать
Проводятся восстановительные работы питателей сырого угля, арматуры и другого оборудования.
Кроме того, на обоих котлоагрегатах ведётся также сверхтиповой объем работ. Это те работы, необходимость которых была выявлена после проведения диагностики состояния оборудования: толщинометрии, других видов измерений, оценки срока работы элементов.

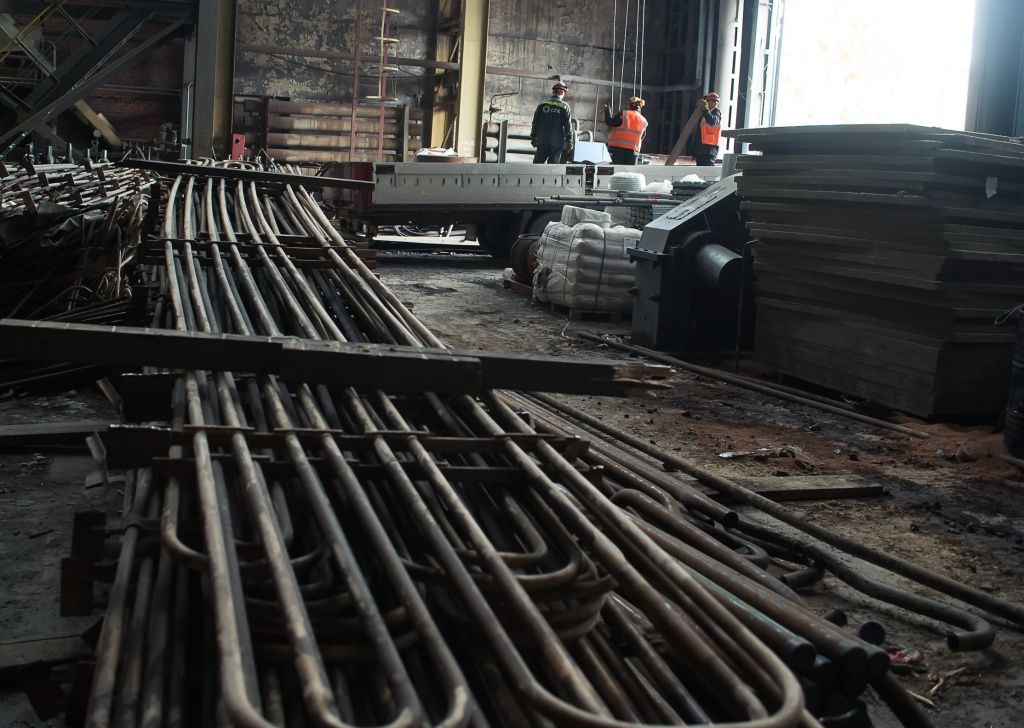

Демонтированные трубы экономайзера котлоагрегата № 12 опустили при помощи крана вниз и готовят к вывозу Скачать
На котлоагрегате № 12 проводится замена второй ступени водяного экономайзера. Всего предусмотрена замена 52 тонн труб. Пакеты старых труб уже срезаны и убраны с площадки. Скоро на их месте будут размещены новые. Работы ведутся на высокой отметке, поэтому для перемещения грузов используется подъемный кран.
Водяной экономайзер — большой трубчатый теплообменник, важная составная часть котлоагрегата. Он необходим для подогрева поступающей в котел питательной воды, которая в дальнейшем превратится в пар. Подогрев делает весь процесс более эффективным и быстрым.
На котлоагрегате № 15 ведется замена отсеков левого и правого бокового экрана топки. Предусмотрена замена 32 тонн специальных труб – поверхностей нагрева. У этих труб толстые стенки, внутри они полые. По ним поднимается вода, которая нагревается и затем перегревается. Идёт замена так называемых «чистых» отсеков, по которым проходит вода с низким содержанием солей. Впоследствии эта вода становится тем самым паром, который под большим давлением вращает лопатки турбины.

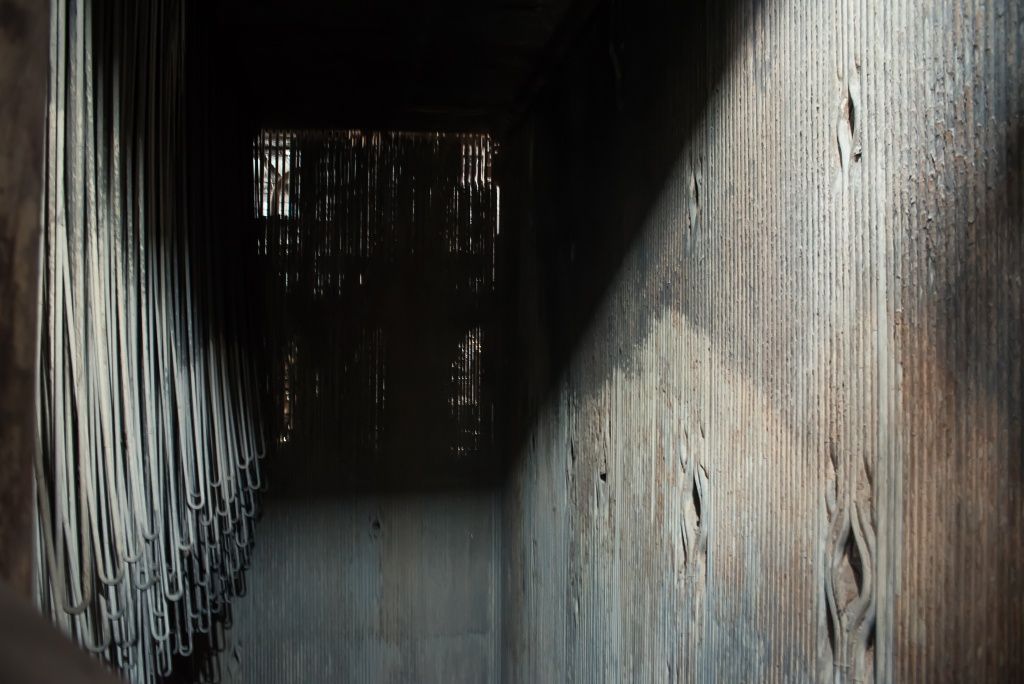

Часть топки котлоагрегата № 12 демонтирована для проведения ремонтных работ. Поэтому появилась возможность заглянуть внутрь Скачать
Уже демонтирована часть бокового экрана. Ведется демонтаж чистых отсеков левого бокового экрана.
При монтаже новых труб поверхностей нагрева ключевую роль играет профессионализм электрогазосварщиков, которые приваривают их. Высокая температура, давление, которые испытывают трубы, когда котел находится в работе, предъявляют высокие требования к качеству сварных швов. Оно должно быть безупречным.

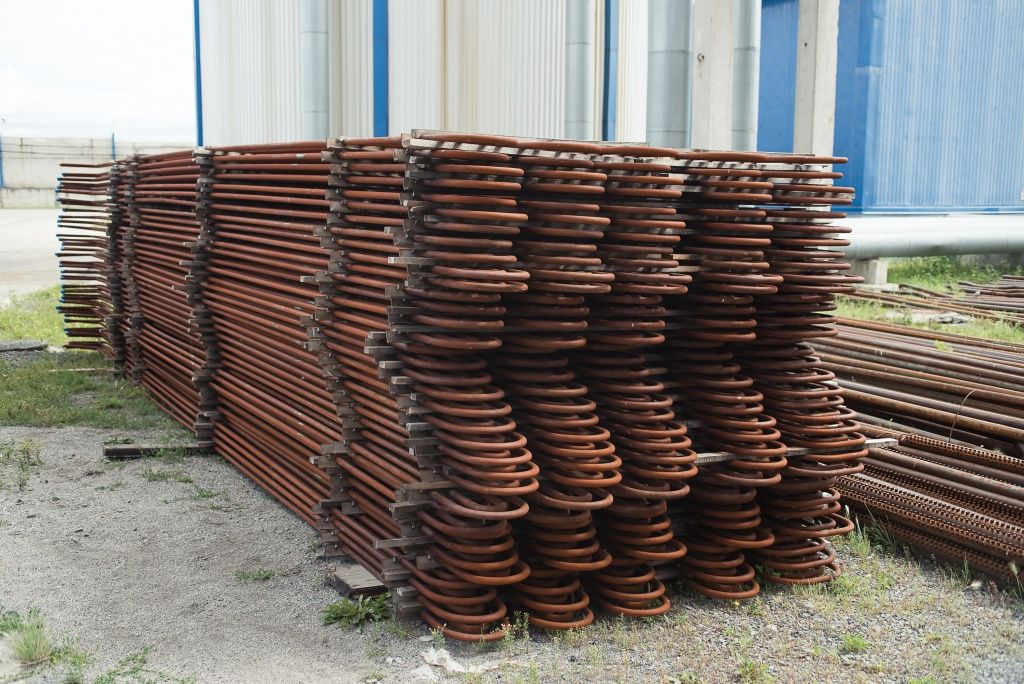

Новое оборудование уже на месте и ждёт своей установки Скачать
Ремонтные работы стартовали в июне и закончатся в конце августа-начале сентября. К началу нового отопительного сезона 2025-2026 оба котлоагрегата будут уже в работе.
