— Андрей Александрович, календарная зима закончилась, какой она была и как удалось выполнить ощутимый объем ремонтов на теплосетях до начала теплого сезона?

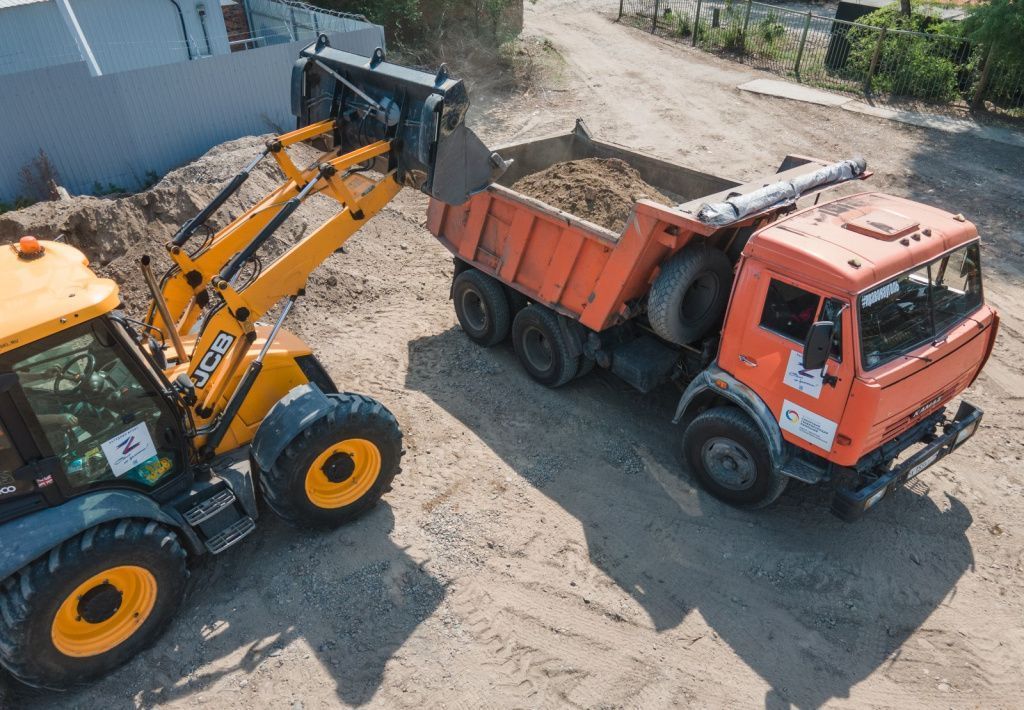

— На тепловых сетях нет четкой даты старта ремонтной кампании, все зависит от погоды, и к капитальным ремонтам мы приступаем, как правило, после того, как сходит снег. Но по некоторым работам, — а я подчеркну, что мы выполнили более 25% объема именно текущих ремонтов, — нам пришлось приступить раньше, чтобы предупредить возможный порыв. Сейчас в Хакасии — и в Абакане, и в Черногорске — мы пришли к тому, что практически все дефекты нам удается устранить в планово-предупредительном порядке, и это важно. Да, мы меняем изношенные, ненадежные участки трубопроводов, но не тогда, когда ситуация перешла в режим авральной, а чуть заранее, имея возможность выбрать более подходящую дату по погоде, сформировав запас материалов и комплектующих. Это помогает сократить неудобства, связанные с зимними работами на теплосетях, до минимума.

Скачать
Всего в рамках ремонтной кампании этого года в муниципалитетах Хакасии теплосетевое СГК планирует обновить 12,5 км трубопроводов. Самый значимый объект программы — один из отрезков головного участка магистральной тепловая сети от Абаканской ТЭЦ протяженностью около полукилометра. Сложность этого участка в том, что мы должны будем перейти через федеральную автомагистраль, уложив трубу на эстакаде. Постараемся меньше мешать автомобилистам, возможно, проведем работы ночью, такой опыт у ЮСТК уже есть.
— Как обычно, в перечне объектов ремонтов — теплосети на территории социальных объектов и учебных учреждений. В этом году ремонтный ЮСТК работает на территории сразу нескольких школ Абакана.

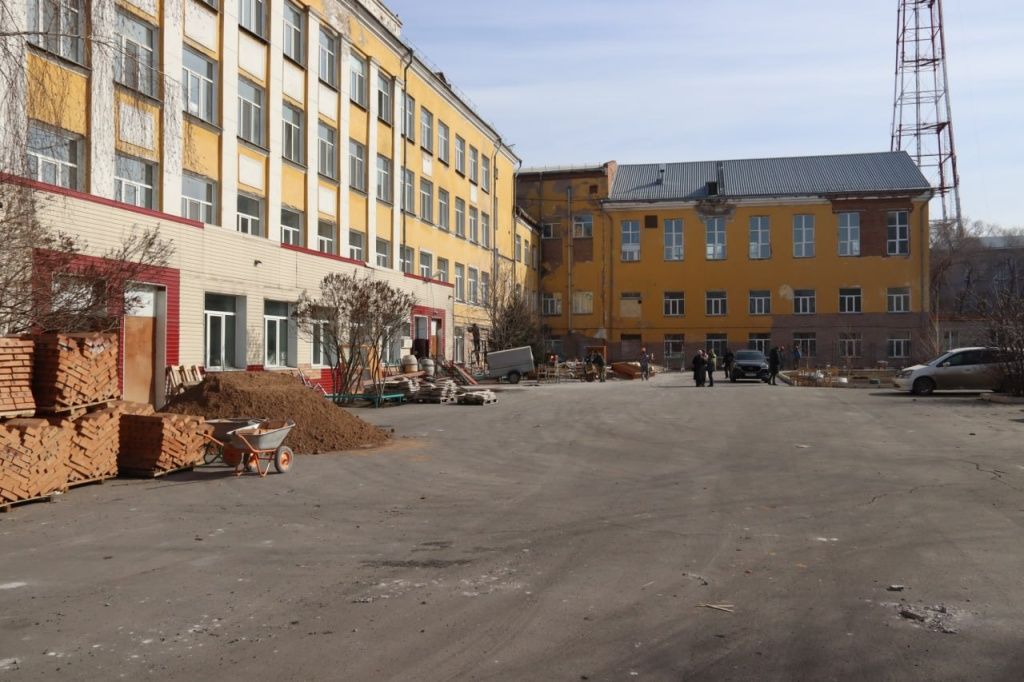

— Действительно, капитальный ремонт ведется сразу в четырех школах Абакана — это школы №№ 1, 3, 10, 30. По каждой из школ мы откликнулись на просьбы администрации города рассмотреть возможность ремонта теплосетей на территории учебного заведения на год-два раньше запланированного срока, чтобы не вскрывать трубопроводы потом, когда территория школы будет благоустроена после капитального ремонта. Мы обследовали сети и пришли к выводу, что наши плановые сроки капитальных ремонтов трубопроводов лишь немного расходятся с теми, что наметил муниципалитет. На сегодня уже обновлены трубопроводы, по которым тепло подается в школы №3 и № 10, сейчас бригады работают на территории школы №30.

Скачать
Очень удобно и безопасно, когда синхронизируются работы в самом учебном заведении и на внешних коммуникациях — мы не мешаем учебному процессу и не переживаем, что любопытство может привести кого-то из учеников к нам на объект. Техника может работать на территории школы спокойно, а значит, продуктивно, и ремонт завершится быстрее.

Скачать
— Андрей Александрович, это ваша первая зима в Хакасии, как бы вы ее оценили? Чувствуется ли специфика климата в сравнении с Канском, где вы руководили теплосетевым предприятием до своего приезда в Абакан?
— Нынешняя зима прошла достаточно спокойно, ровно, без затяжных аномальных морозов и больших температурных скачков, но я бы не назвал ее показательной. Действительно, Хакасия — регион хороший, но, несмотря на эпитет «солнечная», которую часто используют применительно к Хакасии жители соседних территорий, регион у нас один, и называется он Сибирь, а значит, возможны любые погодные сюрпризы, и к зиме нужно готовиться основательно. Сейчас мы активно закупаем материалы для ремонтной программы, пополняем склады, чтобы после окончания отопительного сезона приступить к самой масштабной части ремонтной кампании.
— Впереди гидравлические испытания. Традиционно это испытания не только для трубопроводов, но и для жителей. На какие даты предварительно намечено отключение ГВС в Абакане и Черногорске? В прошлом году мы анонсировали использование специальных станций для локальной проверки теплосетей, будем ли применять эту технологию в этом году?

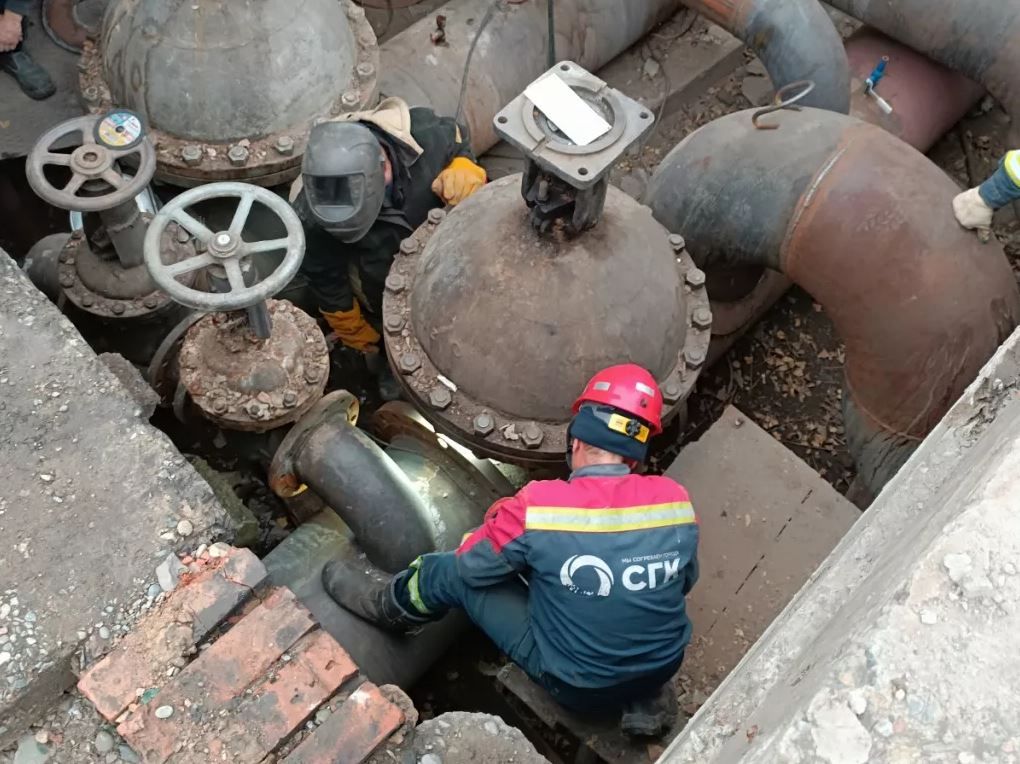

— Гидравлические испытания магистральных теплосетей по Абакану мы планируем на вторую декаду мая, рассчитываем, что они займут неделю. Именно к трубопроводам большого диаметра всегда приковано наше повышенное внимание — от них зависит надежность теплоснабжения целых городских районов. А внутриквартальные сети проверим в течение лета, небольшими отрезками, с минимальным временем отключения горячей воды. У нас есть такая техническая возможность: недавно компания приобрела мобильные опрессовочные станции, позволяющие проверять участки трубопроводов локально.
Скачать
В Черногорске, где протяженность тепловых сетей почти вдвое меньше, чем в Абакане, гидравлические испытания магистральных и квартальных сетей пройдут в одни даты — ориентировочно с 14 по 21 мая. Сроки, конечно, очень условные, все будет зависеть от того, когда в городах завершится отопительный сезон. Практически наверняка можно сказать, что итоги гидравлических испытаний скорректируют наш план по текущим ремонтам, возможно, его придется увеличить.
Впервые в этом году в Абакане планируем применить метод внутритрубной диагностики теплосетей больших диаметров с помощью робота, который был успешно опробован несколько лет назад в Красноярске и в прошлом году в Новосибирске. Сейчас эти роботы оснащены довольно серьезной аппаратурой, которая может определить толщину металла, уровень слоевой коррозии, проверить качество сварных соединений, причем не только визуально, а еще и с использованием ультразвука. Очень подробно ведется запись всех обнаруженных дефектов и их местонахождения. Пройдем в Абакане суммарно 5 километров трубопроводов больших диаметров. Там, где мы сомневаемся в состоянии трубопроводов, внести ясность в вопрос поможет робот.
