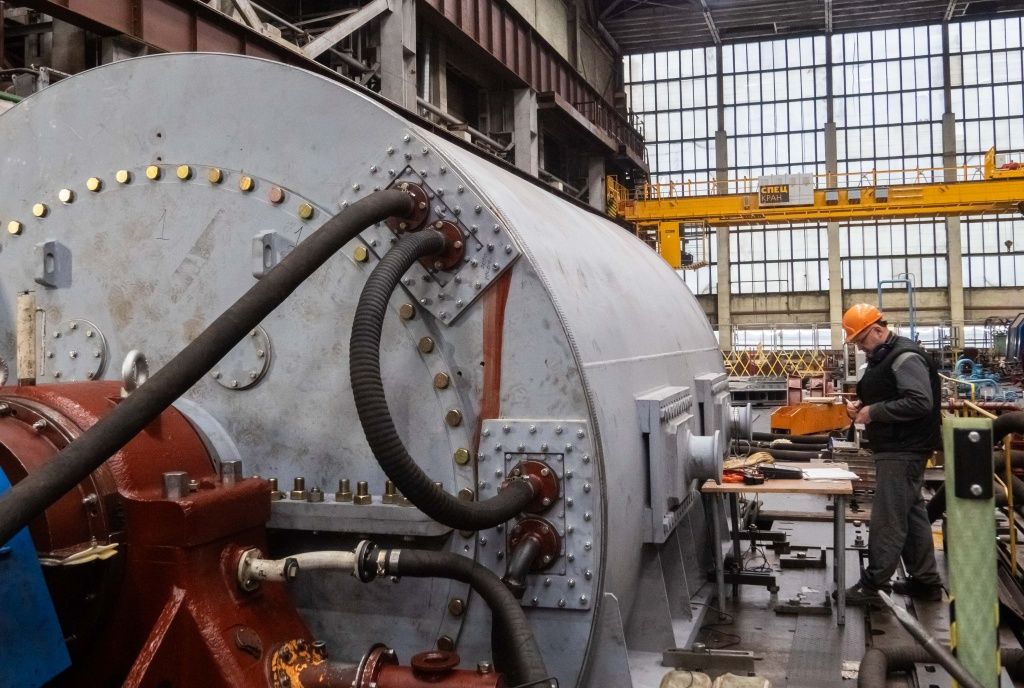

Испытания прошли на заводском стенде в присутствии представителей Новосибирской ТЭЦ-3. Турбогенератор проверили на соответствие электрических, тепловых, вентиляционных и механических характеристик, а также требованиям технических условий и действующих стандартов.

Скачать

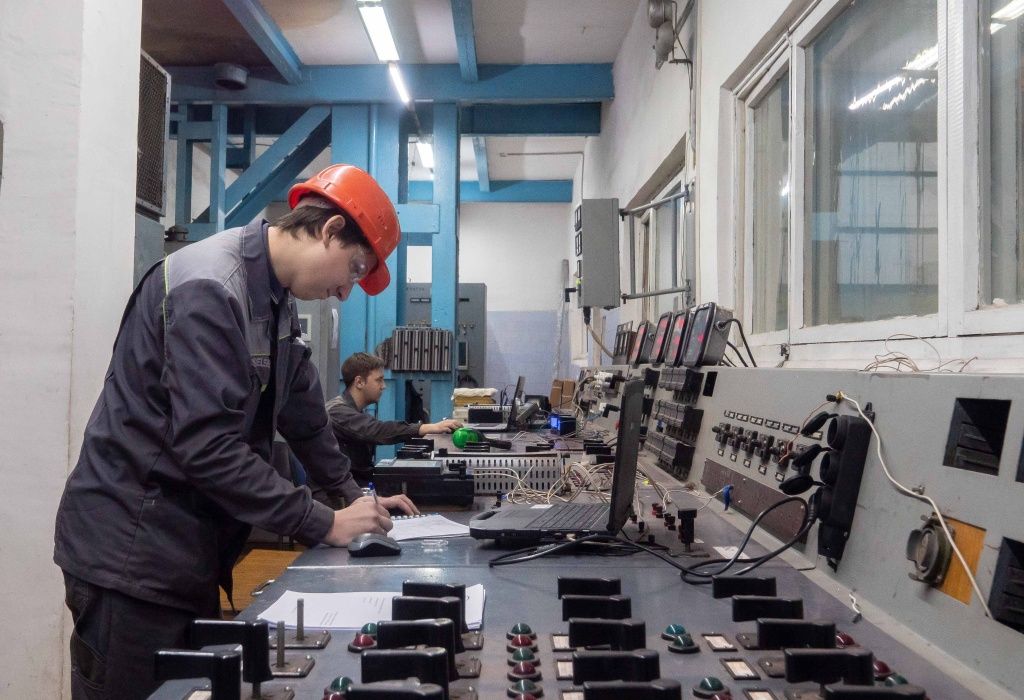

— Для испытаний турбогенератор собирают на стенде, затем агрегатируют с приводным двигателем, проверяют балансировку, а затем приступают непосредственно к испытаниям, — пояснил ведущий инженер по наладке и испытаниям «ЭЛСИБ» Кирилл Пронченко.

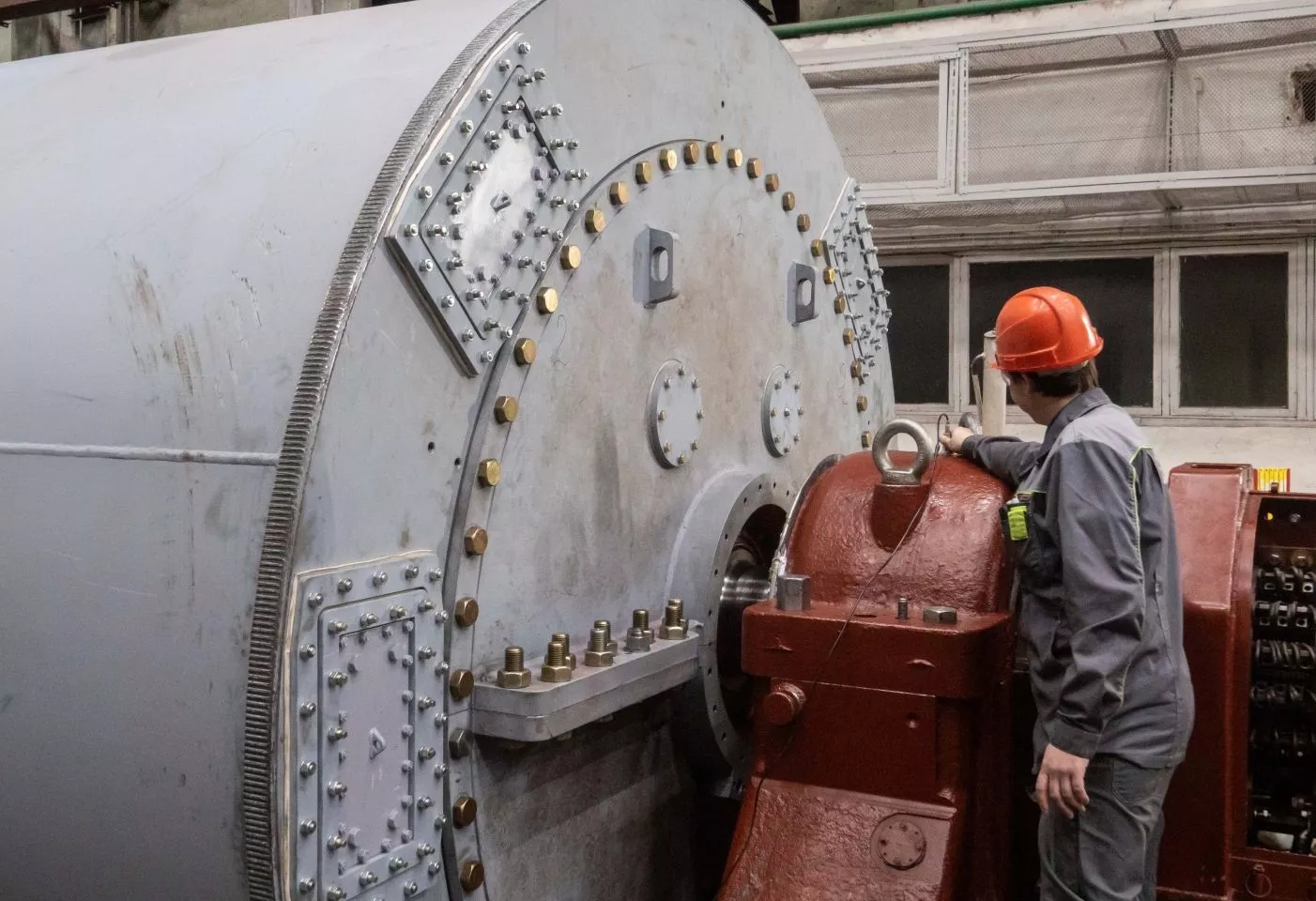

При испытании турбогенератора ротор разгоняется на 3000 оборотов в минуту. Сначала сняли характеристику холостого хода с испытанием межвитковой изоляции обмотки статора, затем — характеристику короткого замыкания и проверили ротор на межвитковое замыкание.

Скачать
Оборудование доставят на Новосибирскую ТЭЦ-3 для последующего монтажа в 2026 году. Массивный статор отправят на станцию железнодорожным транспортом, а ротор и остальные узлы — автотранспортом.
В настоящее время на Новосибирской ТЭЦ-3 теплоэнергетики продолжают замену старой 13-й турбины на новое оборудование — в комплекте с генератором и трансформатором. Работы планируют завершить к 2026 году, затем в апреле 2026-го приступят к обновлению турбоагрегата №11 с аналогичными параметрами. Энергопредприятие в этот период продолжает нести плановую тепловую и электрическую нагрузки за счет действующего оборудования.
В результате модернизации к июлю 2027 года установленная электрическая мощность станции увеличится на 40 МВт — прирост 8%. Вложения СГК в обновление Новосибирской ТЭЦ-3 составят более 12 млрд рублей.
Новосибирская ТЭЦ-3 также включена в федеральную программу — КОМмод-2029. По проекту на станции планируется: установка нового котла, монтаж электрофильтра, строительство новой дымовой трубы и проведение других сопутствующих работ. Поставка мощности по проекту КОМмод-2029 запланирована на 1 декабря 2029 года.
Комплексная модернизация позволит не только увеличить мощность и надежность станции, но и снизить ее воздействие на окружающую среду.
