Приморская ГРЭС вошла в активную фазу модернизации энергоблока №7: на всех ключевых площадках идут масштабные работы
Скачать

Приморская ГРЭС вошла в активную фазу модернизации энергоблока №7: на всех ключевых площадках идут масштабные работы

Реконструкция седьмого энергоблока Приморской ГРЭС мощностью 210 МВт вступила в активную фазу. Работы по модернизации в рамках федеральной программы КОММод стартовали в марте 2026 года, и на данный момент на всех ключевых площадках станции активно ведутся ремонтные и строительные мероприятия.

На котлоагрегате завершается демонтаж старого оборудования: уже сняты экраны, конвективные пароперегревательные поверхности, несколько ступеней воздушного подогревателя. В общей сложности предстоит заменить почти 1800 тонн металла – это один из самых масштабных этапов реконструкции.

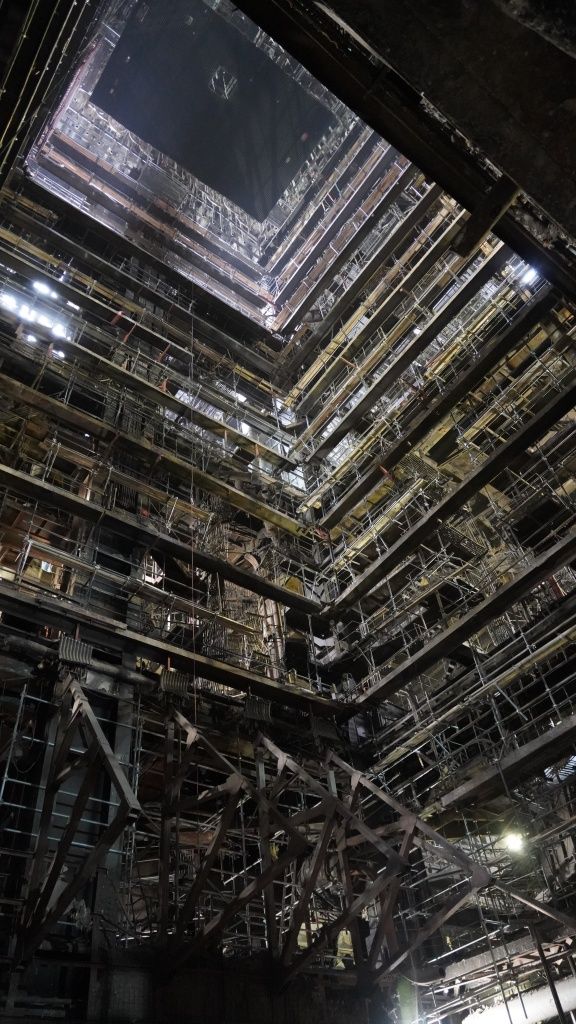

Демонтаж оборудования на котле №7
Демонтаж оборудования на котле №7
Скачать

В турбинном отделении залит фундамент под новый генератор, роторы высокого и среднего давления проходят капитальный заводской ремонт, а новый ротор низкого давления уже доставлен на стройплощадку и будет установлен взамен отработавшего ресурс после подготовки цилиндра.

Синхронизация действий — залог успеха реализации проекта
Синхронизация действий — залог успеха реализации проекта
Скачать

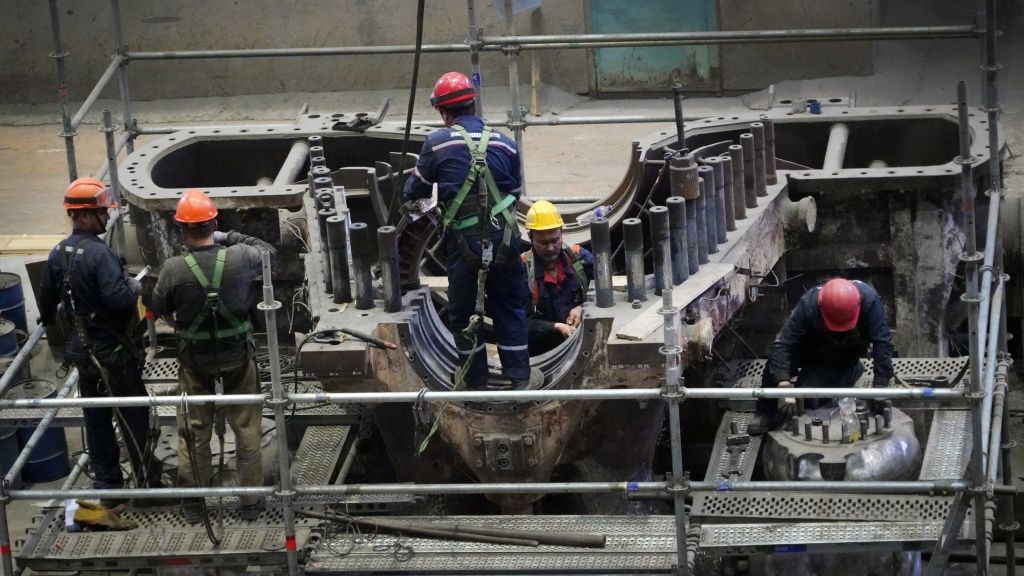

Работы ведутся в непрерывном режиме
Работы ведутся в непрерывном режиме
Скачать

Наибольший прогресс достигнут на площадке строительства новой системы фильтрации дымовых газов. Здесь уже залит новый фундамент, смонтированы металлоконструкции для будущего электрофильтра и ведётся монтаж самого оборудования. Также залит фундамент и установлены несущие конструкции под новые дымососы. Эти работы ведутся с опережением графика.

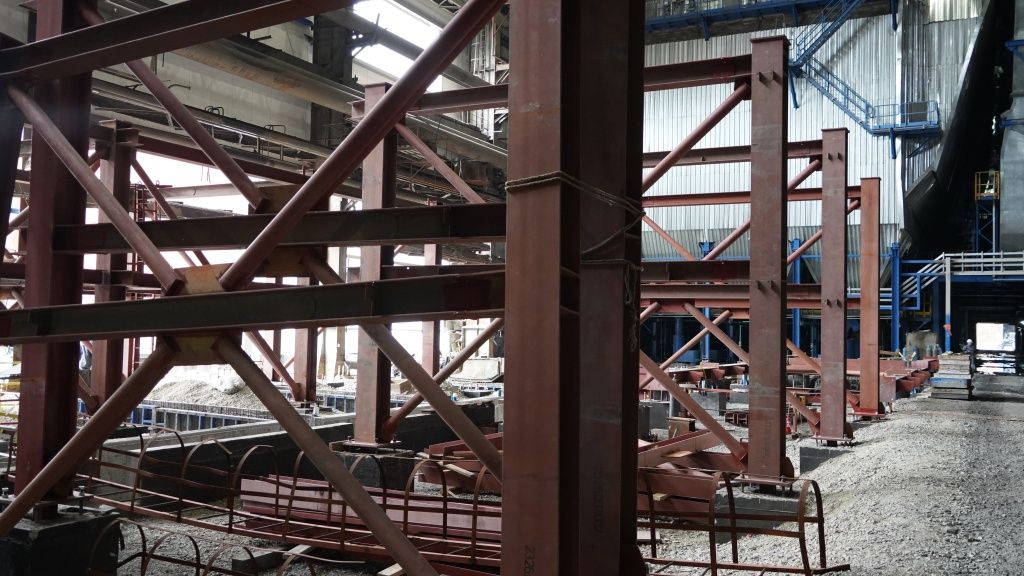

Новые металлоконструкции — основа будущего электрофильтра
Новые металлоконструкции — основа будущего электрофильтра
Скачать

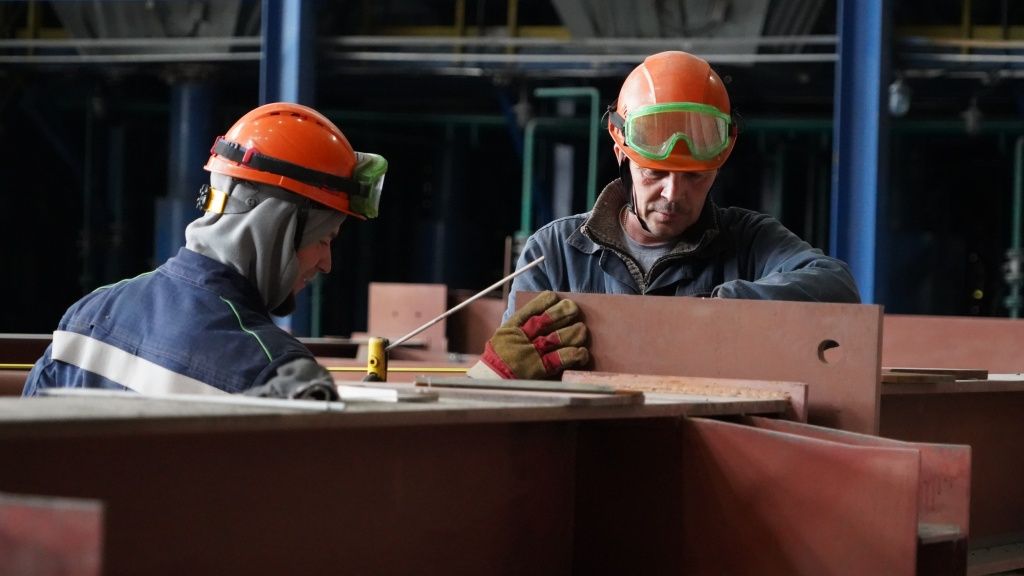

Работа на площадке строительства электрофильтра идёт с опережением графика
Работа на площадке строительства электрофильтра идёт с опережением графика
Скачать

Модернизация коснётся и щита управления блоком: там будет установлена новая автоматизированная система управления технологическими процессами (АСУТП), аналогичная той, что уже успешно функционирует на ранее модернизированных блоках мощностью 200 МВт.

Ход модернизации находится под пристальным вниманием руководства Сибирской генерирующей компании. 17 июня состоялось очередное совещание штаба по модернизации блока №7 под руководством директора по реализации крупных инвестиционных проектов СГК Сергея Пушкина. В работе приняли участие представители компании, руководство Приморской ГРЭС, а также руководители около двадцати сервисных компаний, задействованных в проекте. На совещании отметили, что для успешной реализации проекта требуется максимальная синхронизация действий всех вовлечённых сторон, учитывая многоуровневый характер работ.

Заседание координационного штаба по модернизации Приморской ГРЭС
Заседание координационного штаба по модернизации Приморской ГРЭС
Скачать

Модернизация Приморской ГРЭС, начатая в 2022 году, будет выполнена на всех девяти энергоблоках станции. Параллельно осуществляется реконструкция топливно-транспортной инфраструктуры, на очереди – оборудование химического цеха. Комплексное обновление направлено на повышение надёжности и энергетической безопасности станции, что критически важно для стабильного электроснабжения активно развивающегося Дальнего Востока, особенно в периоды пиковых нагрузок.
