Электрическая мощность: программа КОММод (ДПМ-2)
В 2021 году Новосибирская ТЭЦ-3 прошла отбор по федеральной программе КОММод. Программа предусматривает реконструкцию либо замену основного оборудования на современное отечественное оборудование с более высокой эффективностью и надежностью.
Скачать

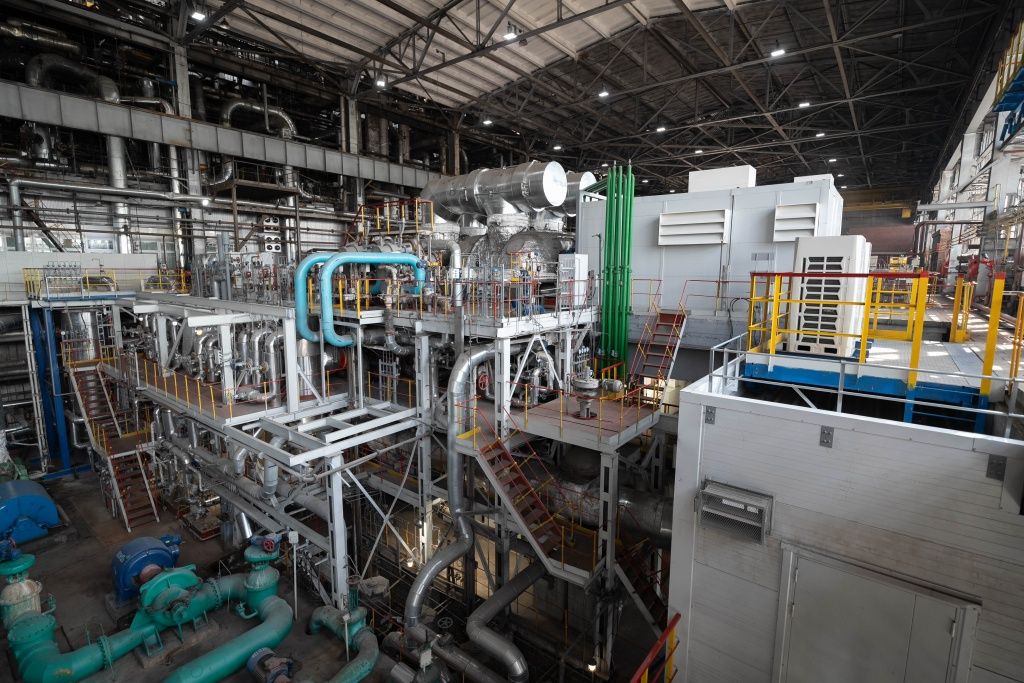

В рамках КОММод на ТЭЦ-3 модернизируют сразу два турбоагрегата №13 и №11. В настоящее время теплоэнергетики ввели в промышленную эксплуатацию турбоагрегат №13. В его составе турбина Уральского турбинного завода и генератор новосибирского завода «ЭЛСИБ».

Скачать
Скачать
Скачать

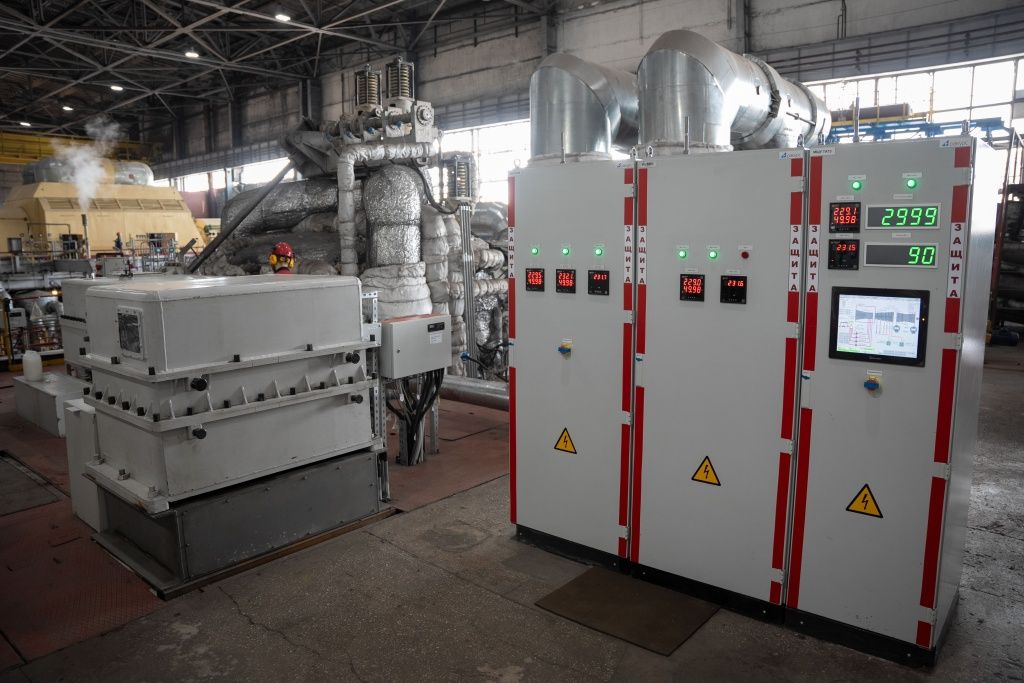

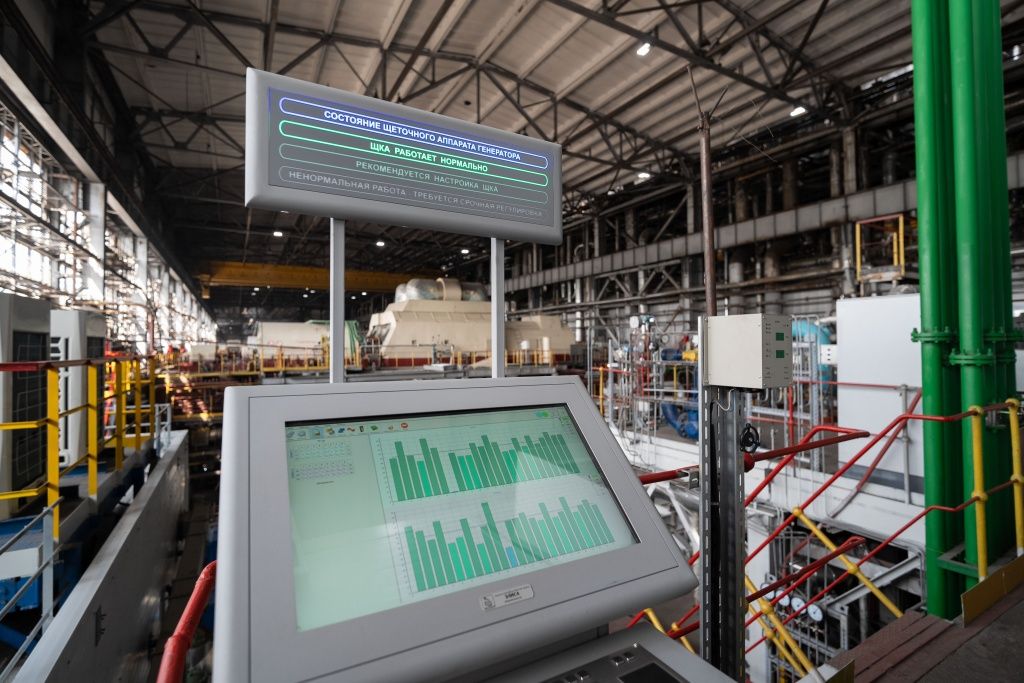

— Сегодня в жизни нашего города действительно большое событие: в эксплуатацию ввели новый турбогенератор. Это важный шаг к формированию запаса прочности для растущего мегаполиса. Отмечу, что установленное оборудование нашего новосибирского производителя завода «ЭЛСИБ» соответствует всем требованиям функциональности, надёжности и безопасности, — подчеркнул мэр Новосибирска Максим Кудрявцев.«В первую очередь, видны работы по замене тепловых сетей, объёмы за последние годы серьёзно выросли – это и замена изношенных сетей в рамках соглашений, подписанных с мэрией, и программа по обеспечению надёжности теплоснабжения левого берега. Кроме этого, проводится большая работа в стенах ТЭЦ. СГК успешно защищает заявки по различным федеральным программам, и они позволяют привлечь дополнительно миллиардные инвестиции в оборудование. Это повышает надёжность и даёт дополнительную мощность по электроэнергии и теплу, что важно для такого растущего мегаполиса, как Новосибирск. Это создаёт возможности для жилищного, промышленного строительства, реализации многих других инвестпроектов. Важна и экологическая составляющая, потому что современные фильтры повышают степень очистки газов, и это улучшает качество воздуха. Коллеги доложили, что прорабатывается возможность строительства новой дымовой трубы, более высокой, что позволит значительно увеличить рассеяние дымовых газов».

Скачать
Ввод новых турбоагрегатов — важный этап комплексной модернизации Новосибирской ТЭЦ-3. Проект позволит увеличить установленную электрическую мощность станции на 8%, а среднегодовую выработку — на 13%. Это обеспечит растущие потребности Новосибирска и его промышленности в дополнительной энергии.
По итогам реализации проекта установленная электрическая мощность станции вырастет с 496 до 536 МВт (прирост по 20 МВт на каждую турбину). Вложения СГК в обновление генерирующих мощностей превысят 12 млрд рублей.
— Реализация проекта модернизации позволила значительно улучшить технико-экономические характеристики и повысить надежность работы оборудования Новосибирской ТЭЦ-3, а также снизить риски возникновения аварийных отключений потребителей. Продление паркового ресурса генерирующего оборудования Новосибирской ТЭЦ-3 обеспечивает стабильное покрытие увеличивающегося спроса на электроэнергию Новосибирска – третьего по численности населения города России, — добавил директор Новосибирского РДУ Дмитрий Махиборода.«Мы также прошли отбор для включения в федеральную программу КОММод на 2028-2029 годы по строительству 15-го котла, нового электрофильтра и трансформатора. Это работы очень дорогостоящие, и хорошо, что сегодня есть имеется возможность вхождения в федеральные программы. Новые энергомощности – это подключение новых потребителей, запуск новых производств, это развитие города, повышение надёжности электроснабжения Новосибирской области, независимость от магистральных перетоков».
Тепловая мощность: первый котел за постсоветский период
Новосибирская ТЭЦ-3 стала участником программы КОММод-2029. По условиям инвестор вкладывает средства под гарантии приобретения производимого ресурса в будущем.
На ТЭЦ-3 установят новый котел №15 производительностью 320 тонн пара в час. Это позволит увеличить тепловую мощность ТЭЦ-3 на 20% — с 945 до 1 137 Гкал/ч.

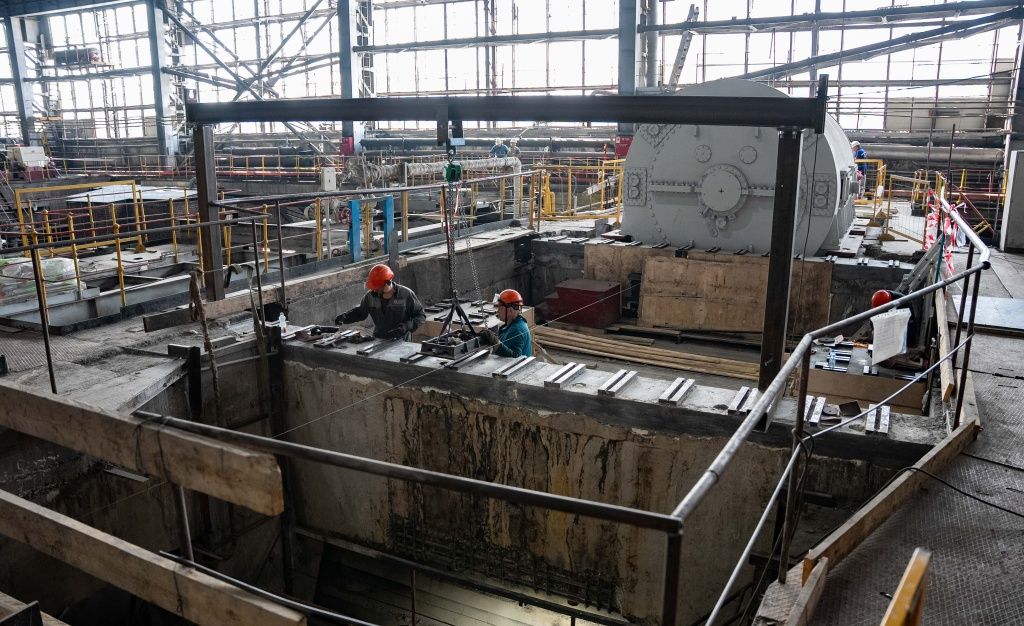

Сейчас на станции идет подготовка к строительству: выбраны генеральный проектировщик и генподрядчик, готовится доставка кранов и спецтехники, оснащается строительный городок. Основные работы начнутся в августе 2026 года, завершат установку в декабре 2029 года.
Это будет первый в городе ввод в строй новых теплогенерирующих мощностей за весь постсоветский период. Общая стоимость проекта по федеральной программе КОММод достигнет почти 30 млрд рублей (с учетом НДС).
Также рассматривается вопрос о строительстве новой дымовой трубы высотой 250 метров, окончательное решение по которому будет принято на стадии разработки технических решений.
