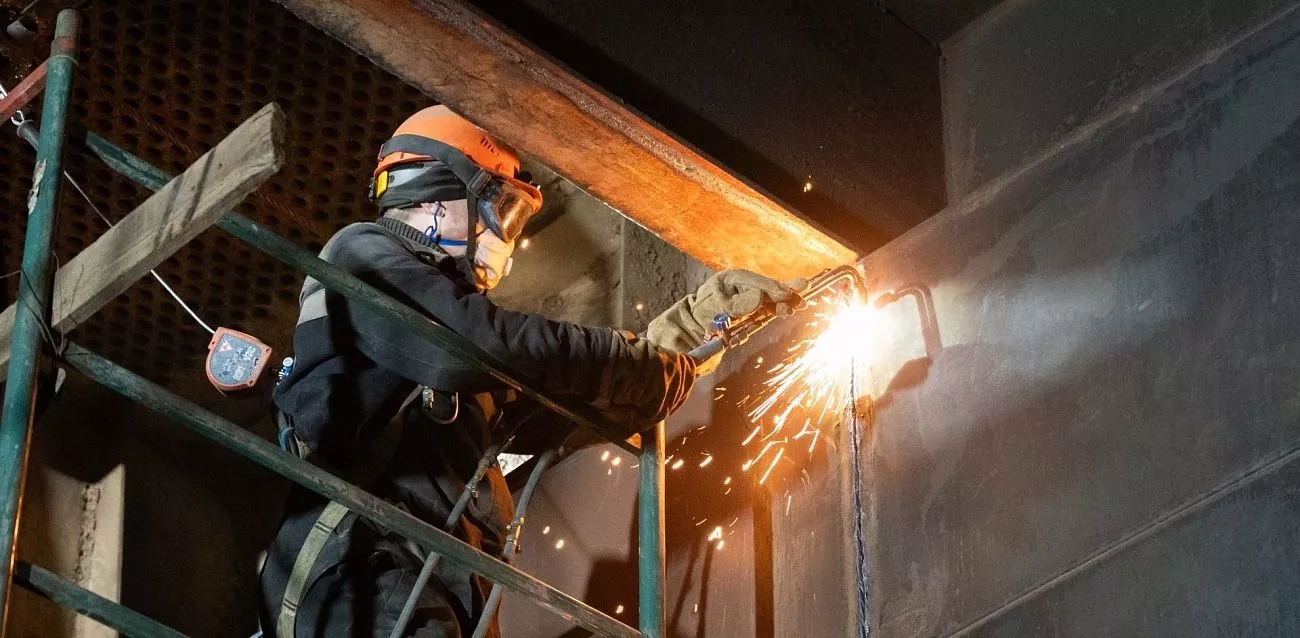

К началу марта ремонтные бригады СибЭР уже демонтировали часть старых элементов секций трубчатого воздухоподогревателя. Он представляет собой куб из металлических труб. В одной конструкции в среднем по 2000 трубок, заменить отдельные трубки практически невозможно, поэтому их меняют кубами.

Скачать
— Чтобы не перестраивать такелажную систему, параллельно поднимаем новые секции при помощи лебедки с нулевой отметки на высоту 5 метров, выполняем укрупненную сборку. Всего предстоит смонтировать 12 таких кубов. Для этого сварщики произведут сварку примерно 300 метров сварного шва, — отметил начальник участка по ремонту котельного оборудования СибЭР Константин Зыкин.
Новые поверхности нагрева изготовили в Кемеровском отделении СибЭР и доставили на станцию большегрузным автотранспортом.

Скачать
Персонал подрядной организации СибЭР работает в две смены. Всего задействованы 16 человек: монтажники, сварщики, мастера.
Со временем стальные трубы подвергаются износу золой, а также коррозии в результате химического воздействия продуктов горения. В металле могут появляться свищи и разрушения. В результате воздух, который должен участвовать в горении, начинает подсасываться в газовый тракт, минуя топку. Это нарушает режим горения и увеличивает потери тепла, поэтому необходима замена элементов.
Работы на котлоагрегате завершат в апреле 2026 года. Замена поверхностей нагрева повысит КПД котлоагрегата и снизит расход топлива. Общий объем вложений в проект составит более 65 млн рублей.
График ремонта оборудования заранее согласован с Системным оператором Единой энергетической системы. Работы не повлияют на надежное тепло- и энергоснабжение жителей.
