В ходе рабочей поездки гости ознакомились с текущим состоянием реконструкции, лично посетили ремонтные площадки и производственные участки, где ведётся замена ключевого оборудования.

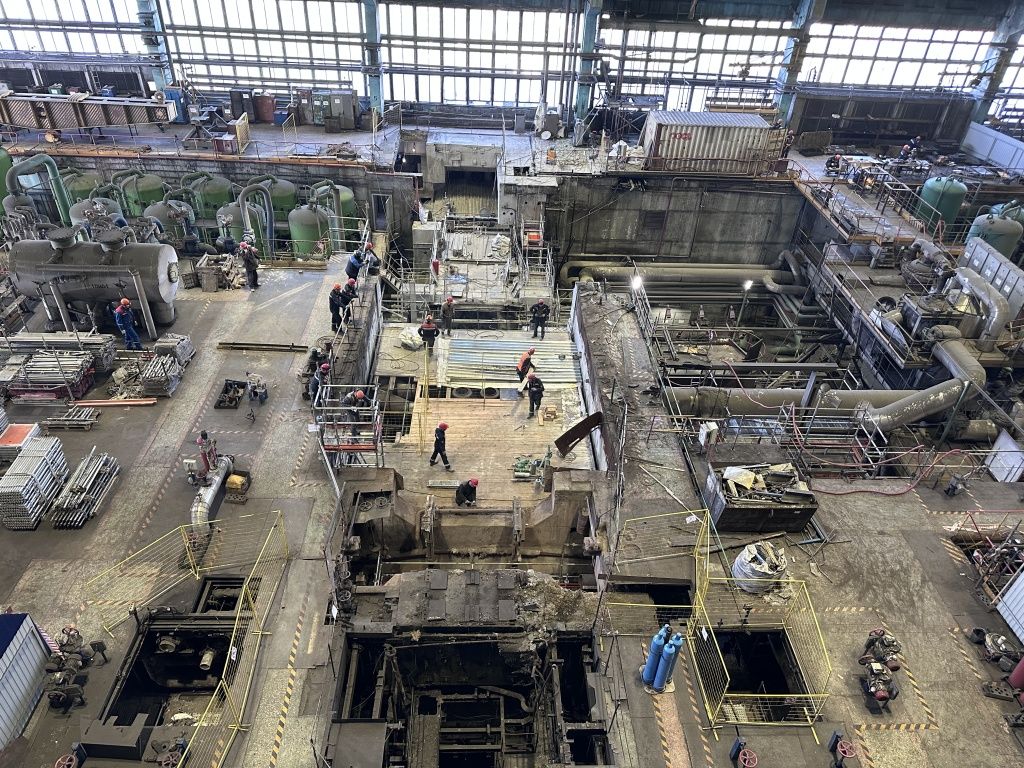

На протяжении трех месяцев здесь велись работы по демонтажу ключевого генерирующего оборудования. На сегодняшний день демонтирован турбоагрегат, генератор с системой возбуждения и токопроводами, проведен демонтаж трубопроводов острого пара, а также фундаментного основания турбоагрегата.
Скачать

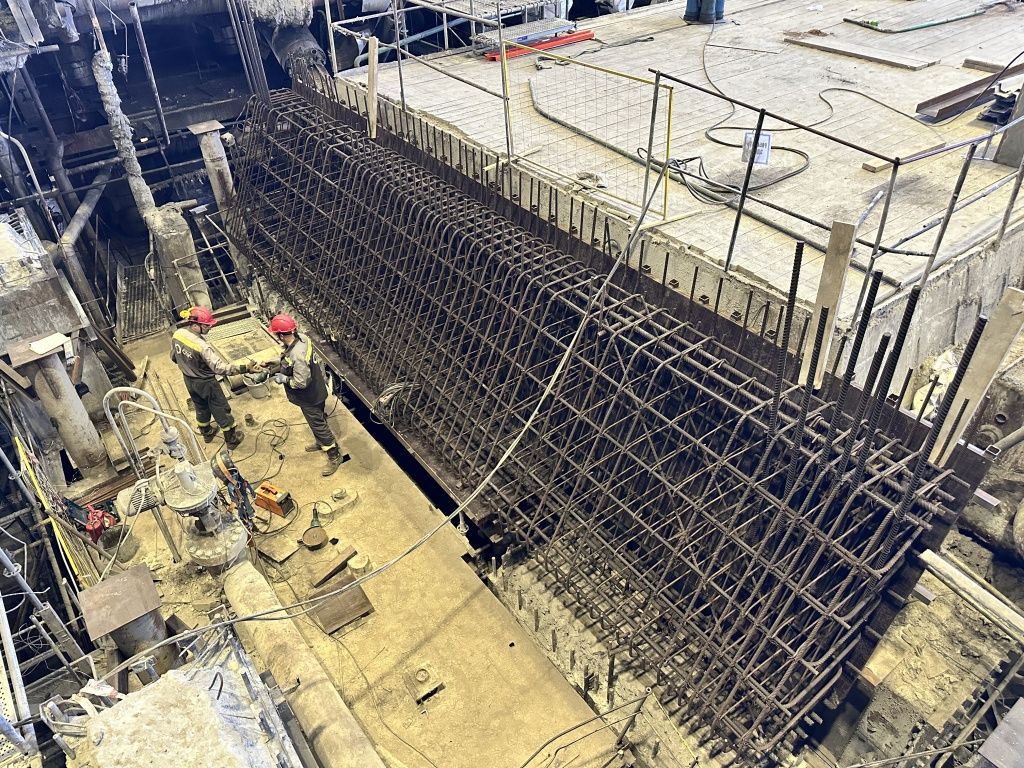

Специалисты подрядной организации Сибирьэнергомонтаж приступили к монтажу верхней плиты фундамента турбоагрегата и монтажу паропровода острого пара.
Скачать
Особое внимание членов рабочей группы в процессе обхода было уделено интеграции новых технологических решений. На сегодняшний день идет проектирование автоматической системы управления технологическим процессом энергоблока №1, она разрабатывается с использованием отечественного программного обеспечения и после ввода в эксплуатацию позволит сократить время реакций на отклонения и значительно повысит общую эффективность модернизированного оборудования.

Скачать
На совещании по итогам осмотра участники штаба сверили график производства работ и детально обсудили возникшие вопросы, включая логистику поставок и координацию подрядных организаций. По результатам встречи даны поручения по корректировке оперативных планов для завершения работ в установленный срок. Организация процесса модернизации энергоблоков Рефтинской ГРЭС предусматривает непрерывный цикл работ с поэтапным переходом задействованного персонала между объектами. После начала работ на энергоблоке №1 модернизация продолжится на энергоблоке №4, затем – на энергоблоке №2.
Скачать
Руководство предприятия подтвердило, что все этапы модернизации находятся под постоянным контролем, а возникающие трудности решаются в рабочем порядке без риска срыва финальных сроков.
