Готовая к эксплуатации градирня №1 — часть масштабного экологического проекта Сибирской генерирующей компании, который реализуется на Томь-Усинской ГРЭС с 2021 года.
Его суть — в возведении трех градирен, циркуляционной насосной станции и системы каналов и водоводов, чтобы у электростанции появилась частично оборотная схема технического водоснабжения, задействованного в охлаждении конденсаторов турбин.

Скачать
Это возможность сократить объем забора воды из реки Томь на 96 тысяч кубометров в час. При работе электростанции на средней нагрузке этого будет достаточно, чтобы исключить дополнительный забор ресурса из главной водной артерии Кузбасса, что позволит снизить тепловое воздействие ГРЭС на реку.

Скачать
На конец января 2025 года большая часть проекта выполнена: возведены первая и вторая градирни, а также насосная циркуляционная станция.
Градирни №1 и №2, а также насосная станция успешно прошли 72-часовые испытания, подтвердив корректность работы наносного оборудования, технологической схемы забора воды из чаши, очистки, подачи ее на градирни.
А главное — энергетики получили подтверждение работоспособности построенной системы охлаждения. Испытания прошли штатно, без сбоев.

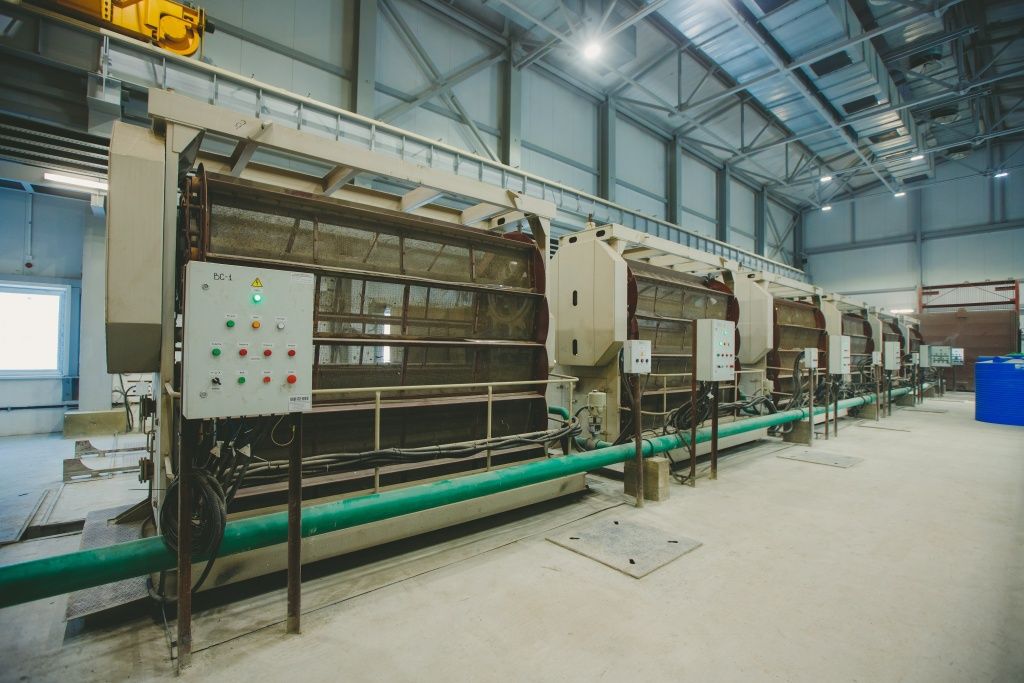

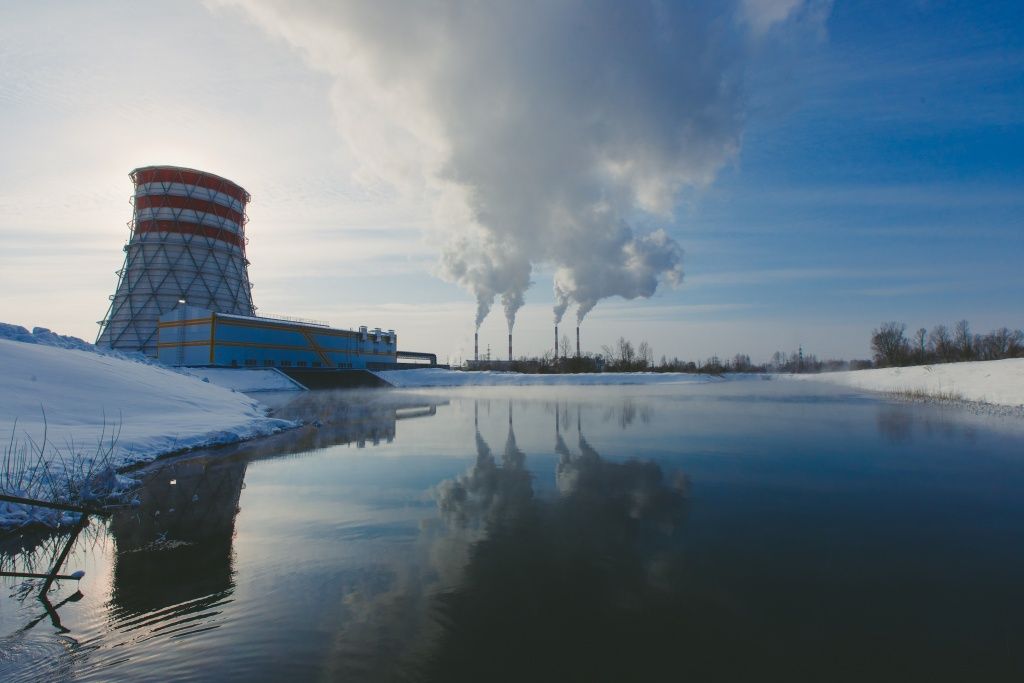

Основное оборудование циркуляционной насосной станции смонтировано. То, которое задействовано для подачи воды на градирни №1 и №2, — испытано и допущено в эксплуатацию.

Скачать

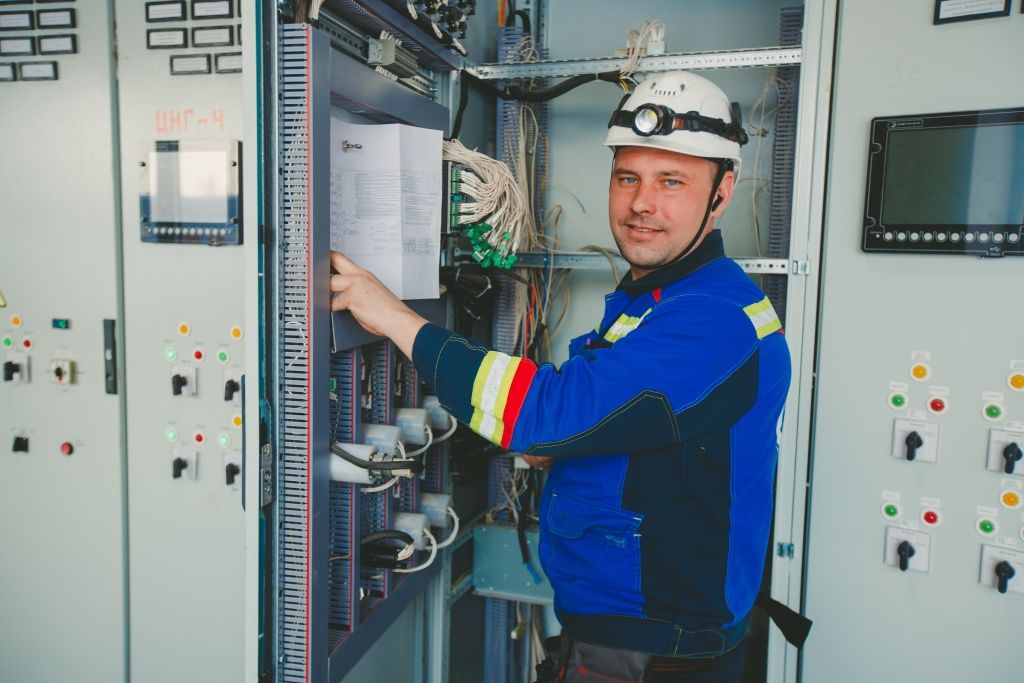

Но пусконаладочные работы еще продолжаются — подрядчики выполняют наладку контрольно-измерительный приборов, системы управления оборудованием для градирни №3.

Скачать

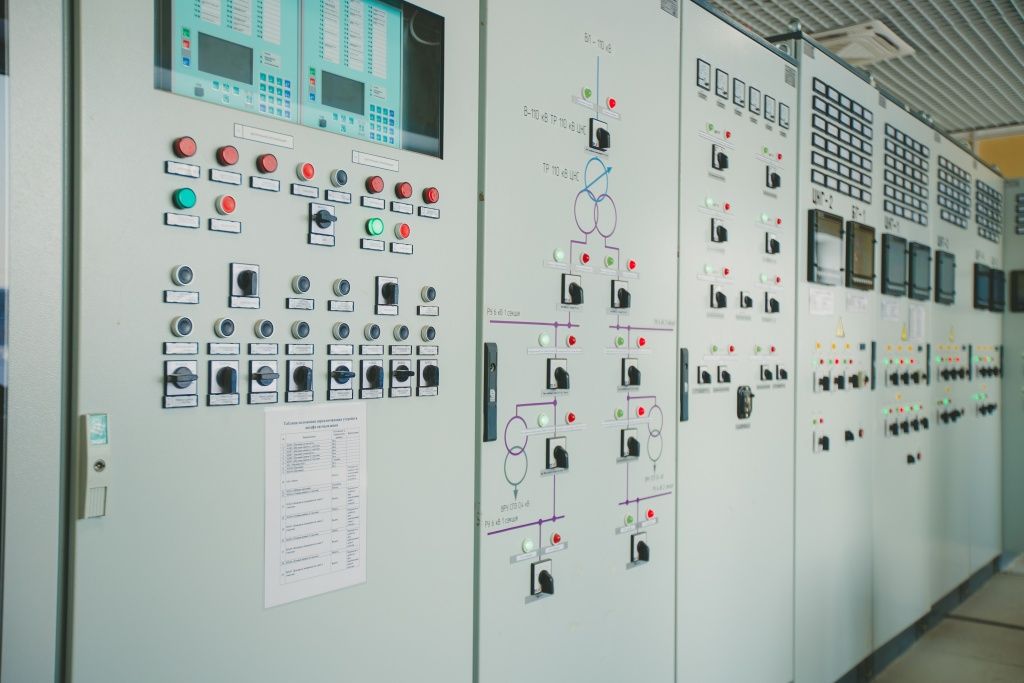

В будущем, когда в работу будут запущены все три градирни, управлять потоками воды, работой насосов будет оператор — с пульта управления на циркуляционной станции. Персонал уже проходит обучение и подготовку к этой ответственной работе.

Скачать

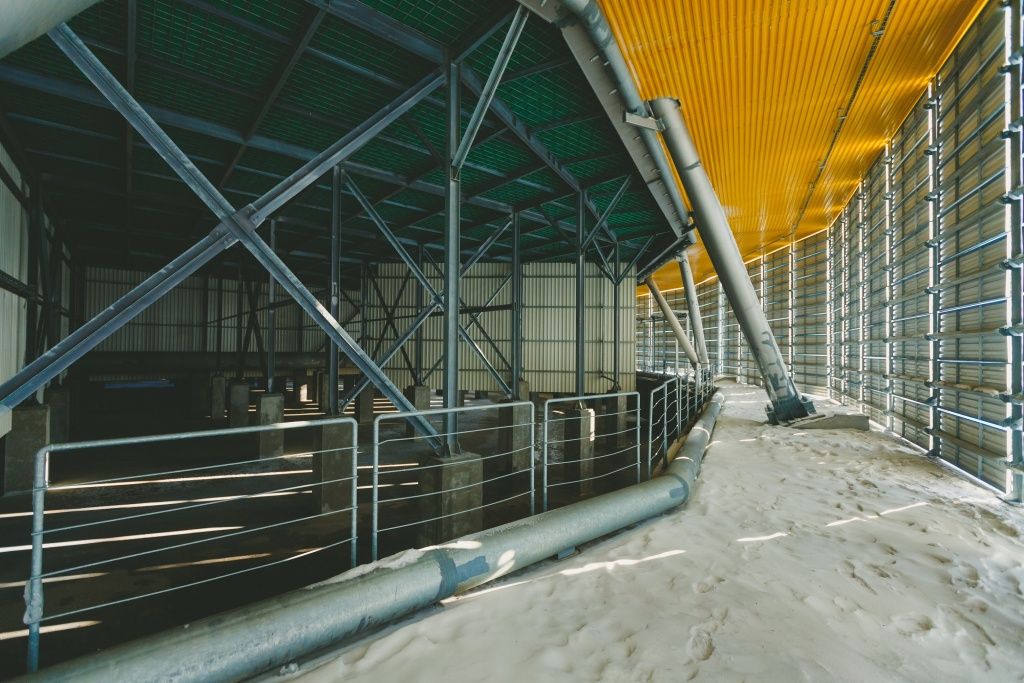

После прохождения испытаний чаши градирен №1 и №2 пусты — это временно. Оборотная схема технического водоснабжения требует и новой системы учета водопользования. Как только она будет согласована в Министерстве водных ресурсов, градирни запустят в работу.

Скачать

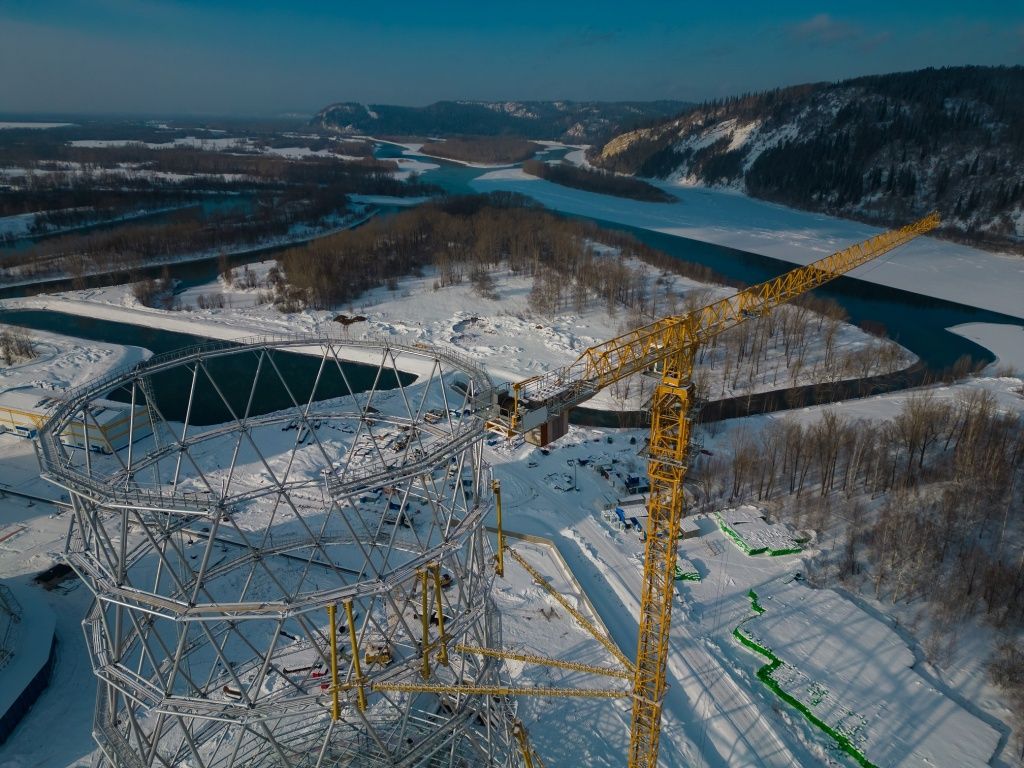

На данный момент основные работы сосредоточены на градирне №3. Бригады подрядной организации практически собрали каркас башни — идет монтаж последнего, восьмого яруса. Впереди — обшивка каркаса, монтаж системы водоводов, других элементов внутри башни.

Скачать
Все работы на третьей градирне планируется выполнить до конца 2025 года. И тогда масштабный проект будет завершен, а Томь-Усинская ГРЭС начнет работать с применением частично оборотной системы водоснабжения, внося свой вклад рациональное использование природных ресурсов.
