Мероприятия 2024 года по повышению надежности теплоснабжения на левом бере

Что сделано для теплоснабжения левобережья Новосибирска: СГК — об антикризисных шагах

Энергокомпания завершает в Новосибирске мероприятия 2024 года по трем направлениям — перекладка трубопроводов, диагностика труб при помощи роботов и локализация последствий дефектов. Отдельное внимание уделено левобережью: программа повысила надежность теплоснабжения 850 домов, где проживают около полумиллиона жителей города. Это очень масштабные инвестиции и большой объем работы, отмечают в Совете депутатов.

Мероприятия 2024 года по повышению надежности теплоснабжения на левом берегу завершаются. В основе программы — рекомендации комиссии по расследованию причин аварийных ситуаций в Ленинском и Кировском районах города, а также специалистов Новосибирской теплосетевой компании.

Об этом 25 сентября доложил депутатам Совета депутатов города гендиректор АО «СГК – Новосибирск» Дмитрий Перязев. Он также рассказал о пяти основных направлениях проделанной работы.

1. Замена теплосетей

Наибольший объем ремонтов теплосетей в этом году проведен в левобережной части города — всего 21 км на 27 участках.

В частности, меняется трубопровод по ул. Пархоменко, ставший причиной массового отключения в январе 2024 года: два участка общей протяженностью 1,2 км диаметром 700 мм.

Сверх общегородской программы компания проводит техническое перевооружение проблемного участка магистральной теплосети диаметром 700 мм протяженностью 1 330 метров по ул. Петропавловская.

Что касается внутриквартальных сетей, то на левом берегу завершается перекладка наиболее протяженных участков в программе 2024 года на улицах:

  • Котовского — 3,4 км,
  • Новосибирская — 2,4 км,
  • Сибиряков-Гвардейцев — 1,6 км,
  • 3-й переулок Бурденко — 1,3 км.

По состоянию на 25 сентября, на 18 участках основные работы практически завершены, в том числе на улицах Пархоменко и Котовского.

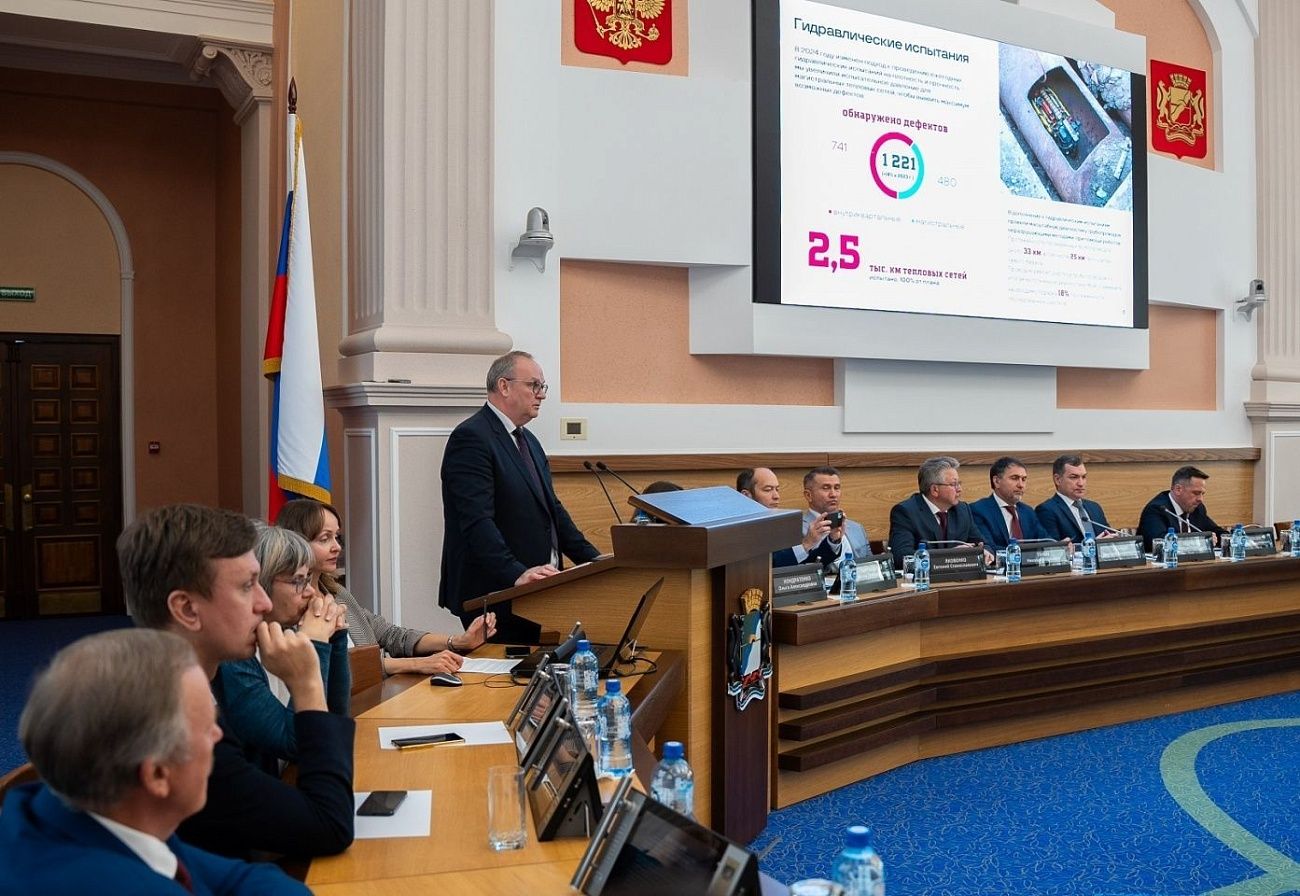

Дмитрий Перязев (на трибуне)
Дмитрий Перязев (на трибуне)
Скачать

2. Замена секционирующей запорной арматуры

Это позволит уменьшить контуры отключения в случае повреждения трубопроводов.

«Заменили запорную арматуру в зоне левого берега — 27 тепловых камер, которые у нас являются узловыми. В дальнейшем вся данная запорная арматура будет оснащена гидравлическими приводами, чтобы в случае затопления теплокамеры персонал не терял время на откачку воды. Это можно будет сделать дистанционно», — пояснил гендиректор АО «СГК-Новосибирск».

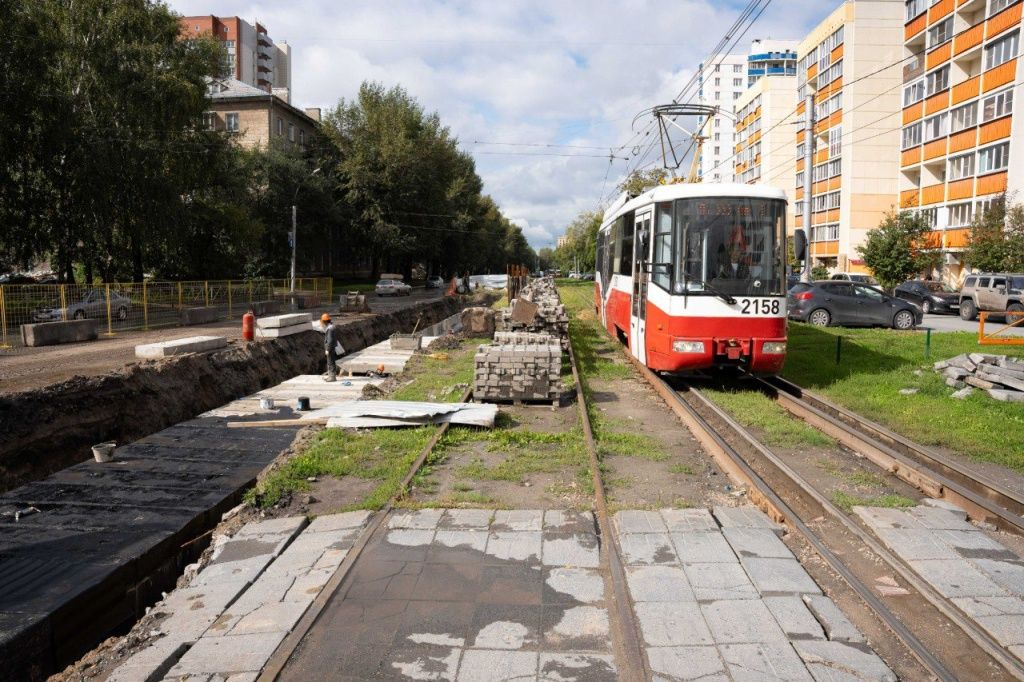

Завершение работ на ул. Котовского по состоянию на начало сентября
Завершение работ на ул. Котовского по состоянию на начало сентября
Скачать

3. Автоматизация мониторинга затопления

Основная часть приборов запланирована для левобережья. Системы мониторинга с автономным питанием установили на 31 тепловой камере. Работы продолжаются.

Устройства будут в режиме онлайн оповещают диспетчерский центр о нештатных ситуациях.

«Ставим датчики уровня воды, чтобы оперативно понимать, затоплена ли камера. И определять, что это за вода, в зависимости от ее температуры», — рассказал Дмитрий Перязев.

В 2024 году ведутся работы по оснащению еще 143 теплокамер, а в 2025-2026 годах — в плане еще 56 камер.

Это повысит оперативность контроля за состоянием узловых точек теплосетей, а значит, и сократит сроки устранения возможных дефектов. С датчиками уменьшение потерь тепловой энергии ожидается в объеме 21 тыс. Гкал в год — это 411 тысяч куб. метров теплоносителя.

4. Улучшение системы теплоснабжения

Готовится изменение режимов работы тепловых источников — ТЭЦ-2, ТЭЦ-3 и Кировской районной котельной — в единой системе теплоснабжения левого берега. «На сегодняшний день заканчиваем разработку технического задания — будет подготовлено техническое решение в части регулировки режимов. Такую рекомендацию нам ранее также дала комиссия», — отметил Дмитрий Перязев.

В 2024 году СГК должна разработать проектно-инженерные решения, а реализовать разработанные мероприятия планируется в 2025 году. В ближайшее время будет выбран подрядчик, который до конца года проведет проектирование.

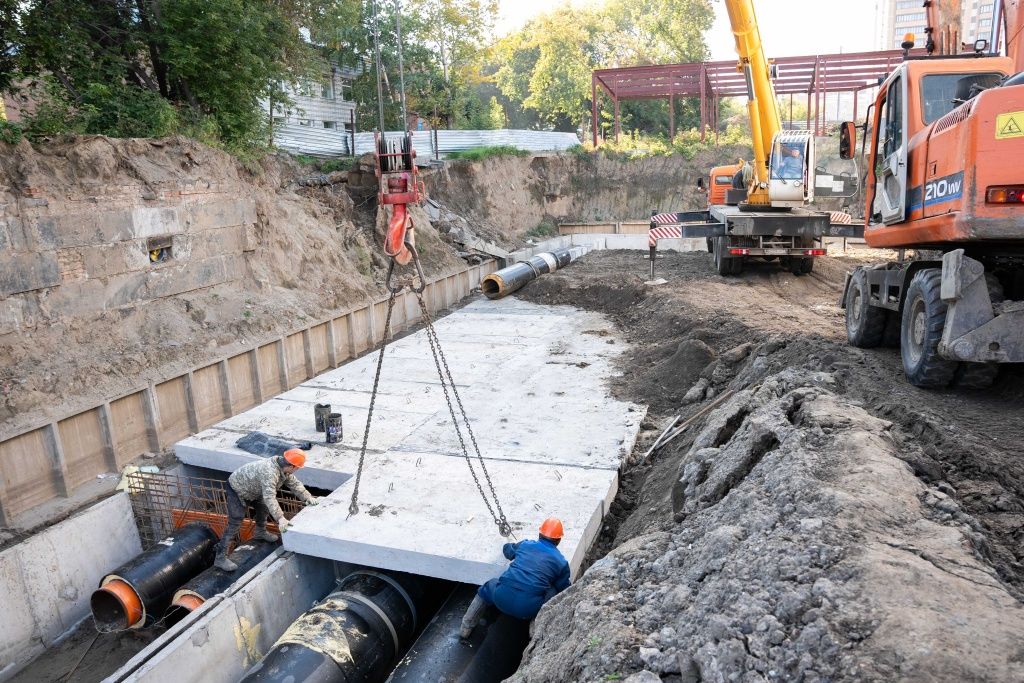

Завершение работ на тепломагистрали от ТЭЦ-2 по ул. Планировочной по состоянию на 16 сентября
Завершение работ на тепломагистрали от ТЭЦ-2 по ул. Планировочной по состоянию на 16 сентября
Скачать

5. Разделение зон теплоснабжения ТЭЦ-2 и ТЭЦ-3

Разделение целесообразно для минимизации отключений систем теплоснабжения потребителей при возникновении аварийных ситуаций. Идет строительство узла подпитки из зоны теплоснабжения ТЭЦ-3 в зону ТЭЦ-2. Подрядчик завершил первый этап — сделаны необходимые врезки, ведется подбор оборудования. Окончательное завершение работ запланировано до конца 2024 года.

«В районе первого павильона на пересечении улиц Ватутина и Планировочной проводятся работы по устройству узла подпитки для компенсации утечек, которые могут возникнуть в контурах ТЭЦ. Это делается именно для того, чтобы уменьшить влияние дефекта на режимы по зоне теплоснабжения левобережья», — прокомментировал Дмитрий Перязев.

Всего СГК в 2024 году вкладывает в дополнительные мероприятия по повышению надежности левого берега 1 млрд рублей. Общий объем вложений в теплосетевые коммуникации Новосибирска в 2024 году — 6,6 млрд рублей.

Общие планируемые вложения в четыре ТЭЦ, теплосети и теплоснабжающий комплекс Новосибирска в 2024 году составят 13,4 млрд рублей.

На что указали депутаты

Игорь Кудин
председатель постоянной комиссии по городскому хозяйству Совета депутатов города Новосибирска

«Немаловажно, что дополнительные средства компания направила целевым способом на левобережье. Очень масштабные инвестиции и большой объем работы проведены. Прежде всего, на улицах Петухова, Петропавловская, Пархоменко, Сибиряков-Гвардейцев и ряде других. Применили современные эффективные методы диагностики. Проводится работа по разделению на секции системы теплоснабжения. С учетом всех этих мер рассчитываем, что в новом отопительном сезоне таких порывов, как в начале 2024 года, уже не будет».

Депутат при этом отметил, что есть вопросы к благоустройству объектов: «Из-за того, что объем работ колоссальный, по ряду участков до наступления зимы в нашей климатической зоне окончательное благоустройство [с укладкой асфальта] уже не сделать. Рассчитываем, что весной 2025 года СГК по договору с подрядчиками достойно и качественно благоустроит места ведения работ».

Игорь Кудин
Игорь Кудин
Скачать

Всего, с учетом модернизации, строительства, капитального и текущего ремонтов, СГК меняет в этом году 75 км коммуникаций в Новосибирске:

  • комплексная замена теплосетей по инвестпрограмме: 36 км (собственные коммуникации, а также 17,2 км муниципальных теплосетей — по концессионному соглашению);

  • текущий ремонт — по результатам выявленных дефектов — предварительно запланирован на уровне 36 км.

  • по результатам ВТД, по состоянию на 25 сентября, заменено 2 км магистральных сетей.

  • капитальный ремонт теплосети по ул. Бурденко протяженностью 1,3 км.
