Чекап теплосетей Новосибирска: основная часть проверок выполнена
Гидравлические испытания прошли 70% запланированных в 2025 году к проверке теплосетей, а дагностику при помощи роботов — 60%. Об этом рассказал главный инженер Новосибирской теплосетевой компании Сергей Срыбных в прямом эфире Центра управления регионом Новосибирской области.
По состоянию на 17 июля проверено 1 726 км трубопроводов — 70% от общей протяженности запланированных к испытанию коммуникаций (2 456 км).
Предварительные результаты: выявили 1 164 дефекта, основная их часть уже устранена.
Сейчас испытания проходят теплосети от ТЭЦ-2; максимальный строк отсутствия горячей воды — 28 июля.

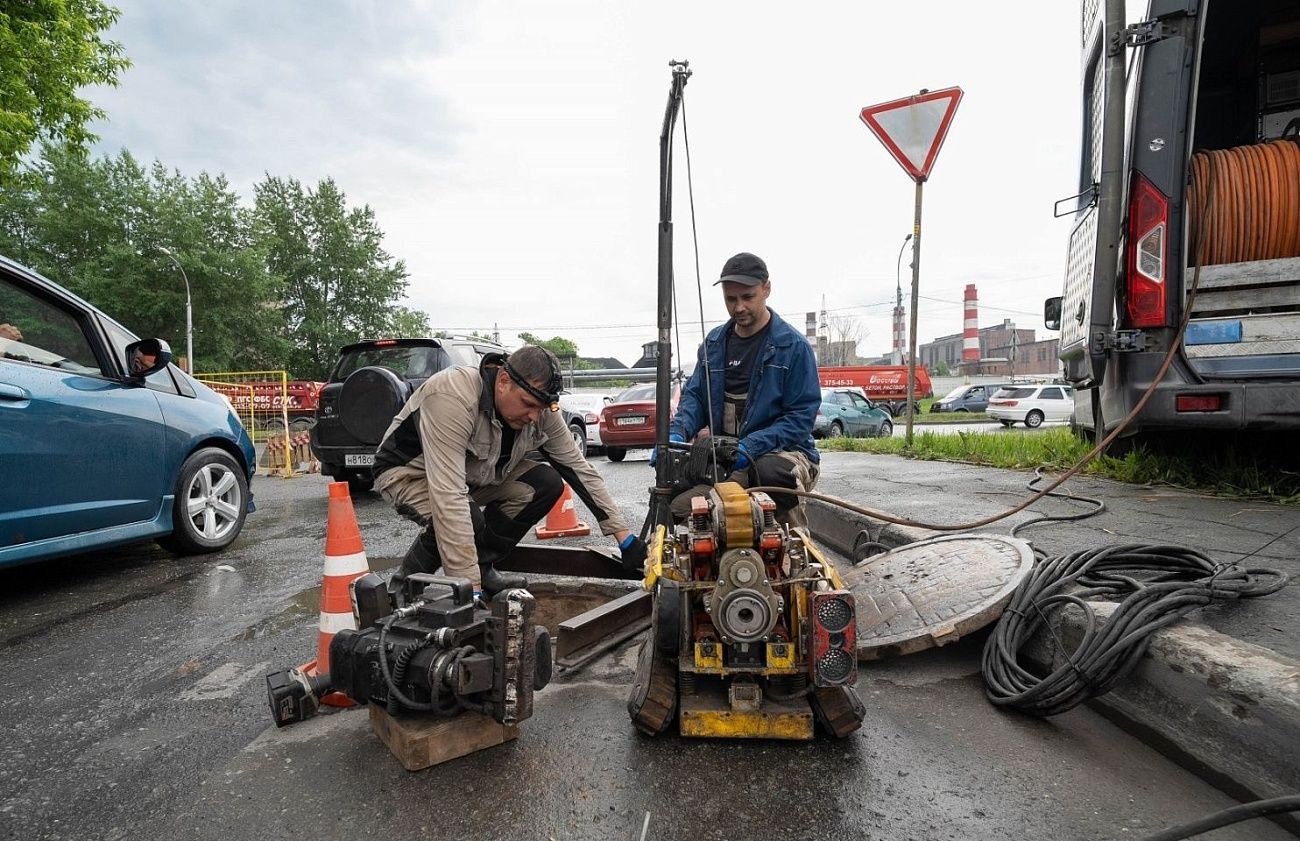

Диагностика роботами
Сергей Срыбных
главный инженер Новосибирской теплосетевой компании
«Если проще сказать, это машинка, которая едет внутри трубопровода и сканирует его как томограф. В этом году мы запланировали проверить 32 км труб, как и в прошлом; на сегодня уже проверили более 19 км, это 60% от годового плана».
Предварительные результаты: выявили 303 критических повреждения, под замену запланировали 2,2 км труб. Половину этих работ уже выполнили.
Главный инженер напомнил и о другом направлении летних работ. Продолжается комплексная замена теплосетей — работы ведутся на 32 участках из запланированных 42-х.
Всего с учетом модернизации, капитального и текущего ремонта, а также строительства, планируется заменить до конца года более 55 км теплосетей.
Запись эфира — по ссылке. На фото справа — Сергей Срыбных Скачать
