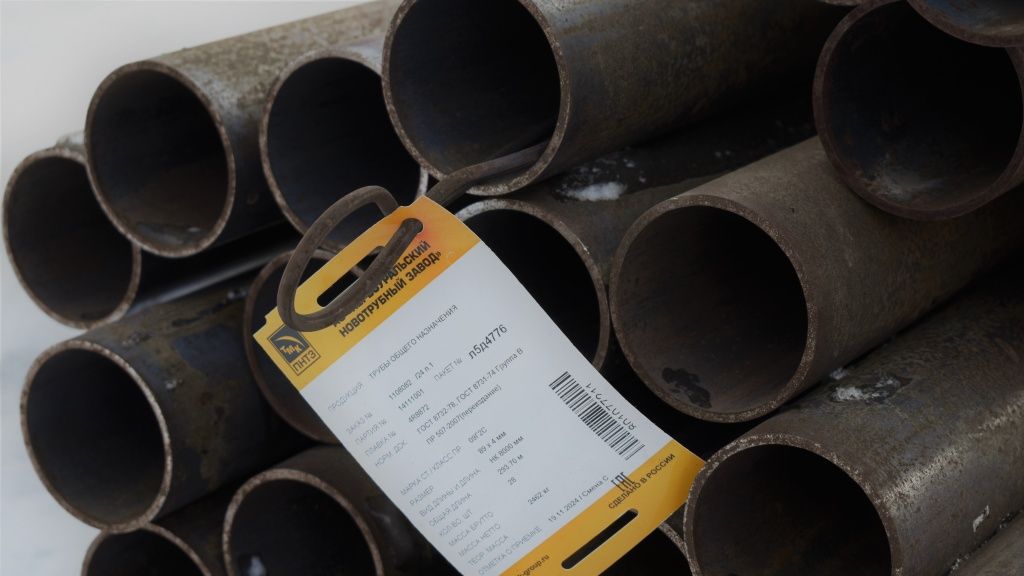

В январе по железной дороге на территорию Бийской ТЭЦ прибыли первые два вагона труб для предстоящей ремонтной кампании. Далее автотранспортом они были перенаправлены на производственную базу теплосетевого подразделения СГК.
Теперь на складской площадке бийских теплоэнергетиков, которая заметно была разгружена к началу отопительного сезона, в наличии «широкий диапазон» материалов: от труб малого и среднего диаметра для обновления квартальных сетей до «семисоток» и «пятисоток», предназначенных для капитального ремонта тепломагистралей, а также изделия с предизоляцией. Последние активно используются в местах подземной прокладки, где трубопроводы испытывают максимальное воздействие природных факторов.
Процесс пополнения запасов для текущих и плановых ремонтов энергетики запускают еще в августе. Закупку материалов для всех видов ремонтных работ — капитальных, плановых и аварийных — Сибирская генерирующая компания проводит на конкурсной основе.

Скачать
Контрактация по закупкам труб большого диаметра проводится компанией сроком на три года. Такой период дает возможность выстраивать максимально эффективное взаимодействие с надежными поставщиками.
На свою продукцию продавец в обязательном порядке предоставляет СГК сертификаты и паспорта качества. Трубы, а также различные фасонные изделия, защитные лотки, изоляционные материалы перед приемкой на склад проходят входной контроль качества на соответствие требованиям, заявленным энергетиками при оформлении тендерных закупок. Все они — только от проверенных российских производителей.
Первая крупная партия труб, прибывших в Бийск, в основном укомплектована изделиями от уральских производителей трубопроката. Она на 86% закроет потребность бийских энергетиков в проведении текущих и внеплановых работ, а также обеспечит выполнение планов 2025 года по капитальной замене участков магистральных и квартальных сетей.
С февраля по март в Бийск поступят трубы, предназначенные для реализации инвестиционных проектов по модернизации городской системы теплоснабжения. Пока никаких препятствий для продолжения плановых поставок материалов, по мнению бийских специалистов по закупочной деятельности, не прогнозируется. Это позволит подрядным организациям приступить к плановой замене отдельных участков теплосетей в алтайском наукограде уже в конце апреля.
