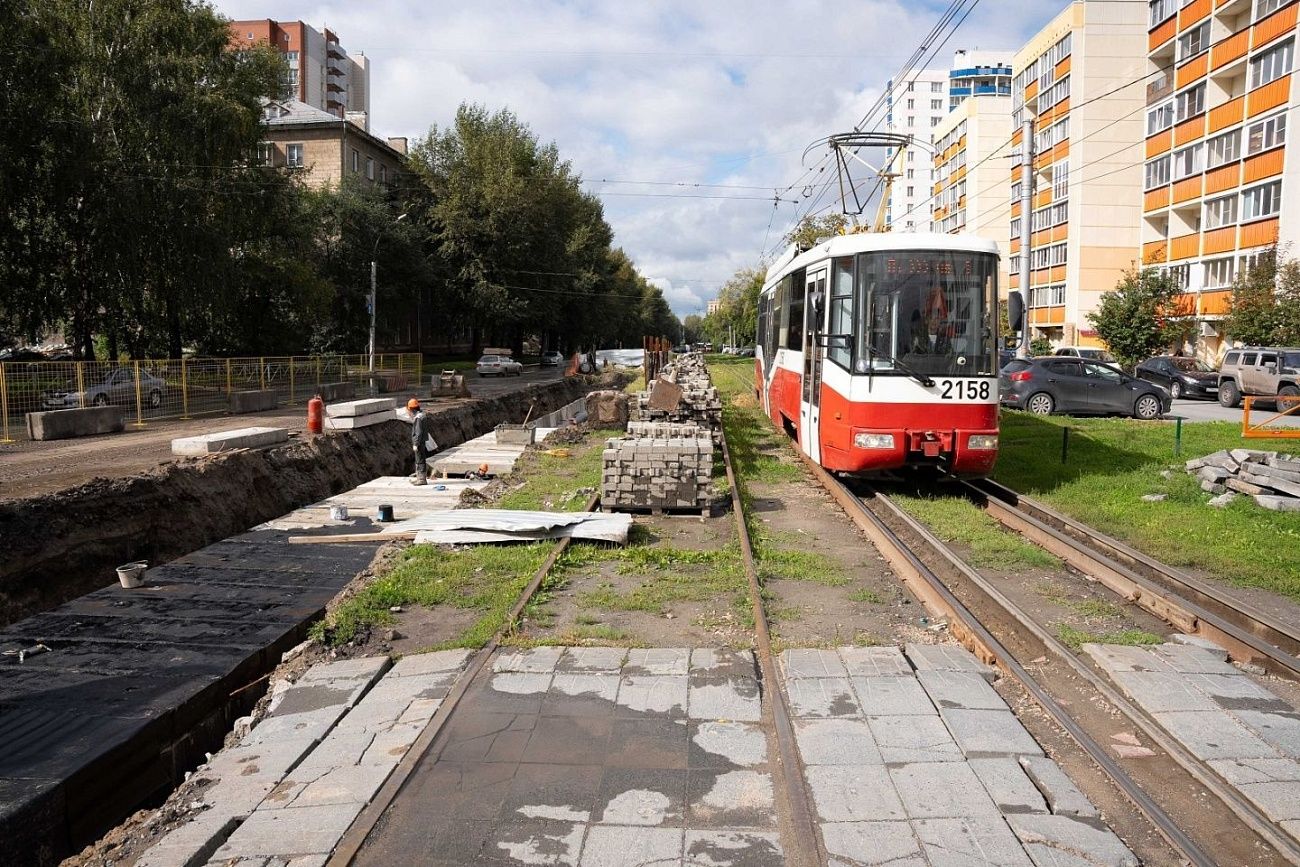

24 участка замены теплосетей в Новосибирске готовят к сдаче

Новосибирская теплосетевая компания завершает работы на 24 объектах технического перевооружения теплосетей. Всего до 1 ноября планируется закончить в общей сложности 48 проектов. Капитальные работы по замене теплосетей не влияют на запуск тепла в городе.

Работы по замене трубопроводов — на завершающем этапе. До полного их окончания подача ресурса горожанам организована по временным схемам — запуск тепла в городе состоится в срок, утвержденный мэром.

Об этом заявил генеральный директор Новосибирской теплосетевой компании Максим Рябенко 10 сентября в прямом эфире. Общий процент готовности к подключению систем теплоснабжения — более 90%.

Максим Рябенко
генеральный директор Новосибирской теплосетевой компании

«Есть немало объектов технического перевооружения, где работы практически закончены. Приведу несколько примеров. Левый берег — труба в ближайшие дни будет собрана и начнется обратная засыпка по ул. Римского-Корсакова недалеко от Монумента Славы; заканчиваем работы на улице Невельского. В Кировском районе высокая степень готовности трубопроводов на ул. Беловежской, Сибиряков-Гвардейцев. На правом берегу — готовим к запуску три участка по Гусинобродскому шоссе и Доватора. Заканчиваем перекладку тепломагистрали на Автогенной — с увеличением ее диаметра с 800 мм до 1000 мм, а значит, и пропускной способности.Это проект, который позволяет развиваться центральной части города».

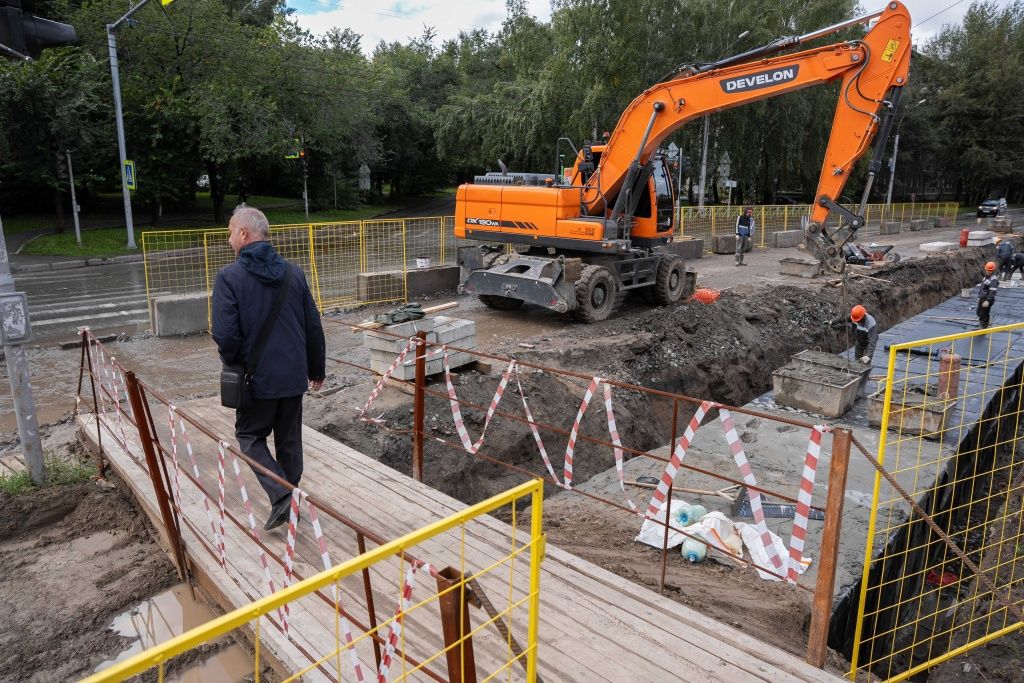

Работы на Котовского по состоянию на 3 сентября
Работы на Котовского по состоянию на 3 сентября
Скачать

Всего готовятся к сдаче 24 проекта, расположенные на улицах:

  1. Фрунзе,

  2. Богдана Хмельницкого,

  3. Гусинобродское шоссе (3 участка),

  4. вблизи ул. Кирова,

  5. Автогенная,

  6. Красина,

  7. Пархоменко,

  8. Римского-Корсакова,

  9. Невельского,

  10. Беловежская,

  11. Добролюбова,

  12. Петухова,

  13. Сибиряков-Гвардейцев,

  14. Оловозаводская,

  15. Дунаевского,

  16. Тюленина,

  17. Блюхера,

  18. Котовского (два участка),

  19. Фасадная,

  20. Красных зорь,

  21. Гэсстроевская.

В том числе на одиннадцати объектах новые трубы уже готовы к запуску — по улицам Фрунзе, один из участков по Гусинобродскому шоссе, Пархоменко, Римского-Корсакова, Беловежская, Добролюбова, Петухова, Сибиряков-Гвардейцев, Блюхера, два участка — по Котовского.

К 1 ноября планируется завершить в общей сложности 48 проектов комплексной замены теплосетей — это свыше 36 км трубопроводов в однотрубном исчислении — почти вдвое больше, чем в 2023 году.

Максим Рябенко
Максим Рябенко
Скачать

Всего, с учетом модернизации, строительства, капитального и текущего ремонтов, НТСК меняет в этом году более 70 км коммуникаций.

  • Комплексная замена теплосетей по инвестпрограмме: 36 км (собственные, а также муниципальные теплосети — по концессионному соглашению).

  • Текущий ремонт — по результатам выявленных дефектов — запланирован на уровне 36 км. По состоянию на 10 сентября, бригады НТСК заменили примерно 20 км.

  • Капитальный ремонт теплосети по ул. Бурденко протяженностью 1,3 км. Работы идут по графику.
