Замена теплосетей в Бийске: как продвигаются работы на объектах
Скачать

Замена теплосетей в Бийске: как продвигаются работы на объектах

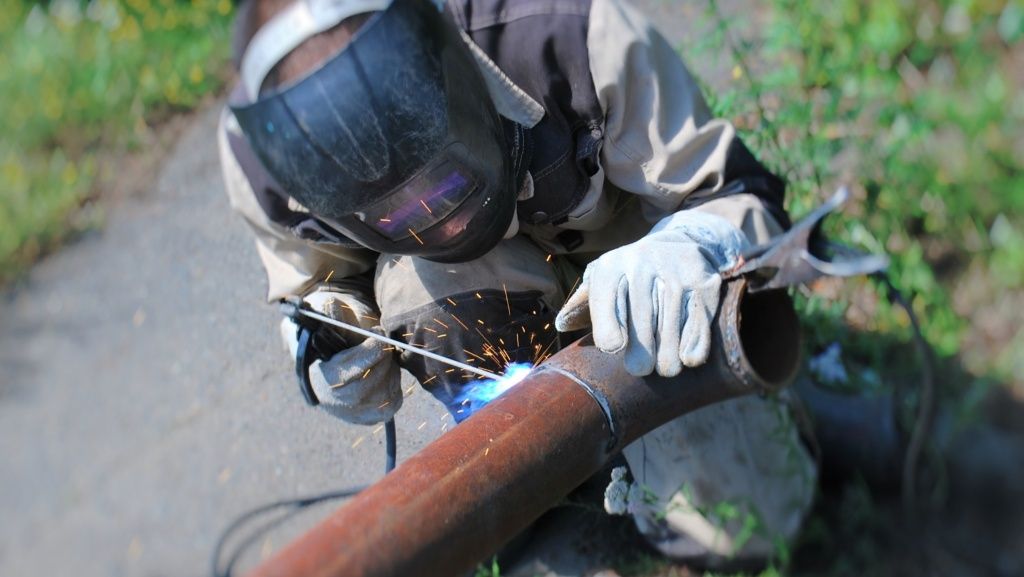

Не успели оглянуться, как наступила середина лета. До начала отопительного сезона осталось около 2-х месяцев, поэтому и СГК прилагает максимум усилий, чтобы завершить ремонт бийских теплосетей в запланированные сроки. Информируем о ходе работ на самых крупных объектах технического перевооружения трубопроводов.

Техническое перевооружение участка теплосети по ул. Митрофанова, 11 протяженностью в однотрубном исполнении 259,1 м, диаметром 300 мм.

Все работы на трубопроводе завершены. Но работа на участке продолжается: в данный момент проводится обновление (перенос) тепловой камеры, где выполнены бетонные работы и переврезка запорной арматуры.

  • Срок завершения работ — 27 июля 2026 г.

  • Восстановление благоустройства на месте выполненных работ — 31 июля 2026 г.

Техническое перевооружение участка теплосети по ул. Ленина, 244 протяженностью в однотрубном исполнении 207,2 м, диаметром 500.

Выполнен демонтаж трубы и лотков, проведена чистка канала прокладки и подготовка основания для бетонирования. Начата подготовка новых труб к сборке.

  • Срок завершения работ — 23 августа 2026 г.

  • Восстановление благоустройства на месте выполненных работ — 31 августа 2026 г.

Техническое перевооружение участка теплосети по ул. Казанцевых, 58 протяженностью в однотрубном исполнении 355 м, диаметром 500 мм.

Закончен монтаж 222 метров трубопровода (63%).

Выполнены обратная засыпка под дорогой, отсыпка щебнем и установка бордюров.

Дорожной организацией проведена подготовка к асфальтированию проезжей части в сторону Вокзала.

На противоположной стороне (под путепроводом) проводятся изоляционные работы на трубопроводе и подготовка к перекрытию канала.

  • Срок завершения работ — 31 августа 2026 г.

  • Восстановление благоустройства на месте выполненных работ — 30 сентября 2026 г.

Техническое перевооружение теплосети по ул. Кутузова, 9/2 протяженностью в однотрубном исполнении 82 м, диаметром 200 мм.

Полностью завершен демонтаж плит перекрытия.

Начат монтаж временного трубопровода горячего водоснабжения.

  • Срок завершения работ — 23 августа 2026 г.

  • Восстановление благоустройства на месте выполненных работ — 31 августа 2026 г.

Роза Кремлева
заместитель директора по развитию теплосетевого подразделения СГК в Бийске

«На данный момент плановая замена и техническое перевооружение участков теплосетей в рамках инвестиционной программы бийского теплосетевого подразделения СГК выполнена на 60%.

Основные объемы работ на участках замены и технического перевооружения трубопроводов производятся в соответствии с графиком.

Если в ходе работ выявляются неучтенные подземные коммуникации смежных организаций, это может нарушить сроки земляных работ. В этом случае подрядные организации привлекают на объекты дополнительные бригады».
