На котлоагрегате №11 в полном объеме смонтированы поверхности нагрева — 640 тонн. Завершаются работы по сварке стыков на холодной воронке нижней радиационной части котла. Произведен монтаж основных трубопроводов, включая временные, необходимые для продувок и гидравлических испытаний.

Скачать
В многосменном режиме продолжается монтаж обмуровки стен котла и их последующая обшивка листовым металлом. Оборудование для системы шлакоудаления еще предстоит установить, тогда как пылепитатели и горелки уже смонтированы.
Важным событием для электростанции в середине июля стала установка на фундамент генератора №6, изготовленного на российском машиностроительном предприятии.

Скачать

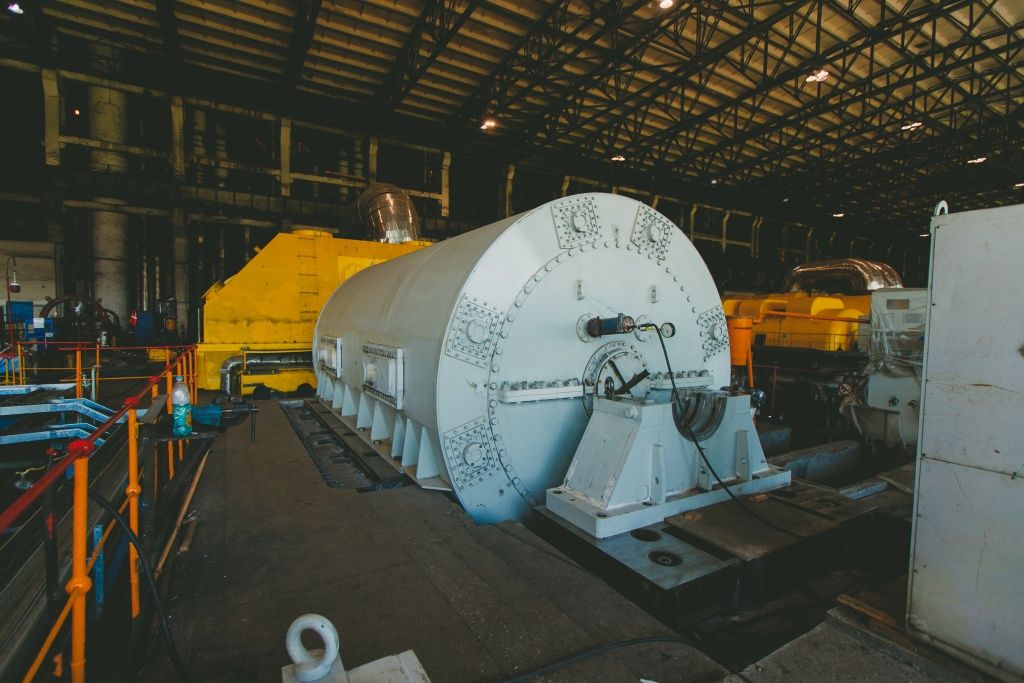

За прошедший месяц были выполнены работы по выставлению статора генератора, монтажу вводов и проведению электрических испытаний. В ближайшее время планируется установка ротора генератора и его сочленение с турбиной.

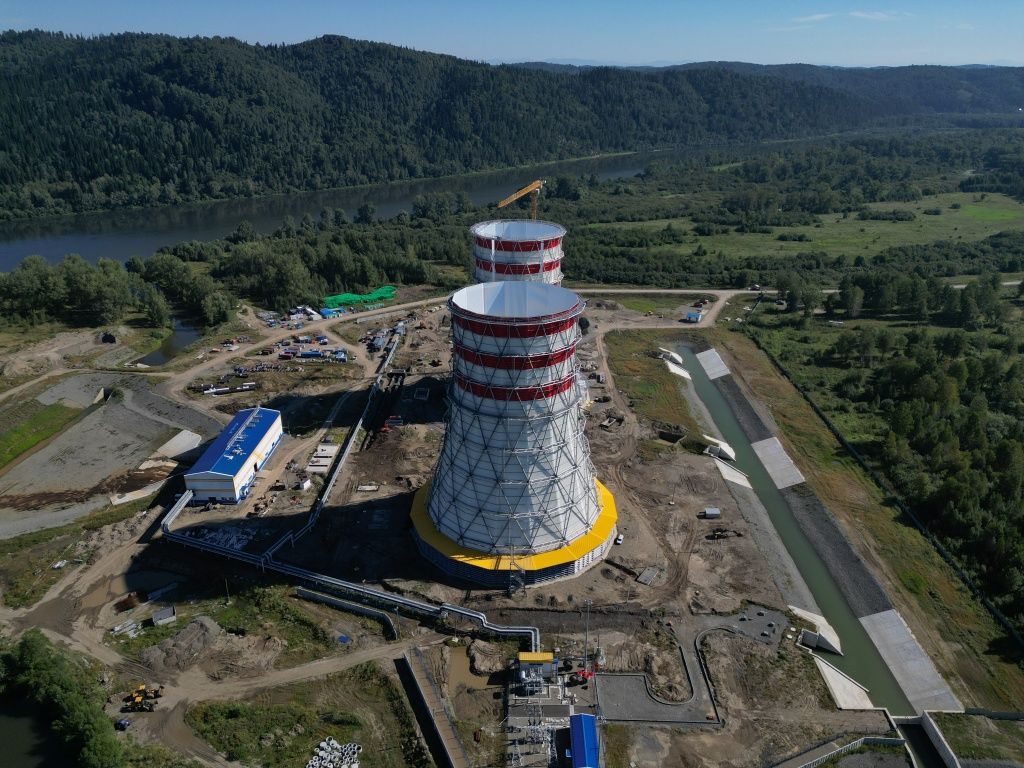

На строительной площадке Томь-Усинской ГРЭС завершены работы на первой башенной градирне. Сооружение готово к запуску.
Скачать

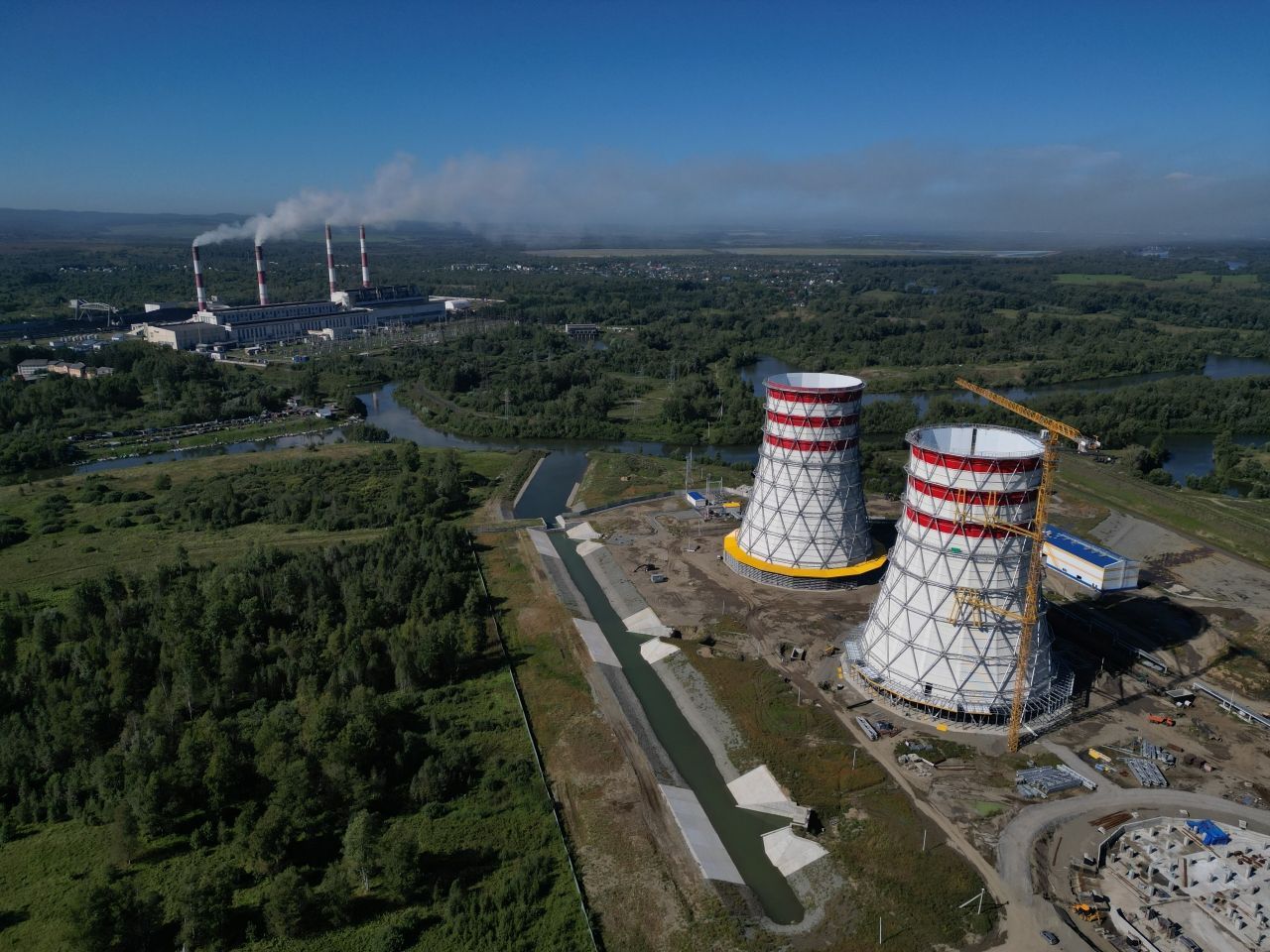

Три башенных градирни и циркуляционная насосная станция необходимы для организации частично оборотной системы технического водоснабжения Томь-Усинской ГРЭС и снижения нагрузки на экологию региона.
Скачать

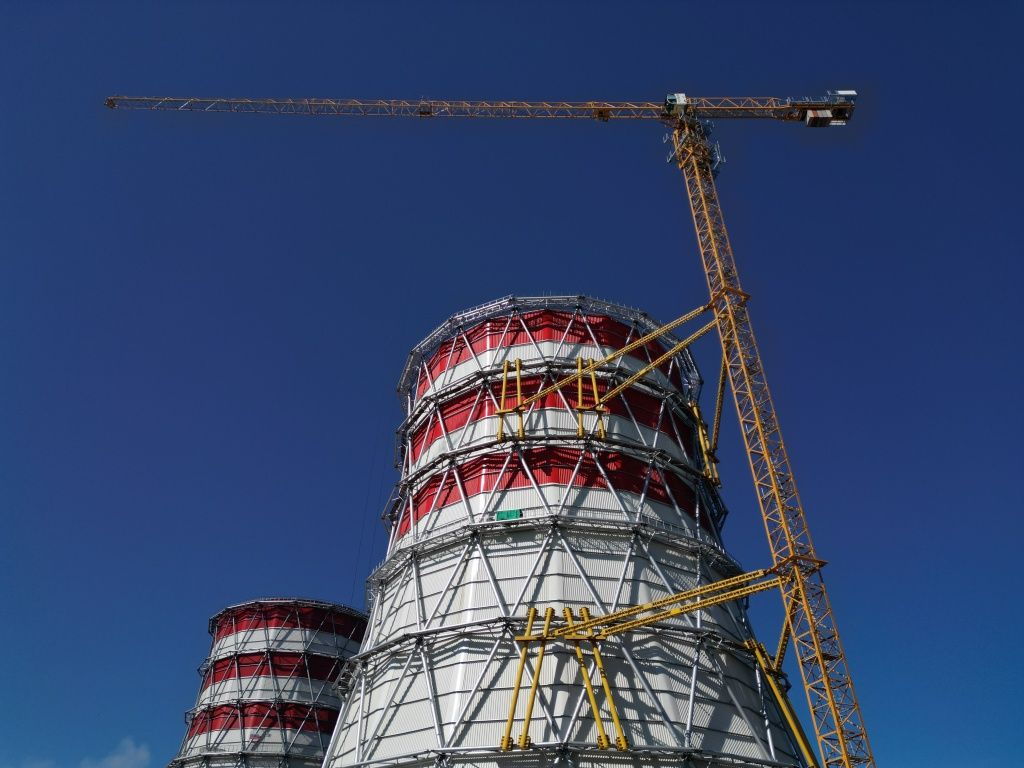

На градирне №2 завершены работы по монтажу каркаса и обшивки, ведётся подготовка к установке оросителя и каплеуловителя, а также монтаж регулирующих жалюзийных устройств. Установка всех шести циркуляционных насосов в циркуляционной насосной станции завершена, выполняется монтаж электродвигателей.
Скачать

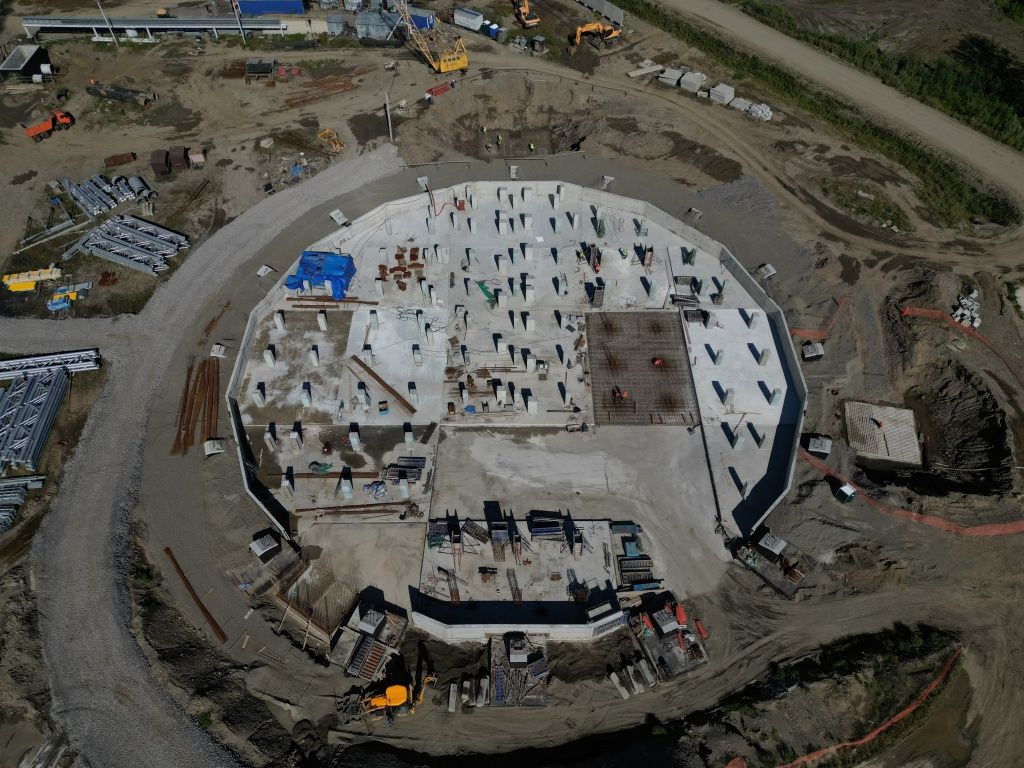

На градирне № 3 ведутся бетонные работы, готовится основание для возведения каркаса сооружения.
Скачать
Градирни Томь-Усинской ГРЭС создаются для энергоблоков №№ 6, 7 и 9, обновляемых в рамках программы ДПМ-2. Завершение всех работ по модернизации планируется до конца 2025 года.
