В планы ремонтной кампании СГК-Алтай, которая реализуется на Бийской ТЭЦ,

В приоритете — качество выполненных ремонтных работ. О ходе подготовки Бийской ТЭЦ к предстоящему к отопительному сезону

До начала отопительного сезона осталось уже меньше месяца. Как подготовилось к переходу на зимний режим работы главное энергетическое предприятие Бийска – в нашем материале.

В планы ремонтной кампании СГК-Алтай, которая реализуется на Бийской ТЭЦ, входит выполнение мероприятий по текущему, среднему и капитальному ремонту на 15 единицах основного оборудования, а также ремонт общестанционного оборудования, зданий и сооружений.

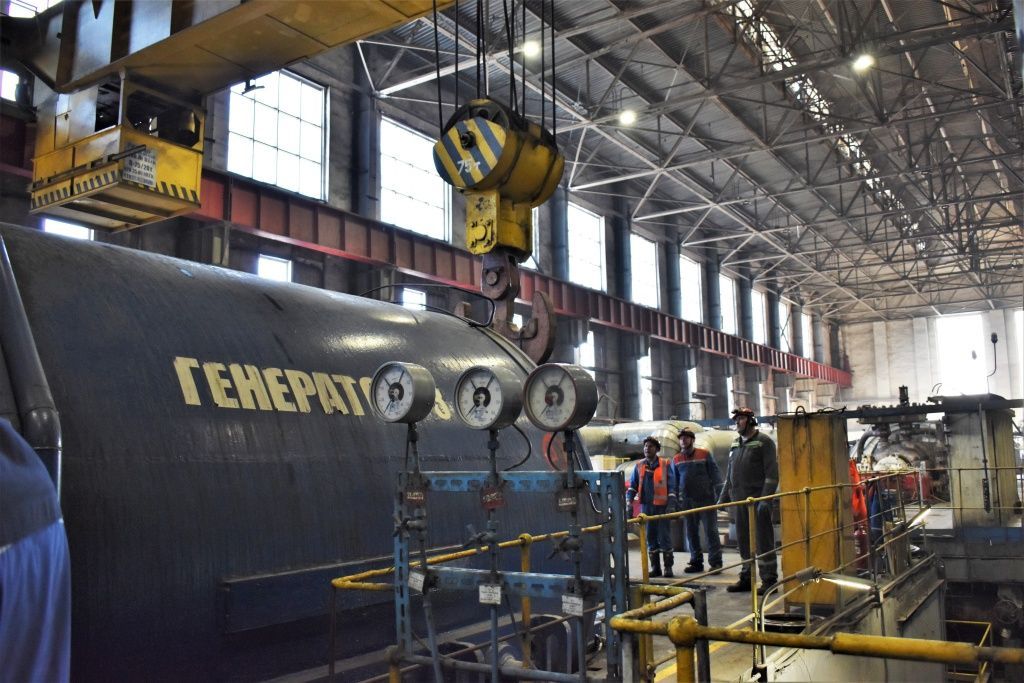

Бийская ТЭЦ. Сентябрь 2026 года
Бийская ТЭЦ. Сентябрь 2026 года
Скачать

 К 1 сентября бийские энергетики с привлечением специализированных подрядных организаций завершили ремонт на 9 единицах основного оборудования.

Отметим, что ремонтная и инвестиционная программы СГК-Алтай, реализуемые на Бийской ТЭЦ, предусматривают распределение мероприятий на протяжении всего календарного года, так как резерв рабочих мощностей позволяет часть оборудования выводить в ремонт даже с учетом нагрузки, которую станция несет в отопительный сезон.

Котельное оборудование

Полностью закончены плановые ремонтно-профилактические работы на котлоагрегатах №7, 10, 11, 12, 13, 15, 16.
В данный момент ведется замена поверхностей нагрева на котле №14: обновляются 32 тонны блоков фронтового экрана топки и 28 тонн блоков радиационного пароперегревателя.

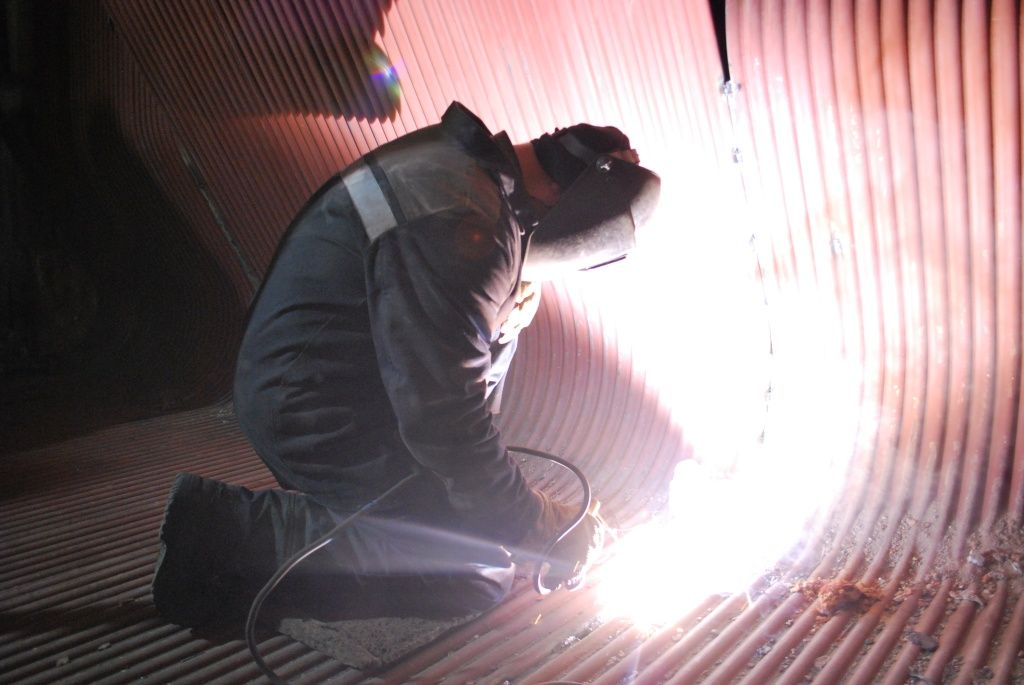

Ремонтные работы на котельном оборудовании Бийской ТЭЦ
Ремонтные работы на котельном оборудовании Бийской ТЭЦ
Скачать

Турбинное оборудование

С марта по август 2026 года весь комплекс запланированных ремонтных работ выполнен на турбоагрегатах №1, 3, 5, 7.

Осенью бийские энергетики планируют  выполнить типовой текущий ремонт турбогенератора № 5 и приступить к капитальному ремонту турбогенераторов № 4 и № 8.

Здания и сооружения

В межотопительный период проведены работы на самом высоком сооружении Бийской ТЭЦ — дымовой трубе №4, высота которой составляет 240 метров.

На объекте выполнен ремонт наружных железобетонных газоходов, по которым выводятся дымовые газы при эксплуатации котлов № 14, 15, 16.

До конца октября на станции будет активно проводиться остекление главного производственного корпуса и других помещений ТЭЦ на площади более 300 квадратных метров, ремонт 2,6 тысяч квадратных метров кровли, обновление фасадов зданий и железобетонных опор эстакад.

На зданиях производственных цехов Бийской ТЭЦ обновлены фасады
На зданиях производственных цехов Бийской ТЭЦ обновлены фасады
Скачать

Артем Зубарев
Директор Бийской ТЭЦ

«Ремонтная кампания на станции продвигается без отклонений от графика, с реализацией полного объема запланированных работ.
Но у нас и наших коллег из подрядных организаций есть другая, не менее важная задача — выдержать все критерии качества выполнения ремонтных мероприятий. Это будет главной гарантией стабильной работы станции в предстоящий и последующие отопительные периоды».
