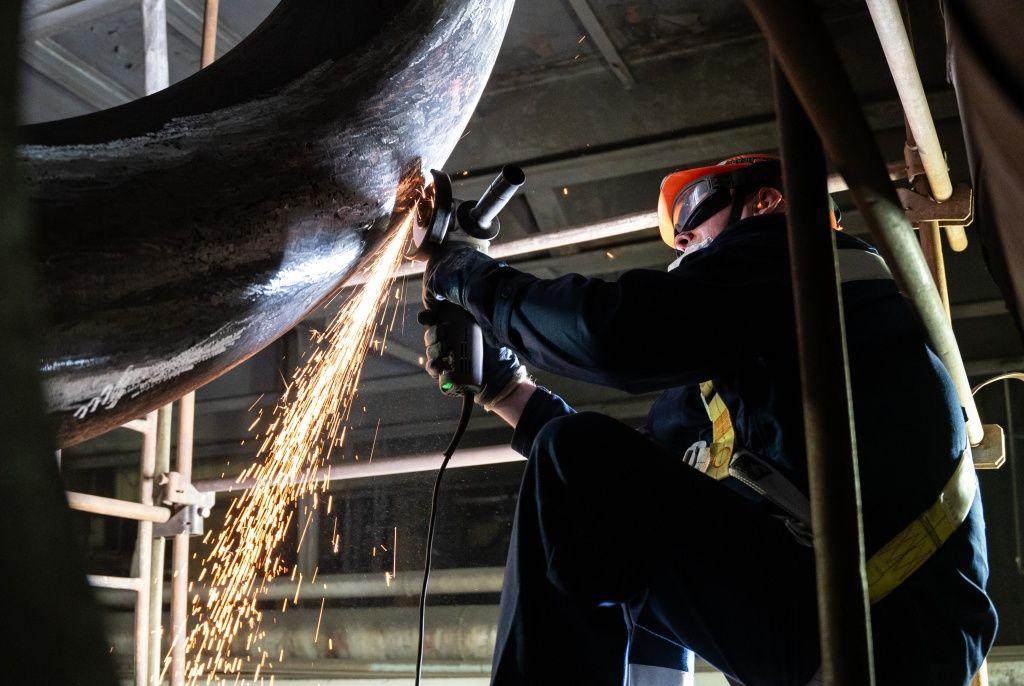

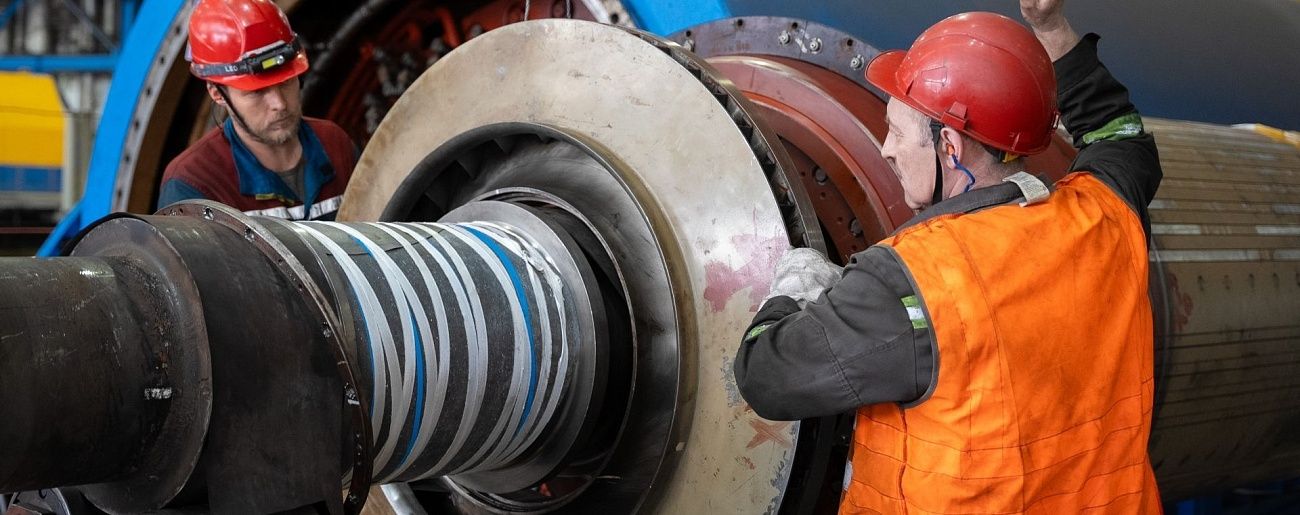

Команда из двухсот специалистов — сотрудников ТЭЦ-5 и компании Сибирьэнергоремонт — приступила к работе на энергоблоке, в составе которого котел, турбина и генератор. Капремонт продлится до 25 июня 2026 года. Вложения составят порядка 450 млн рублей.

Скачать
Мощность блока составляет 200 МВт — это 17% мощности всей станции. Последний раз энергоблок №4 проходил капремонт 5 лет назад.
Основные мероприятия предстоит выполнить на котле: обновить ширмовый пароперегреватель второй ступени — заменить 40 тонн вертикальных трубок, расположенных в верхней части топочной камеры. Трубы изгибаются на 180°С и образуют широкую плоскую ленту — ширмы.
СГК не закупает это оборудование — его изготавливает в Кемерове профильное предприятие Сибирьэнергоремонта — ремонтного подразделения СГК.

Скачать

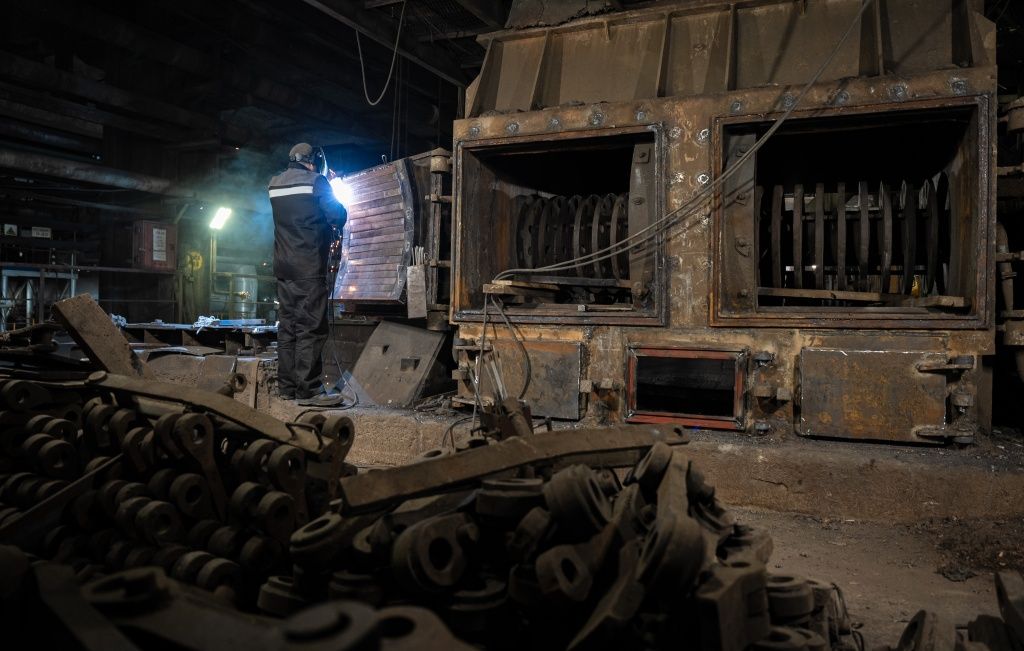

В числе других мероприятий — замена элементов оборудования пылепроводов, по которым транспортируется измельчённое топливо; замена паросборных камер, откуда ресурс поставляется потребителям.

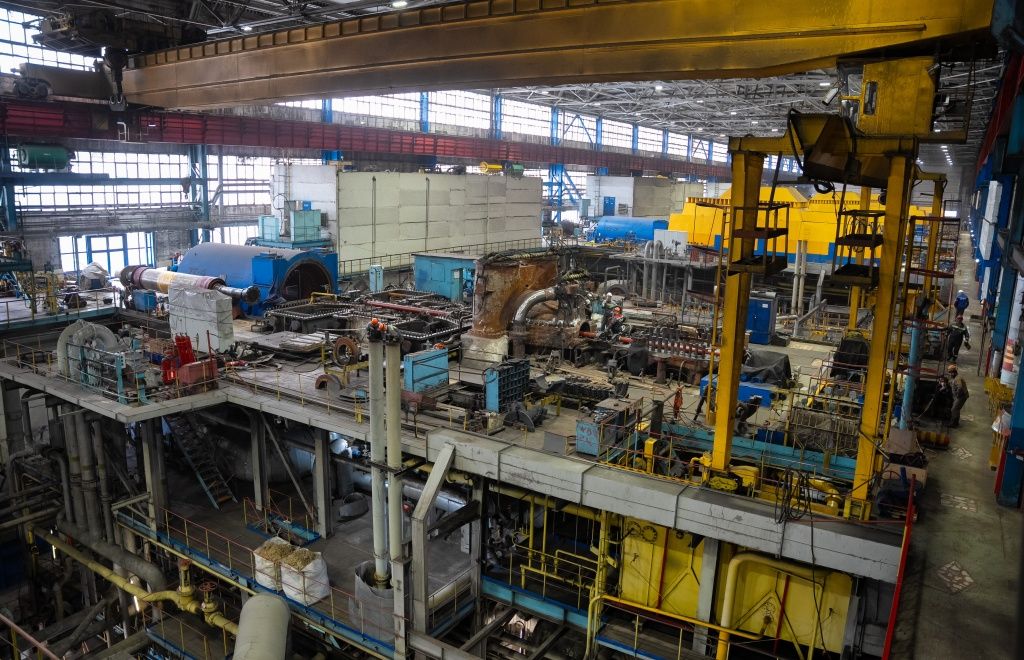

По завершении работ энергоблок будет включен в работу.
