Ремонт текущий и капитальный

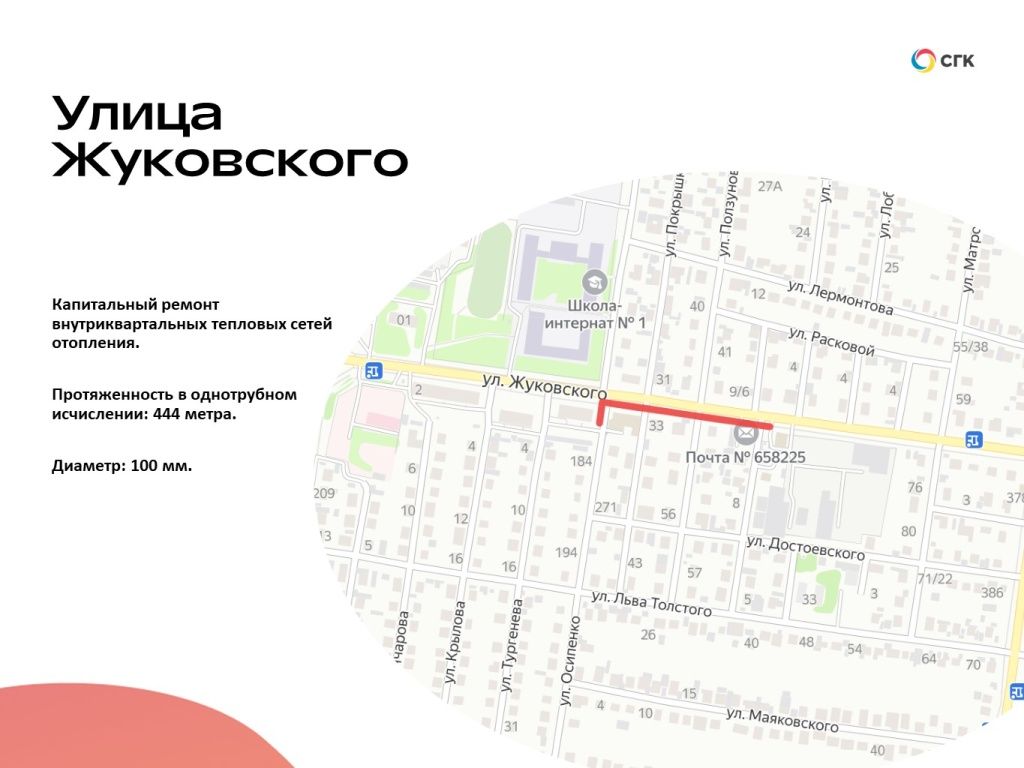

В программу капитального ремонта 2025 года вошли три объекта, возраст сетей на которых серьёзно превысил нормативный срок эксплуатации. В частном секторе на улице Жуковского — от улицы Панфилова до Осипенко — энергетики предстоящим летом приведут в порядок 444 метров теплосетей отопления диаметром 100 мм. Трубопроводы в этом районе были построены 50 лет назад.

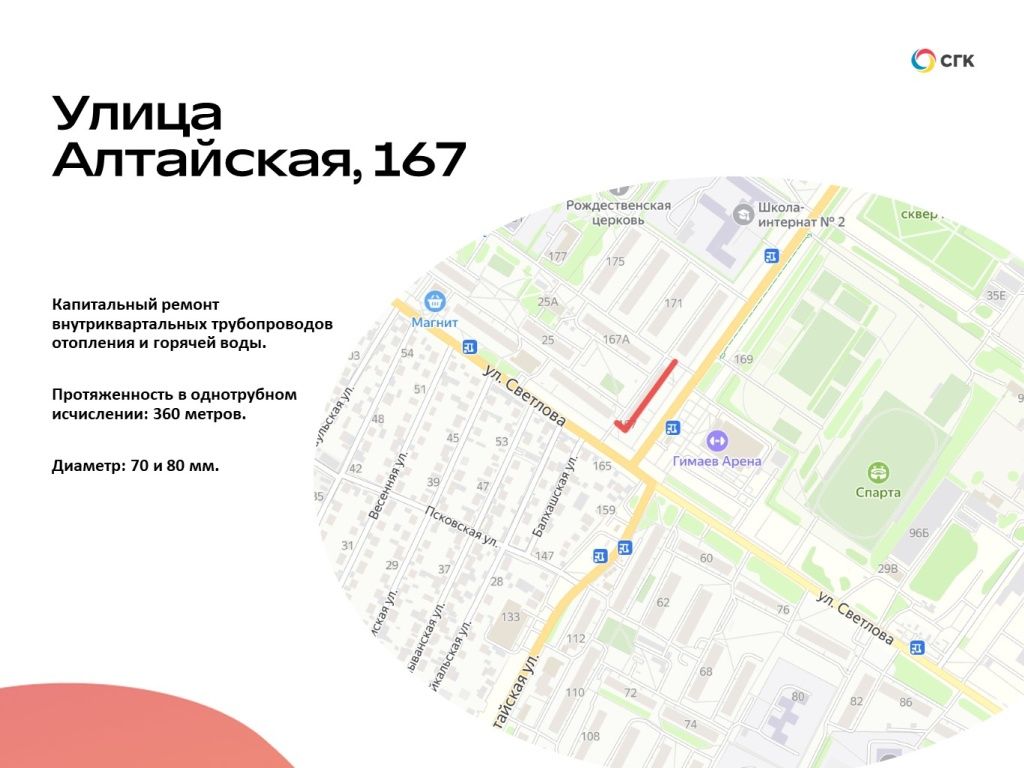

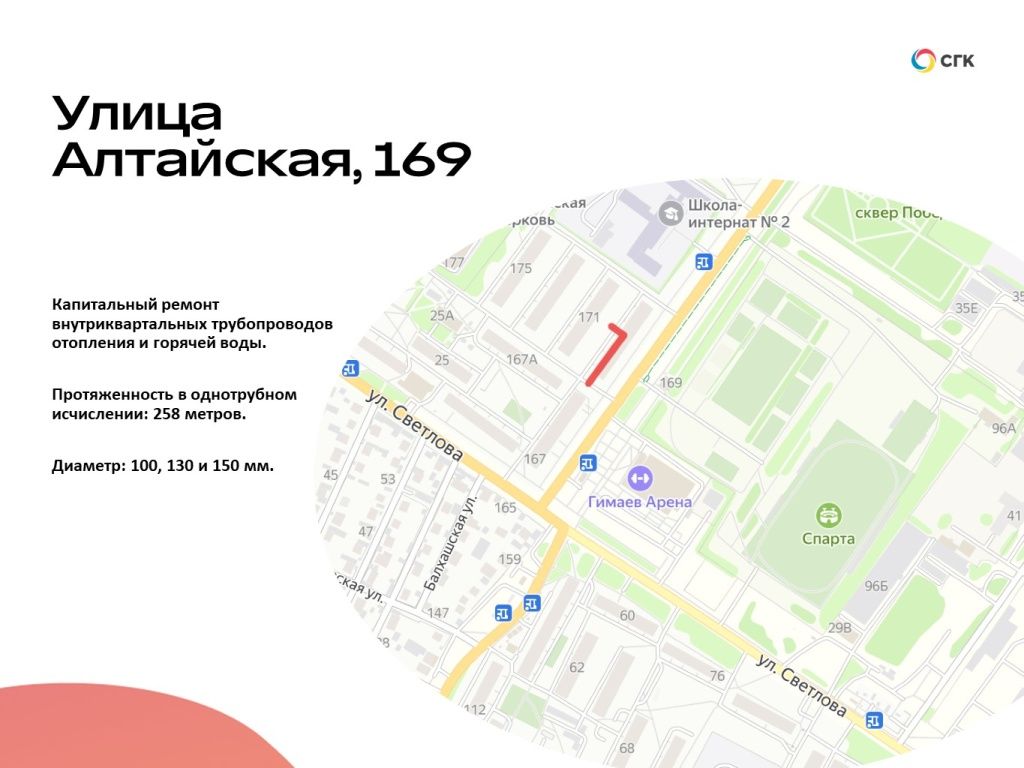

Сразу два объекта капитально отремонтируют в этом году на улице Алтайской в районе домов №167 и №169. Энергетики запланировали там замену 360 и 258 метров трубопроводов соответственно. На обоих участках будут переложены и трубы отопления, и трубы горячего водоснабжения диаметром от 70 до 150 мм. Повышенная повреждаемость трубопроводов стала причиной включения участков в ремонтную кампанию-2025.


Почти 4,9 км трубопроводов в этом году энергетики СГК обновят текущим способом. Большая часть из них после гидравлических испытаний — проверки теплосетей на плотность и прочность, а также других видов диагностики.
Кроме того, в рамках ремонтной кампании предстоящим летом будет обновлена запорная арматура, компенсаторы тепловых сетей и выполнен ремонт строительной части тепловых камер. На эти цели, а также на капитальный и текущий ремонт компании направит 157,2 млн рублей.
Повышая надежность теплоснабжения: инвестиции 2025 года

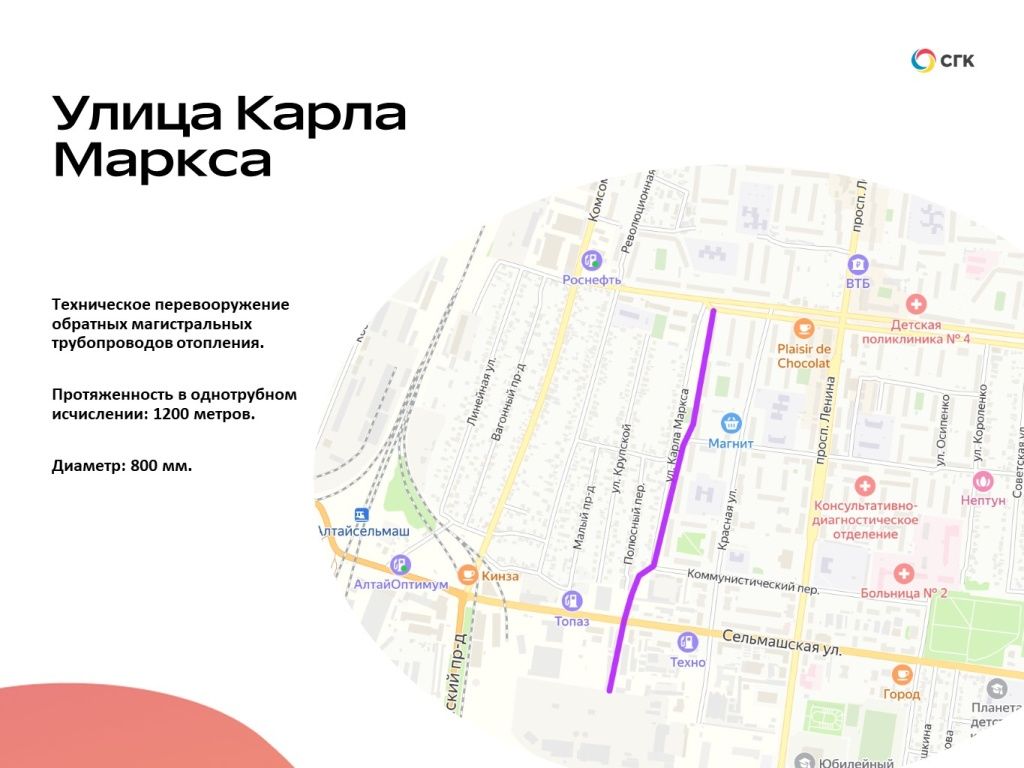

1,2 км магистральных трубопроводов коснется масштабная модернизация. На эти цели СГК инвестирует 157 млн рублей. Тепловые сети, которые обеспечивают теплом более 73,5 тыс. потребителей, не просто будут обновлены, а реконструированы. Модернизируют теплосети, проложенные параллельно улице Карла Маркса от Южной тепловой станции до проспекта Рубцовского.
Сейчас для возврата теплоносителя на Южную тепловую станцию используются два трубопровода диаметром 600 мм. Вместо них специалисты проложат на объекте один обратный магистральный трубопровод диаметром 800 мм. Это позволит повысить надежность работы теплосетевого комплекса города.

Решение о модернизации было принято после внутритрубной диагностики с помощью робота.
«Впервые в 2024 году в Рубцовске мы применили новый вид оценки состояния металла сетей — диагностику с помощью робота. Она показала, что тепловые сети в этом районе почти полностью исчерпали свой ресурс. Зимой при возникновении дефекта на одном из двух обратных трубопроводов под отключение могут попасть 545 многоквартирных и 360 частных домов, 31 детский сад, 11 школ и 15 медицинских учреждений. При высокой сложности работ длительность отключения будет превышать нормативный срок, и это может привести к размораживанию систем отопления. На повторный запуск ресурса в городе, нормализацию режимов и устранения последствий в этом случае понадобится несколько недель. Это серьезные риски».
Работы по на улице Алтайском, Жуковского и Карла Маркса под контролем СГК будут проводить подрядные организации. Финальной стадией обновления сетей станет благоустройство объектов до первоначального состояния. Активная фаза работ, по предварительному прогнозу, начнется в июне.
