Рассказываем, на какой стадии сейчас их реализация.
Строительство головного участка тепловой сети от Абаканской ТЭЦ

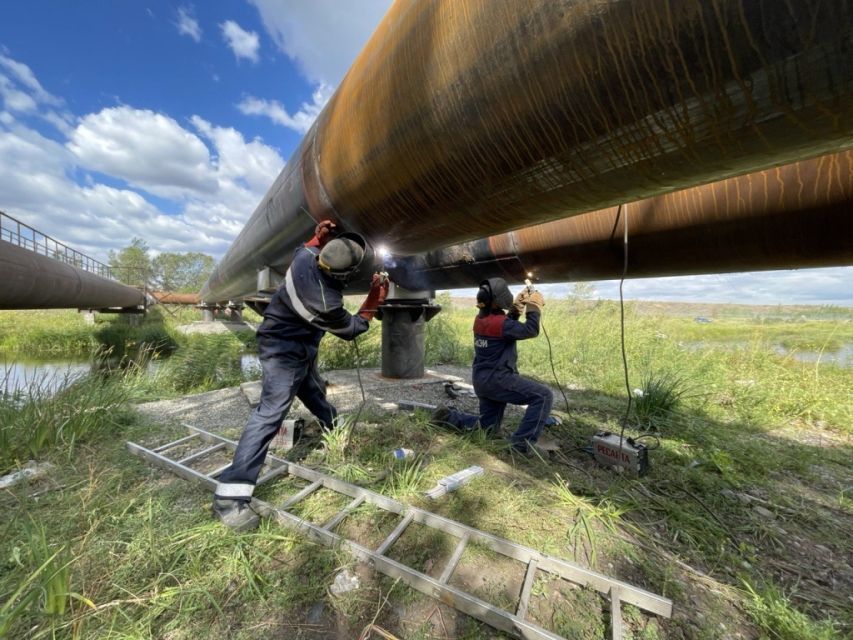

![Диаметр трубопровода головного участка — 1200 мм Диаметр трубопровода головного участка — 1200 мм](/upload/medialibrary/f39/f3988178f89c0bbe5474be394dcb9c3d.jpg)
Скачать
В декабре 2022 года энергетики приступили к строительству головного участка подающего трубопровода диаметром 1200 мм. Он идет от павильона №1 Абаканской ТЭЦ в сторону магистрального трубопровода, который специалисты строили для потребителей северного района Абакана. Цель проекта — увеличить пропускную способность теплосети, что впоследствии позволит подключить дополнительных потребителей к теплоснабжению Абаканской ТЭЦ.
До конца января 2023 года участок протяженностью более 1000 метров будет смонтирован, после чего приступят ко второму этапу перекладки трубопровода протяженностью 1800 метров.

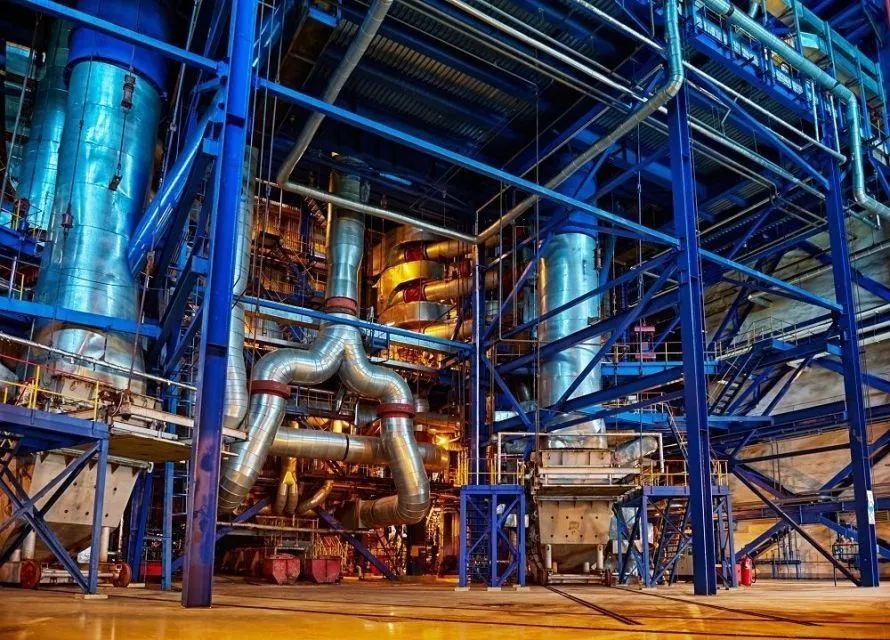

![На склад Абаканской ТЭЦ уже пришло более 50 вагонов с трубами диаметра 1200 мм. Работы по монтажу трубопровода продолжатся в феврале 2023 года, после проведения всех необходимых закупочных процедур по выбору подрядчика На склад Абаканской ТЭЦ уже пришло более 50 вагонов с трубами диаметра 1200 мм. Работы по монтажу трубопровода продолжатся в феврале 2023 года, после проведения всех необходимых закупочных процедур по выбору подрядчика](/upload/medialibrary/c37/c3746b67954fbb602342475b146f911c.jpg)
Скачать
До начала гидравлических испытаний, которые проходят традиционно в конце мая-начале июня, специалисты смонтируют подающую ветку трубопровода, выполнят его промывку, испытают высокими температурами и давлением выше рабочего.
![Выполнение работ по монтажу трубопровода предполагает переход через федеральную автодорогу. Только строительство трубопровода будет выполнено не над землей, а под автомобильной трассой Выполнение работ по монтажу трубопровода предполагает переход через федеральную автодорогу. Только строительство трубопровода будет выполнено не над землей, а под автомобильной трассой](/upload/medialibrary/c83/c83297d9b804d683ce5393b88e36b5f4.jpg)
Скачать
В ходе строительства головного участка энергетики планируют пересечь автодорогу федерального значения в проходном канале под дорожной трассой, что позволит безопасно эксплуатировать тепловую сети и в дальнейшем упростит ее ремонт.
Строительство котельной и двух участков тепловых сетей в Белом Яре Алтайского района Хакасии
В селе Белый Яр Алтайского района Хакасии продолжаются работы по строительству нового блочно-модульного теплоисточника. Он заменит старую неэффективную котельную.
Скачать
Работая на объектах, энергетики стараются не потерять даром ни один день, чтобы уложиться в установленные сроки. И даже новогодние каникулы — не повод останавливать важные проекты. Именно по этой причине в первых числах января наладчики монтажной бригады барнаульской компании КСК «Гарант» начнут внутреннюю обвязку оборудования котельной, параллельно будут проводится работы по монтажу стен и кровли. Кроме того, перед пуско-наладочными работами специалисты выполнят монтаж дымовой трубы и вспомогательного оборудования теплоисточника.
Параллельно с монтажом блочно-модульной котельной энергетики ведут строительство тепловой сети до здания котельной.
![Строительство первой очереди тепловой сети протяженностью 1600 метров выполнена на 50% Строительство первой очереди тепловой сети протяженностью 1600 метров выполнена на 50%](/upload/medialibrary/841/8418fd61e46050d83e47de6737646609.jpg)
Скачать
К началу отопительного сезона 2023 года существующие теплосети будут соединены с новыми коммуникациями, примыкающими к новой блочно-модульной котельной.
Перевод четырех населенных пунктов Хакасии на теплоснабжение от Абаканской ТЭЦ
Еще один объект, работы на котором не остановятся ни на день, —проект по переводу жителей малых сел Усть-Абаканского района, расположенных по пути следования магистрального трубопровода из Абакана в Черногорск, на тепло от Абаканской ТЭЦ.
![На магистральном трубопроводе уже выполнены врезки под будущие трубы и вырыты котлованы под неподвижные опоры На магистральном трубопроводе уже выполнены врезки под будущие трубы и вырыты котлованы под неподвижные опоры](/upload/medialibrary/538/538970085de643fab148dd36bf399d14.png)
Скачать
Сейчас проект строительства теплосетей проходит государственную экспертизу. Параллельно энергетики проводят закупочные процедуры, определяют подрядные организации для проведения работ. Сразу после получения заключения компания готова приступить к работам. Задача — к началу отопительного сезона отказаться от семи старых угольных котельных. Для четырёх многоквартирных домов микроквартала Подгорный Усть-Абакана, который находится в значительном отдалении от теплотрассы и не может быть подключен к теплу Абаканской ТЭЦ, СГК планирует построить небольшую автоматическую модульную котельную.
ДПМ-2
Самая масштабная программа модернизации ожидает Абаканскую ТЭЦ. В рамках федеральной программы договора о предоставлении мощности (ДПМ-2), цель которой — создать условия для обновления объектов генерации, повысить ее надежность, безопасность и эффективность. Горизонт программы — 2026 год. Вложения внушительные — свыше 2,2 миллиардов рублей.
![Турбогенератор №1 Абаканской ТЭЦ самый первый выдал электрическую мощность в единую энергосистему России Турбогенератор №1 Абаканской ТЭЦ самый первый выдал электрическую мощность в единую энергосистему России](/upload/medialibrary/80e/80e8880e2ec3298748a27339d2e95e59.jpg)
Скачать
Приоритетное направление программы — модернизация турбогенератора №1. С него началась история Абаканской ТЭЦ как теплоэлектростанции, а не пиковой котельной.
В рамках работ по модернизации энергетикам предстоит:
- Заменить теплофикационную паровую турбину №1 с установленной мощностью 60 МВт на теплофикационную паровую турбину, установленной мощностью 64,9 МВт.
- Заменить генератор для теплофикационной паровой турбины №, с установленной мощностью 60 МВт на теплофикационную паровую турбину, установленной мощностью 64,9 МВт.
- Заменить автоматические системы управления технологическими процессами (АСУТП) и локальными системами управления с их дооснащением системами диагностики и прогностики технического состояния теплофикационной паровой турбины, установленной мощностью 64,9 МВт.
У СГК уже заключен контракт с подрядной организацией «СибЭР» на выполнение всего комплекса работ, включая поставку, монтаж и пусконаладку.
Это не означает, что новую турбину и генератор полностью заменят 2023 году — объем работ предстоит выполнить энергетикам масштабный. Работы по проектированию оборудования уже начались и выполнить их нужно в кратчайшие сроки.
