Пройдены успешно: на Приморской ГРЭС завершились комплексные испытания энергоблока №6
Энергоблок мощностью 210 МВт стал шестым по счёту блоком станции, прошедшим модернизацию. Его реконструкция в рамках федеральной программы ДПМ-2 началась в феврале 2025 года.
Но что значит модернизировать энергоблок? Под этим понимается капитальный ремонт, а зачастую — перестройка и даже замена целого комплекса оборудования, работающего в непосредственной связке с ним. В ходе работ на энергоблоке №6 заменена часть экранов и пароперегревательных поверхностей, заменены дымососыи система регенерации. Заменены около 80% воздухоподогревателей, благодаря чему котлоагрегат сможет стабильно нести номинальную паропроизводительность. Проведён капитальный ремонт газозаборных шахт и пылесистем. Устаревшие «мокрые» золоуловители демонтированы, а на их месте установлены новые электрофильтры. Управление блоком переведено в автоматизированный режим. После реконструкции прирост мощности энергоблока составил с 140 до номинальных 210 МВт.

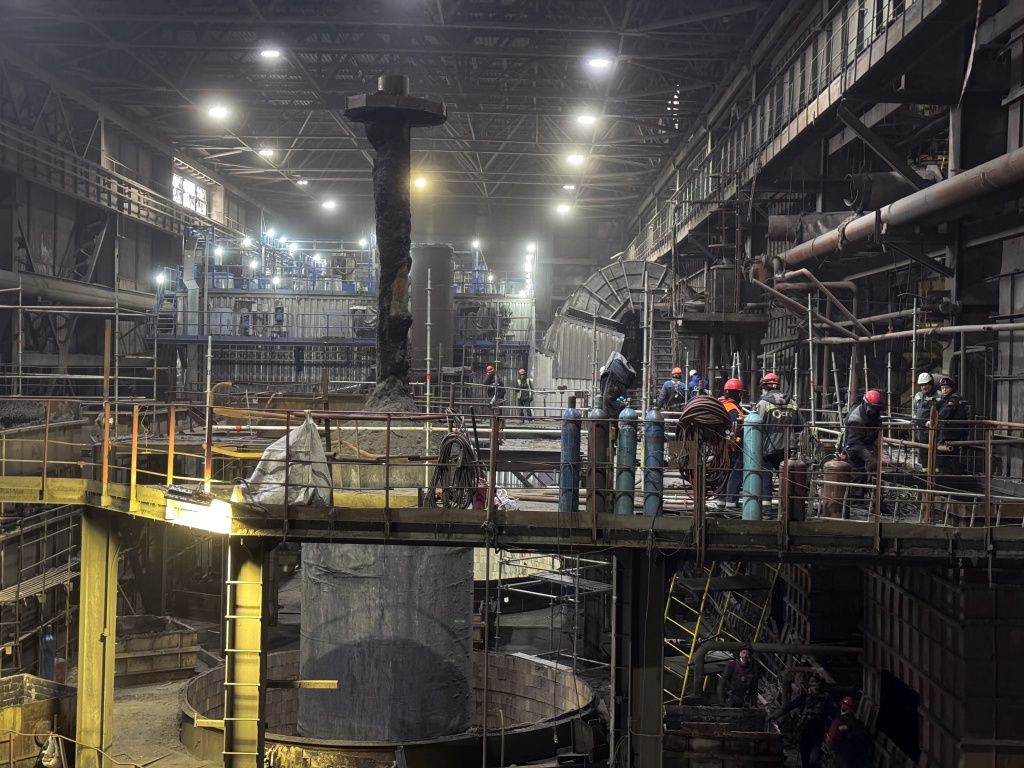

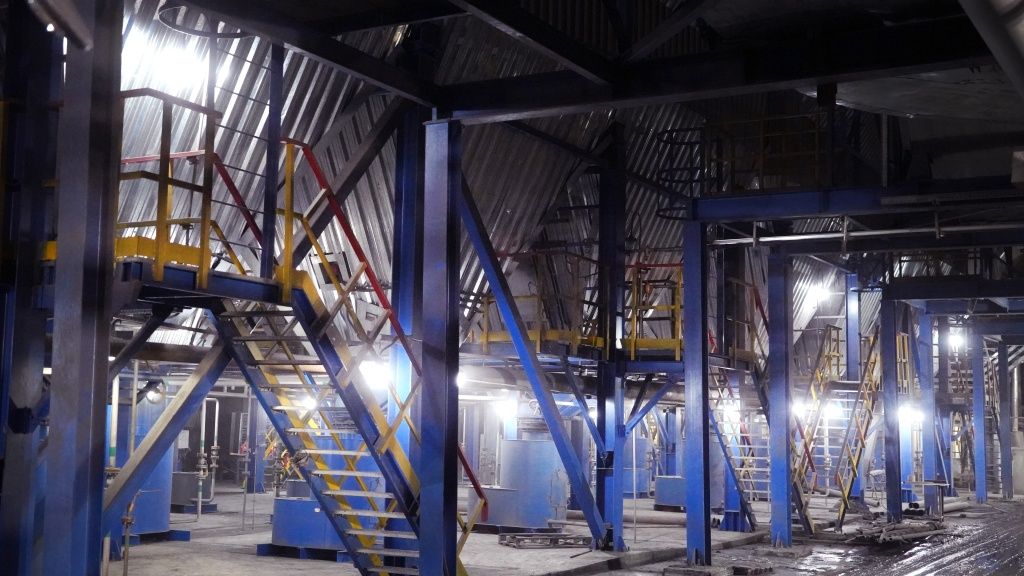

Демонтаж старой системы золоулавливания (февраль 2025 года) — на этом месте вскоре «вырастут» электрофильтры СкачатьГалерея электрофильтров энергоблока №6 Скачать
Комплексные испытания — финальный этап пусконаладочных работ, включающий:
· режим «максимум» — 72 часа непрерывной работы на максимальной нагрузке;
· режим «минимум» — перевод блока на минимальную нагрузку;
· режим «пилы» — многократное переключение нагрузки между максимумом и минимумом за короткое время (в пределах 4–6 часов), что отражается на графике как «зубчатая» кривая.
· тепловые испытания генератора (испытание на нагрев) — комплексная оценка работоспособности генератора, подтверждающая, что он работает надёжно и безопасно, система охлаждения справляется с тепловыми нагрузками, а температуры нагрева обмоток статора и ротора при номинальной нагрузке остаются в пределах допустимых значений.

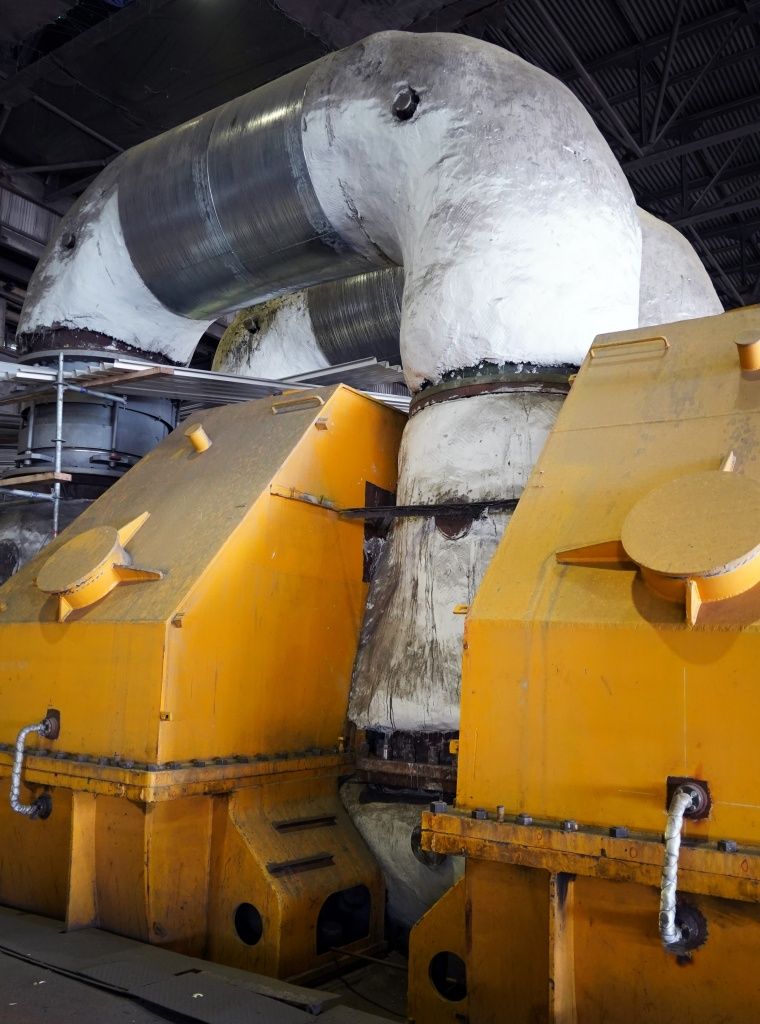

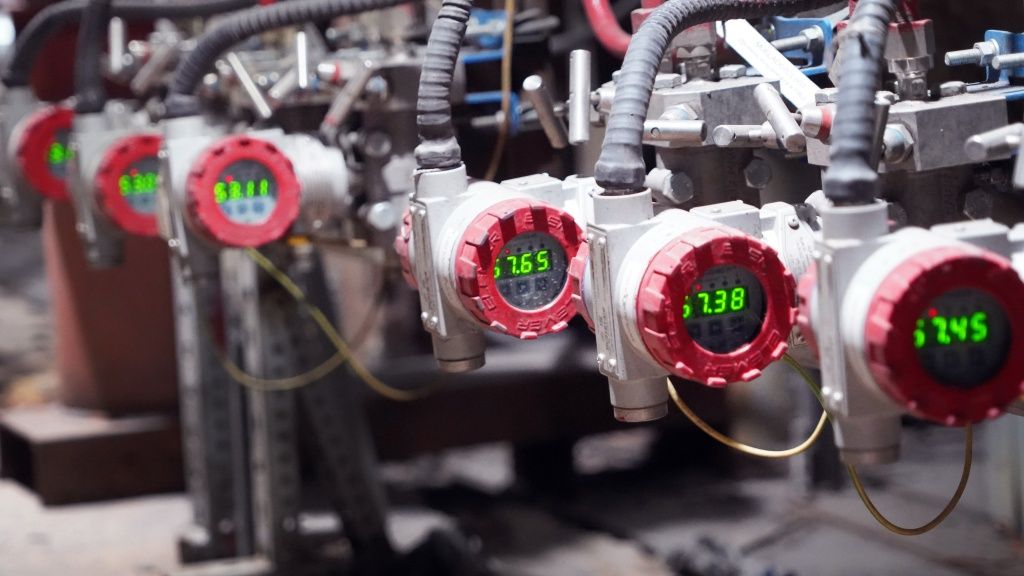

Турбогенератор блока №6 во время прохождения комплексных испытаний СкачатьМодернизация блока — это реконструкция в том числе и вспомогательного оборудования, включая датчики Скачать
Все испытания пройдены успешно, что говорит о готовности энергоблока №6 к работе. Далее предстоит пройти аттестацию мощности, после чего блок будет введён в промышленную эксплуатацию и добавит в энергосистему региона номинальные 210 МВт. Это важный шаг в обновлении станции и ещё одна крупная победа всего коллектива.
Реконструкция Приморской ГРЭС продолжается. Сейчас эстафету взял энергоблок №7 — здесь уже ведётся активный демонтаж оборудования, готовится площадка для строительства нового электрофильтра. Комплексная модернизация станции позволяет повысить надёжность её работы и значительно снизить воздействие на окружающую среду за счёт перехода на более экологичные системы золоудаления.
