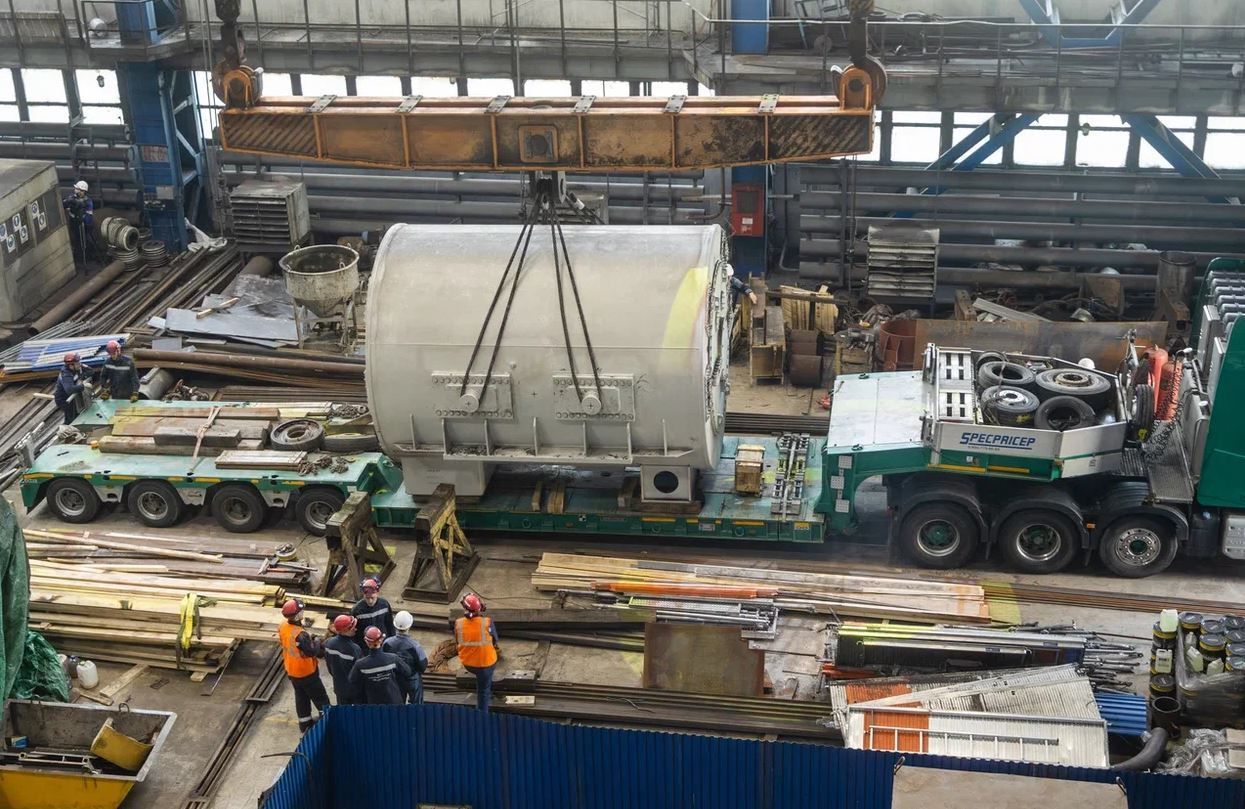

Статор весом почти 90 тонн стал первым элементом новой турбоустановки, заняв
Осторожно и бережно, как хрустальную вазу: на Абаканской ТЭЦ установили 90-тонный статор нового генератора на постоянное место работы
Скачать

Осторожно и бережно, как хрустальную вазу: на Абаканской ТЭЦ установили 90-тонный статор нового генератора на постоянное место работы


На Абаканской ТЭЦ Сибирской генерирующей компании провели сложную техническую операцию по установке статора нового турбогенератора в ячейке турбины №1. Таким образом, на станции приступили к новому этапу в рамках проекта модернизации турбины – сборке оборудования.

Статор весом почти 90 тонн стал первым элементом новой турбоустановки, занявшим свое постоянное место. Его установка потребовала от энергетиков СГК и подрядной организации "Сибирьэнергомонтаж" серьезной подготовки и большого мастерства. Чтобы переместить статор на подготовленную площадку, на Абаканской ТЭЦ задействовали механизмы максимальной грузоподъемности. Перед специалистами стояла задача синхронно с помощью двух мостовых кранов поднять конструкцию, требующую особо бережного обращения, и переместить по воздуху через весь цех с действующим оборудованием.

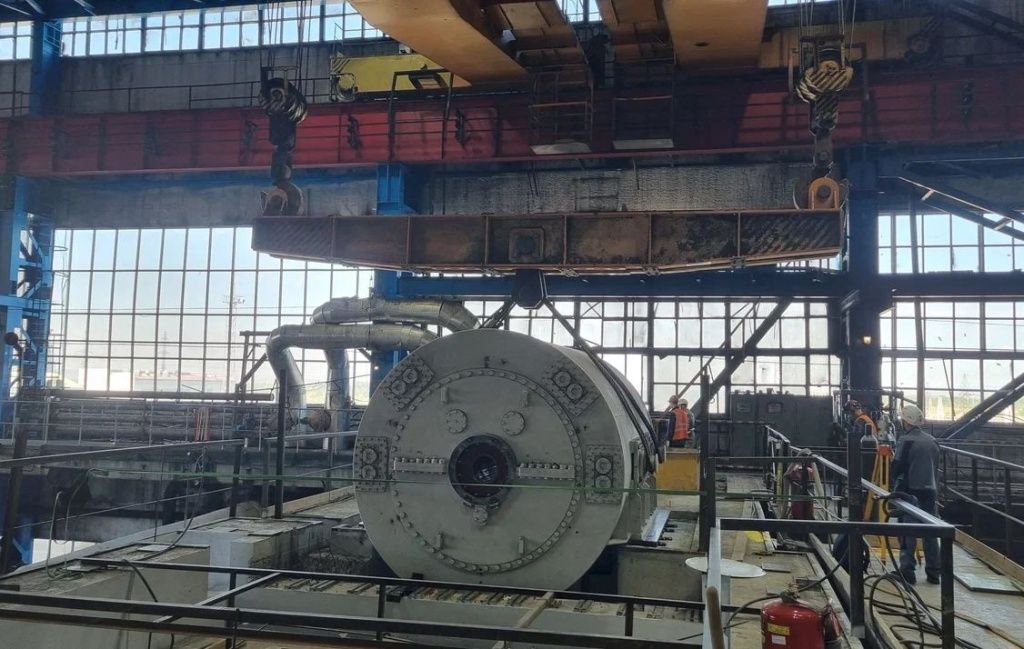

Статор — самый тяжелый элемент будущего турбоагрегата. Его вес превышает 87 тонн
Статор — самый тяжелый элемент будущего турбоагрегата. Его вес превышает 87 тонн
Скачать


Константин Рожнов
заместитель генерального директора по реализации крупных инвестпроектов

Весь процесс перемещения и установки такого оборудования требует от участников высокой точности, ничего не делается на глаз. Так, для его подъема было обеспечено синхронное управление мостовыми кранами, а размещение статора на фундаменте производилось с участием геодезистов, чтобы обеспечить проектное положение оборудования на основании. Работы по установке статора генератора прошли успешно и заняли чуть более часа. Как мы и рассчитывали, реализация масштабного проекта на станции идет в фоновом режиме, не сказываясь на производстве электро- и теплоэнергии.



Следующим шагом проекта станет обвязка статора трубопроводами и шинопроводами, стыковка с элементами будущей турбины №1, с системой автоматизации и другие монтажные работы. До конца года на свои места в ячейке турбины будут установлены все основные элементы турбоагрегата и системы автоматизированного управления.

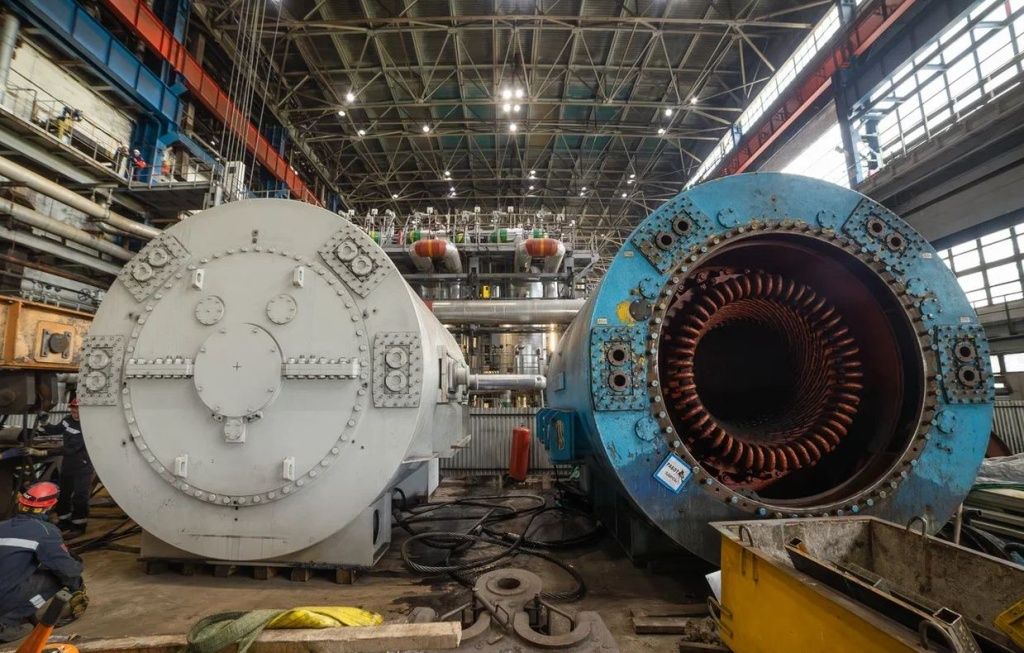

Операция по установке нового статора заняла всего около часа
Операция по установке нового статора заняла всего около часа
Скачать


Проект модернизации турбины №1 Абаканской ТЭЦ стартовал в конце 2025 года. Она отработала более 40 лет и будет полностью заменена по федеральной программе обновления оборудования электроэнергетики.

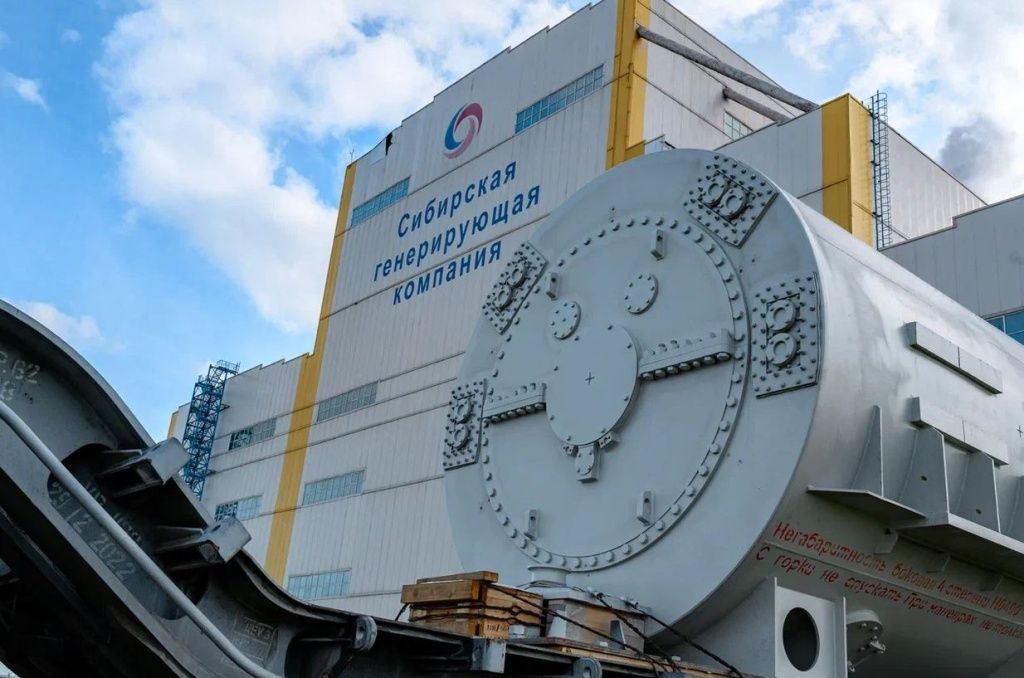

Модернизация турбины ведется в фоновом режиме: генерирующее оборудование станции работает, как обычно
Модернизация турбины ведется в фоновом режиме: генерирующее оборудование станции работает, как обычно
