Подготовка Канска к отопительному сезону 2026–2027 годов идет в плановом реж
Обновление теплосетей Канска: энергетики выполнили значительную часть ремонтной программы
Скачать

Обновление теплосетей Канска: энергетики выполнили значительную часть ремонтной программы

Ремонтная программа теплосетей Канска на 2026 выполнена на 35%. Масштабное обновление инфраструктуры, стартовавшее в 2020 году, существенно сократило износ и повысило качество теплоснабжения города

Подготовка Канска к отопительному сезону 2026–2027 годов идет в плановом режиме. К реализации масштабной программы ремонтов, реконструкции и модернизации тепловой инфраструктуры специалисты приступили сразу после завершения отопительного сезона. Работы запланированы на 57 участках теплосетевого комплекса, а общий объем строительства, реконструкции и ремонта трубопроводов составит около 7 километров. На начало июля уже заменено 2,41 километра тепловых сетей: завершены работы на 15 объектах различного уровня сложности, выполнен капитальный ремонт 3 тепловых участков, завершены 2 объекта в рамках концессионных обязательств и проведен текущий ремонт на 10 участках.

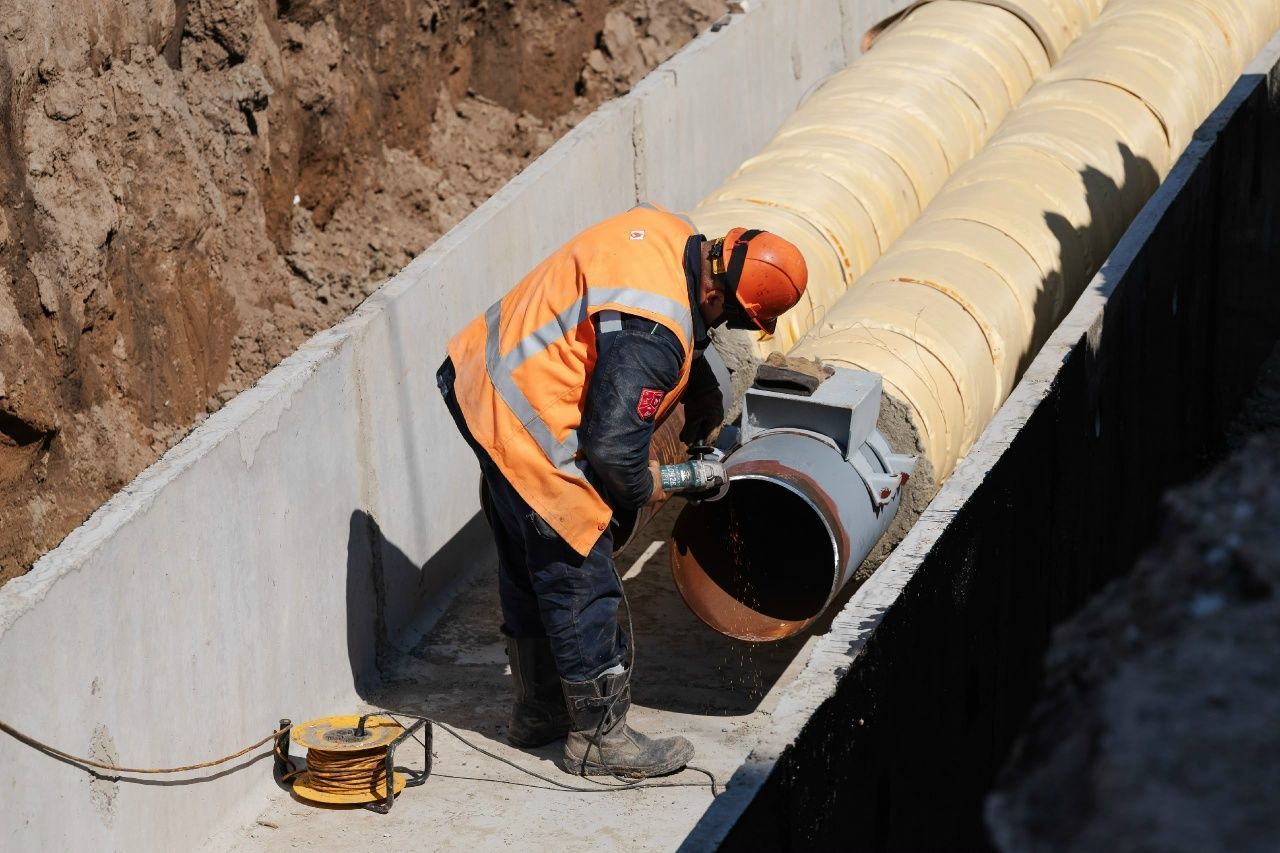

Сейчас основной объем работ сосредоточен на объектах в Северо-Западном микрорайоне, а также на улицах 40 лет Октября, Герцена, Краснопартизанской, Кайтымской, Московской, Муромской, Транзитной и Эйдемана. Здесь специалисты меняют изношенные трубопроводы, обновляют строительные конструкции тепловых каналов, запорную арматуру и другое оборудование, от которого зависит стабильное теплоснабжение жилых домов и социальных объектов.

Значительную часть объектов планируется завершить до конца июля. Август станет месяцем завершения основных ремонтов и благоустройства территорий после проведения земляных работ. В сентябре энергетики проведут итоговые проверки оборудования и завершат весь комплекс мероприятий по подготовке теплового хозяйства города к началу нового отопительного сезона.

Дмитрий Сорокин
директор Канской теплосети

«Лето в Сибири короткое, поэтому перед энергетиками всегда стоит серьезная задача – максимально эффективно использовать каждый день ремонтного сезона. Все работы идут в плановом режиме, без отставания в графике. Наша цель остается неизменной – обеспечить жителей Канска надежным теплоснабжением и сохранить высокий уровень надежности, который система уже показала в предыдущий отопительный сезон, особенно в период сильных морозов».



Важной частью ремонтной кампании остается восстановление городских территорий после проведения работ. С начала года энергетики выполнили благоустройство на 25 участках, включая все объекты, оставшиеся после ремонтов прошлого года.

Последовательное обновление теплосетевой инфраструктуры уже дает ощутимый результат. С 2020 года СГК построила, реконструировала и отремонтировала в Канске более 50 километров тепловых сетей, в результате чего их износ сократился с 80% до 38%. Одновременно в  городе проводится большая экологическая программа по замещению неэффективных источников теплоснабжения. Закрытие 12 таких котельных с переводом их потребителей на тепло от Канской ТЭЦ и новых автоматизированных объектов привело к снижению выбросов на 1 500 тонн. В этом году Компания приступает к реконструкции еще двух ветхих теплоисточников –котельной  №13 «Пятый военный городок» и котельной №3 «ПТУ».
