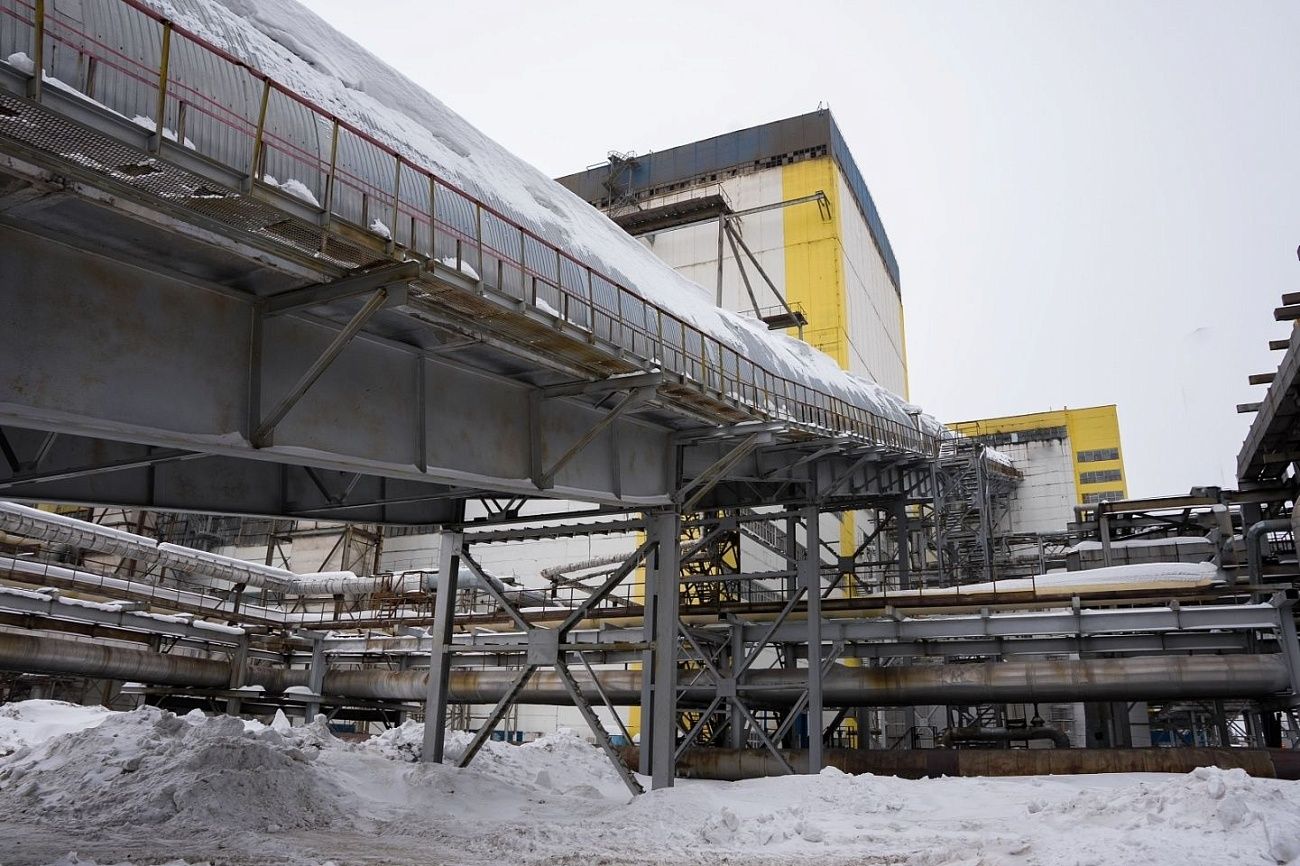

В 2026 году Новосибирская ТЭЦ-5 завершит инвестпроект по замене оборудования на системе топливоподачи. Это позволит вполовину увеличить производительность тракта и повысить надежность снабжения котлов топливом.

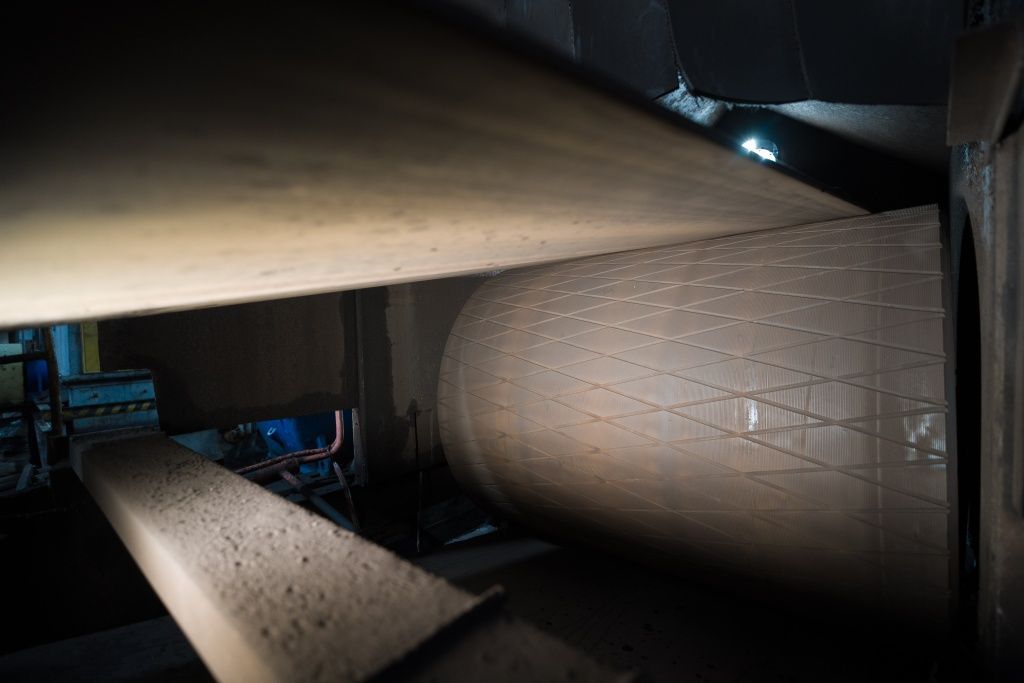

Крупнейшая новосибирская станция обновляет восемь конвейеров подачи угля, которые включают 14 лент. На четырех конвейерах работы уже выполнены.

Скачать
Вложения в проект составят порядка 140 млн рублей. Строительно-монтажные работы рассчитаны на 2025-2026 годы.

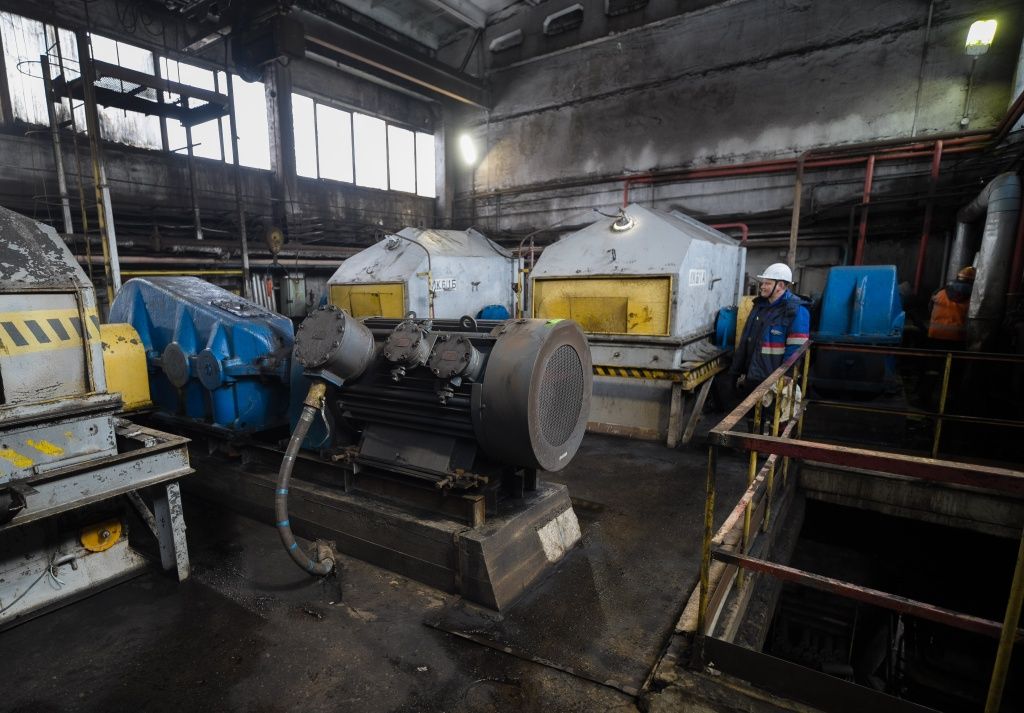

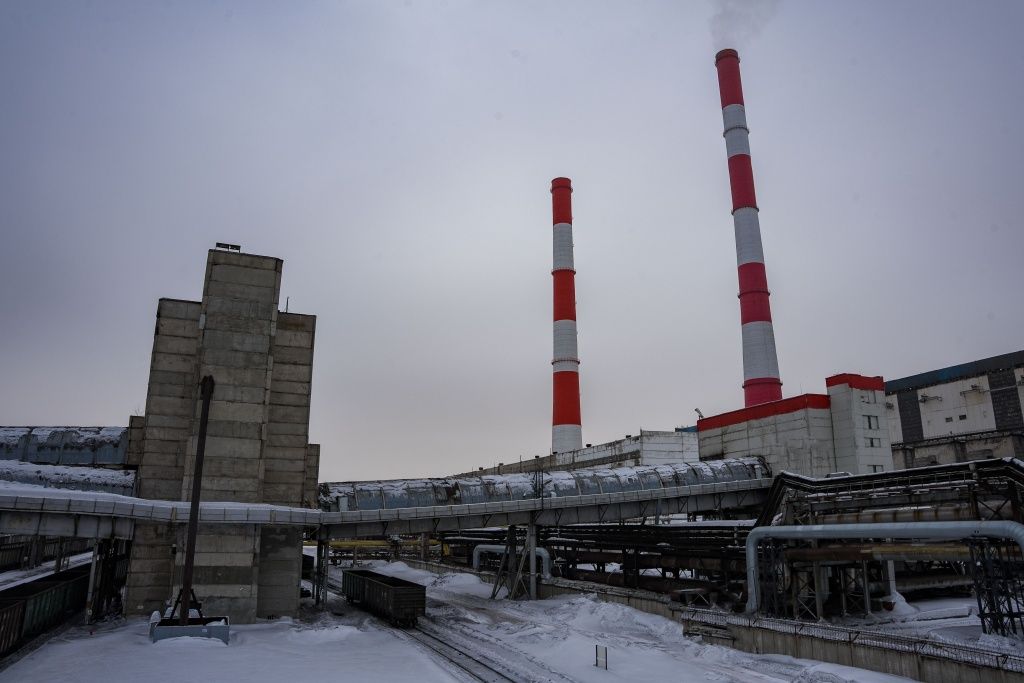

В частности, подрядчик производит замену приводных станций — двигателей, редукторов, приводных барабанов, муфт В результате производительность тракта топливоподачи должна увеличиться на 44% — до 1 150 тонн в час.

Скачать
Помимо лучшей производительности и надёжности модернизация будет способствовать снижению потребления электроэнергии за счет сокращения времени работы энергоемкого оборудования. Экономия электроэнергии на собственные нужды составит порядка 5 млн кВтч в год.

Скачать
