Новосибирская ТЭЦ-4 в ноябре 2024 года ввела в строй две линии паропровода котла № 9 паропроизводительностью 420 тонн в час. Подрядчик — ООО «ХимЭнергоСтрой» — смонтировал трубы общей длиной 178 метров. Вложения в проект составили 67 млн рублей.
Ранее, с 2020 по 2022 годы, новыми коммуникациями оснастили котел №11, а также три турбоагрегата — с номерами с шестого по восьмой.
Замена паропроводов поперечных связей третьей очереди (строительства) ТЭЦ прошла в 2016 году: тогда станция обновила трубы, по которым разные турбины получают пар от разных котлов через коллектор.

Скачать

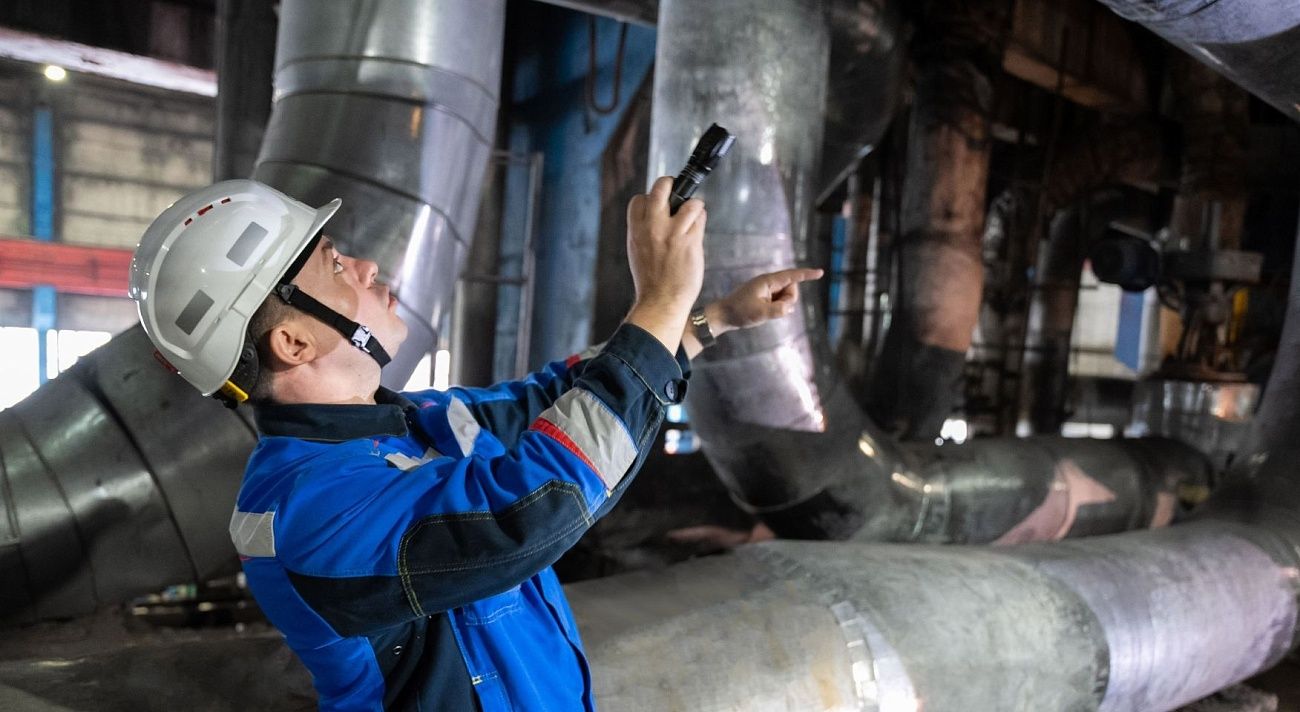

«Модернизация паропроводов повышает надежность и безопасность схем транаспортировки пара на 80%. В 2025 году будем продолжать плановую замену на второй очереди оборудования», — отметил директор Новосибирской ТЭЦ-4 Дмитрий Ниценко (на верхнем фото).
