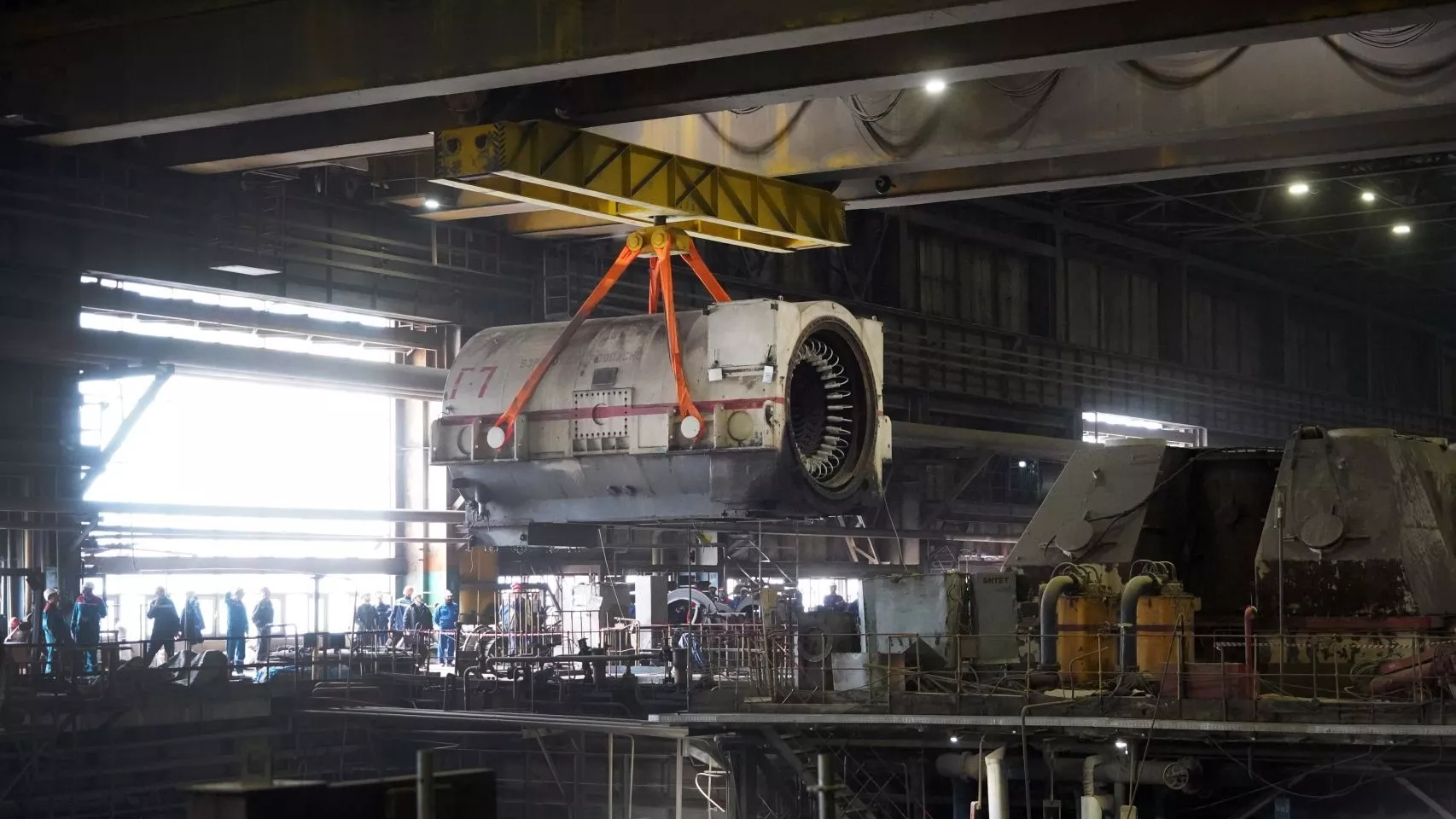

На Приморской ГРЭС завершили уникальный этап реконструкции энергоблока №7 в рамках программы КОММод
Скачать

На Приморской ГРЭС завершили уникальный этап реконструкции энергоблока №7 в рамках программы КОММод

На Приморской ГРЭС успешно проведён один из ключевых этапов реконструкции — транспортировка демонтированного статора генератора энергоблока №7 на временную площадку. Для станции это событие носит беспрецедентный характер: замена агрегата такой мощности на новый в истории Приморской ГРЭС осуществляется впервые.

Технологическая сложность и уникальность операции заключались в необходимости высочайшей точности действий специалистов при подъеме и перемещении снятого статора массой 170 тонн. Учитывая, что грузоподъемность одного крана составляет 100 тонн, для выполнения задачи было задействовано два подъемных механизма, работающих в синхронном режиме.

Отдельного внимания заслуживает логистика процесса: впервые транспортировка столь габаритного оборудования осуществлялась на высоте через два действующих энергоблока. Демонтированный статор энергоблока №7 был перемещен на площадку работающего блока №5, что потребовало от персонала исключительной скоординированности, тщательного планирования каждого этапа и строгого соблюдения мер промышленной безопасности.

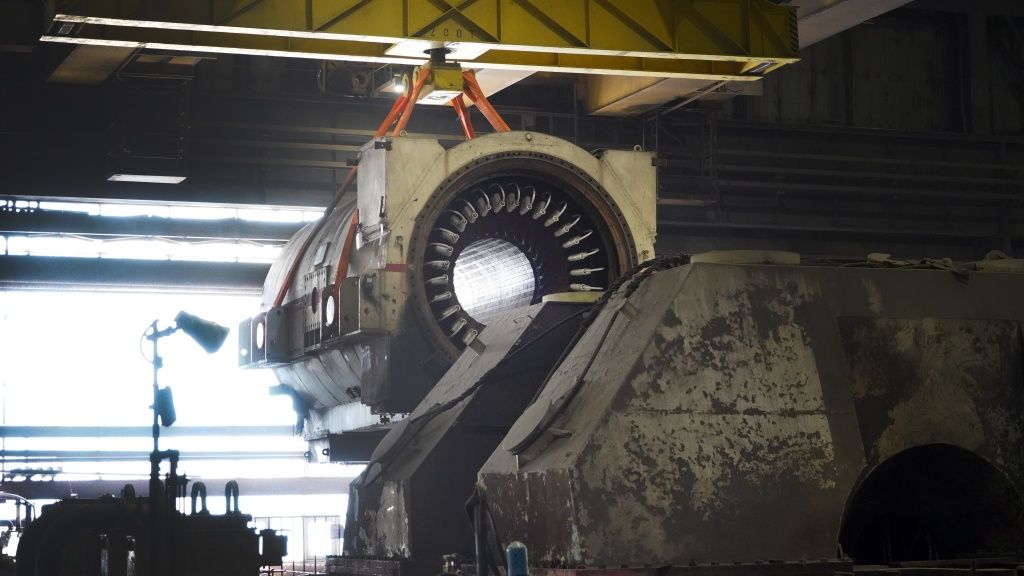

Транспортировка демонтированного статора генератора №7
Транспортировка демонтированного статора генератора №7
Скачать

За ходом уникальной операции наблюдала министр энергетики и газоснабжения Приморского края Елена Шиш, которая посетила Приморскую ГРЭС с рабочим визитом для ознакомления с ходом модернизации.

Елена Шиш
Министр энергетики и газоснабжения Приморского края

«Безусловно, это уникальная операция, присутствовать в такой момент – редкая удача. Видим, как идут процессы и держим их на особом контроле. Всё это, конечно, добавит надёжности работы станции уже в отопительный сезон 2026–2027 годов»


Ход модернизации Приморской ГРЭС под особым контролем министра энергетики
Ход модернизации Приморской ГРЭС под особым контролем министра энергетики
Скачать

Елена Шиш: «Присутствовать в такой момент — редкая удача»
Елена Шиш: «Присутствовать в такой момент — редкая удача»
Скачать

Комплексная модернизация: масштаб и детализация работ

Реконструкция энергоблока электрической мощностью 210 МВт, проводимая в рамках программы КОММод, стартовала в середине марта текущего года. За прошедшее время на площадке «большой стройки» выполнен значительный объем работ, сейчас в активной фазе находится демонтаж основных и вспомогательных узлов.

Модернизация энергоблока №7 реализуется комплексно и охватывает все ключевые системы. Турбогенератор полностью разобран: в рамках работ предстоит замена системы возбуждения, токопроводов и выключателя генератора. Роторы высокого и среднего давления уже направлены на завод для проведения капитального ремонта, в то время как ротор низкого давления будет заменен на новый. Полному обновлению подлежит система регенерации, включающая три подогревателя высокого давления – каждый массой 50 тонн, и три подогревателя низкого давления. Также запланирован ремонт системы технического водоснабжения и модернизация насосного парка для повышения эффективности и надежности вспомогательного оборудования.

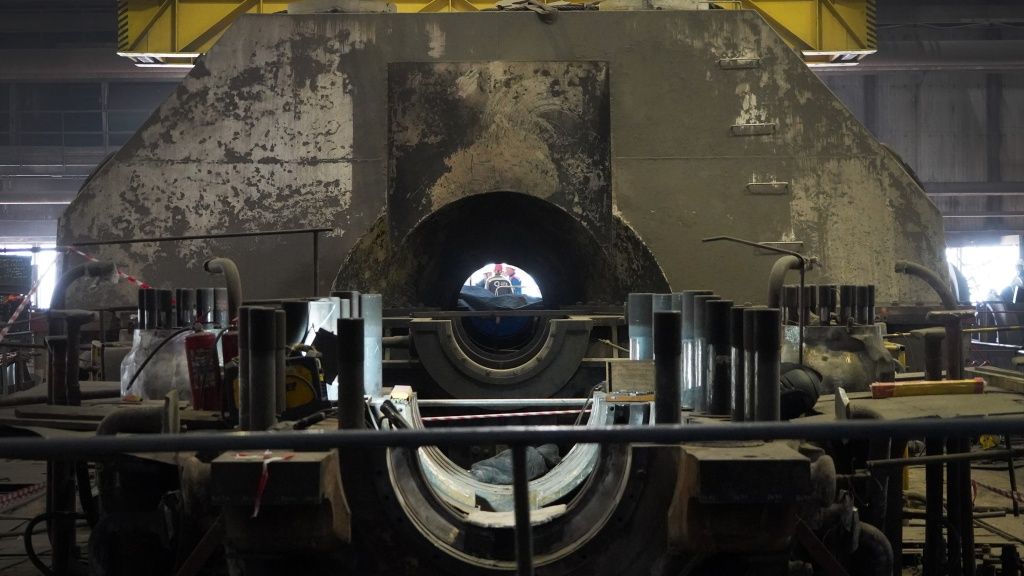

Турбогенератор блока №7 полностью разобран
Турбогенератор блока №7 полностью разобран
Скачать

На котельном оборудовании выполнены работы по снятию всей изоляции, ведётся демонтаж поверхностей нагрева. В общей сложности планируется замена около 1800 тонн металла. Полной замене также подлежат дутьевые вентиляторы и электродвигатели всех шести мельниц. На месте бывших мокрых золоуловителей с нуля возводятся современные электрофильтры, оснащенные новыми дымососами и газоходами, что обеспечит соответствие экологическим требованиям и повысит эффективность золоулавливания.

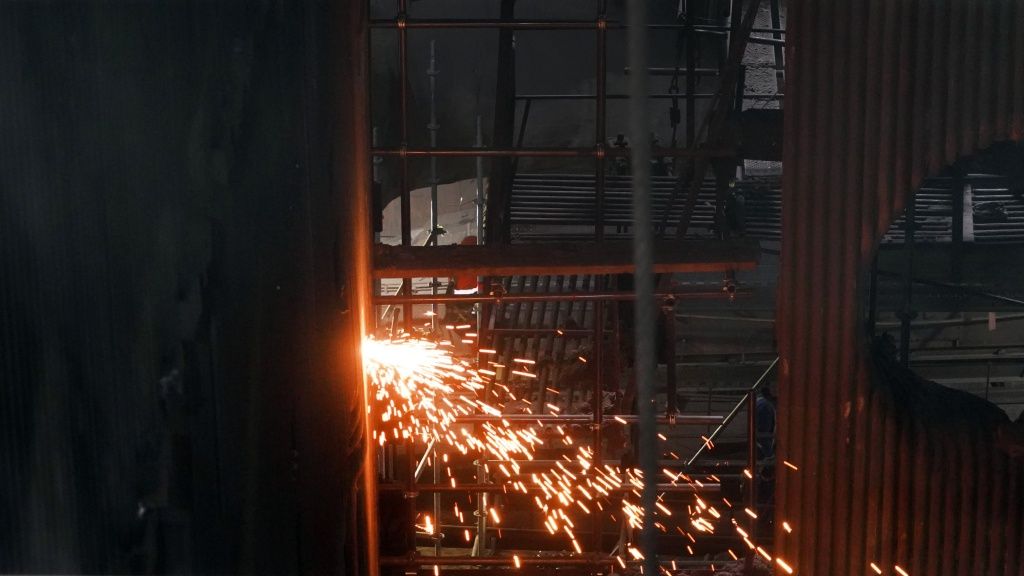

«Горячая работа» на котле блока №7 — демонтаж поверхностей нагрева
«Горячая работа» на котле блока №7 — демонтаж поверхностей нагрева
Скачать

На энергоблоке №7, по аналогии с другими модернизированными блоками мощностью 200 МВт, будет полностью заменена система управления: на смену ручному регулированию придет современное автоматизированное управление технологическими процессами (АСУ ТП), что повысит точность, оперативность и безопасность эксплуатации оборудования.

Держим взятый темп: сроки, ресурсы, результаты

Общий срок реконструкции энергоблока составляет 9 месяцев. Энергетики планируют завершить весь комплекс работ к концу текущего года.

Основной объем строительно-монтажных работ выполняет компания-подрядчик «СибирьЭнергоМонтаж» (СибЭМ). На объекте трудится свыше 800 специалистов различных профилей, работающих в сменном режиме для обеспечения непрерывности производственного процесса.

Рабочий ритм взят, «большая стройка» вышла на новый этап интенсивности. Модернизация седьмого по счету из девяти блоков Приморской ГРЭС уверенно продолжает реализацию масштабной программы обновления станции, направленной на повышение надежности и безаварийности работы оборудования, достижение номинальной электрической мощности станции 1467 МВт, внедрение современных технологий управления и контроля, а также улучшение экологических показателей генерации.

Реализация программы модернизации Приморской ГРЭС вносит существенный вклад в обеспечение энергетической безопасности Приморского края и создание условий для стабильного энергоснабжения потребителей в долгосрочной перспективе.

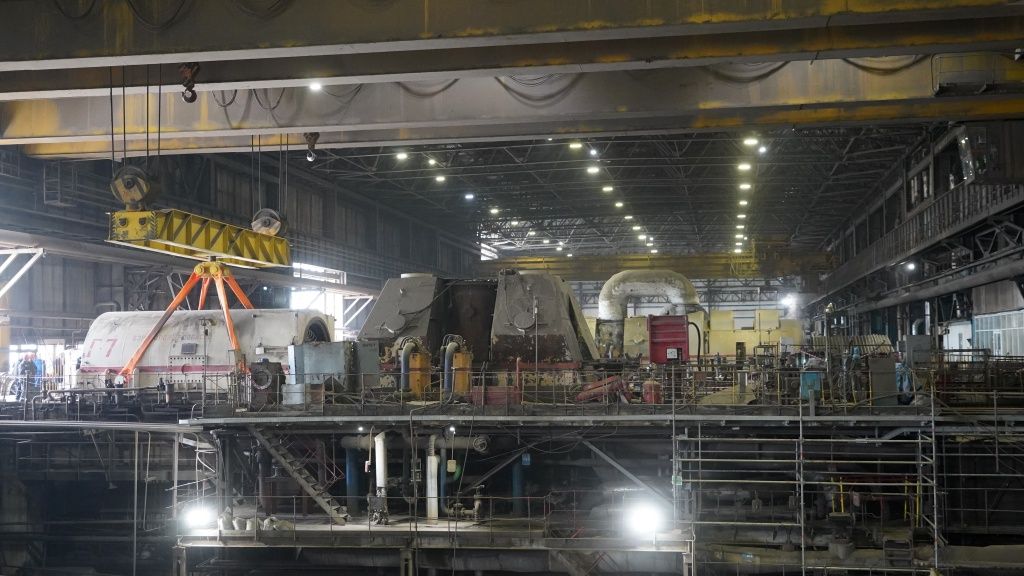

Одна из локаций «Большой стройки» — турбогенератор блока №7 в разборе
