Пристальное внимание тепловым сетям
На сегодня магистральные и внутриквартальные теплосети в Рубцовске полностью проверены на прочность и плотность. При этом на магистральных теплосетях завершаются уже повторные гидравлические испытания повышенным давлением.«Двухэтапная опрессовка магистральных теплосетей, обеспечивающих теплом и горячей водой наибольшее число потребителей на социальных объектах и в жилых домах, — подход для этого сезона новый, но цель неизменна — предотвратить выход из строя тепломагистралей грядущей зимой. По итогам испытаний выявили 96 повреждений, более 50-ти из которых уже устранены».
С 4 мая в течение месяца состояние теплосетей рубцовские энергетики проверяли с помощью роботизированного комплекса. Метод внутритрубной диагностики (ВТД) применяется в Рубцовске с 2024 года и зарекомендовал себя как эффективный вспомогательный инструмент заблаговременного выявления потенциально слабых мест на тепловых сетях. В 2026 году Рубцовск стал первым городом, где в летнем ремонтном сезоне стартовала внутритрубная диагностика.

Скачать
«Чтобы оптимизировать расходы на перекладку тепловых сетей, необходима экспертиза их состояния — и не просто по статистике повреждаемости и возрасту, а непосредственно с применением современной роботизированной техники, так нам удаётся заранее выявить и устранить локальные дефекты».
Общая стратегия по развитию города энергетиков и муниципальной власти
При общей изношенности квартальных тепловых сетей свыше 70%, статистика повреждений за последние три года показывает снижение выявленных дефектов в период ОЗП в Рубцовске на 25%, это достигается в первую очередь благодаря качественному проведению гидравлических испытаний, своевременному выявлению локальных дефектов и перекладке определённого процента тепловых сетей, которые компания может себе позволить, исходя из финансовых, ресурсных и погодных условий.
По словам Игоря Лузанова, в прошлом году СГК-Алтай обновила 3,5% от общей протяжённости тепловых сетей в Рубцовске, что близко к рекомендованным 5%.
Однако, пик инвестирования в теплоснабжение города Рубцовска уже пройден — в рамках концессионного соглашения 2017 года и соглашения об исполнении схемы теплоснабжения. Кроме того, СГК-Алтай заключала дополнительные соглашения на определённые объёмы работ, в том числе на реновацию тепловых сетей и работы, направленные на повышение надёжности единственного теплоисточника — Южной тепловой станции.
«Эти программы, к сожалению, подходят к завершению. И сейчас мы совместно с администрацией Рубцовска прорабатываем вопрос о заключении нового соглашения, которое в том числе будет направлено на новые объёмы перекладок тепловых сетей».
Реализация ремонтной программы в действии

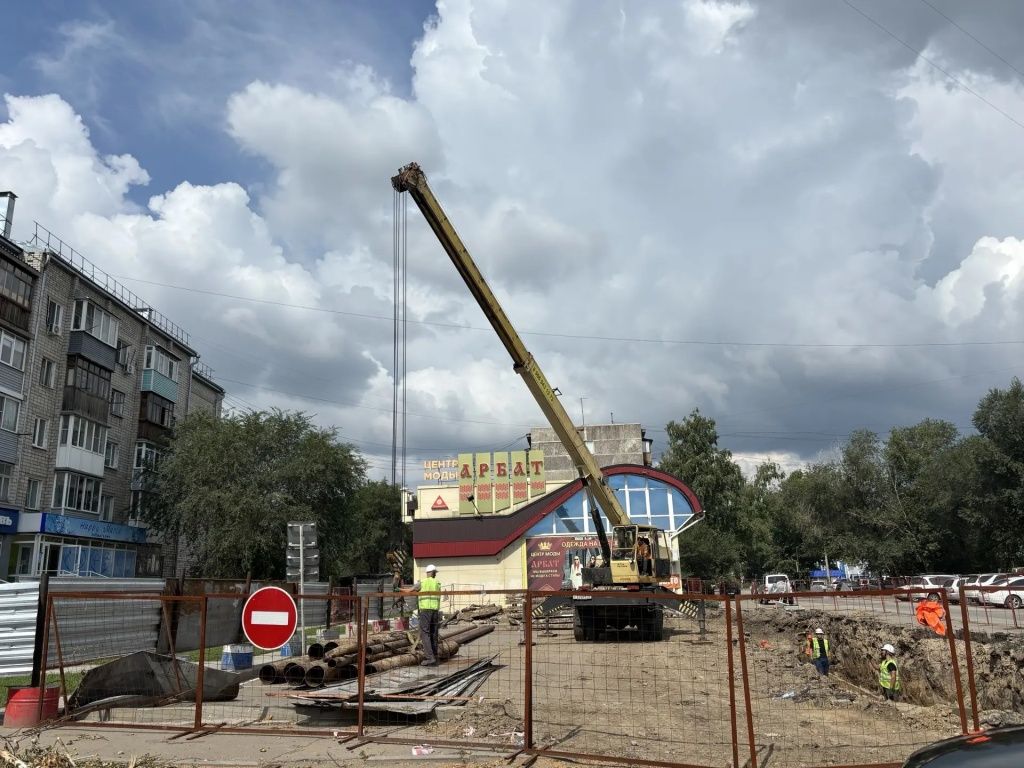

В рамках общего плана по замене 9 км тепловых сетей в этом году, ведётся капитальный ремонт в центре города на проспекте Ленина, 62. На этом участке общей протяжённостью 864 метра идёт перекладка сетей отопления и горячего водоснабжения: 288 метров будет обновлено на трубопроводе ГВС и 576 метров — это объём замены на трубопроводе отопления, вложения компании в этот проект составляют свыше 22 млн рублей.
«Этому участку 37 лет, в общем-то он выработал свой ресурс и имел уже достаточную аварийность, чтобы войти в ремонтную программу. На нём у нас подключён один детский садик, одна школа, одна больница и порядка 1 500 человек в МКД. Это 18 многоквартирных домов».
На объекте уже демонтирован старый канал, завершается демонтаж изношенного трубопровода отопления и горячего водоснабжения, установлены и гидроизолированы новые лотки, идёт монтаж нового трубопровода.

Скачать
Завершить работы на теплосетях в металле и поставить всю тепловую сеть на циркуляцию в первой декаде сентября — главная задача энергетиков и индикатор готовности к отопительному сезону, все усилия по реализации ремонтной программы на теплосетях направлены сегодня на это. Также к концу сентября энергетики планируют завершить основной объём работ по благоустройству территорий — 3,77 тыс. м2 — на местах ремонта.
Как идёт подготовка к зиме на ЮТС

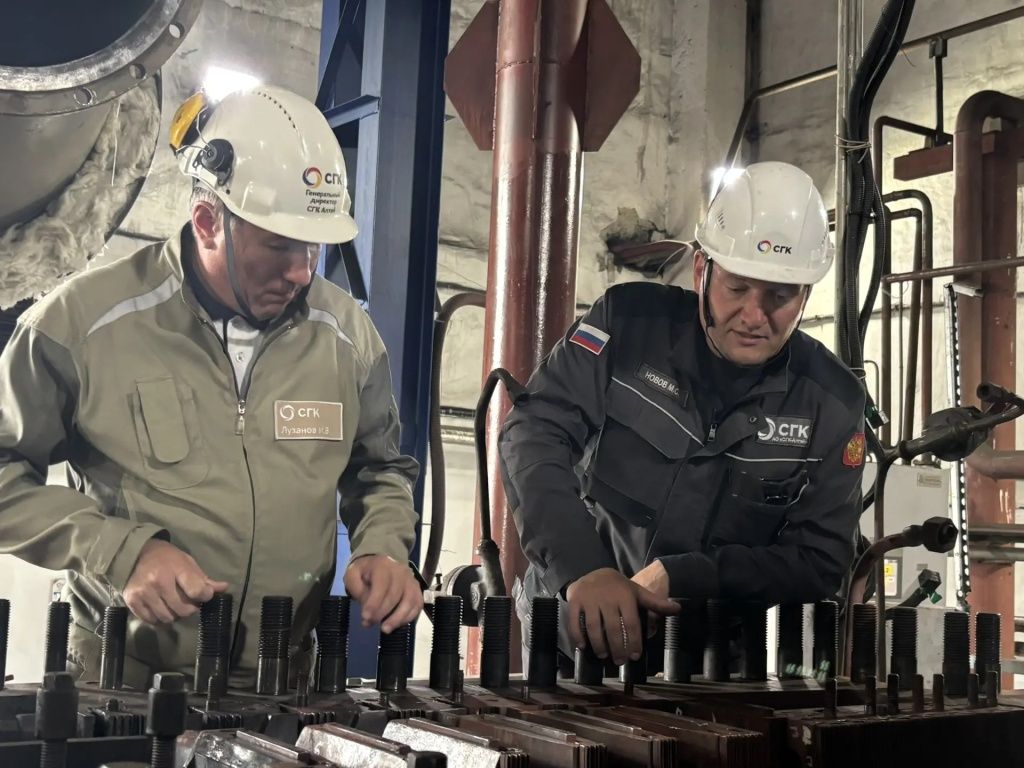

В ходе подготовки к отопительному сезону на Южной тепловой станции основные работы проводятся сегодня на котлоагрегате № 2 — специалисты меняют 6,6 тонн металла водяного экономайзера котла и ремонтируют его каркас. Параллельно с этим завершается текущий ремонт котлоагрегата №6. Впервые в этом году с момента монтажа в капитальный ремонт выведена турбина и турбогенератор. Уже завершён ремонт вспомогательного оборудования и его дефектация.
В рамках реконструкции химического цеха смонтированы баки запаса умягчённой воды на станции, этот резервный запас повысит надежность работы сетей даже при их повреждении.

Скачать
Перед стартом отопительного сезона особое внимание уделяется обеспеченности станции топливом. Поставки топлива планируются с учётом объёма угольного склада и логистики, на сегодня проблем с углём нет, нормативный запас пополняется плановыми поставками. Также как и на тепловых сетях, плановые ремонтные работы на станции, влияющие на начало отопительного сезона, будут окончены в сентябре, а их полное завершение — в ноябре.
