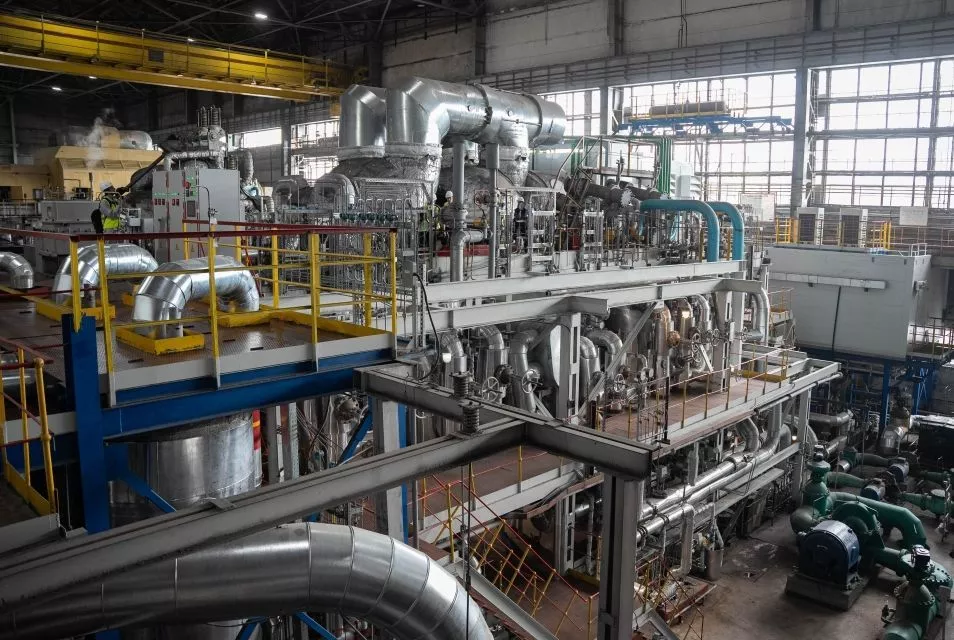

Во время приемо-сдаточных испытаний, которые проходили на заводском стенде в присутствии представителей ТЭЦ-3, специалисты проверили работу генератора в различных режимах. По словам главного инженера ТЭЦ-3 Александра Лапушева, присутствовавшего на испытаниях, замечаний к оборудованию нет, оно работает безотказно.
На стендовых испытаниях турбогенератор проверили на соответствие электрических, тепловых, вентиляционных и механических характеристик, а также требованиям технических условий и действующих стандартов. Машина прошла испытания в режиме выхода на холостой ход, когда стендовый электродвигатель вывел ее на 3000 оборотов в минуту. А также проверку механической прочности обмоток при ударном токе короткого замыкания при разных напряжениях. Такими были ключевые этапы, но проверку генератор проходил в полном соответствии с программой испытаний, которая значительно шире.

Скачать
Генератор будет отправляться из Новосибирска по частям — первым с завода отгрузят статор. Его вес вместе с транспортировочными креплениями — 193 тонны. Для перевозки будет использована специальная платформа-транспортер грузоподъемностью 240 тонн с прикрепленным впереди вагоном прикрытия с пустым каркасом, имитирующим размеры статора — для того, чтобы обеспечить сохранность груза в пути. Следующим к отправится ротор генератора массой 50 тонн.
Скачать
Строительство второго энергоблока на Красноярской ТЭЦ-3 по федеральной программе модернизации мощностей ДПМ-2 идет в соответствии с графиком. Сейчас завершаются работы по устройству фундамента для турбины и генератора. Выполнен монтаж металлоконструкций каркаса главного корпуса, стенового ограждения, кровли турбинного отделения здания нового энергоблока. Уже закрыт тепловой контур турбинного отделения главного корпуса, идет монтаж оборудования, подготовка к установке в проектное положение конденсатора турбины и двух подогревателей сетевой воды.

Скачать
Главный элемент будущего энергоблока, паровую турбину, изготовили в Екатеринбурге на Уральском турбинном заводе, и она также уже прошла приемку. Доставлены на площадку строительства три ротора турбины, ожидается прибытие остальных комплектующих.
Скачать

Скачать
Ввод второго энергоблока мощностью 185 МВт, тепловой мощностью — 270 Гкал намечен на конец 2024 года.
Проект, стоимость которого оценивается в 27,5 млрд рублей, позволит, по мнению специалистов, повысить качество и надежность энергоснабжения Красноярска, создать новые возможности для развития активно застраиваемого Советского района и микрорайона Покровка. Также с вводом нового энергоблока ТЭЦ-3 у энергетиков появится возможность перераспределить мощности в городе и разгрузить Красноярскую ТЭЦ-1.
