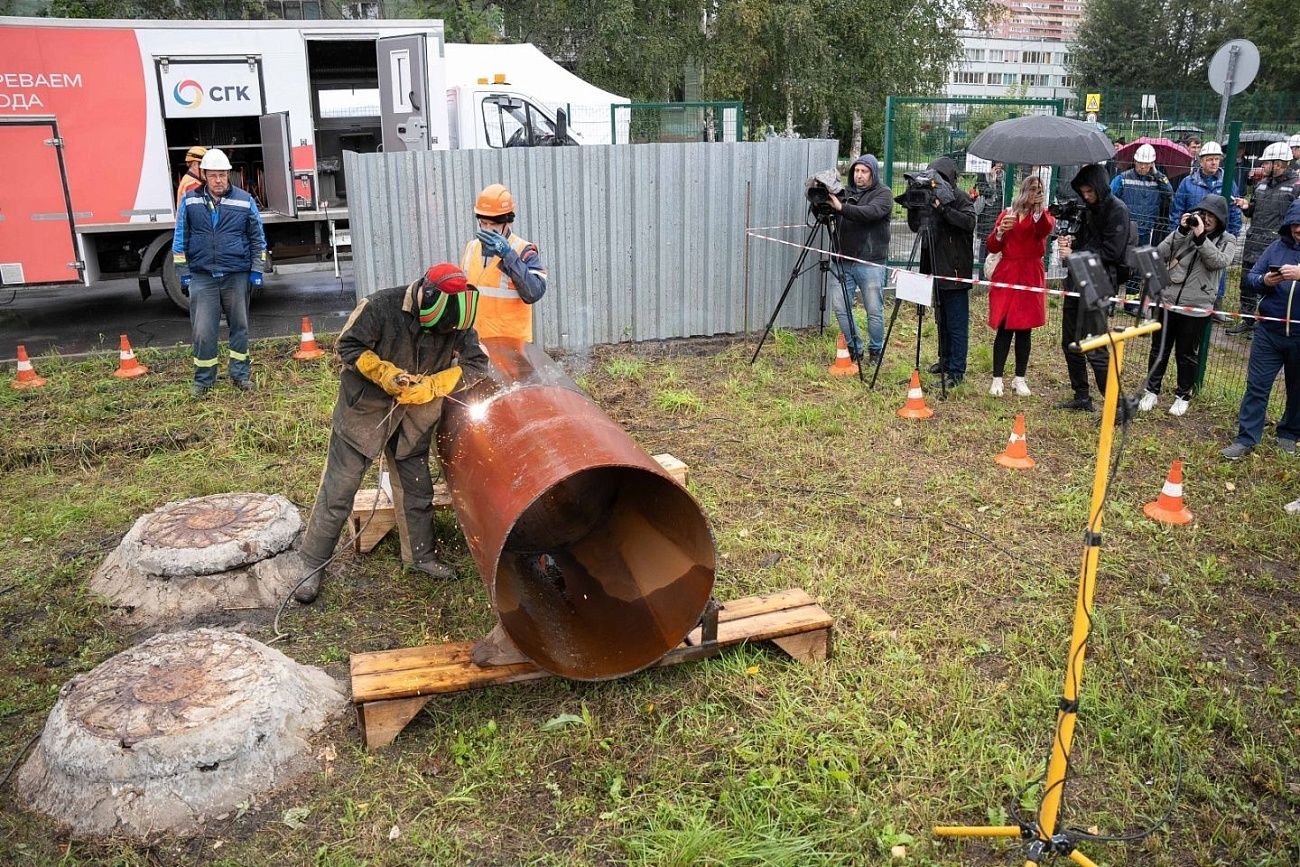

Минус 20 в сентябре: теплоэнергетики и управляющие компании устранили «аварию» в Новосибирске

На противоаварийной тренировке в Новосибирске энергетики и представители УК отработали вопросы взаимодействия — оперативное оповещение и сбор аварийных бригад, а также мероприятия на коммуникациях внутри домов — чтобы не допустить повреждения труб и вовремя подключить тепло. Также обсудили готовность к отопительному сезону.

Дефект на тепломагистрали

По легенде учений, утром 29 декабря в левобережье возник крупный дефект на теплосетях. Основной показатель, указывающий на дефект, — увеличение подпитки сетевой воды 900-1000 тонн в час по зоне теплоснабжения ТЭЦ-3. Теплоноситель вышел на поверхность по адресу ул. Ударная 33.

Согласно условиям тренировки, без тепла в мороз -20 градусов остались 409 жилых домов. Задача — к утру 30 декабря возобновить подачу тепла.

Сообщения оперативно получили тепловой район, мэрия и все городские службы.

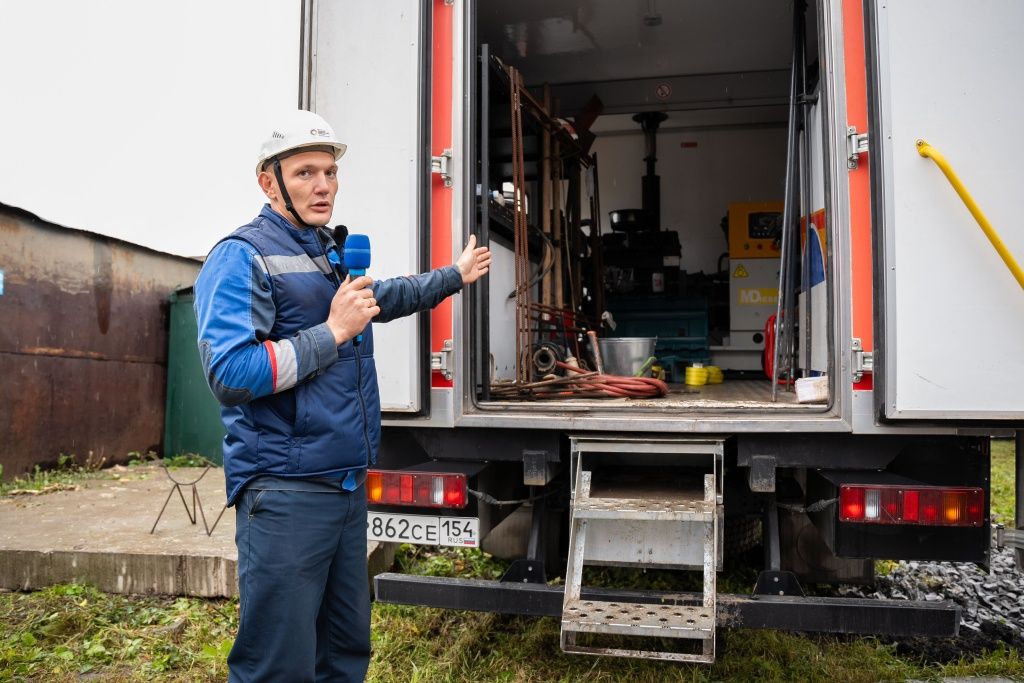

Начальник 3-го района тепловых сетей Новосибирской теплосетевой компании СГК Егор Попков рассказал об использовании оборудования мобильных аварийных мастерских при устранений повреждений на теплосетях
Начальник 3-го района тепловых сетей Новосибирской теплосетевой компании СГК Егор Попков рассказал об использовании оборудования мобильных аварийных мастерских при устранений повреждений на теплосетях
Скачать

Руководил мероприятиями штаб, организованный администрациями Кировского и Ленинского районов Новосибирска. Наблюдали за тренировкой представители власти — в частности, заместитель губернатора Новосибирской области Сергей Семка, мэр Новосибирска Максим Кудрявцев, представители общественности и депутатского корпуса.

Посмотреть действия энергетиков и УК, а также задать вопросы руководству НТСК и мэрии приехали представители управляющих организаций, Общественного совета при МинЖКХ Новосибирской области, СМИ.

Вопросы эффективного взаимодействия при отключениях будут обсуждаться регулярно: мэрия готовится восстановить постоянно действующий штаб совместной работы энергетиков и управляющих компаний. Об этом рассказал в ходе тренировки начальник департамента энергетики, жилищного и коммунального хозяйства мэрии Новосибирска Дмитрий Зайков.

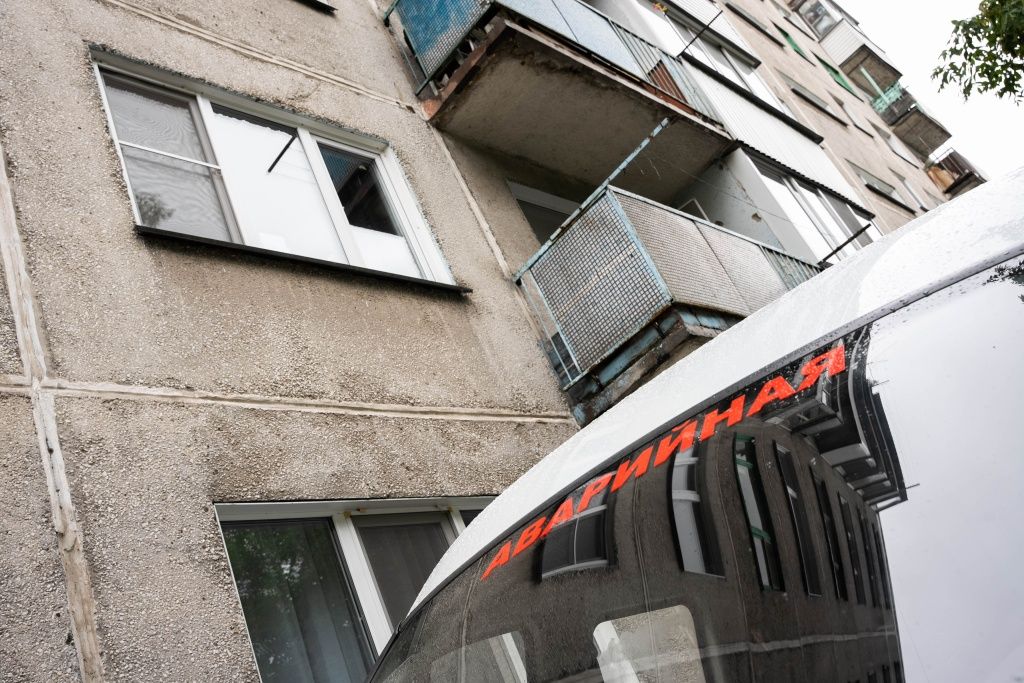

Тренировка проходила на Станиславком жилмассиве в Ленинском районе Новосибирска
Тренировка проходила на Станиславком жилмассиве в Ленинском районе Новосибирска
Скачать

Мероприятия и сроки: можно ли сделать за полдня

Действия теплоэнергетиков при возникновении порывов на теплосетях прокомментировал генеральный директор Новосибирской теплосетевой компании Максим Рябенко.

«Во время тренировки произведено условное отключение трубопровода и демонтаж, идёт монтаж нового участка. Потребителям, а также в Единую диспетчерскую службу мэрии дано оповещение об аварийной ситуации и сроках восстановления нормального режима подачи тепла. Ремонтные бригады — помимо бригад для переключений — производят вскрытие дефектного участка, работы по откачке, демонтажу, монтажу, заполнению, включению циркуляции», — рассказал директор НТСК.

 Генеральный директор Новосибирской теплосетевой компании Максим Рябенко
Генеральный директор Новосибирской теплосетевой компании Максим Рябенко
Скачать

Стандартные сроки работ для замены поврежденного участка трубопровода диаметром 1000 мм:

  • Отключение — до 3 часов; дренирование 3-5 часов;

  • земляные работы и вскрытие канала (одновременно) с отключением и дренированием — 3 часа;

  • демонтаж — 2 часа;

  • подгонка, сварка трубы — 6-10 часов;

  • заполнение теплосети — от 1 до 8 часов (в зависимости от объёма).

Задача потребителей — в частности УК — сохранение системы отопления от размораживания при полном отключении, контроль системы при пониженных параметрах. А после подключения теплотрассы — заполнение системы, сброс воздуха и запуск.

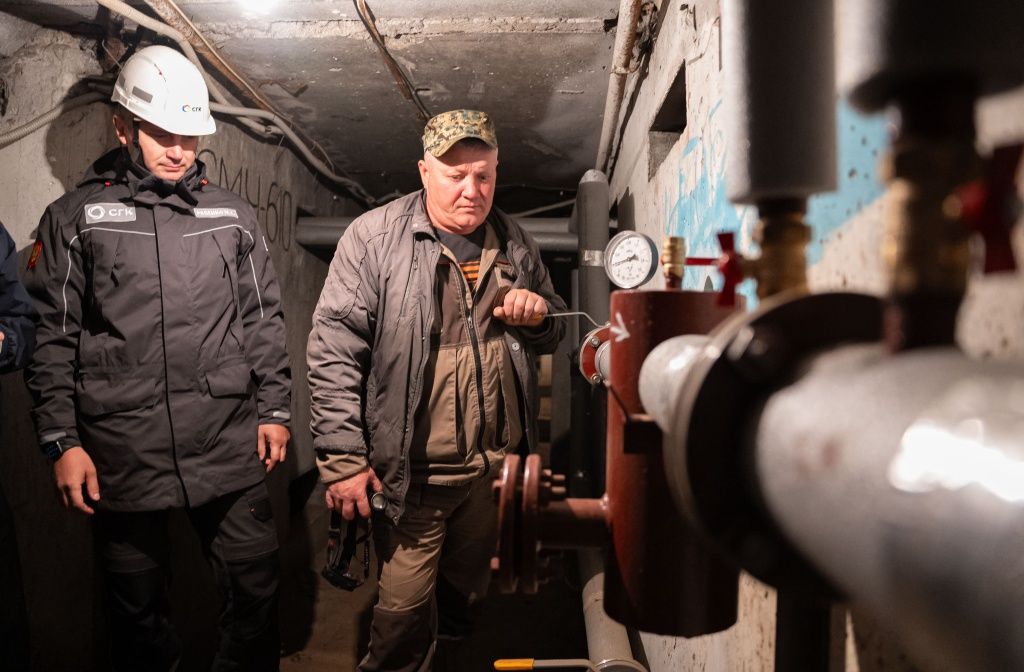

Управляющая организация представила мероприятия в тепловом узле дома в случае порыва на теплосетях
Управляющая организация представила мероприятия в тепловом узле дома в случае порыва на теплосетях
Скачать

Обсудили и отработали также ситуацию с правильным перезапуском управляющими компаниями теплоснабжения домов — в случае, если трубопровод в работе, а теплоносителя в доме нет. Наиболее вероятная причина таких ситуаций — воздушные пробки в системе теплоснабжения домов.

На подгонку и сварку трубопровода крупного диаметра может уходить до 10 часов
На подгонку и сварку трубопровода крупного диаметра может уходить до 10 часов
Скачать

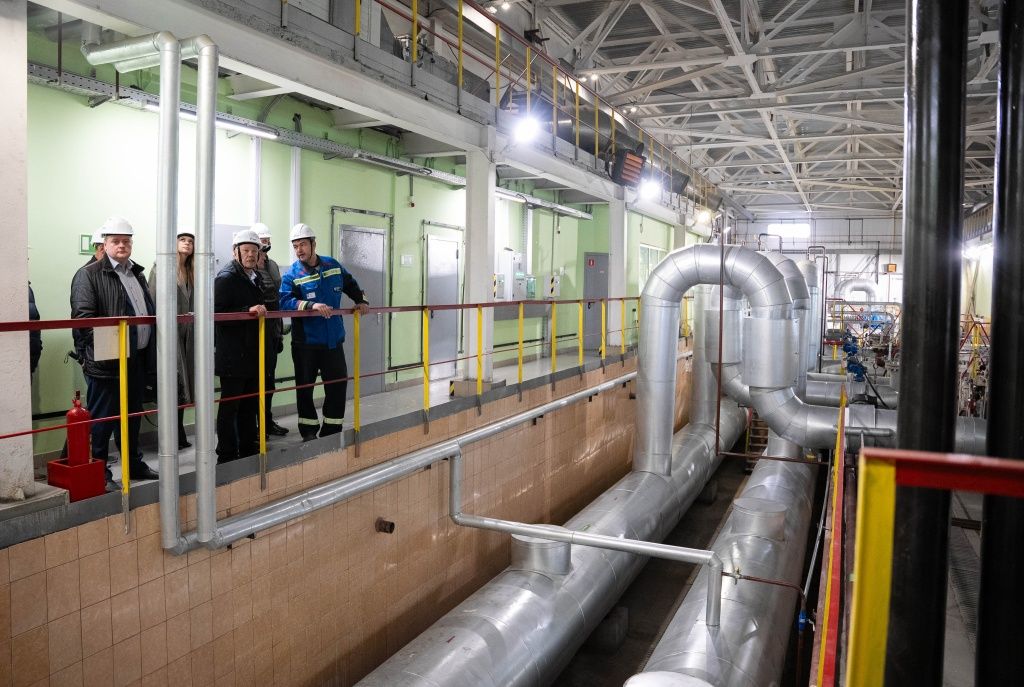

После завершения тренировки представители общественности посмотрели работу Перекачивающей насосной станции №2, крупнейшей в городе
После завершения тренировки представители общественности посмотрели работу Перекачивающей насосной станции №2, крупнейшей в городе
Скачать

Готовы ли энергетики к подключению тепла

Все необходимые для начала отопительного сезона работы завершаются, общий процент готовности к подключению систем теплоснабжения — более 85%, подчеркнул в разговоре журналистами директор АО «СГК - Новосибирск» Дмитрий Перязев.

Дмитрий Перязев
директор АО «СГК - Новосибирск»

«Мы готовим не только теплосети, но и оборудование ТЭЦ, котельных, насосных станций. Безусловно, погода вносит небольшие коррективы, но мы стремимся к 15 сентября быть готовыми к запуску первоочередных социальных объектов по отоплению. В дальнейшем будет предоставлен график разворота. Фактически он уже подготовлен, но пока городскими властями не определена дата начала подключения. Еще до официального начала отопительного сезона потребители могут обращаться к нам, и мы, при наличии технической возможности, будем их подключать».

Первые подключённые потребители уже есть — например, роддом №7 в Первомайском районе, на очереди еще три детских сада.

Директор АО «СГК - Новосибирск» Дмитрий Перязев
