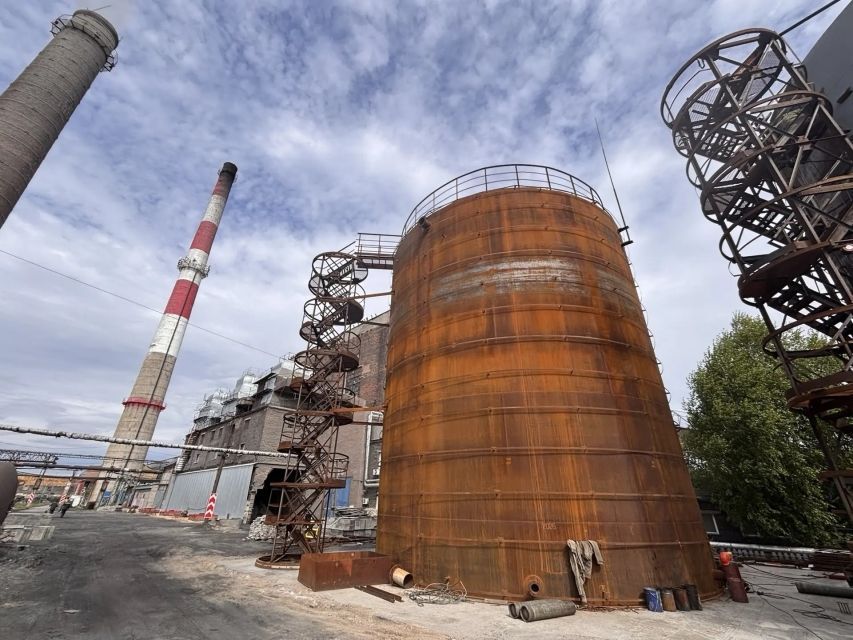

![Кузбасский пионер ДПМ-2. Энергоблок №7 Томь-Усинской ГРЭС готовится к комплексным испытаниям Кузбасский пионер ДПМ-2. Энергоблок №7 Томь-Усинской ГРЭС готовится к комплексным испытаниям](/upload/resize_cache/iblock/2bc/1300_1300_1/2bc1ec7562a54e85823552f75e9e5389.jpg)
![Кузбасский пионер ДПМ-2. Энергоблок №7 Томь-Усинской ГРЭС готовится к комплексным испытаниям Кузбасский пионер ДПМ-2. Энергоблок №7 Томь-Усинской ГРЭС готовится к комплексным испытаниям](/upload/resize_cache/iblock/2bc/1300_1300_1/2bc1ec7562a54e85823552f75e9e5389.jpg)
Комплексные испытания энергоблока №7 Томь-Усинской ГРЭС после проведённой модернизации запланированы на 15 января. По заданию Системного оператора, он будет нести заданную электрическую нагрузку, а также набирать и снижать обороты, выходя на максимальные и минимальные значения.
![Координационные совещания с подрядчиками, поставщиками оборудования, наладчиками Степан Солженицын проводит регулярно — на всех проектах ДМП-2 Координационные совещания с подрядчиками, поставщиками оборудования, наладчиками Степан Солженицын проводит регулярно — на всех проектах ДМП-2](/upload/medialibrary/722/722f79a028f8340cfe05ee7f8be49fe2.jpg)
Скачать
За 18 месяцев на энергоблоке заменили генератор и электрооборудование, отвечающее за выдачу мощности в единую энергосеть. Параллельно с работами по модернизации генератора провели капитальный ремонт турбины.
![Пик монтажных работ на котлоагрегате №12 пришелся на лето 2022 года Пик монтажных работ на котлоагрегате №12 пришелся на лето 2022 года](/upload/medialibrary/16b/16b6b3c49b71509bbbce46d00c89fd6a.jpg)
Скачать
На двухкорпусном котлоагрегате №12 паропроизводительностью 640 тонн пара в час полностью заменили основные и вспомогательные системы — от поверхностей нагрева до контрольно-измерительных приборов.
Одной из основных задач модернизации котлоагрегата был переход на сухое шлакоудаление — для более эффективной и экологичной работы, в том числе за счет снижения объема образования окислов азота. Как показали пробные пуски — с данной задачей справились!
![Финальные работы на котле — изоляция трубопроводов Финальные работы на котле — изоляция трубопроводов](/upload/medialibrary/f28/f287d3d8be00e9b08edaf9c871c21f0e.jpg)
Скачать
В декабре прошлого года на Томь-Усинской ГРЭС провели пробный розжиг котельного оборудования и протестировали работу турбогенератора — на холостом ходу и под нагрузкой.
Тестовые запуски позволили выявить проблемные точки — специалисты скрупулёзно зафиксировали все крупные и мелкие замечания к работе оборудования. Например, выявили необходимость наладки работы пылепитателей, есть потребность усовершенствования конструкции плоскофакельных горелок и настройки рабочей системы возбуждения генератора и др.
![Для всех выявленных замечаний определены сроки устранения Для всех выявленных замечаний определены сроки устранения](/upload/medialibrary/164/16490c40cd018b6ed9d14282ff2f1cf1.jpg)
Скачать
Сейчас специалисты подрядных организаций проводят необходимые наладочные работы, завершают монтаж отдельных элементов и систем на котлоагрегате и турбогенераторе.
Устраняют замечания также на системах управления и автоматики. Руководят процессом наладки инженеры подрядной организации АО «Атомтехэнерго», а также специалисты Сибирского инженерно-аналитического центра.
![Информация о работе оборудования — на специальные панелях не только на щите управления, но и рядом с генератором Информация о работе оборудования — на специальные панелях не только на щите управления, но и рядом с генератором](/upload/medialibrary/3e4/3e42c051b7c315a74b8267062df6cb74.jpg)
Скачать
Поскольку котельное оборудование существенно обновилось, разработаны новые инструкции по эксплуатации — персонал «котлотуринного цеха-200» проходит обучение.
![Новый генератора для энергоблока №7 изготовлен на новосибирском заводе «ЭЛСИБ» Новый генератора для энергоблока №7 изготовлен на новосибирском заводе «ЭЛСИБ»](/upload/medialibrary/a08/a08feb75545674d878e04203b2660be4.jpg)
Скачать
К 15 января котел, турбина и генератор должны быть готовы к прохождению комплексных испытаний. Их основная часть займет трое суток — для подтверждения номинальной мощности. Второй этап – подтверждение способности нести минимальные нагрузки, третий этап — определение скорости набора и сброса нагрузки, так называемая «пила». С учетом всех этих этапов испытания займут порядка пяти дней.
«Конечно, сейчас для всех, кто задействован в проекте по модернизации энергоблока №7, крайне ответственный этап — довести все до ума, и успешно пройти комплексные испытания. Затем предоставить все необходимые документы Системному оператору и другим контролирующим органам. Но на встрече мы уделили много внимания и нашему следующему проекту — модернизации энергоблока №6. Работа на седьмом блоке позволила нам вынести определенные уроки: где-то мы сделали работу, которую требовал регламент, но она явно была лишней, заняла время и силы, где-то работы наоборот было недостаточно, хотя мы тоже действовали по регламенту. Все это мы должны непременно взвесить и предупредить — и на энергоблоке №6 и последующих проектах ДМП-2, причем не только в Кузбассе».
Модернизация энергоблока №6 мощностью 200 МВт начнется на Томь-Усинской ГРЭС в июле 2023 года. Всего до конца 2026 года в рамках программы ДПМ-2 на электростанции будет обновлено пять энергоблоков.
